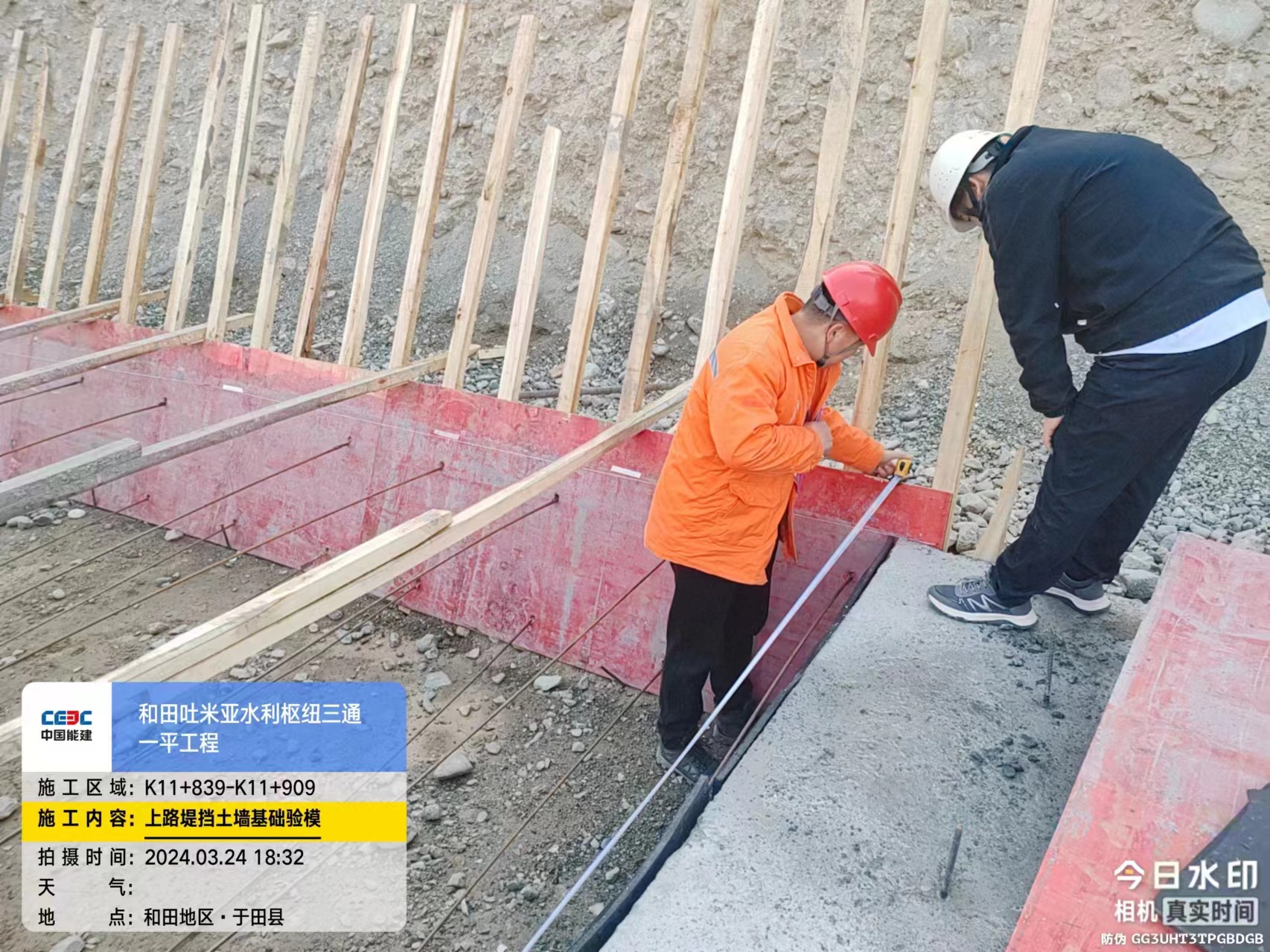

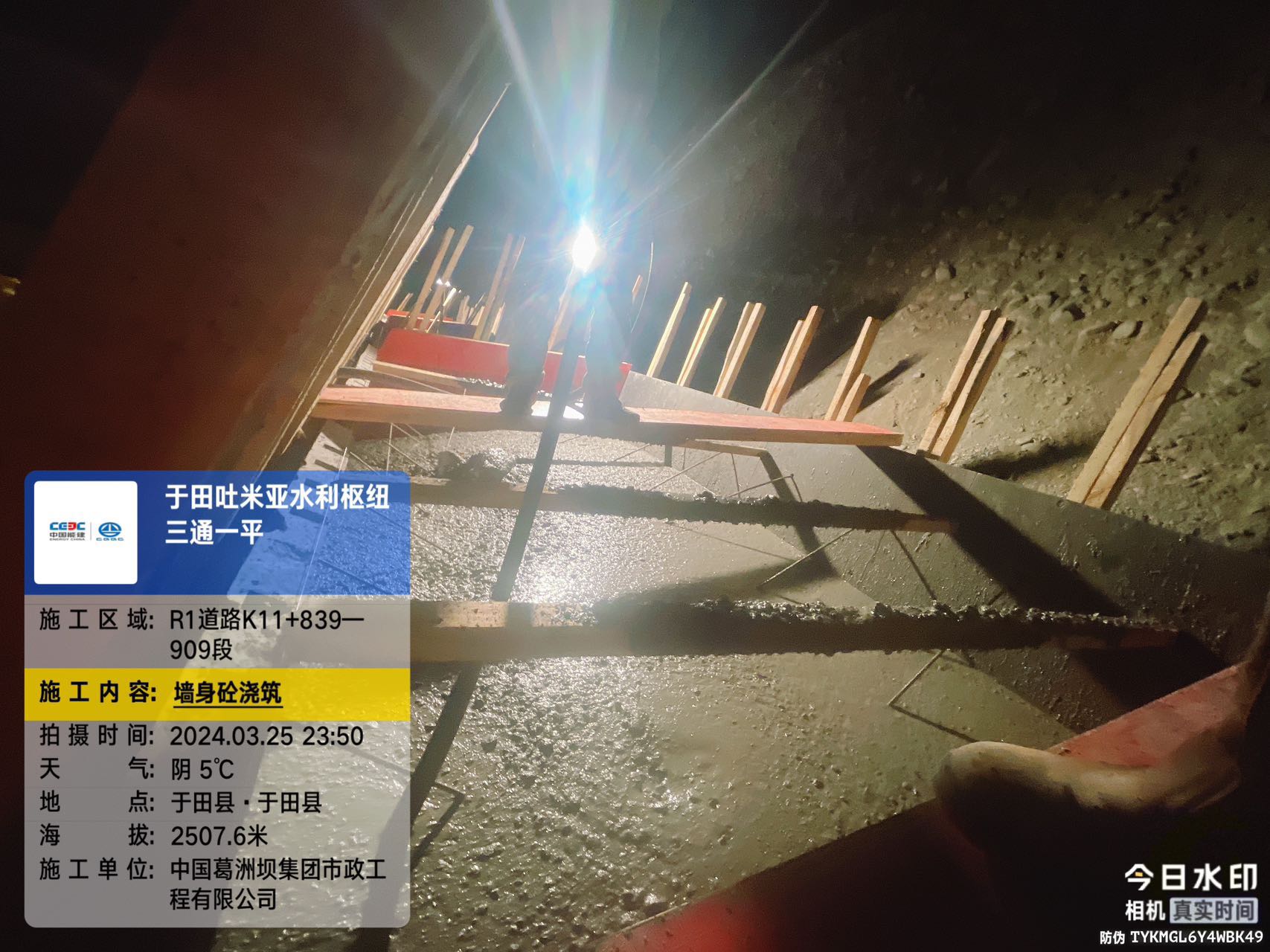

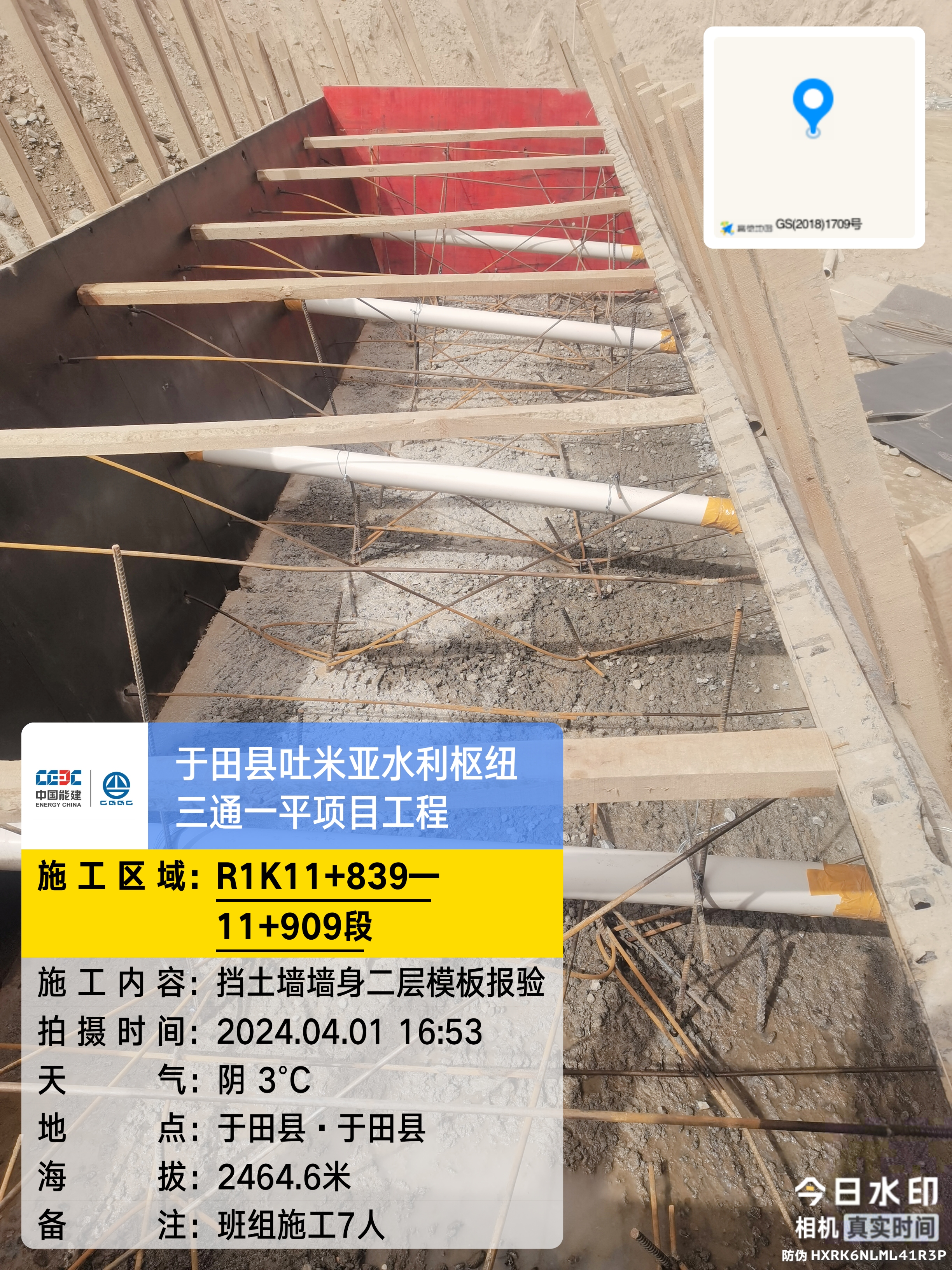

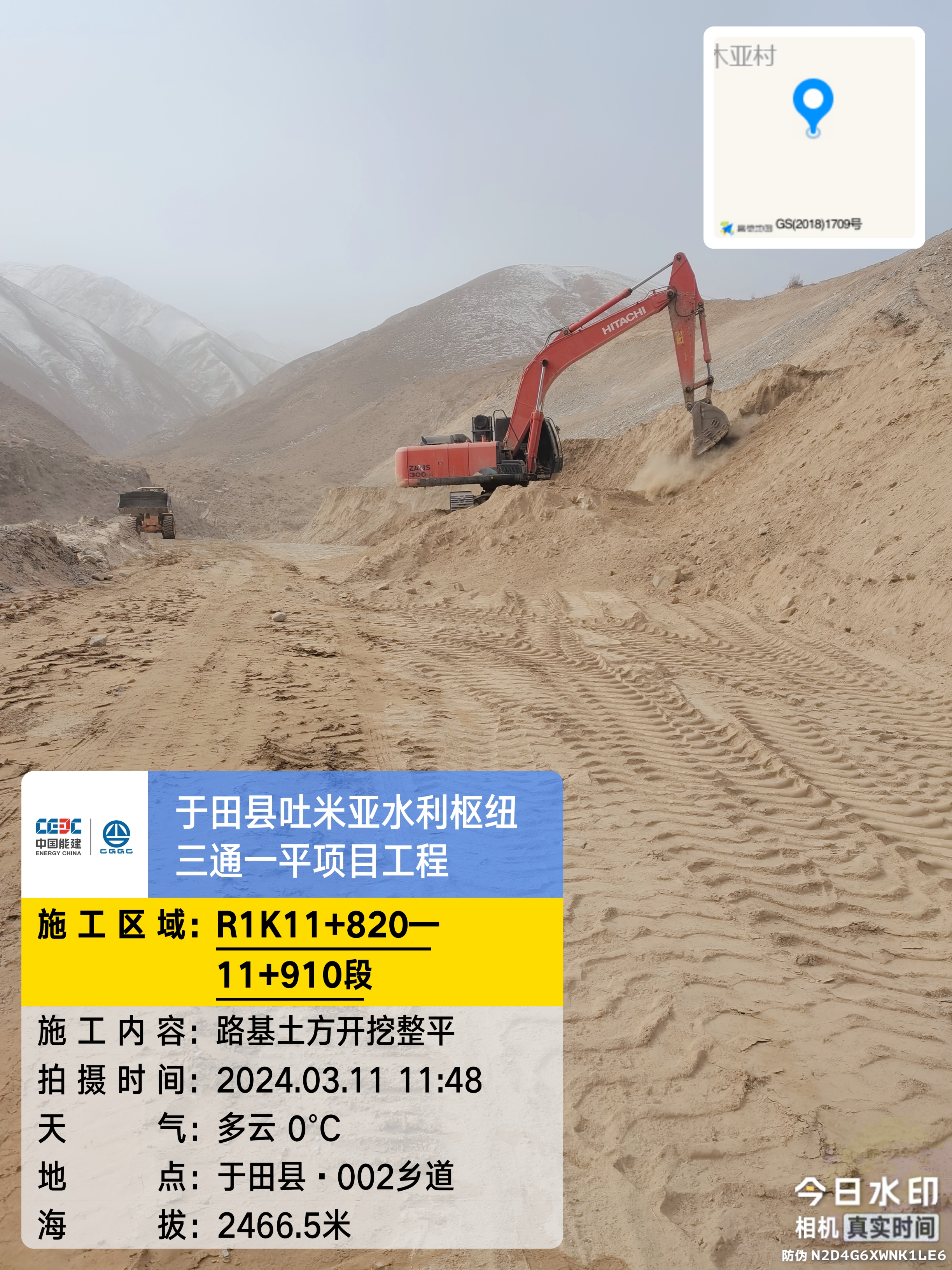

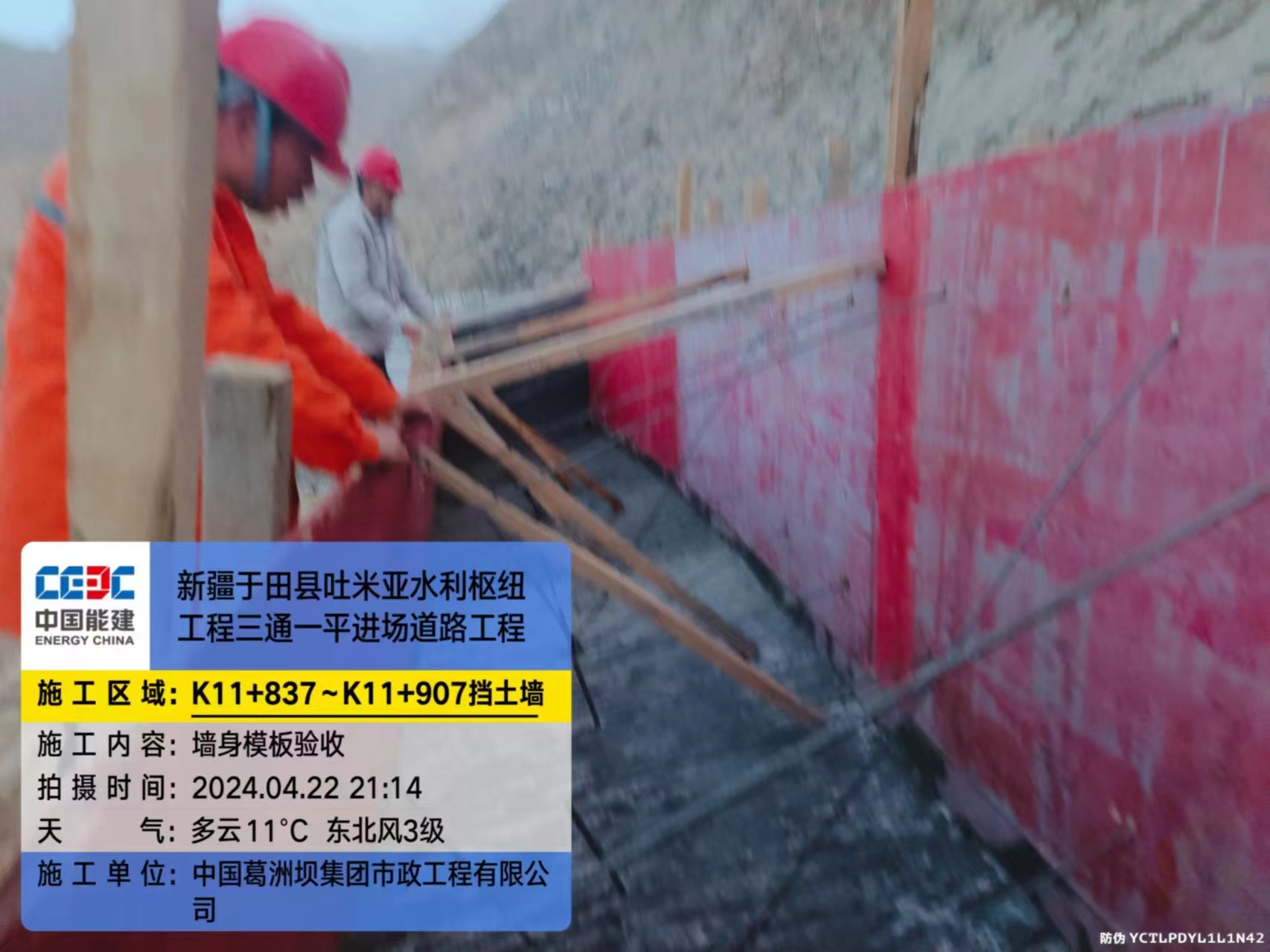

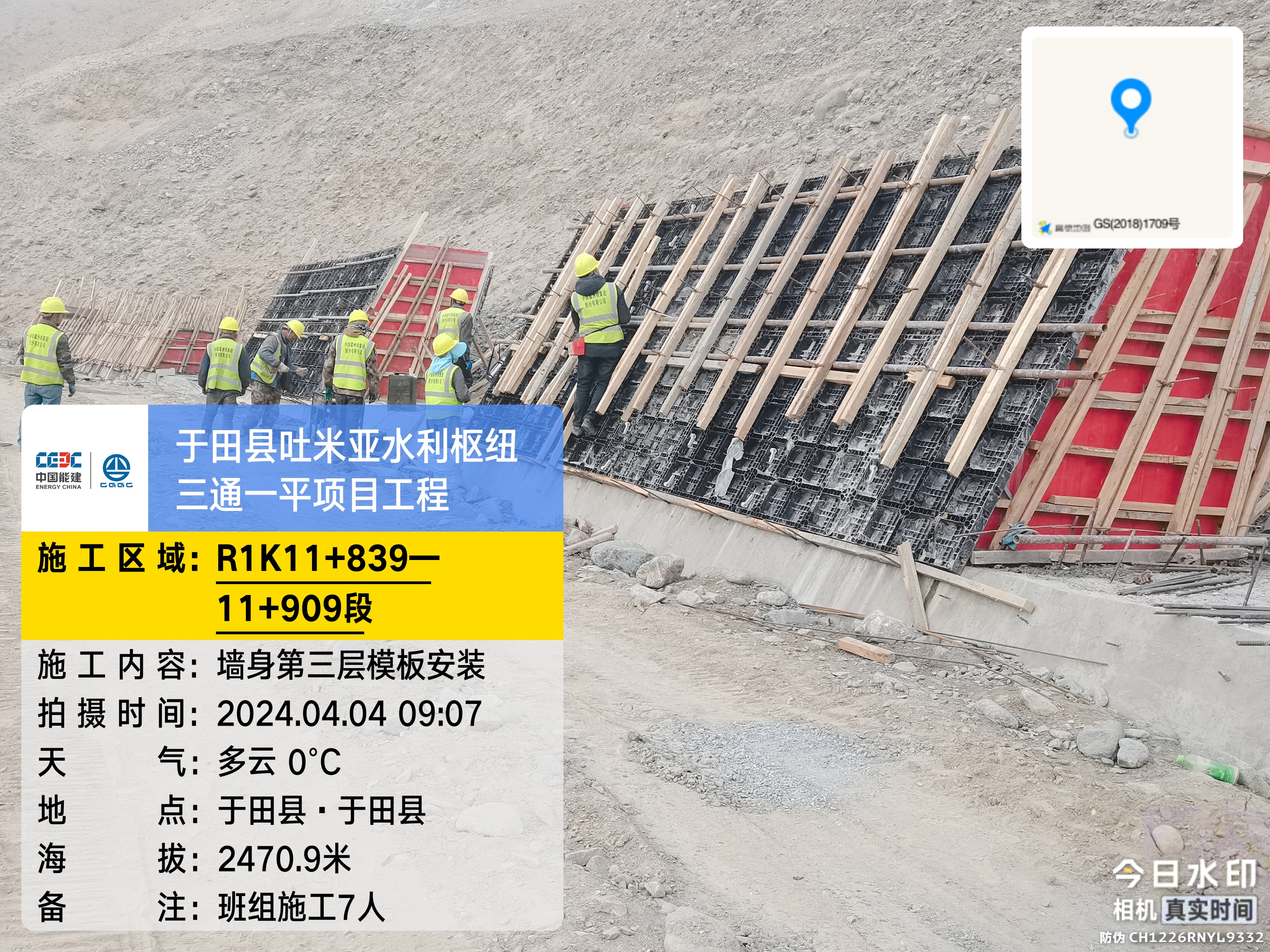

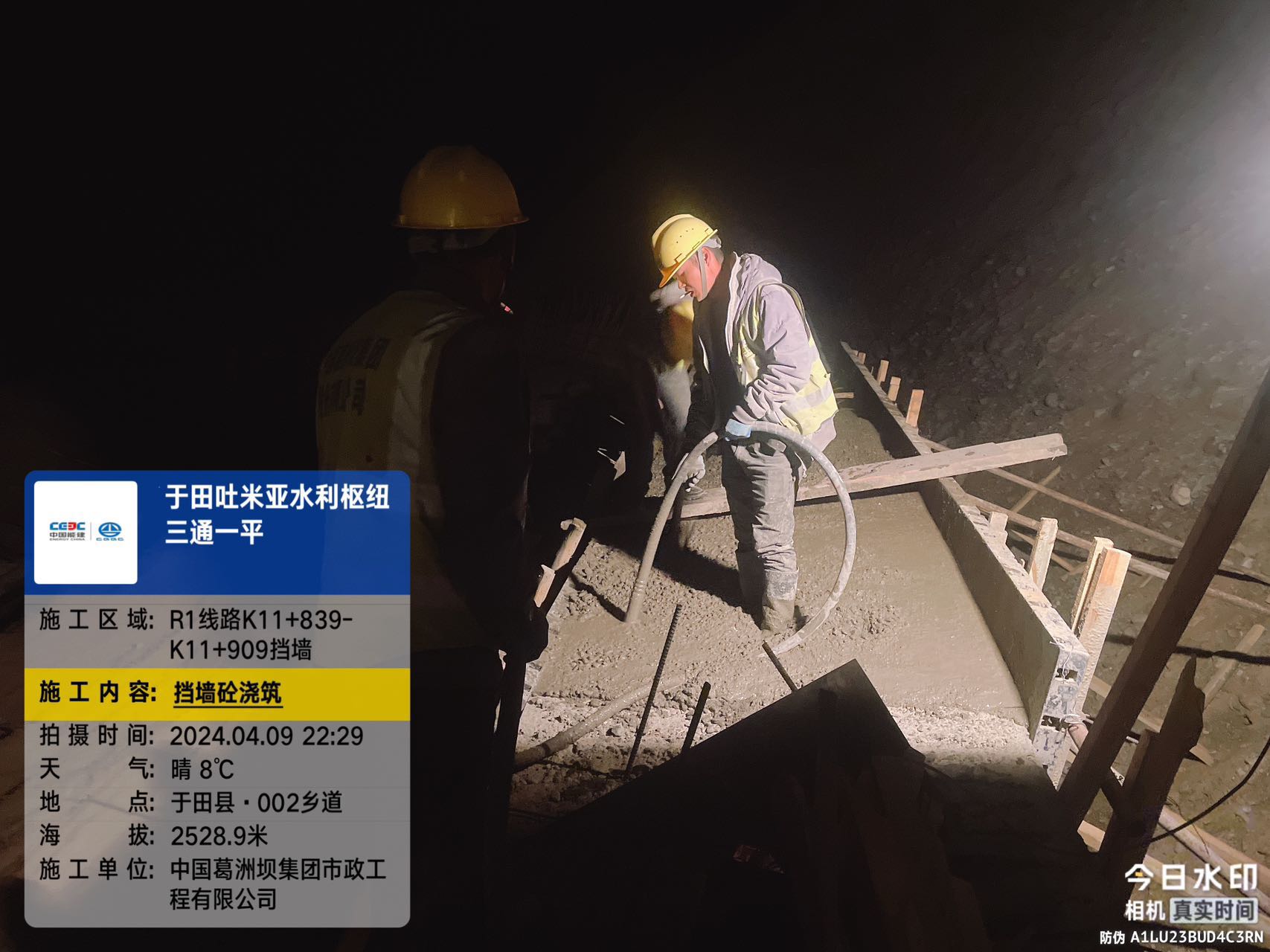

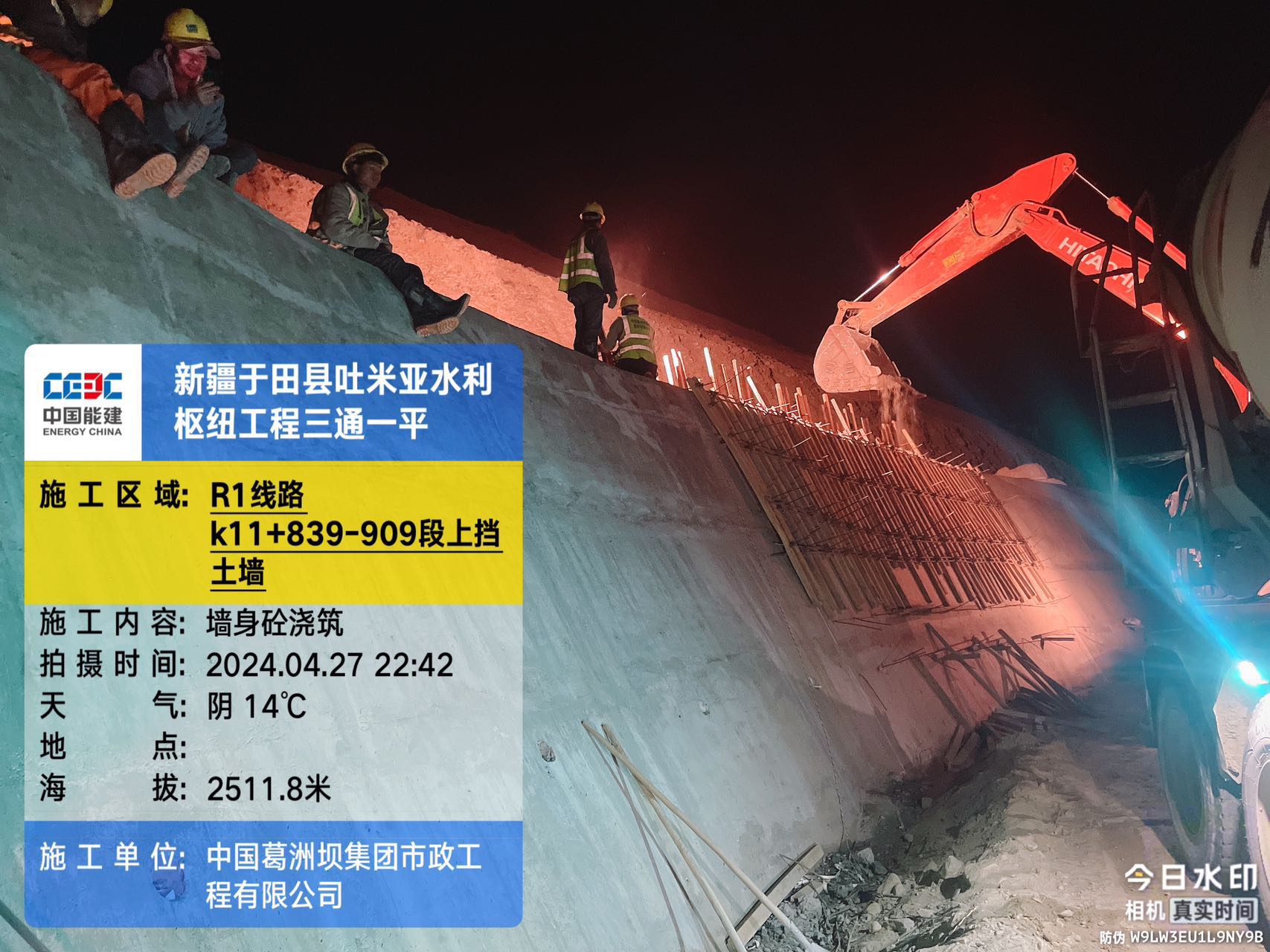

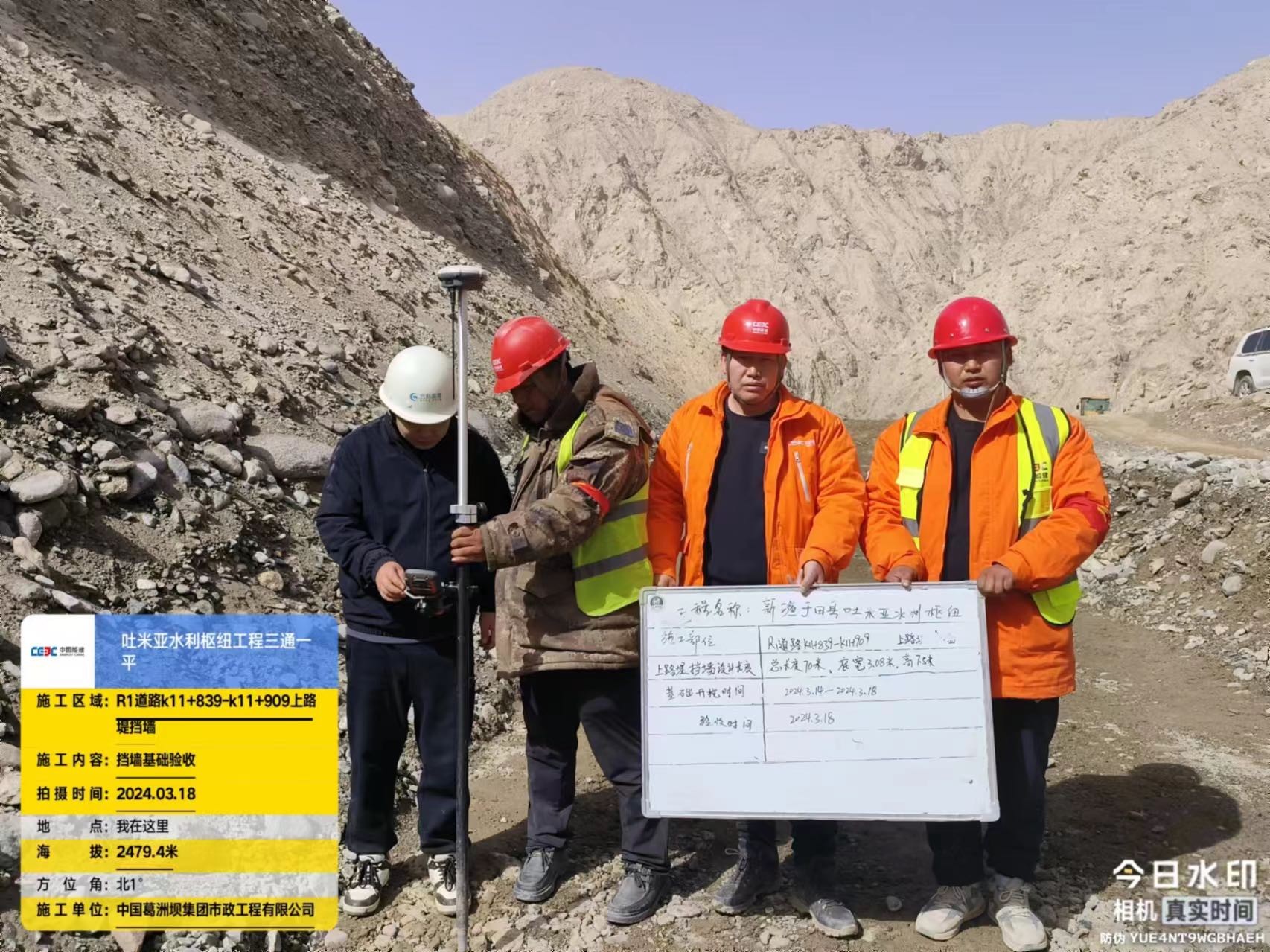

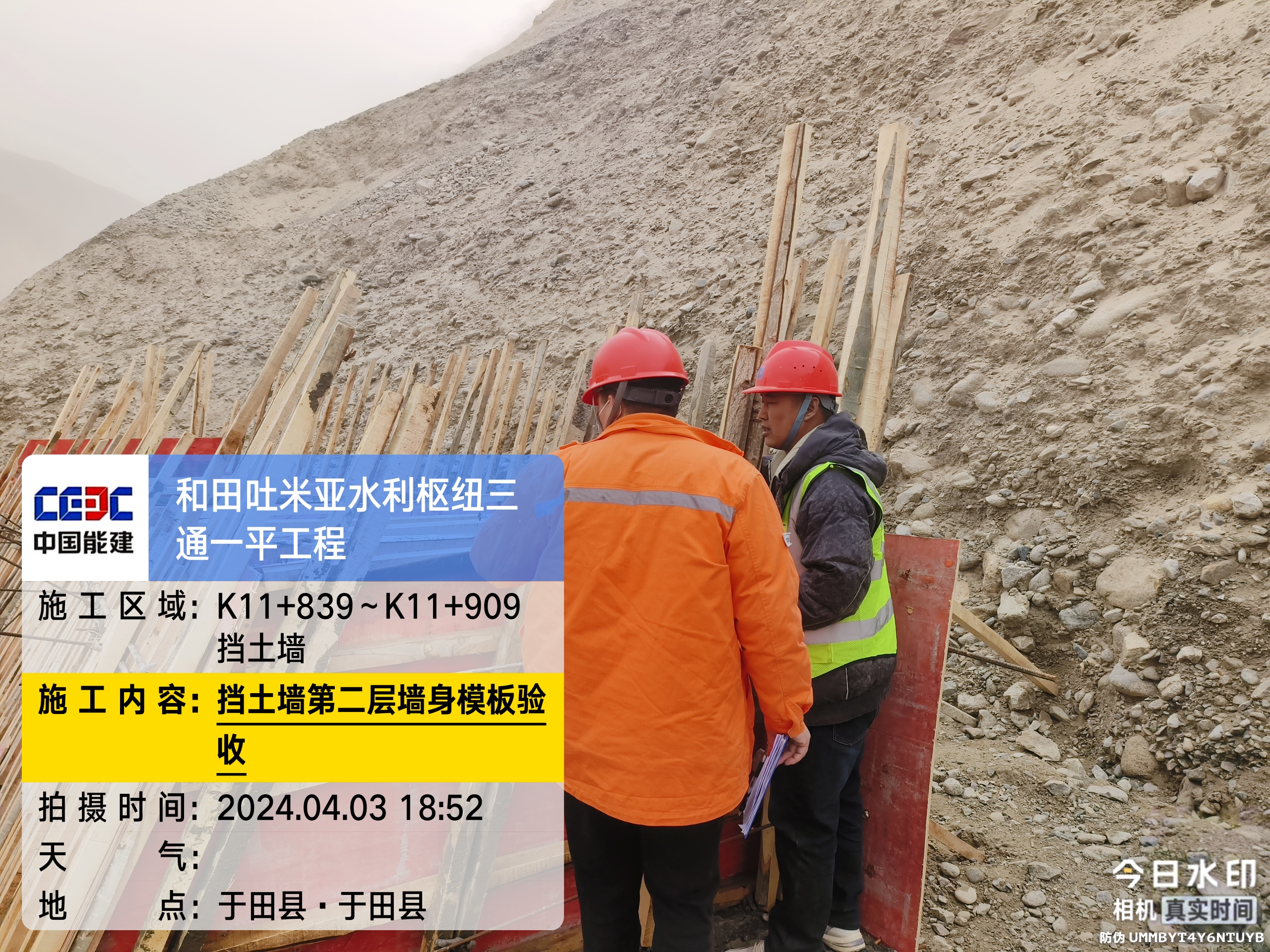

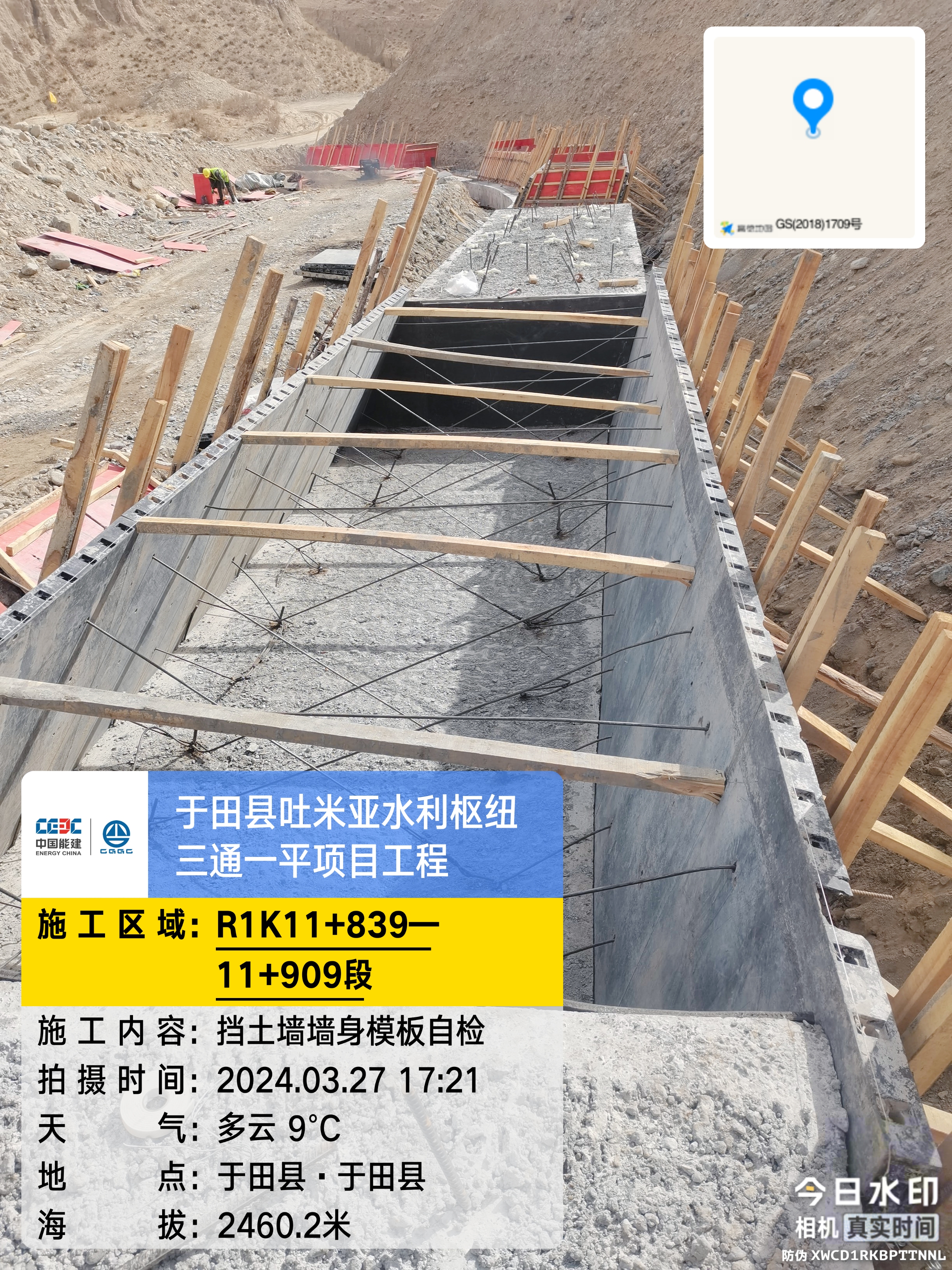

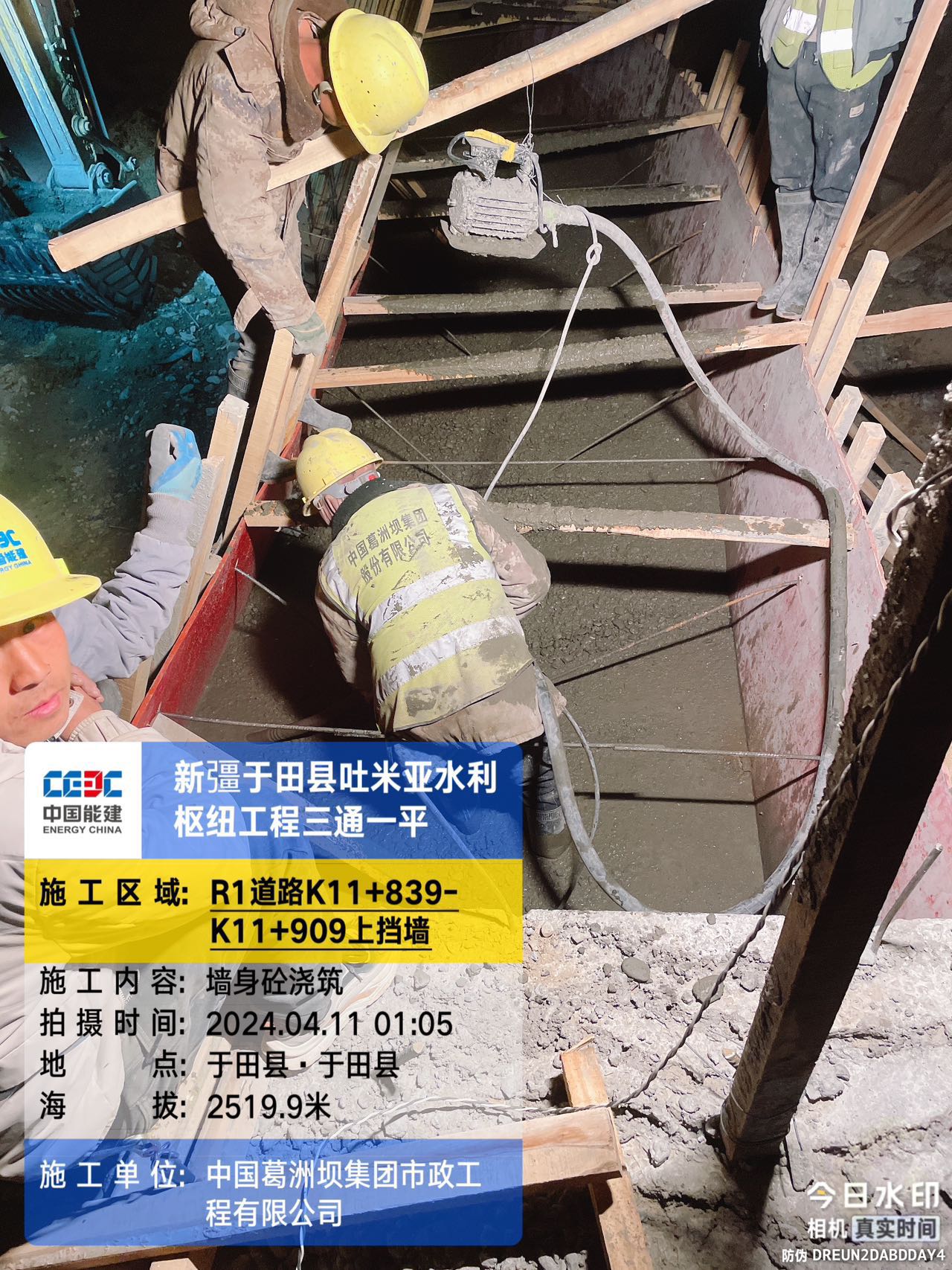

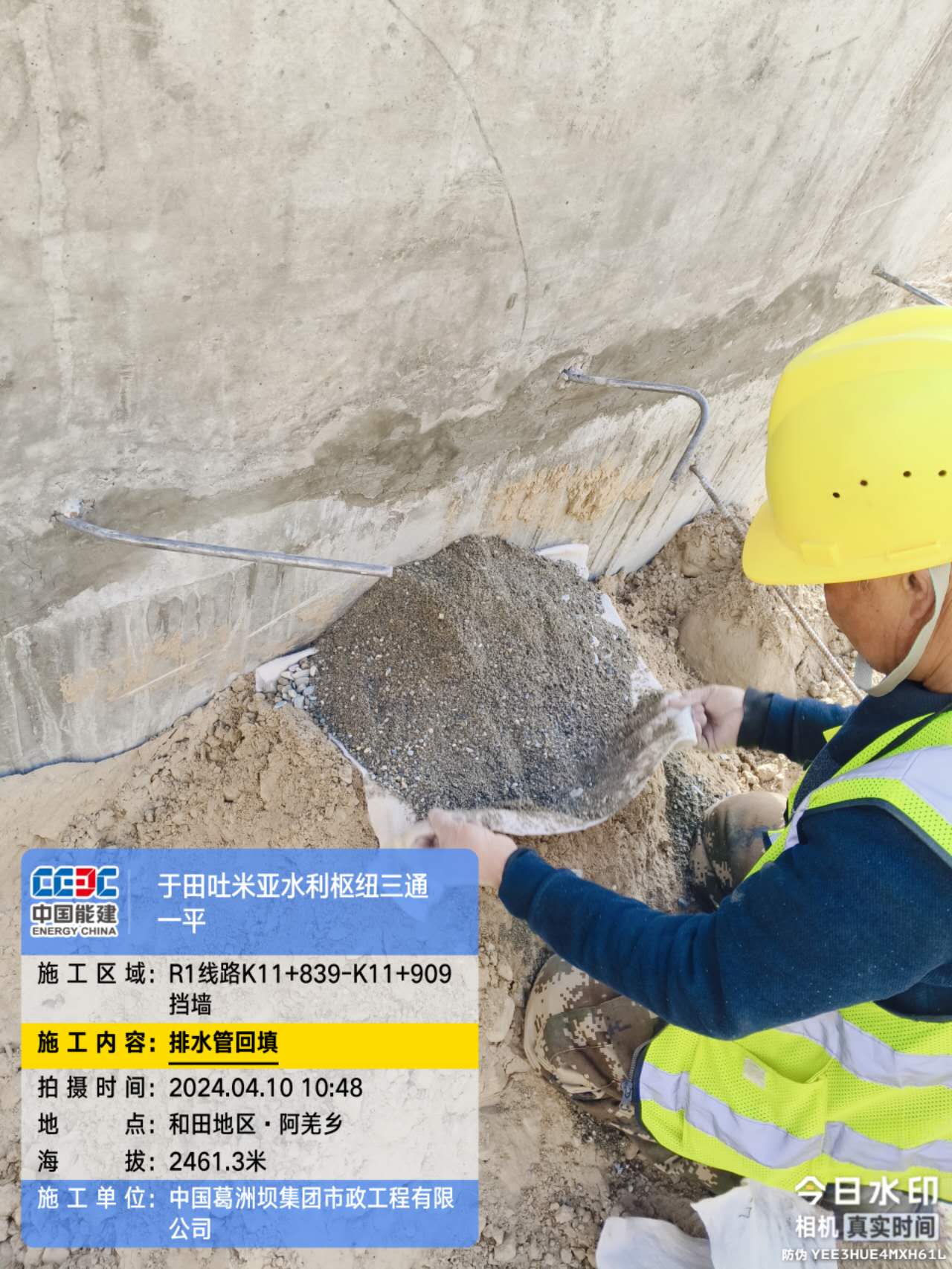

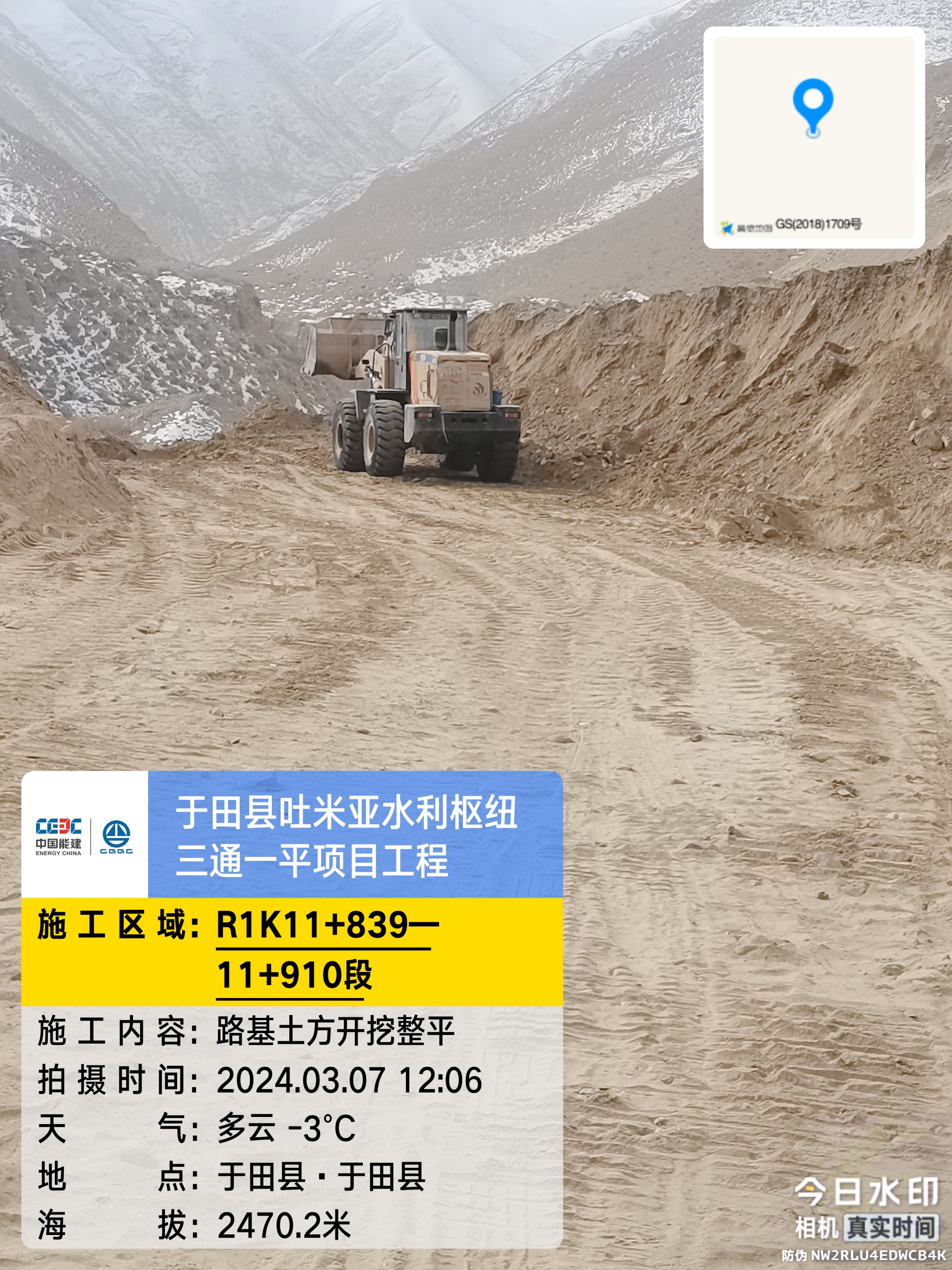

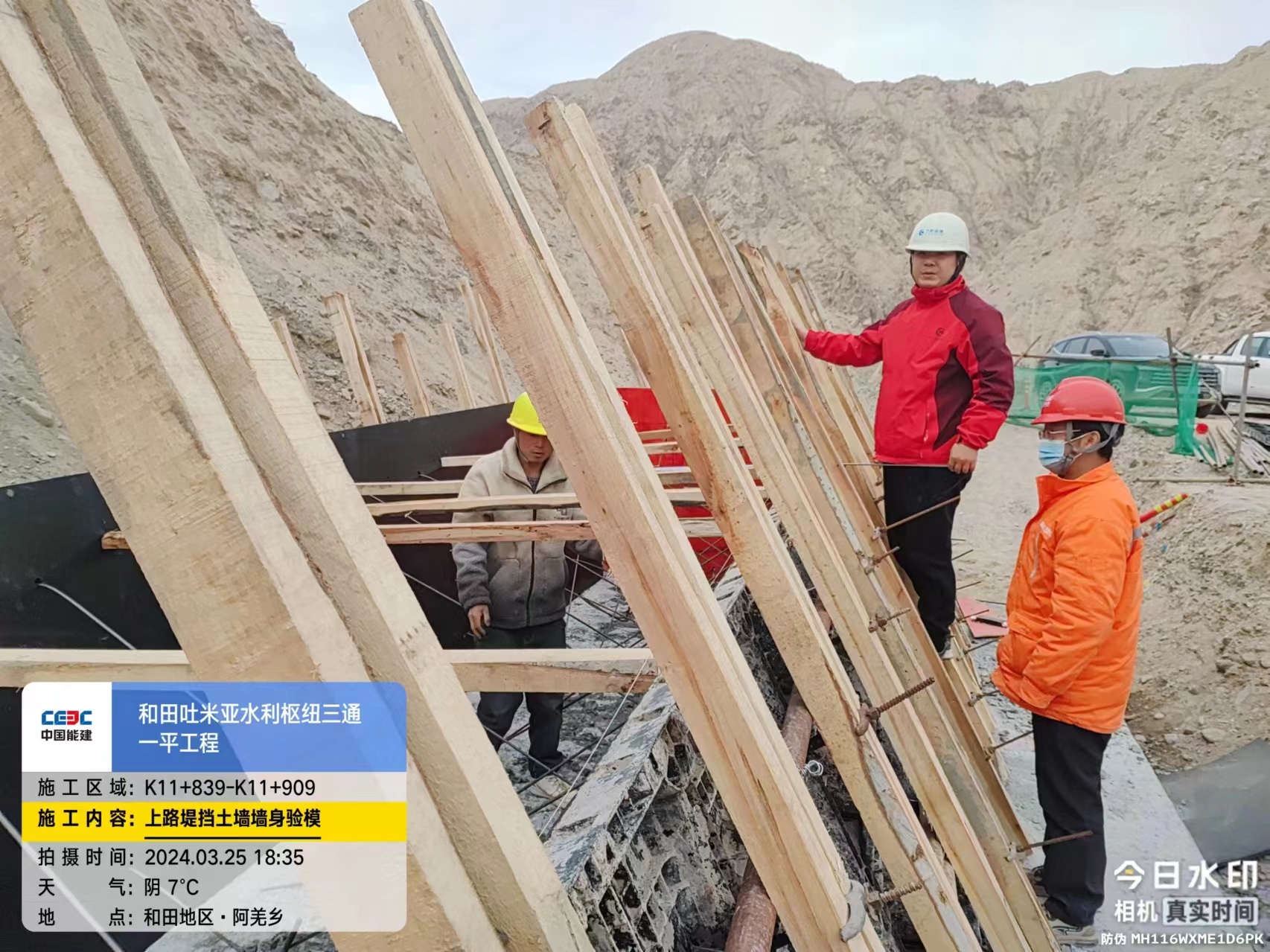

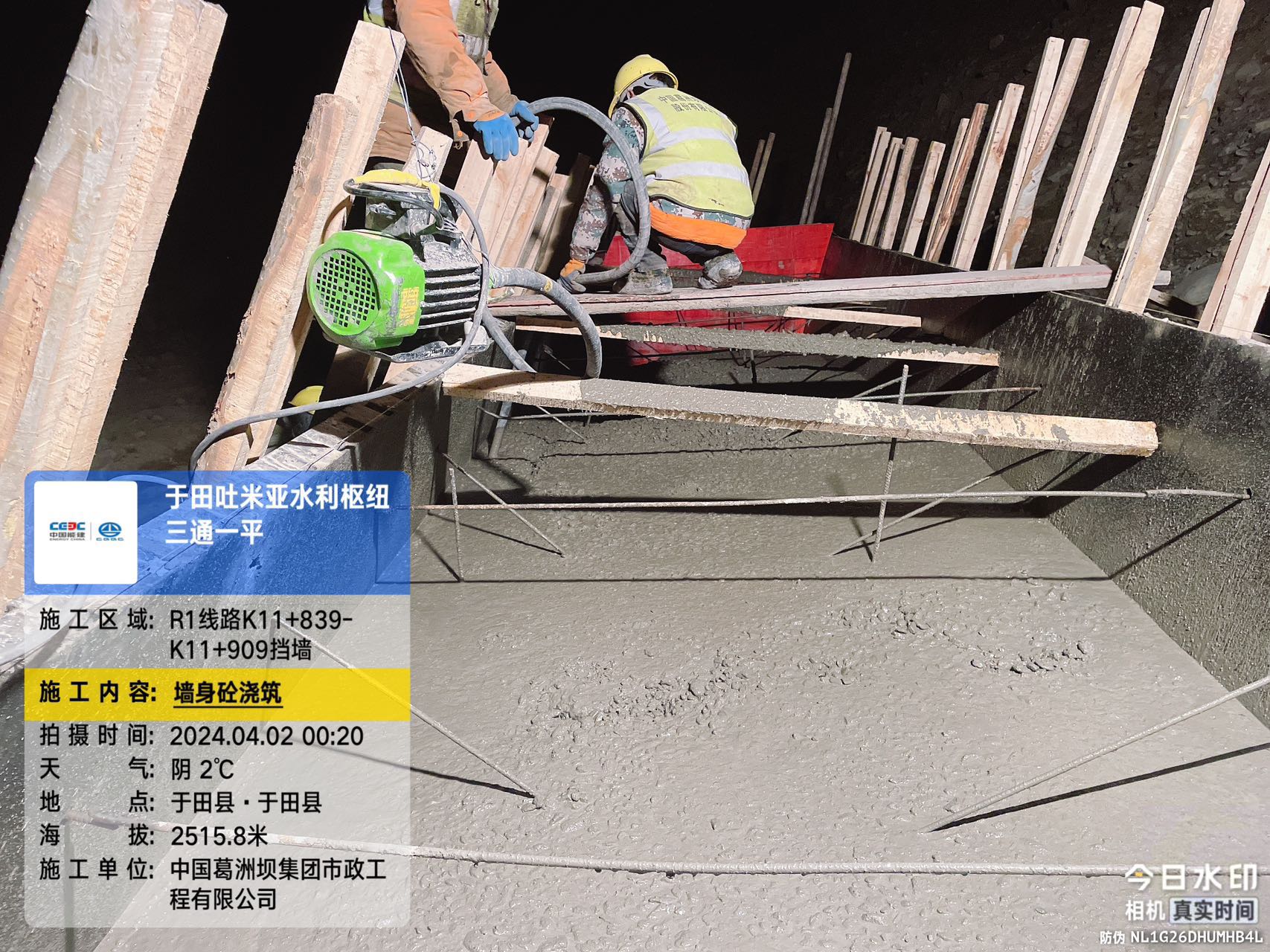

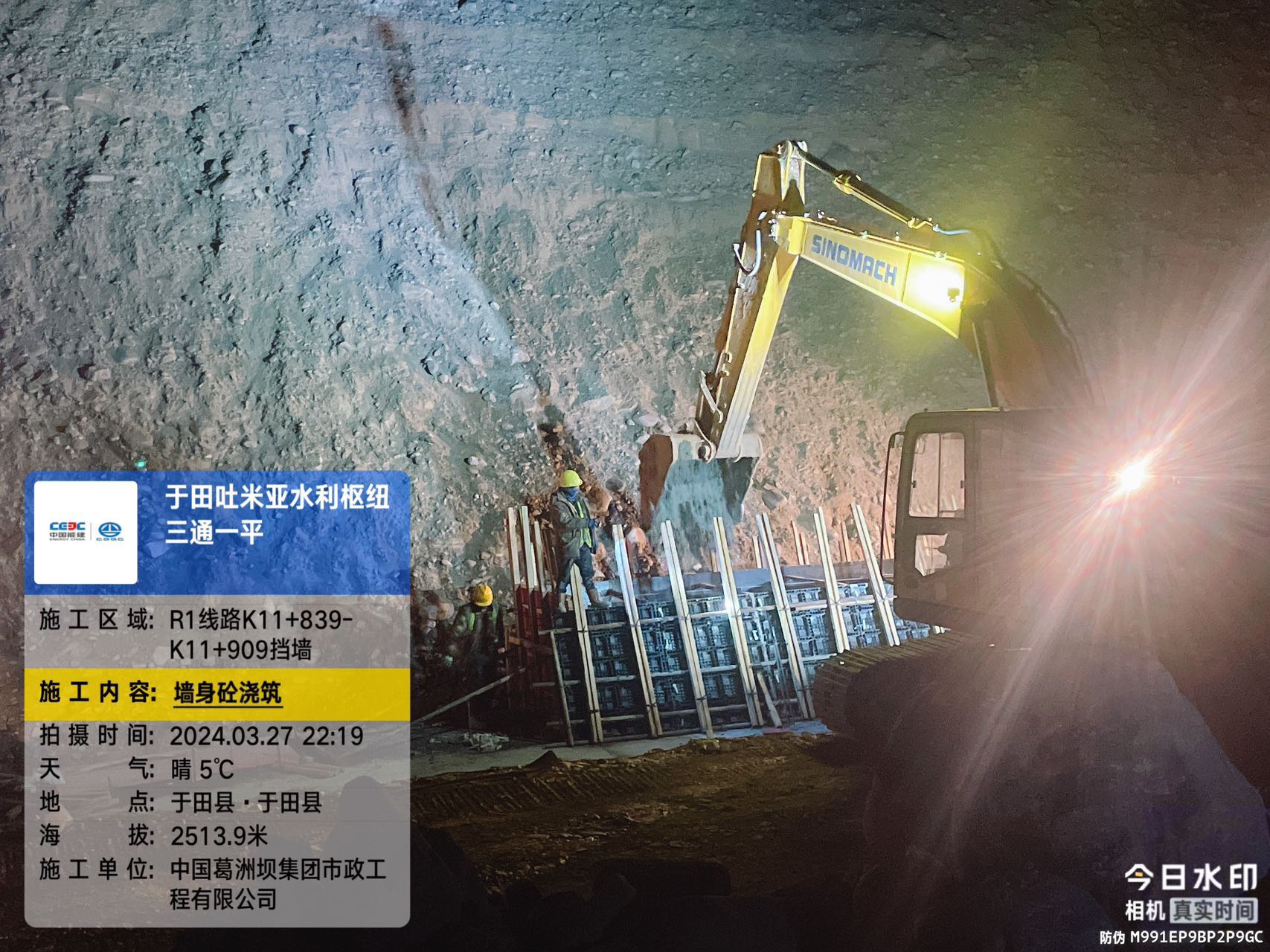

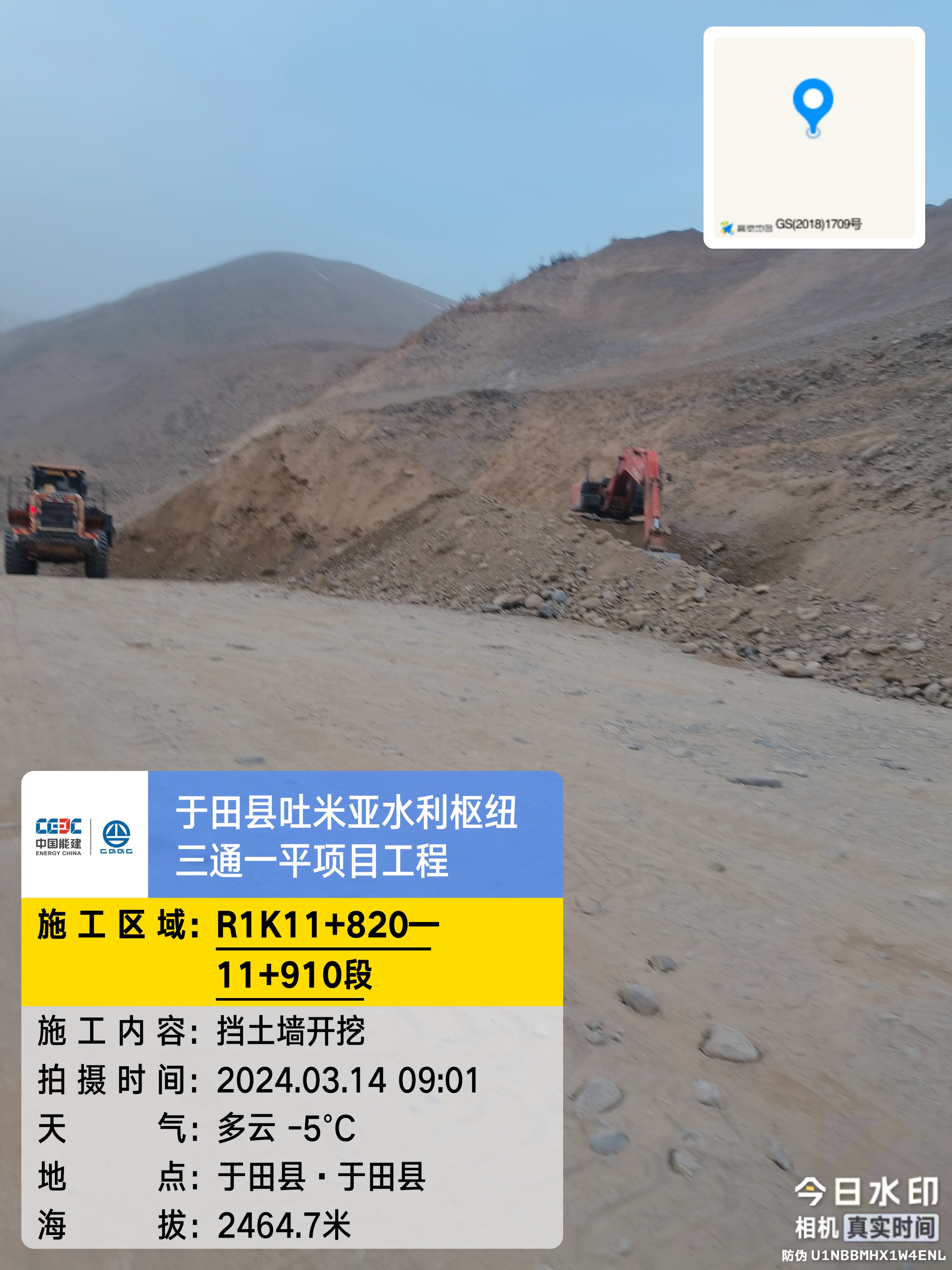

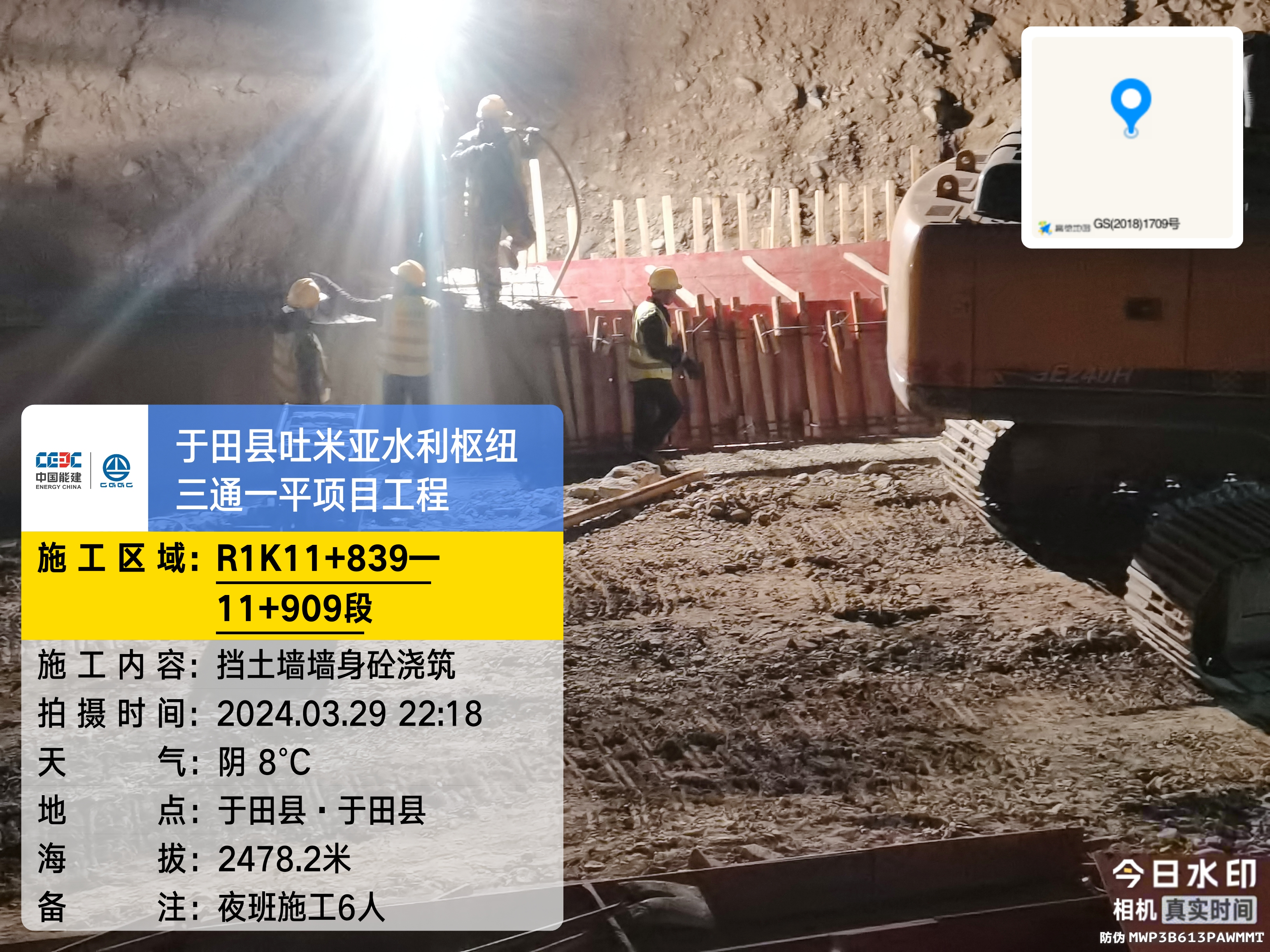

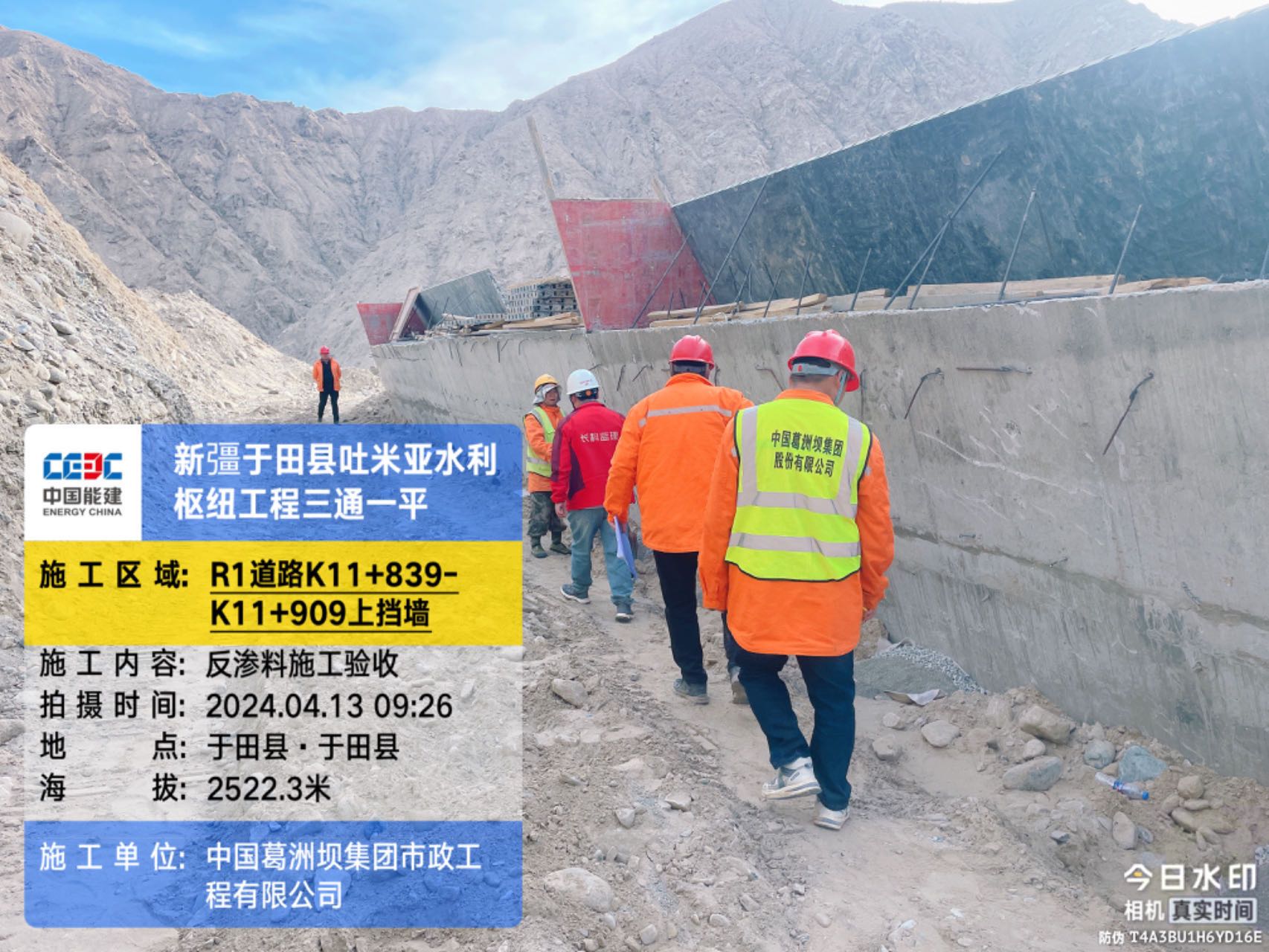

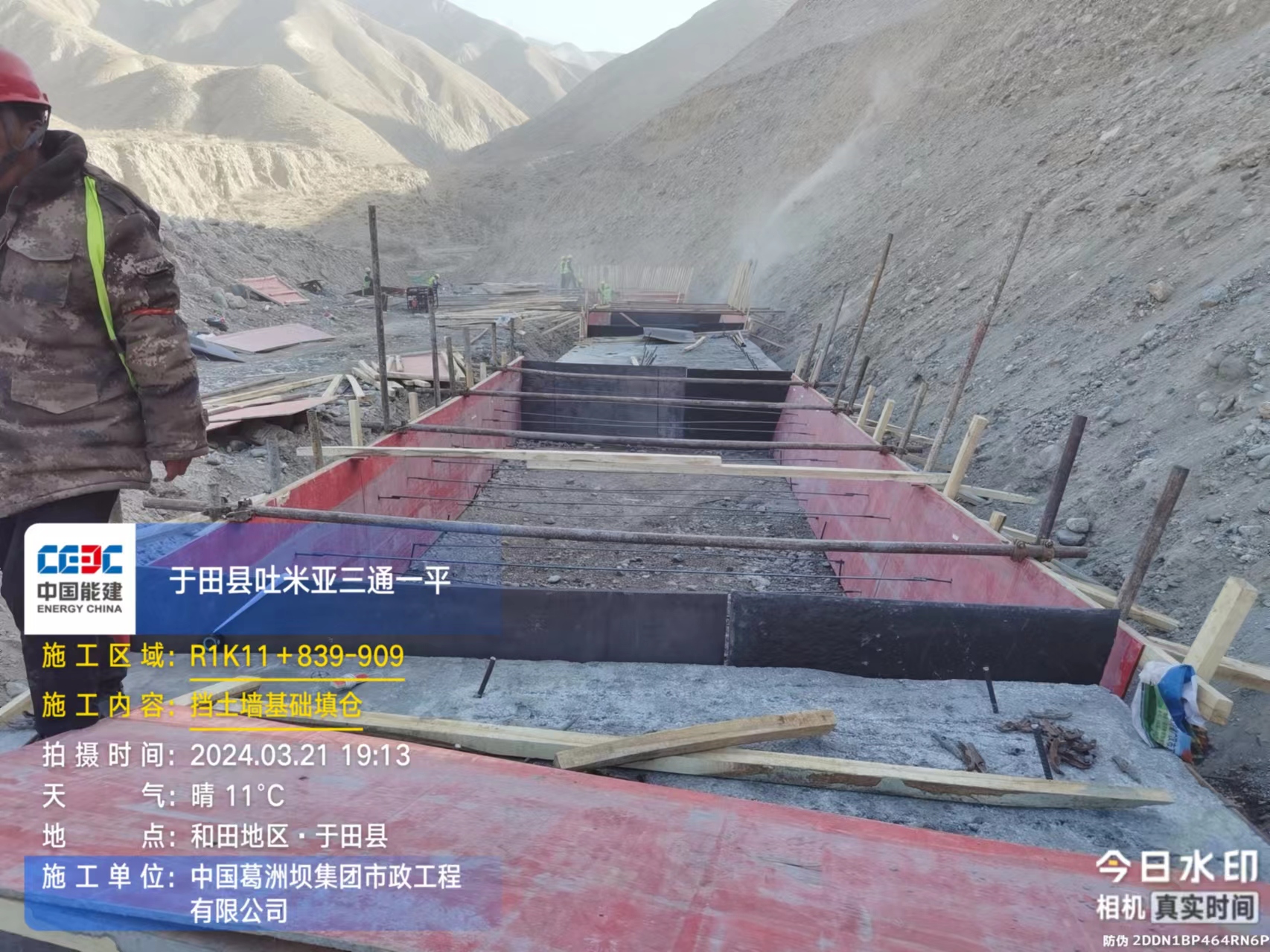

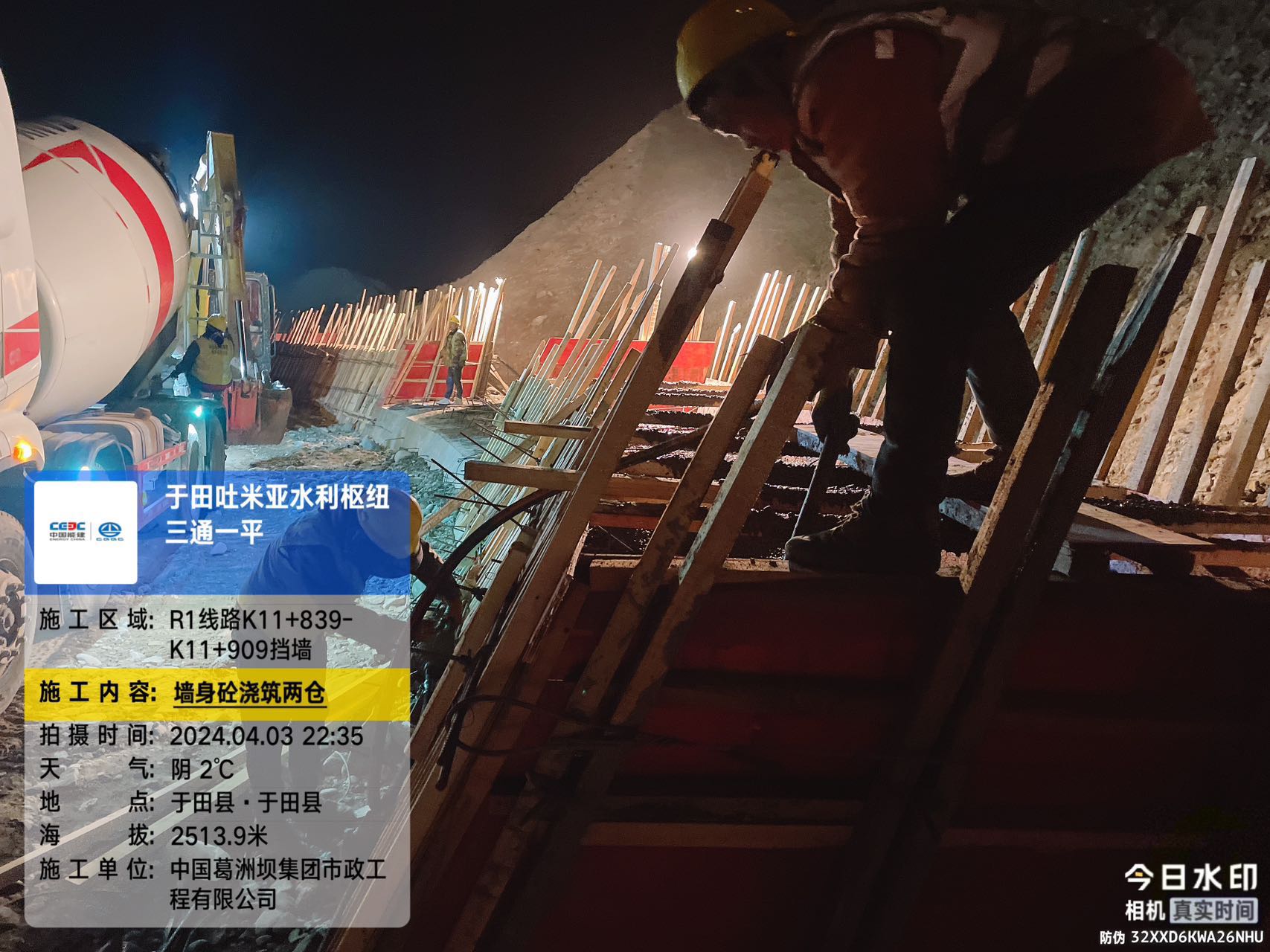

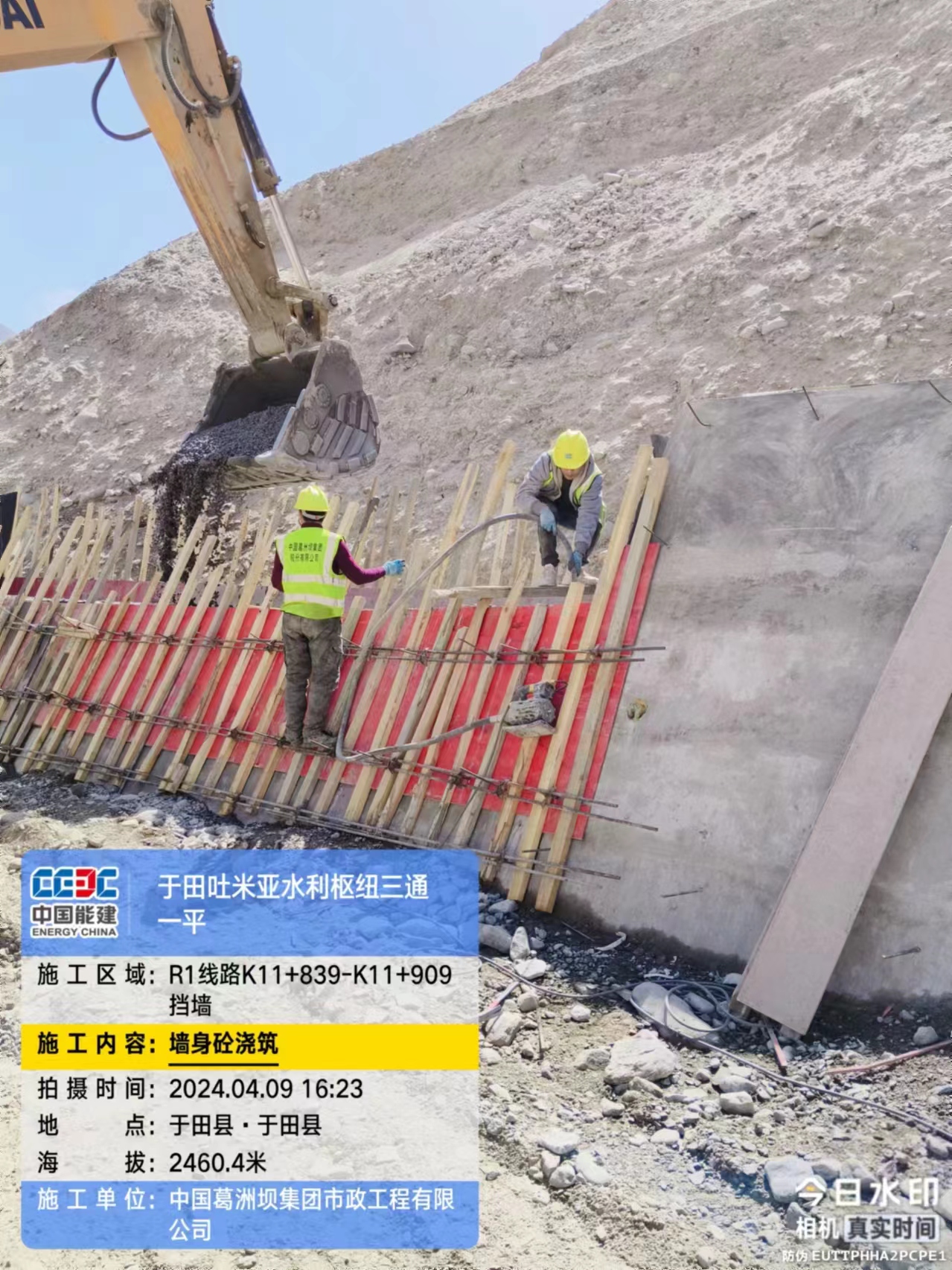

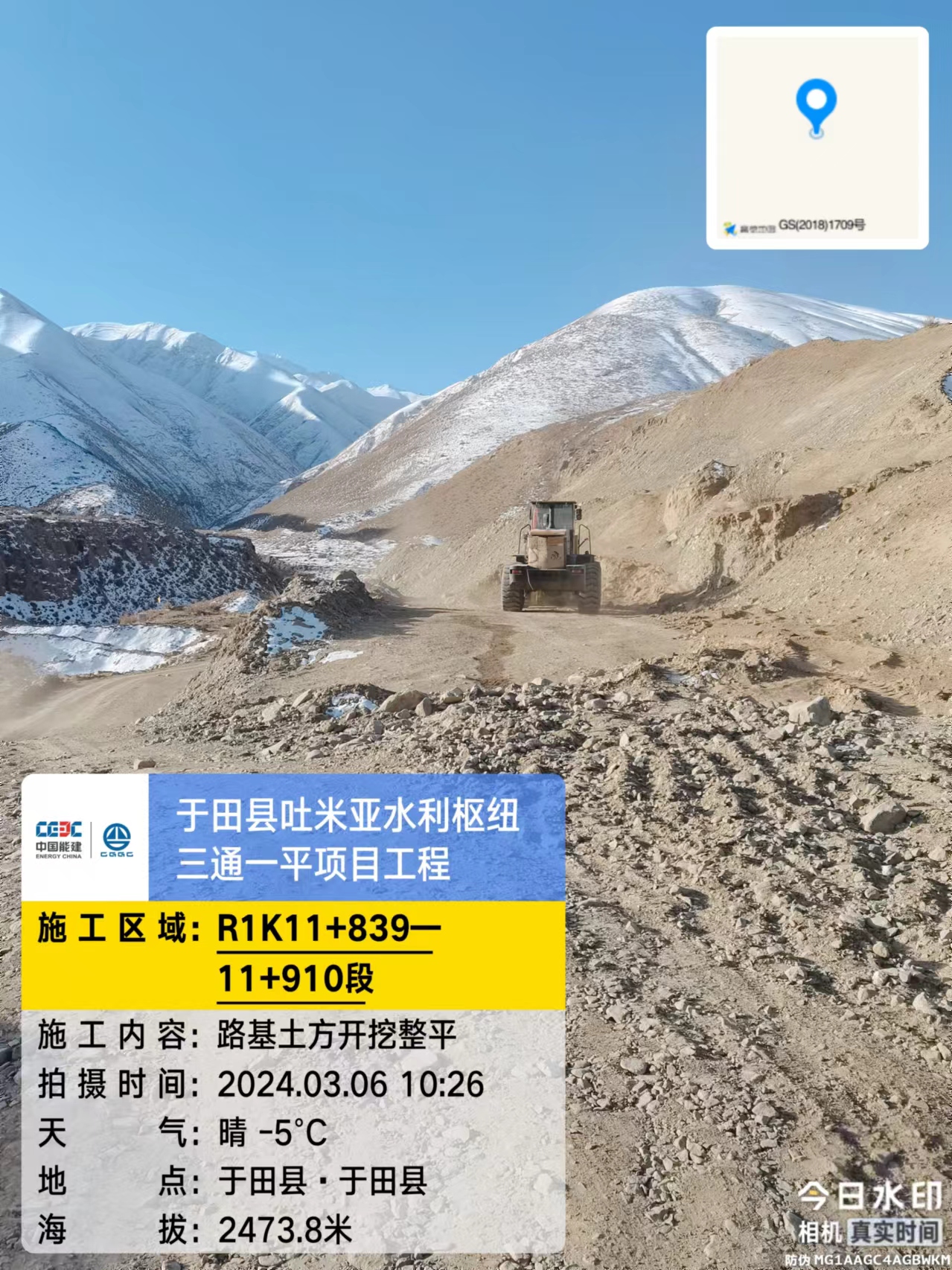

R1防护 K11+839-909挡土墙 2024.3.6-3.18基础开挖换填平整验收完成,2024.3.20-21进行基础支模填仓,2024.3.24-25进行上堤路挡墙墙身验收及浇筑。2024.3.27-29进行第一层模板验收及浇筑,2024.3.30-4.1进行第二层模板安装及验收,2024.4.2-4.3进行浇筑,2024.4.4-4.11进行第三次模板安装及浇筑,2024.4.10进行排水沟回填,2024.4.13进行反渗料施工,2024.4.22进行模板安装,2024.4.27进行浇筑完成

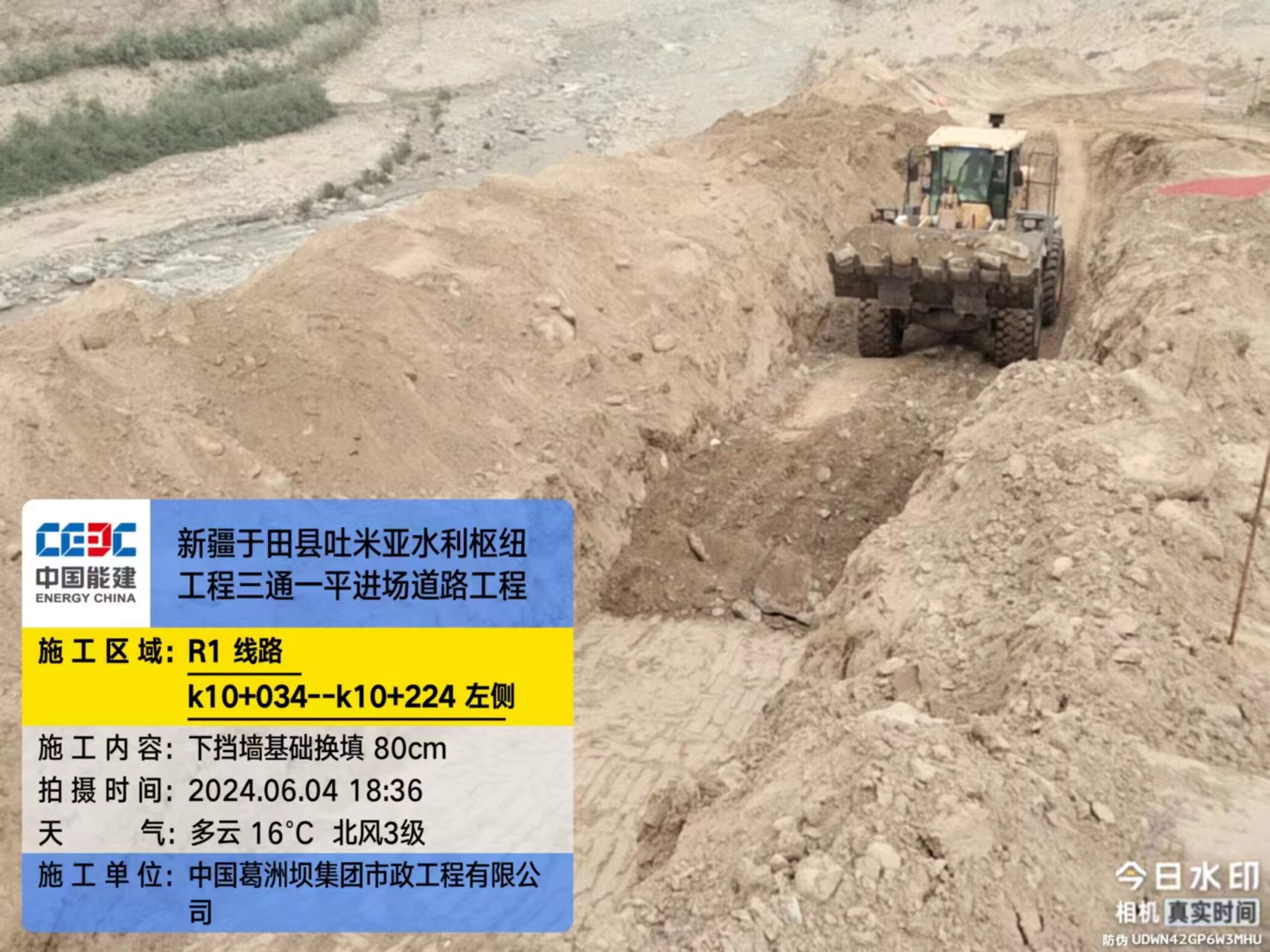

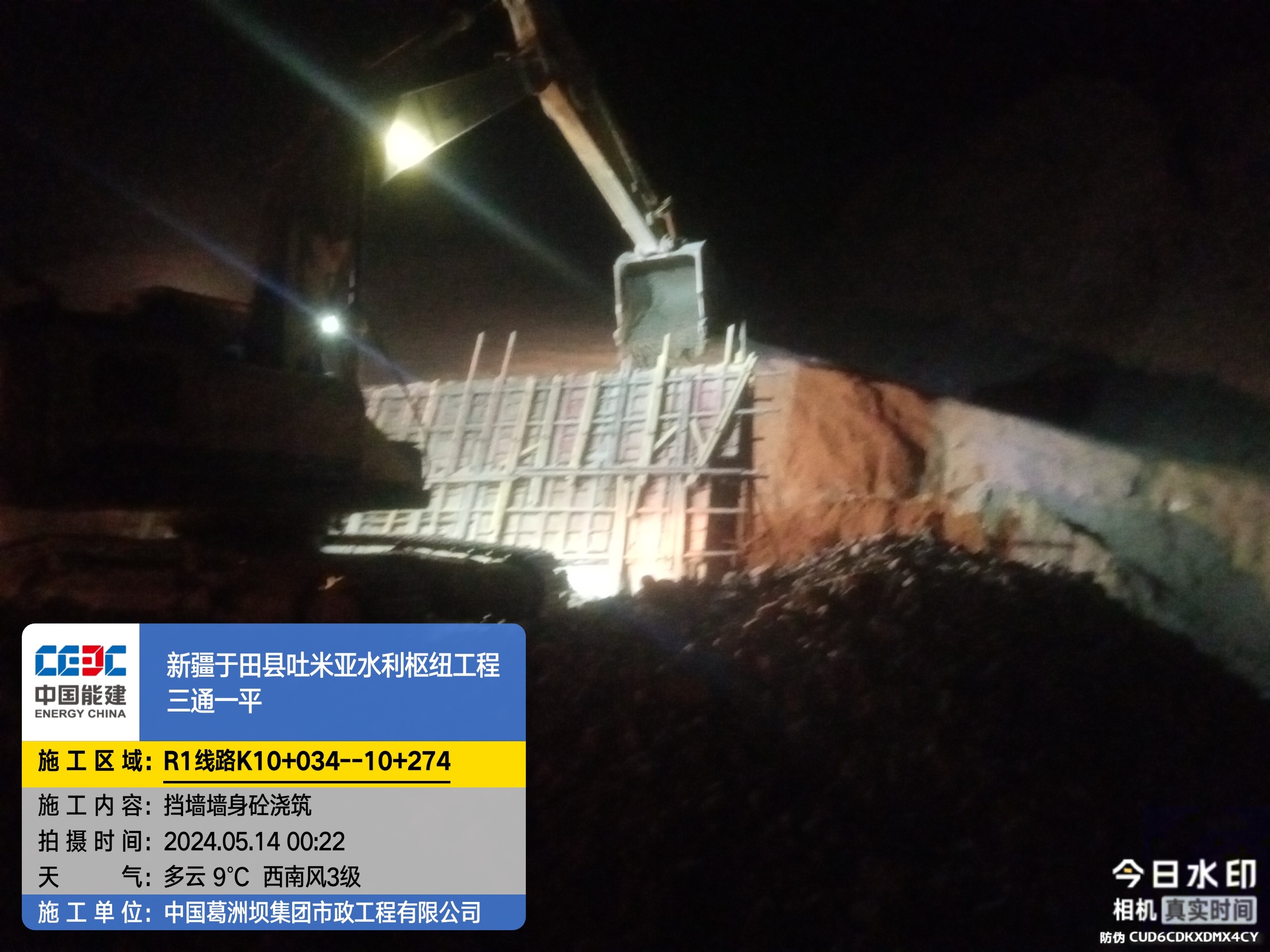

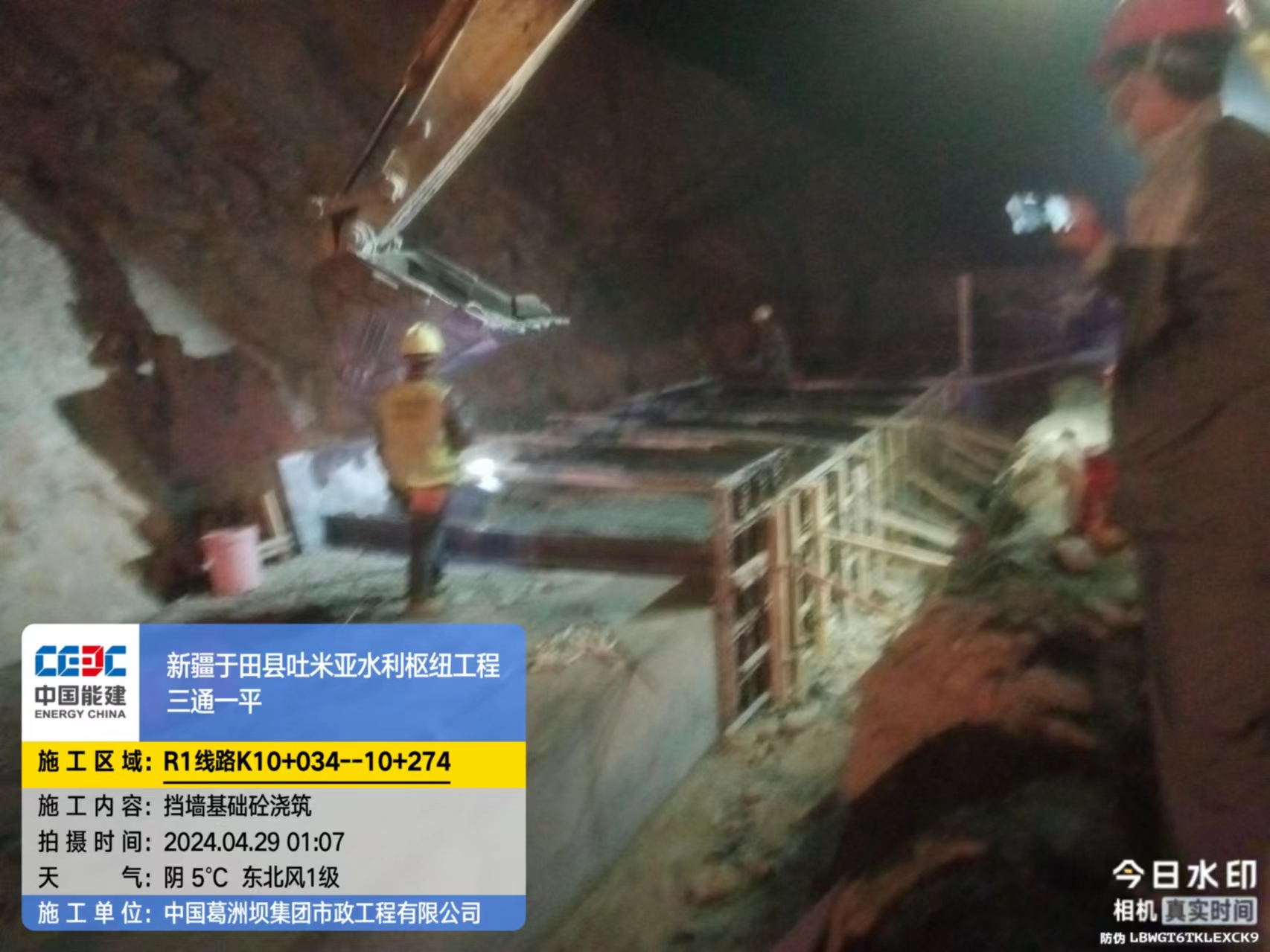

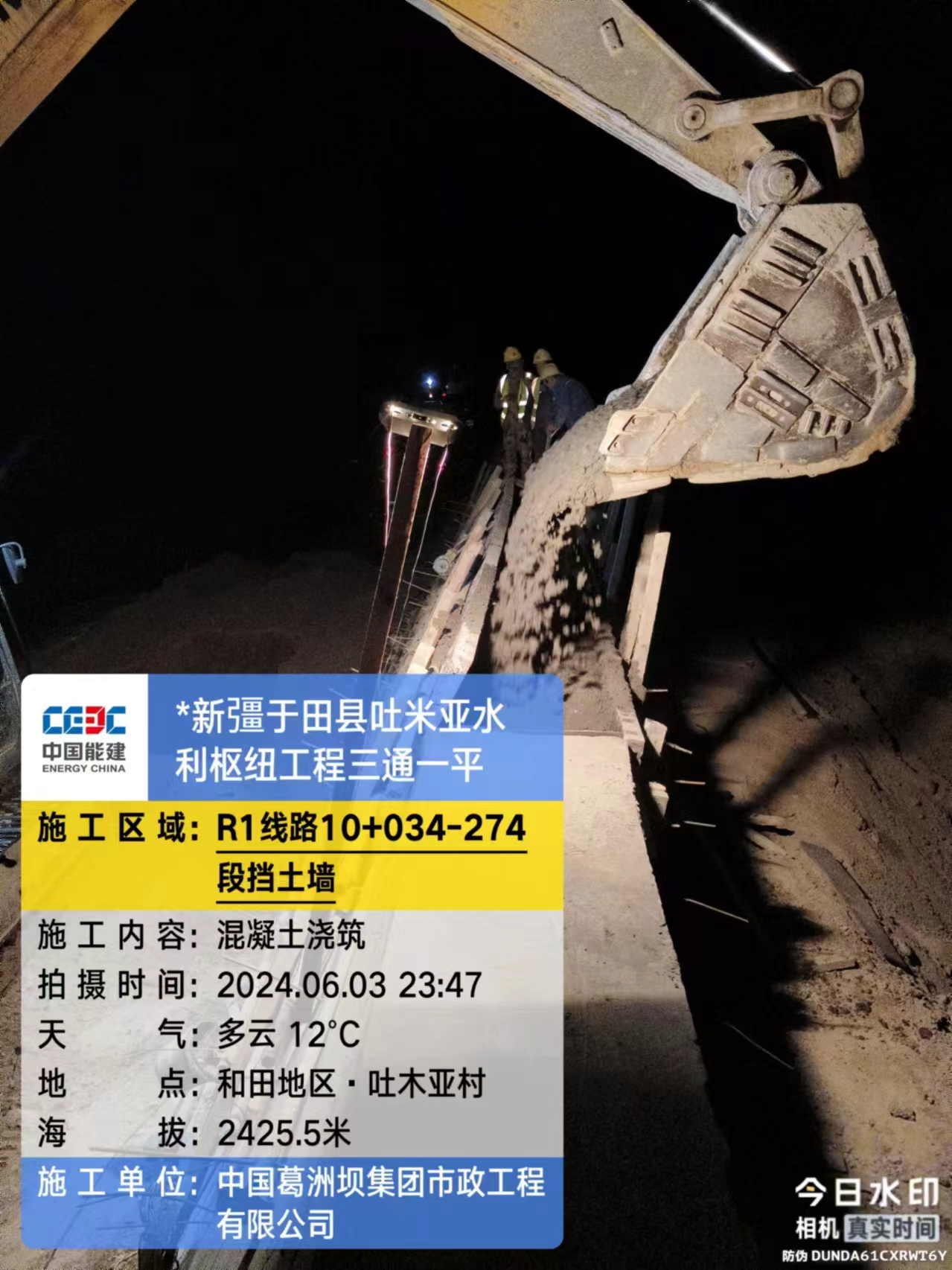

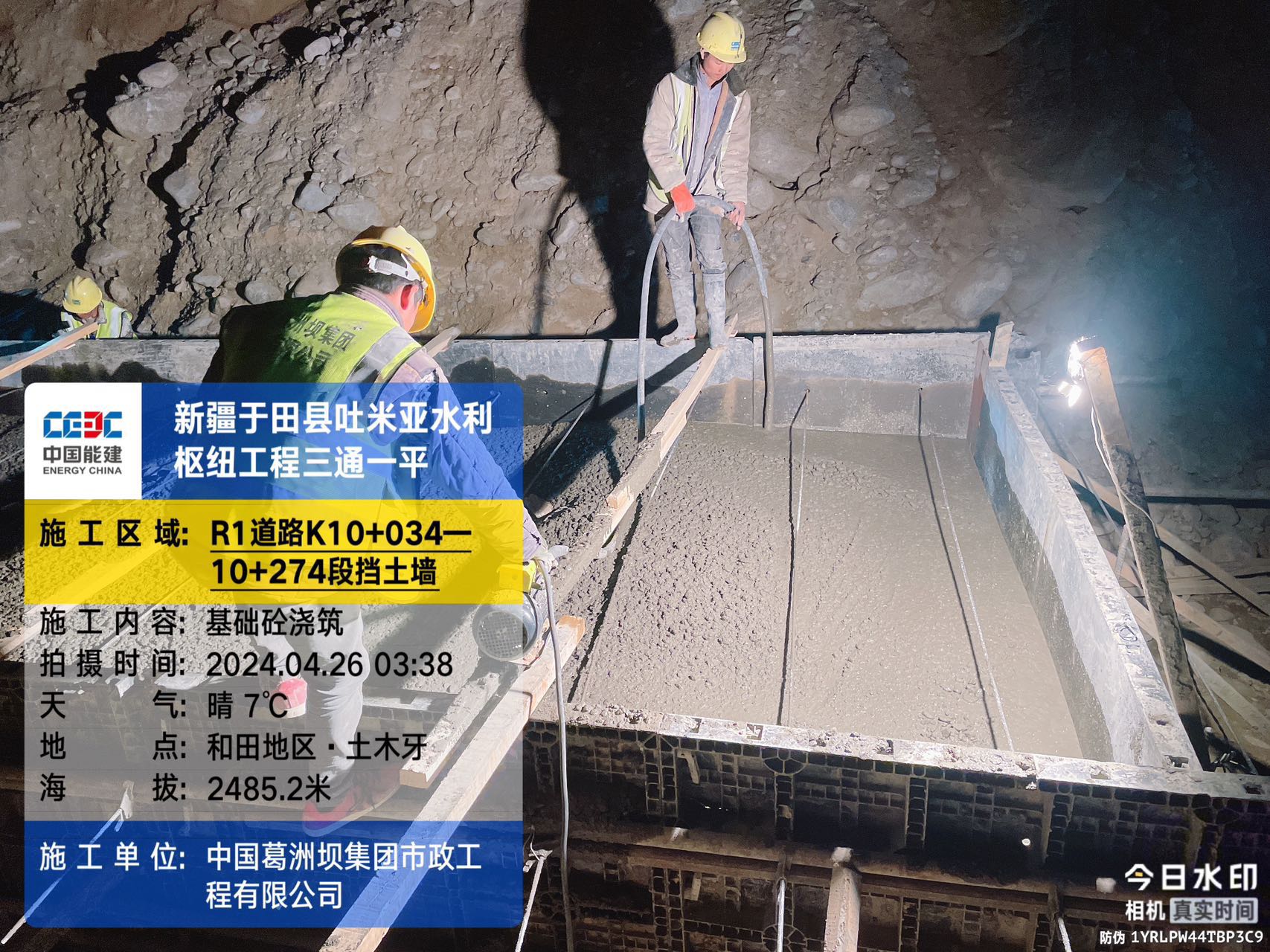

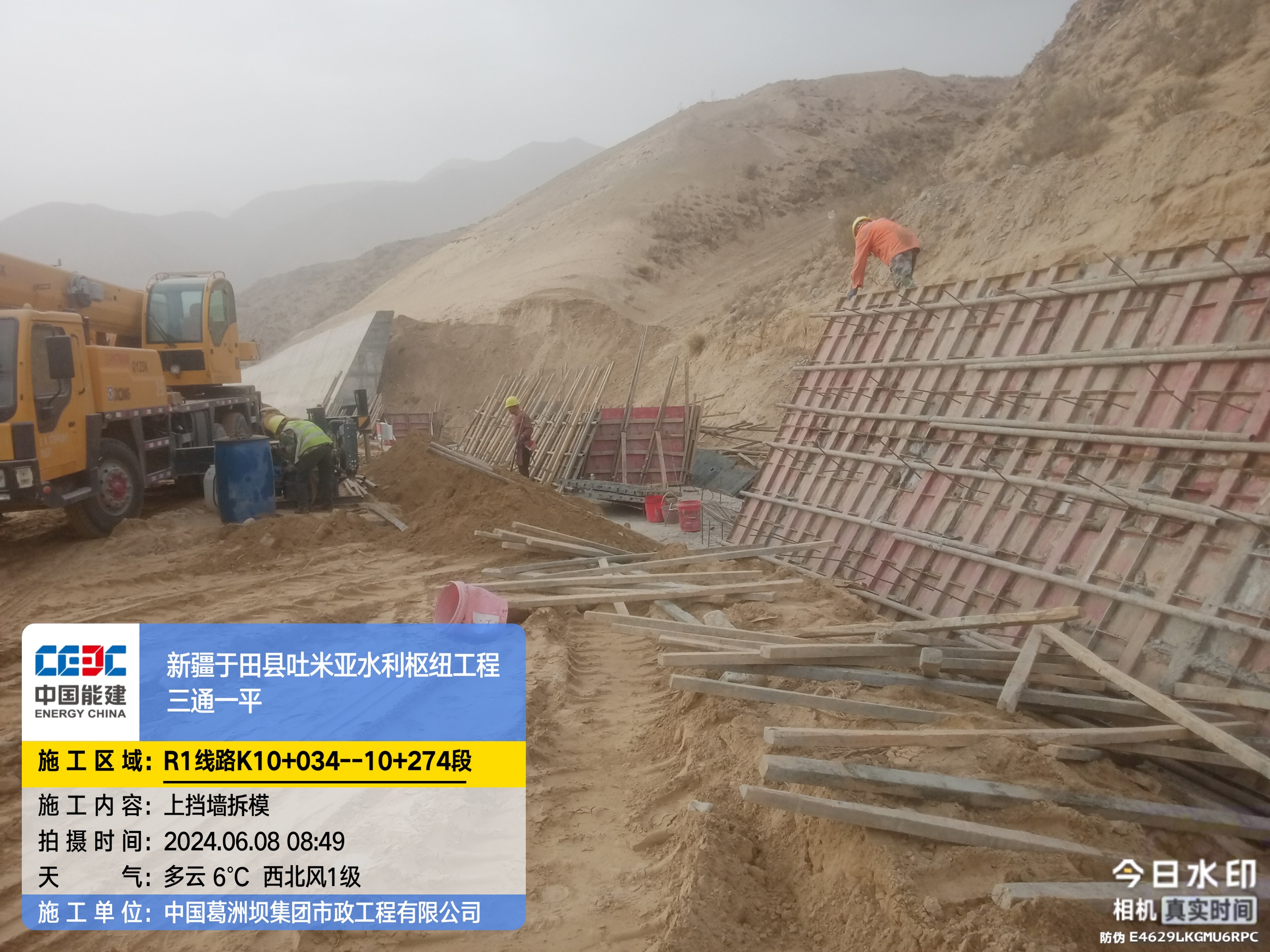

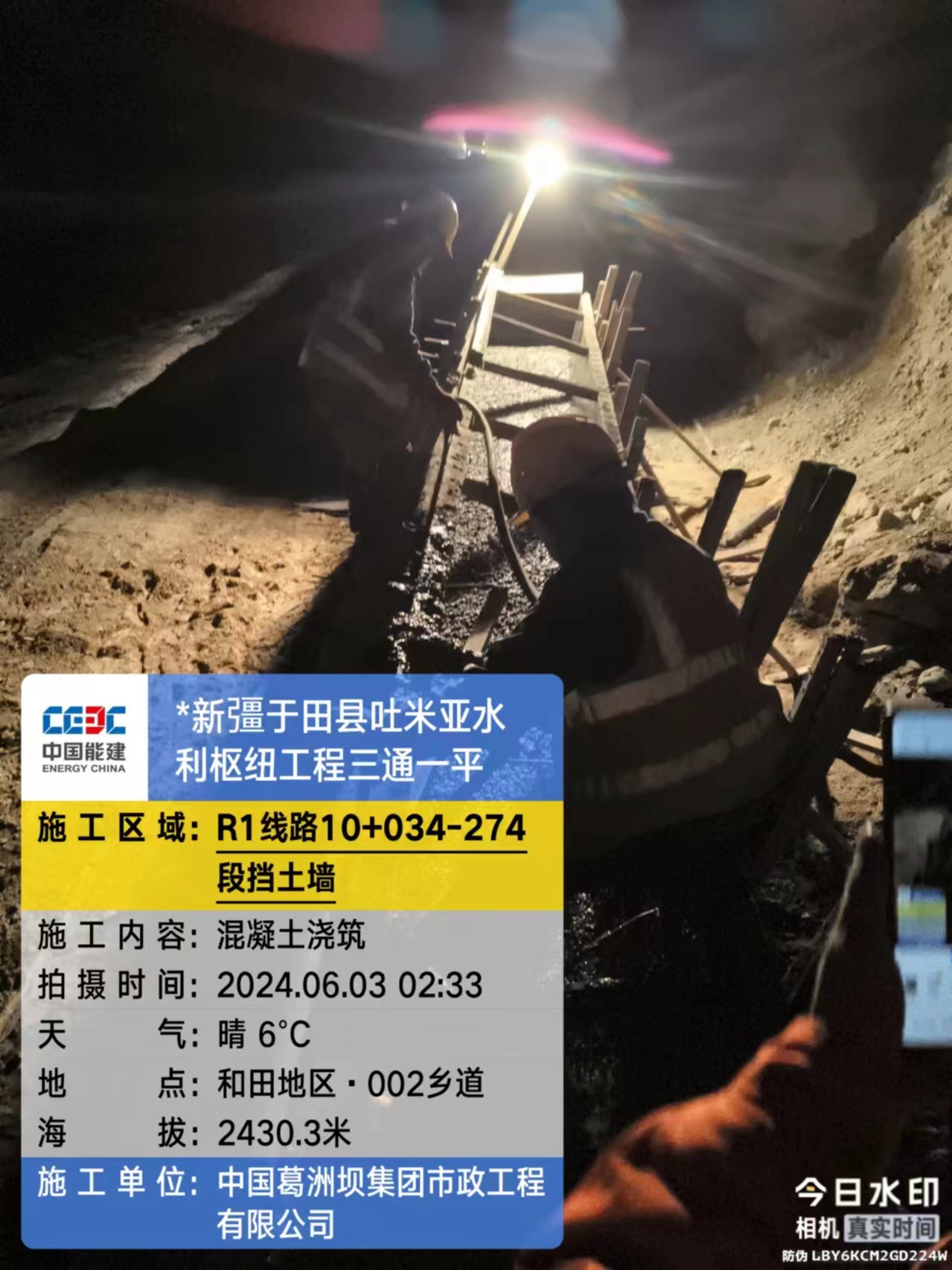

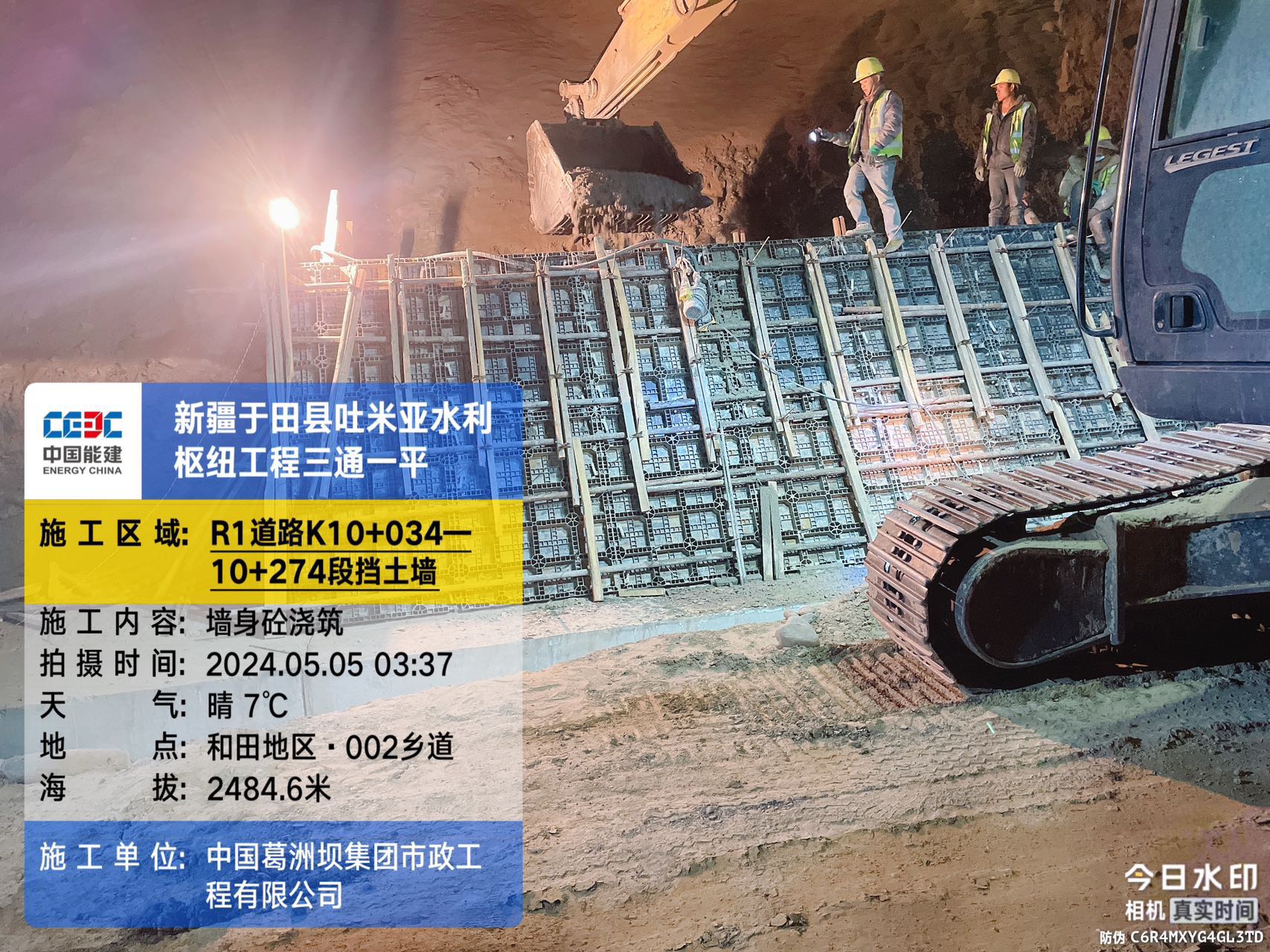

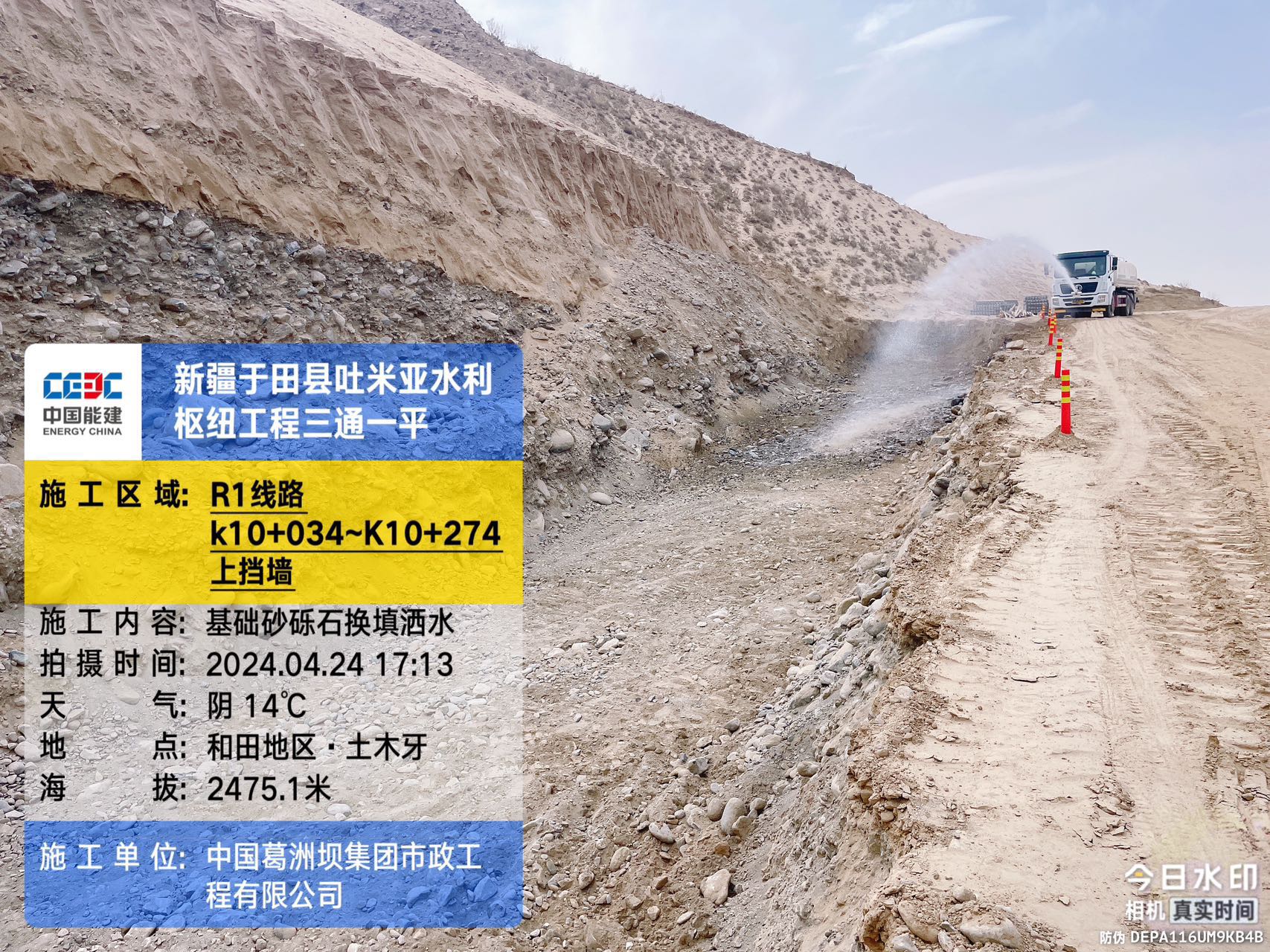

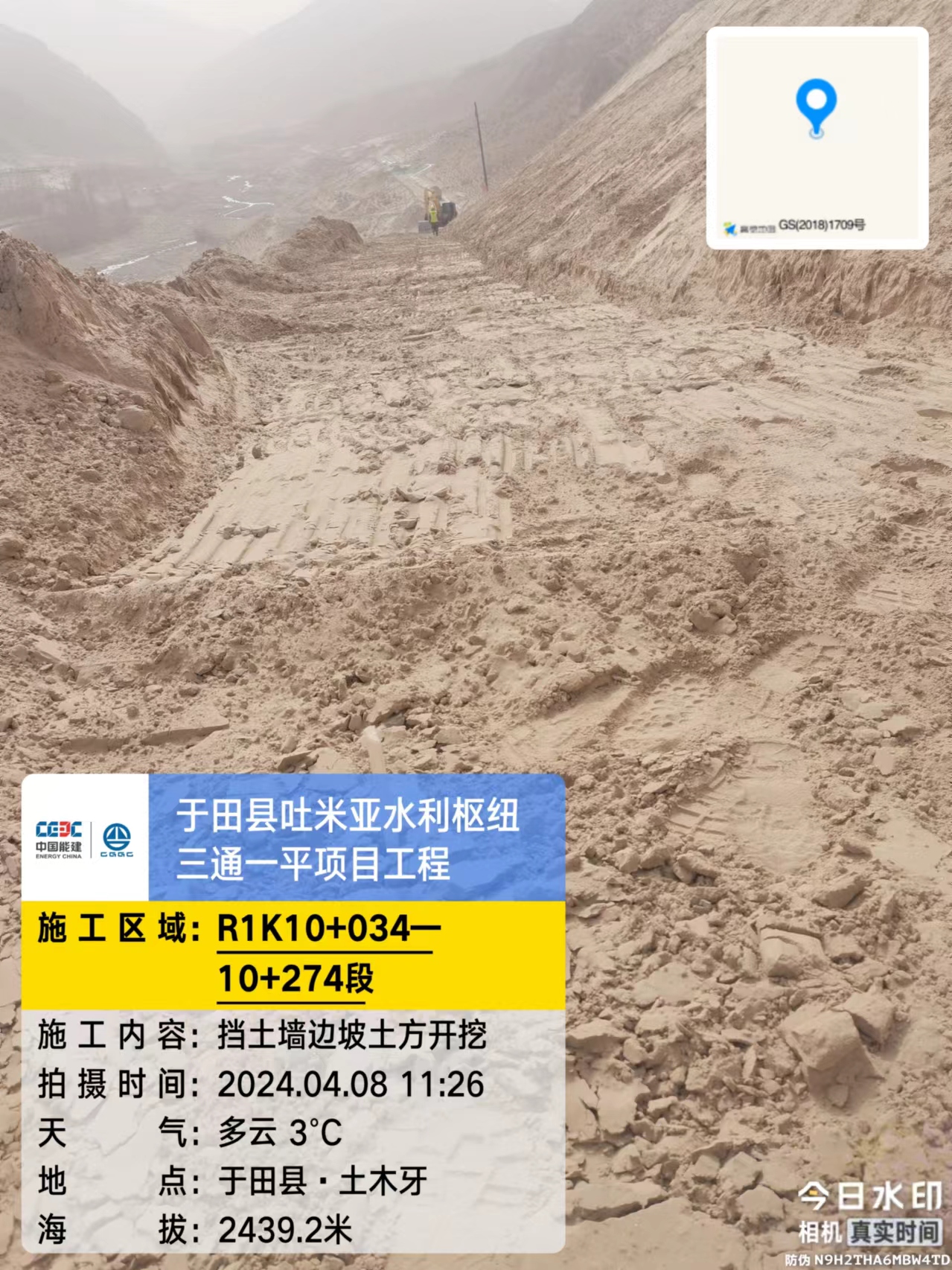

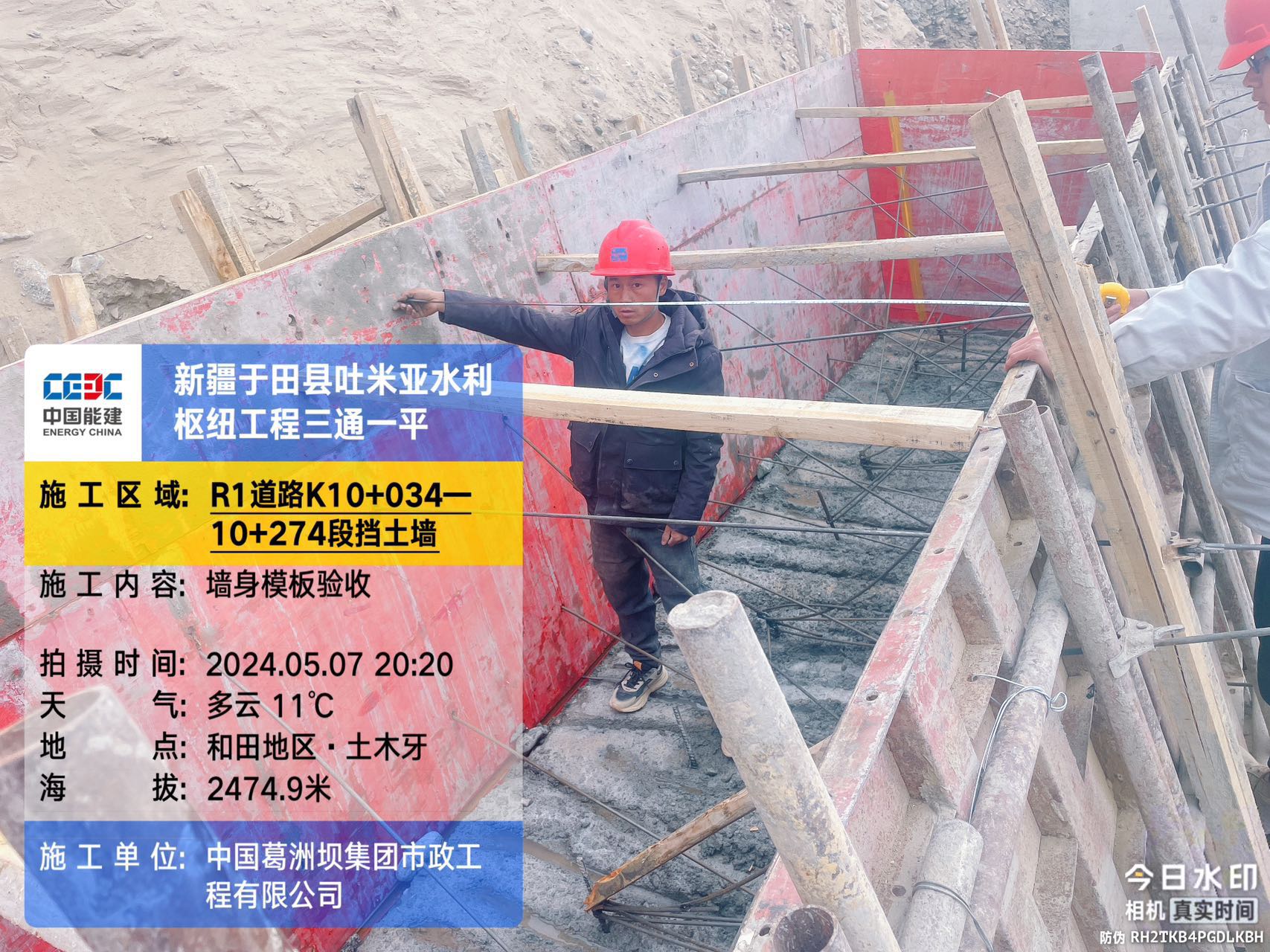

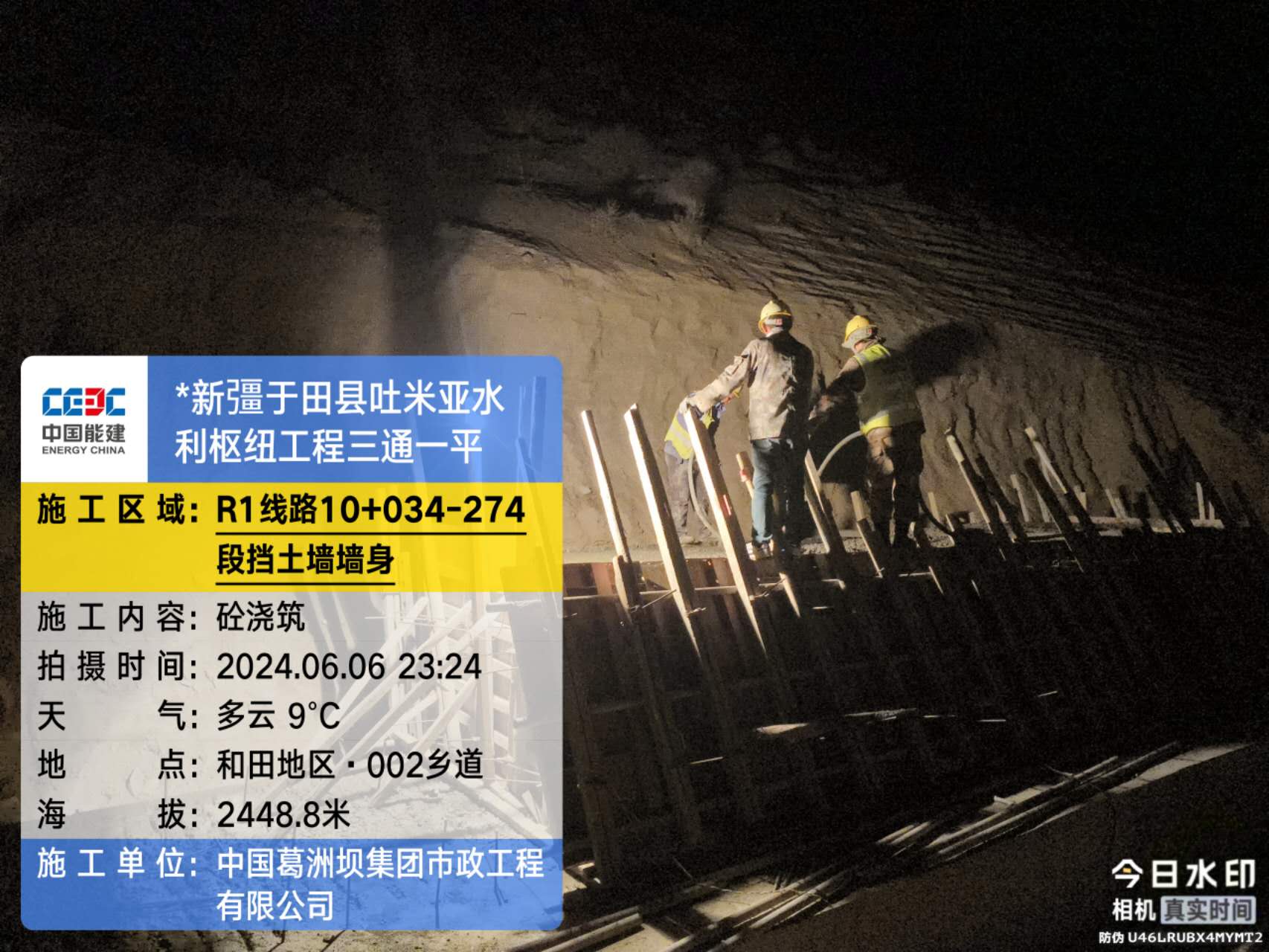

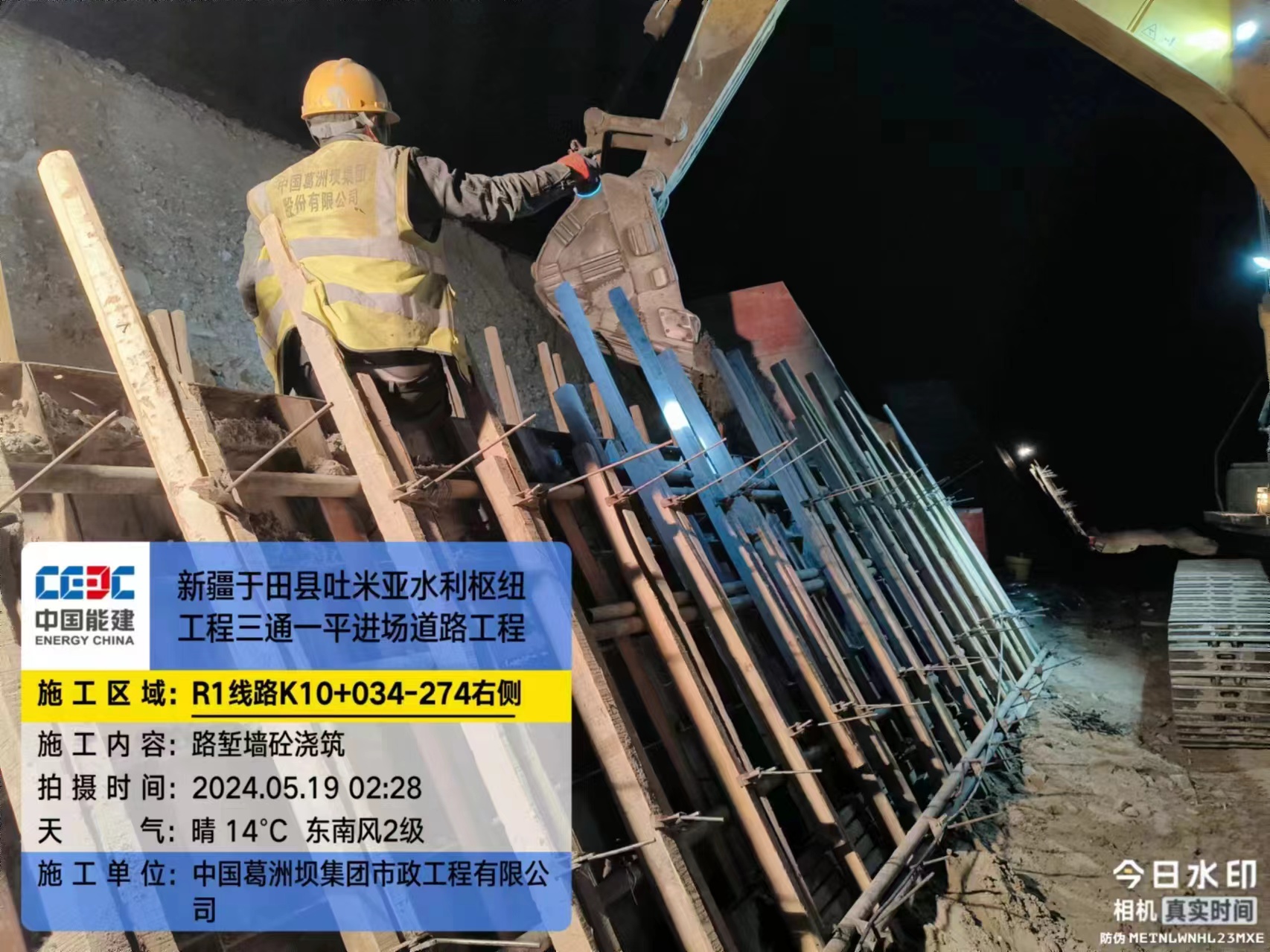

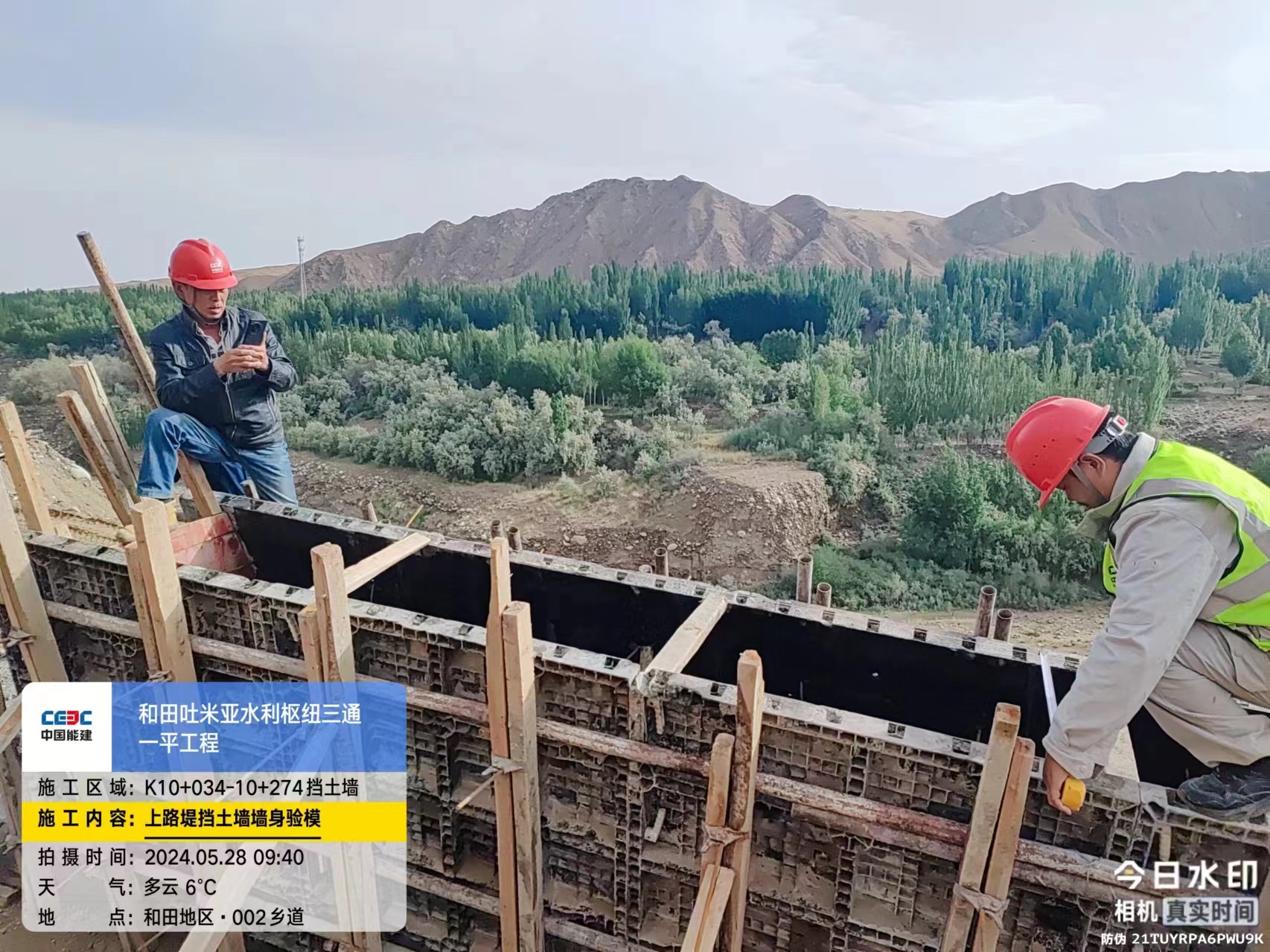

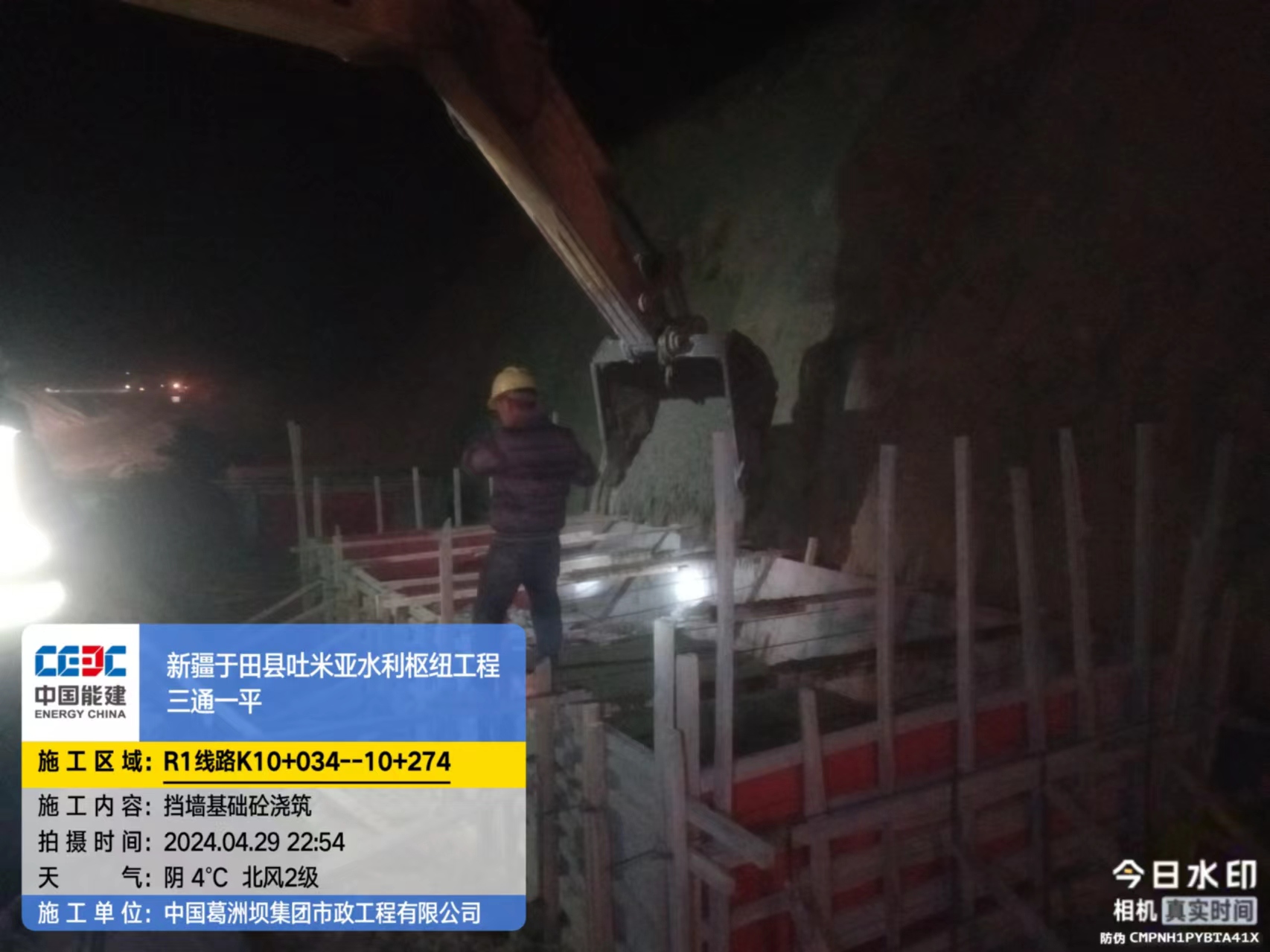

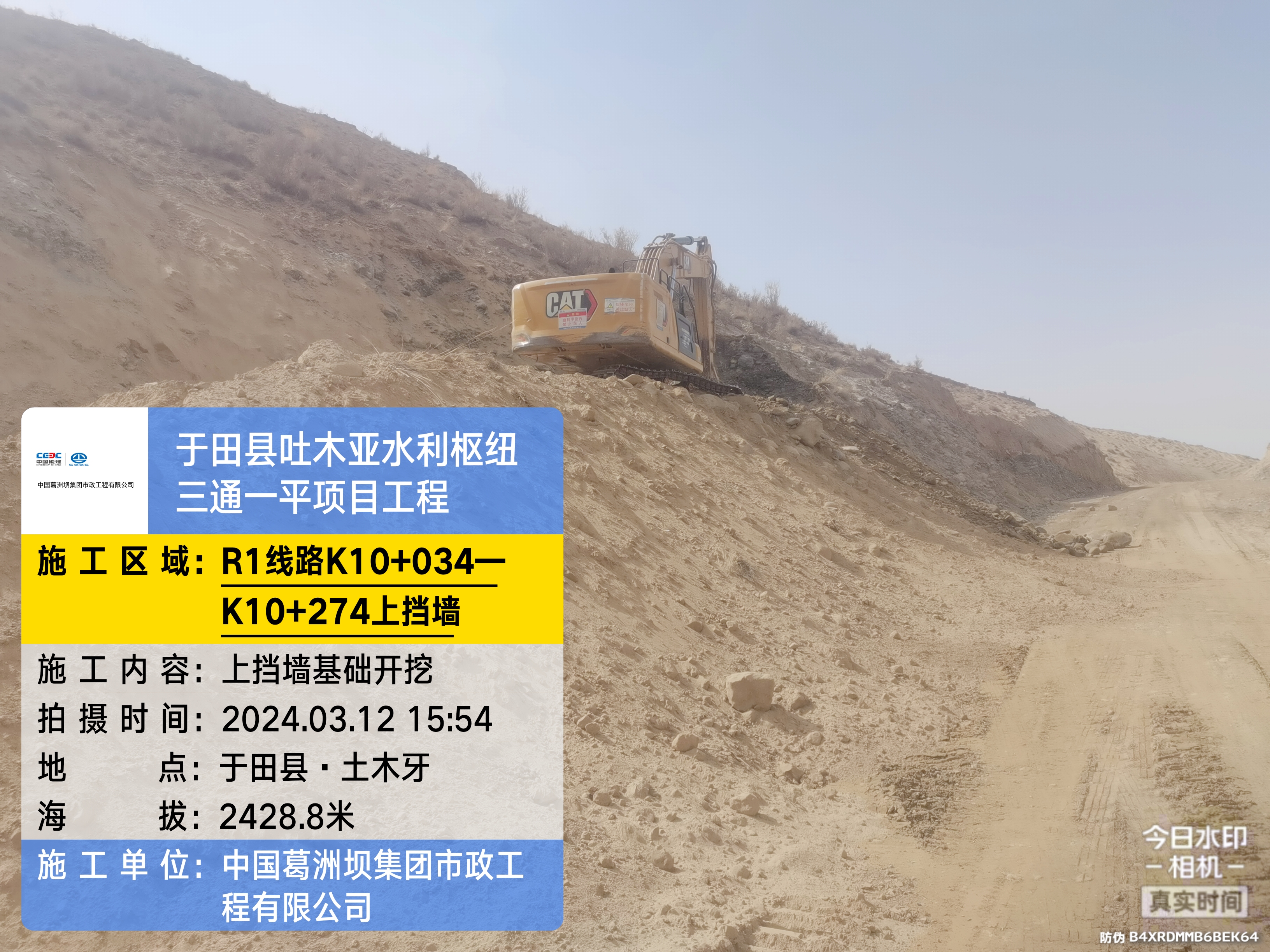

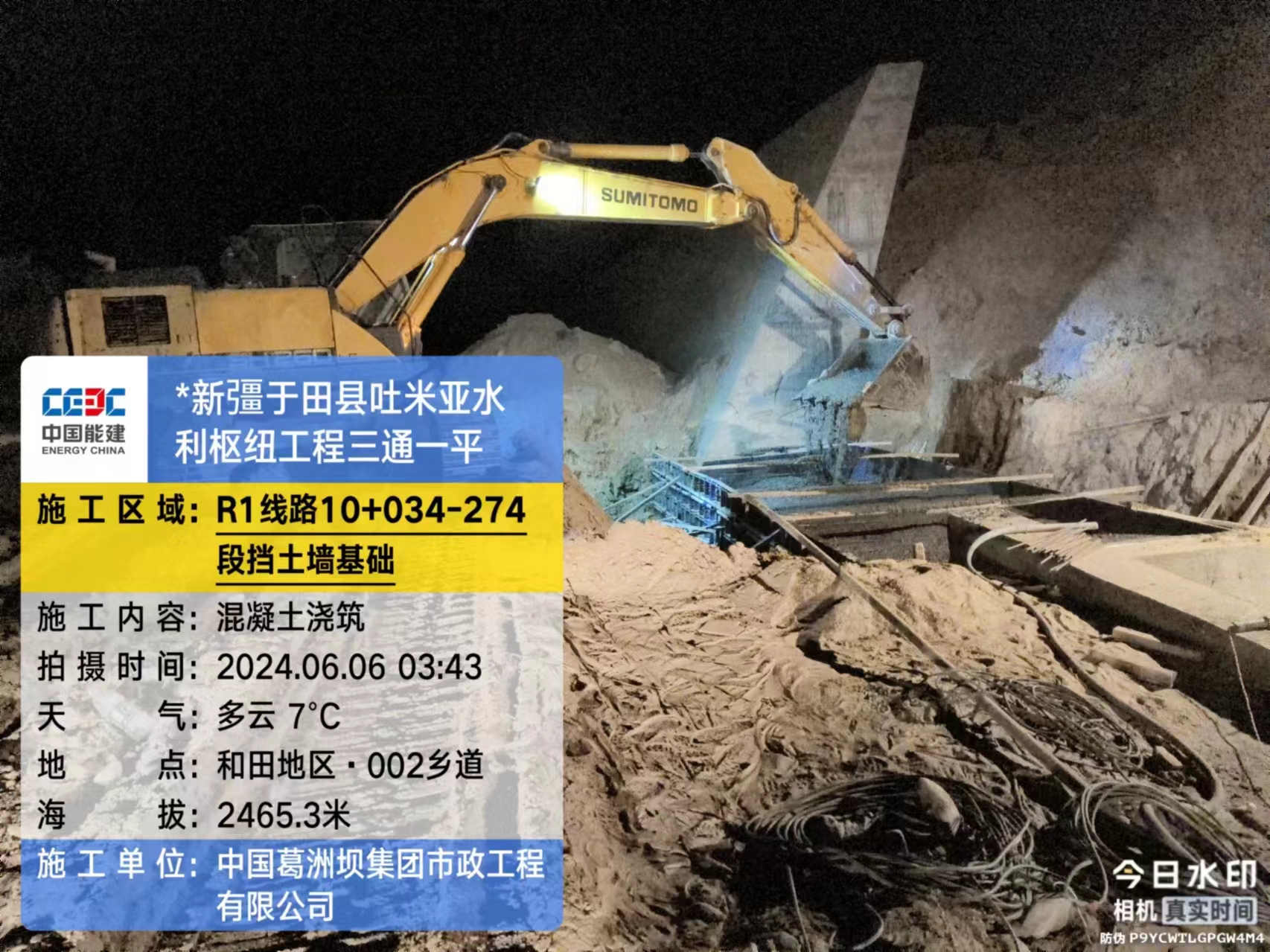

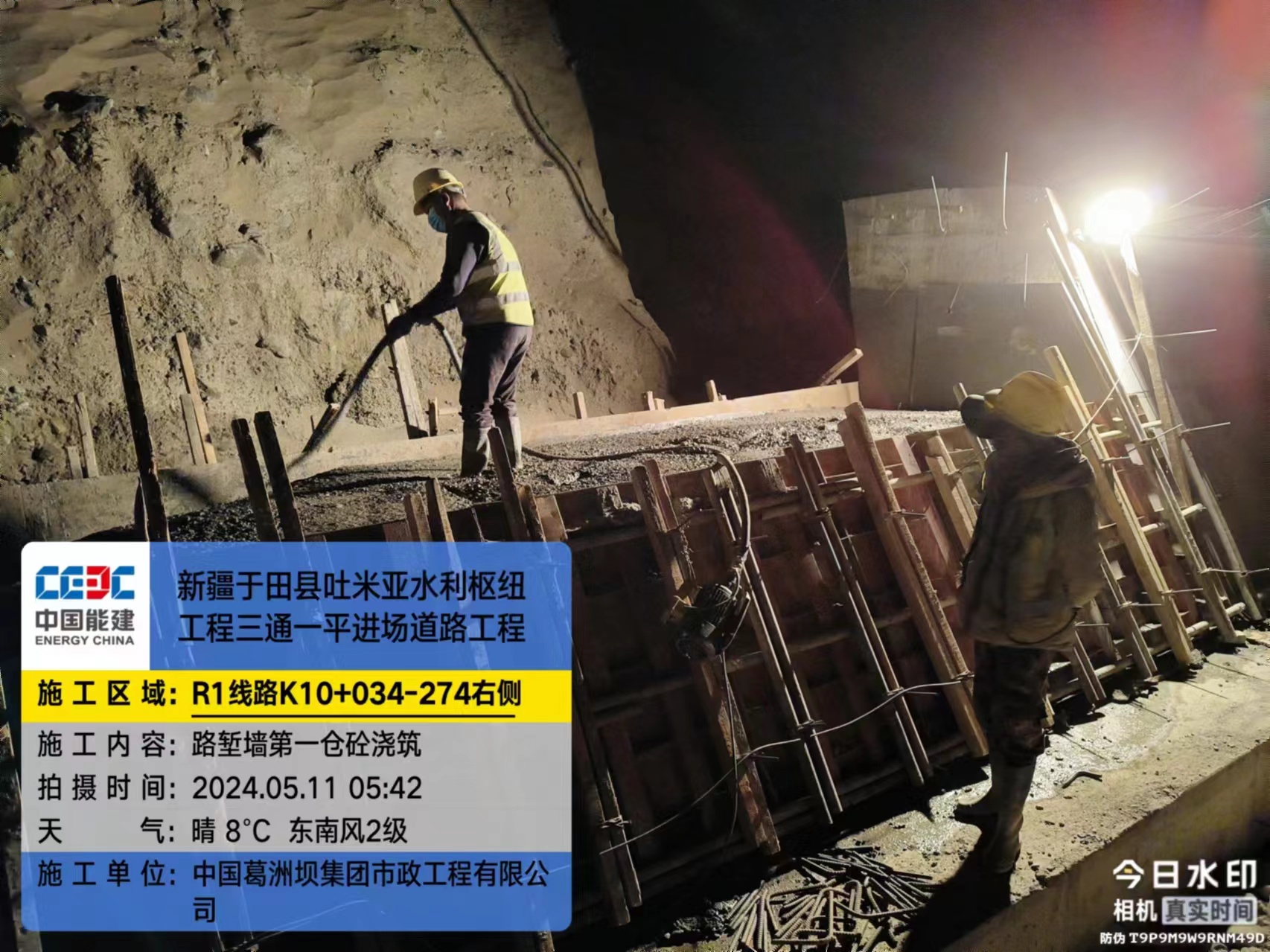

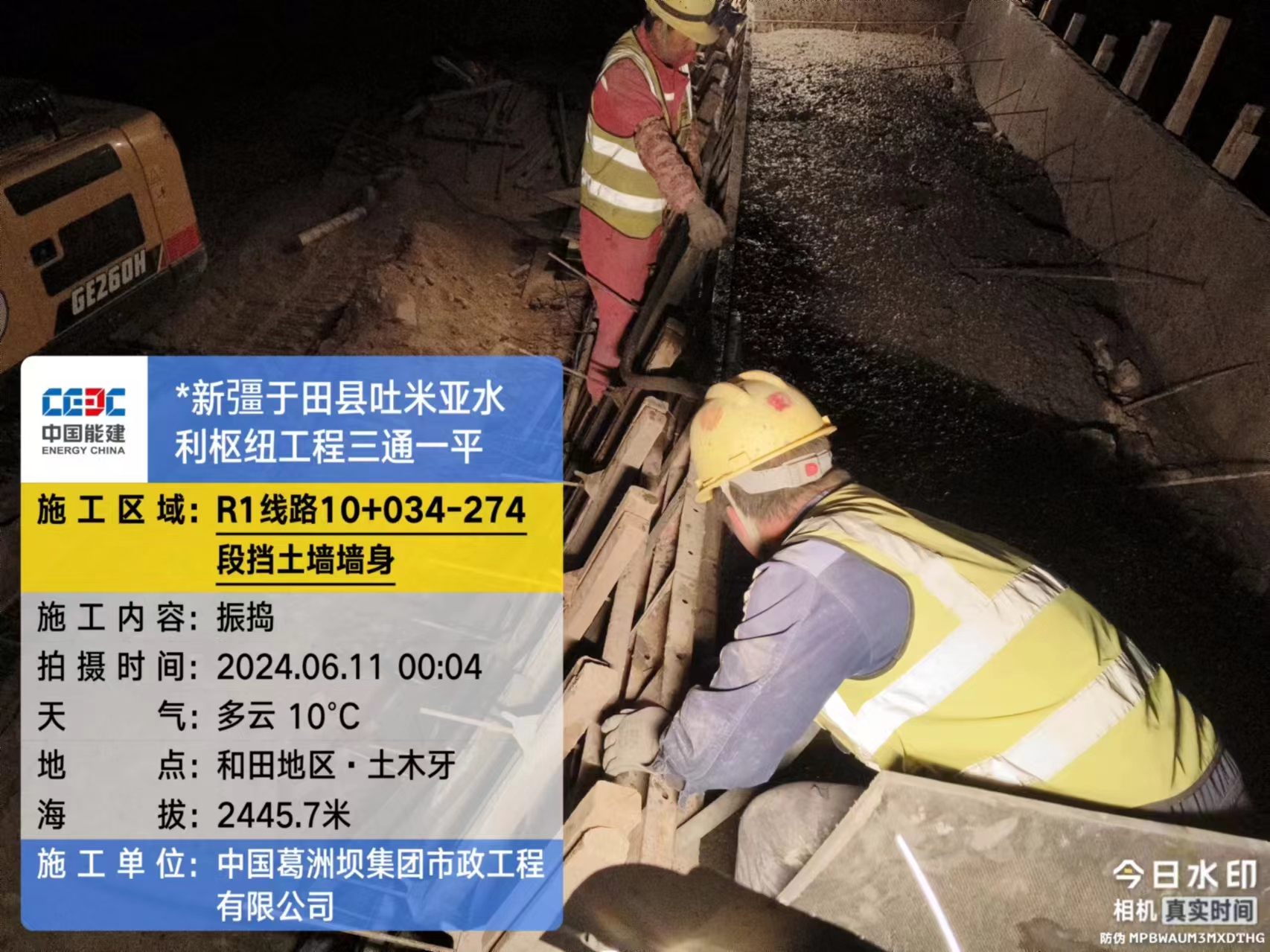

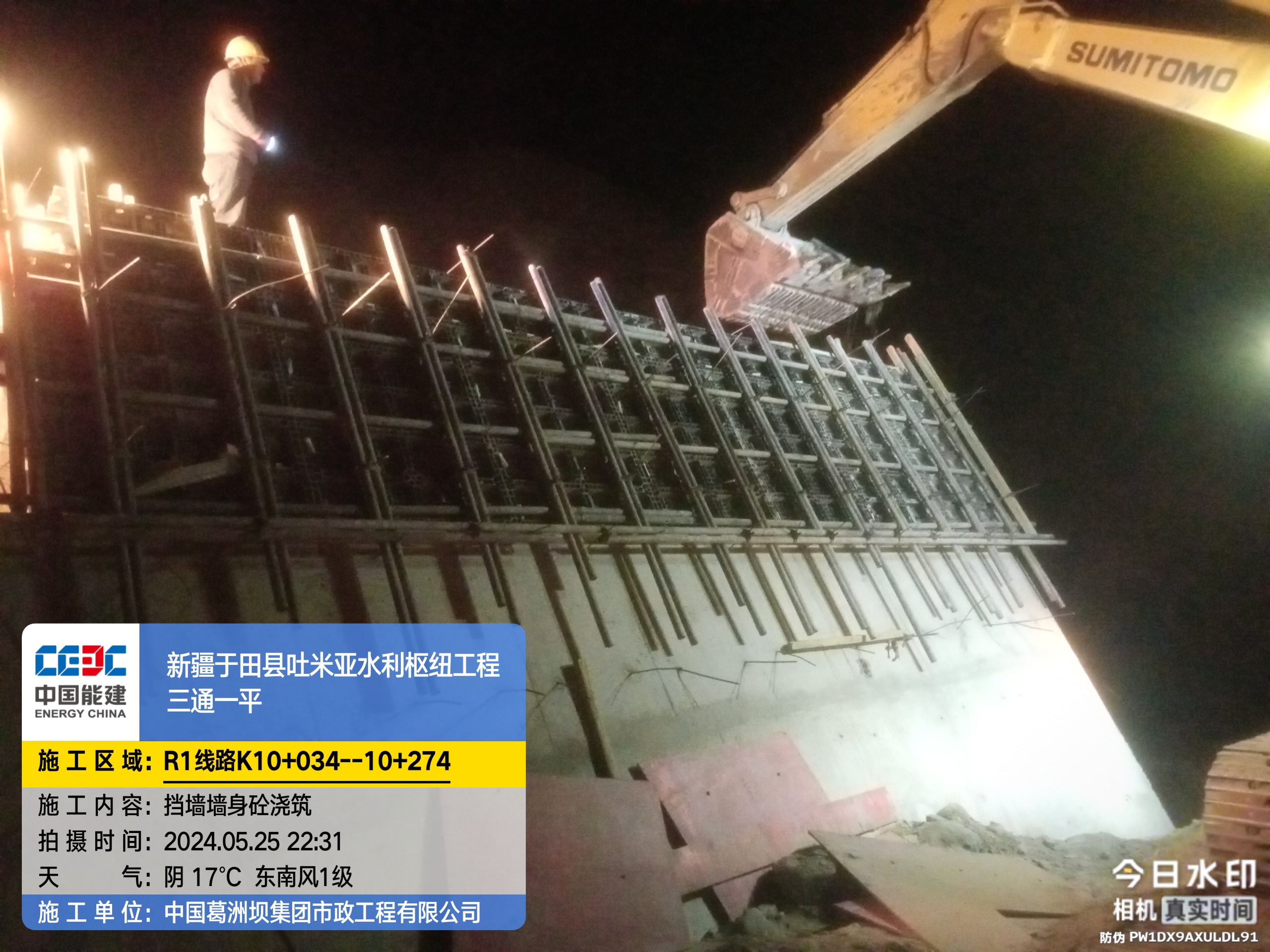

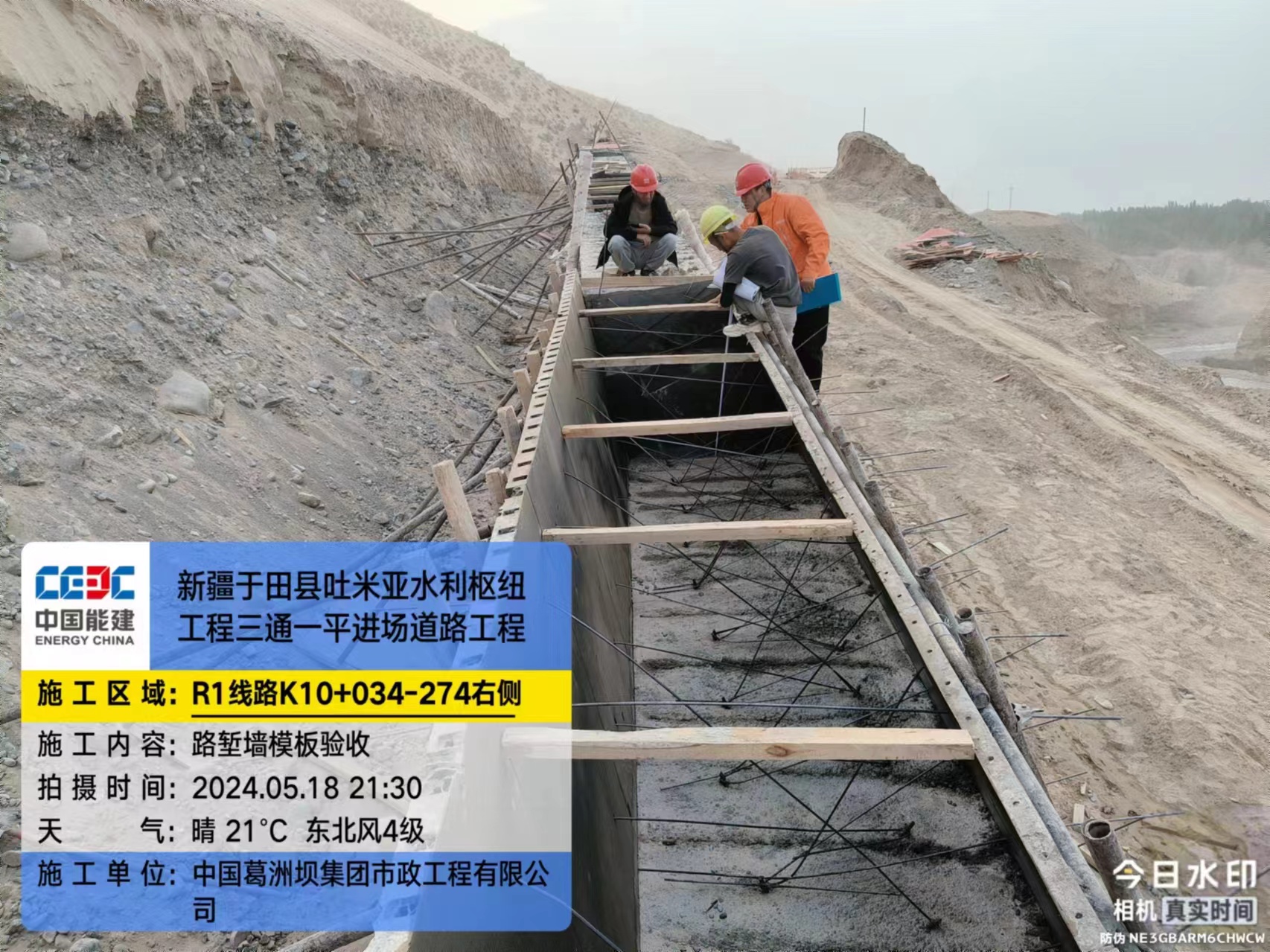

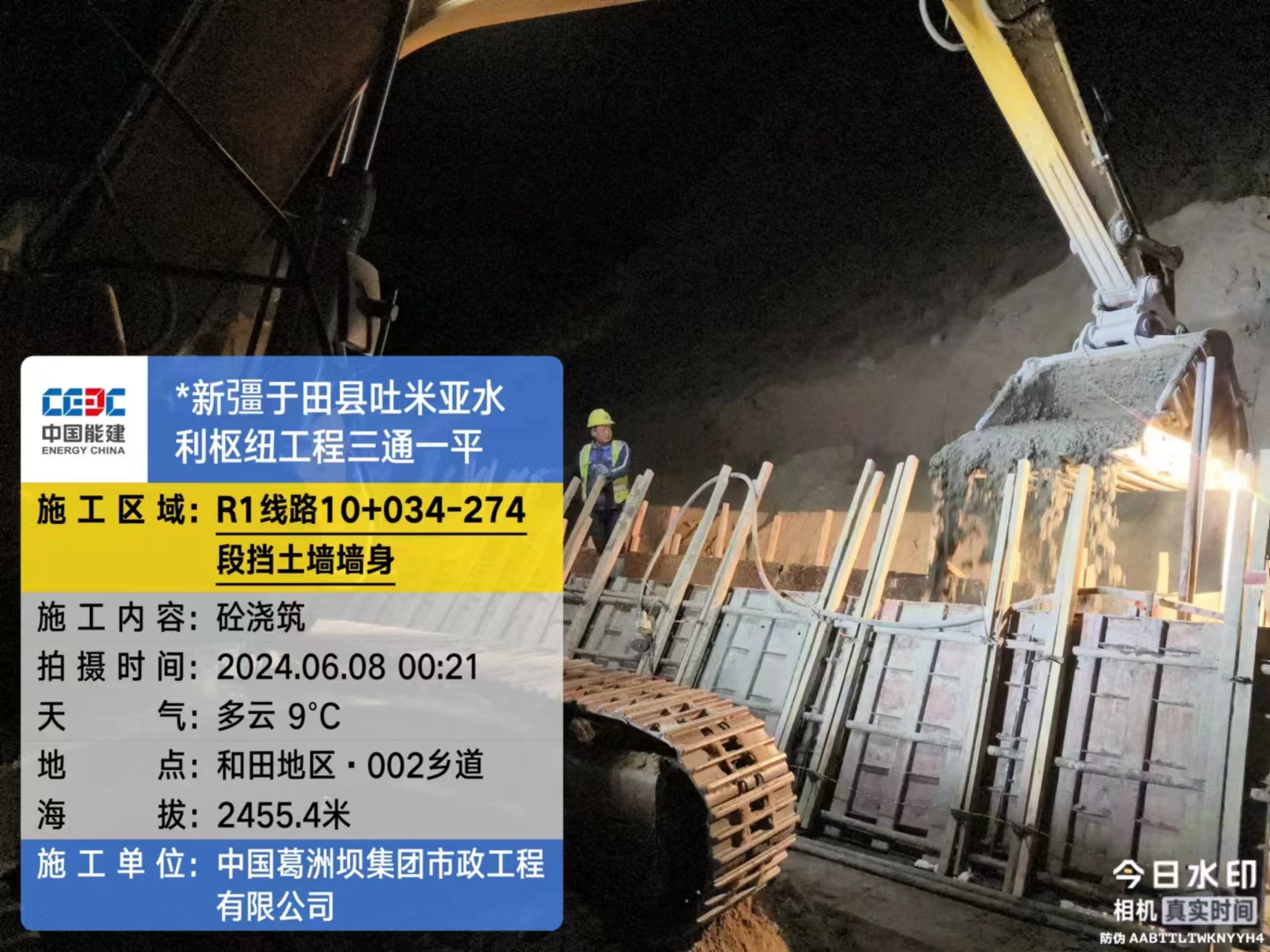

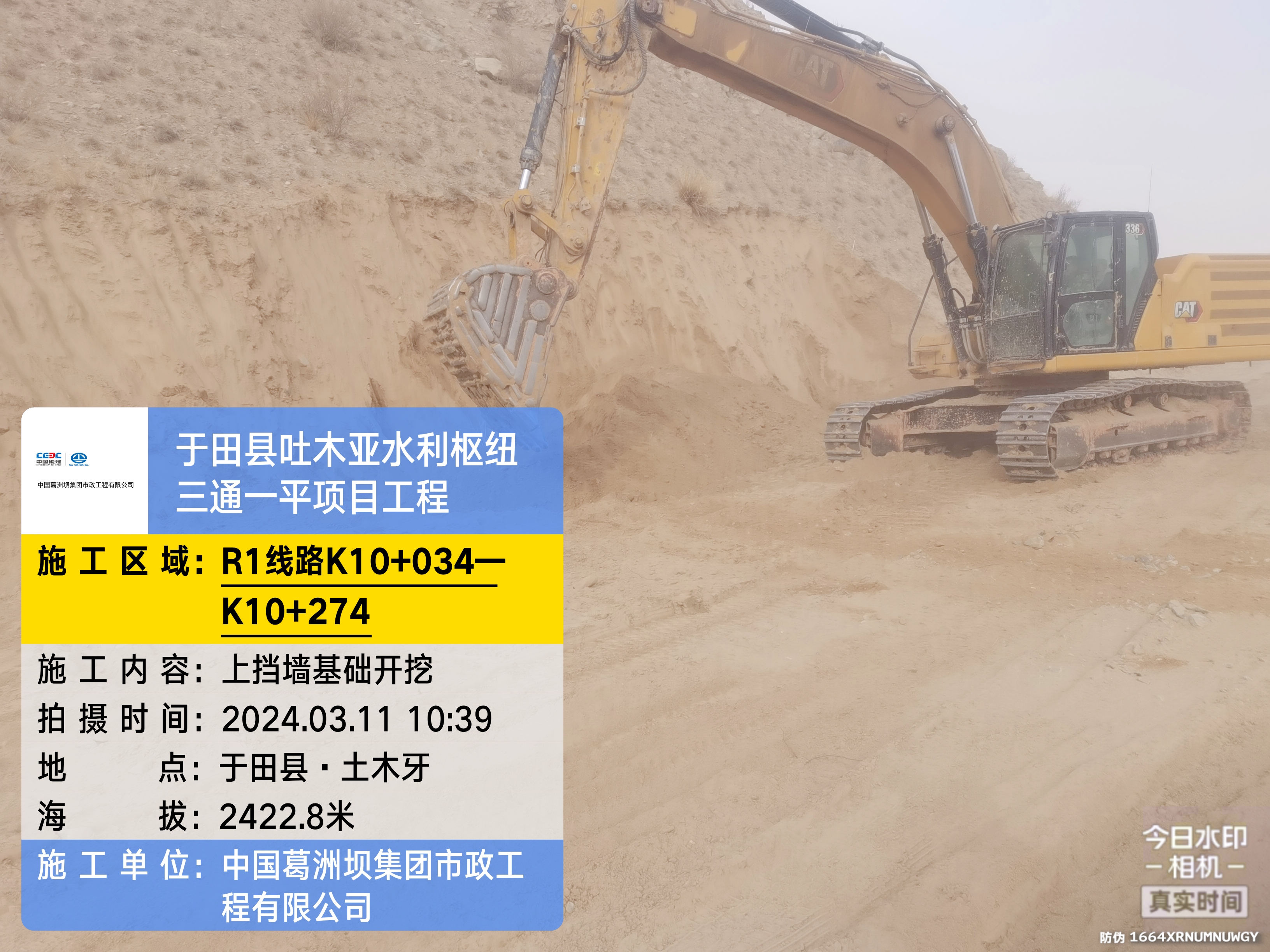

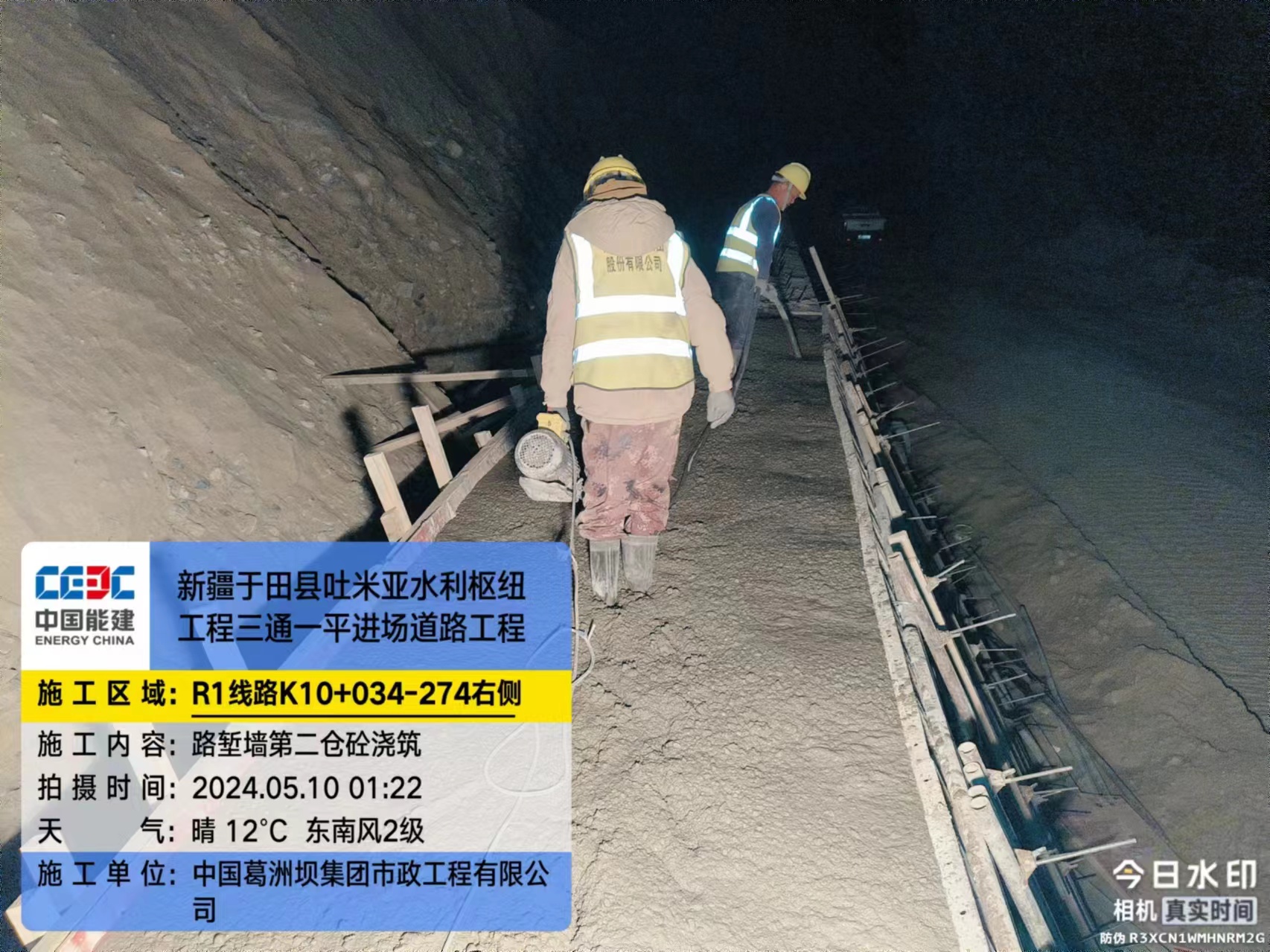

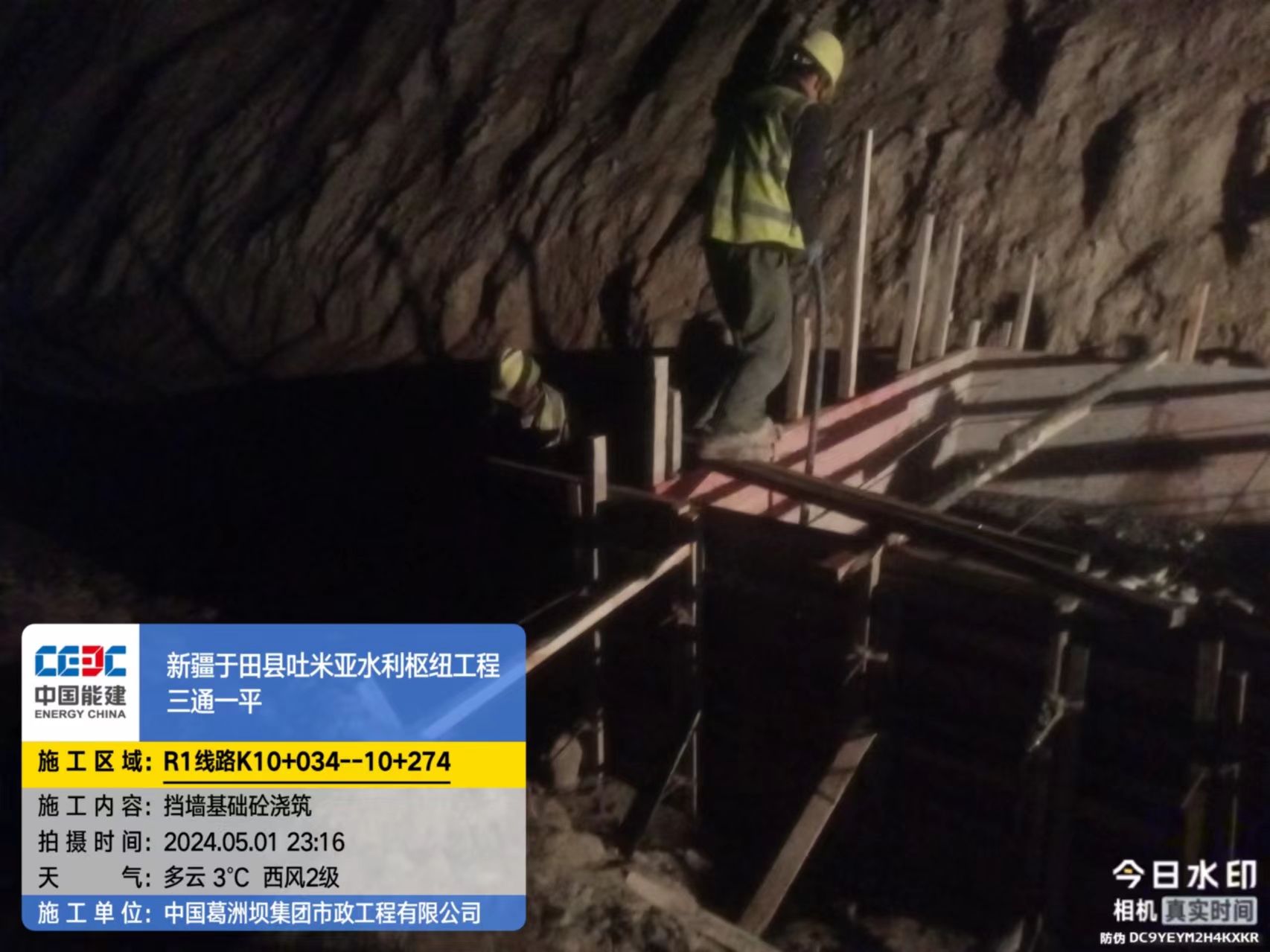

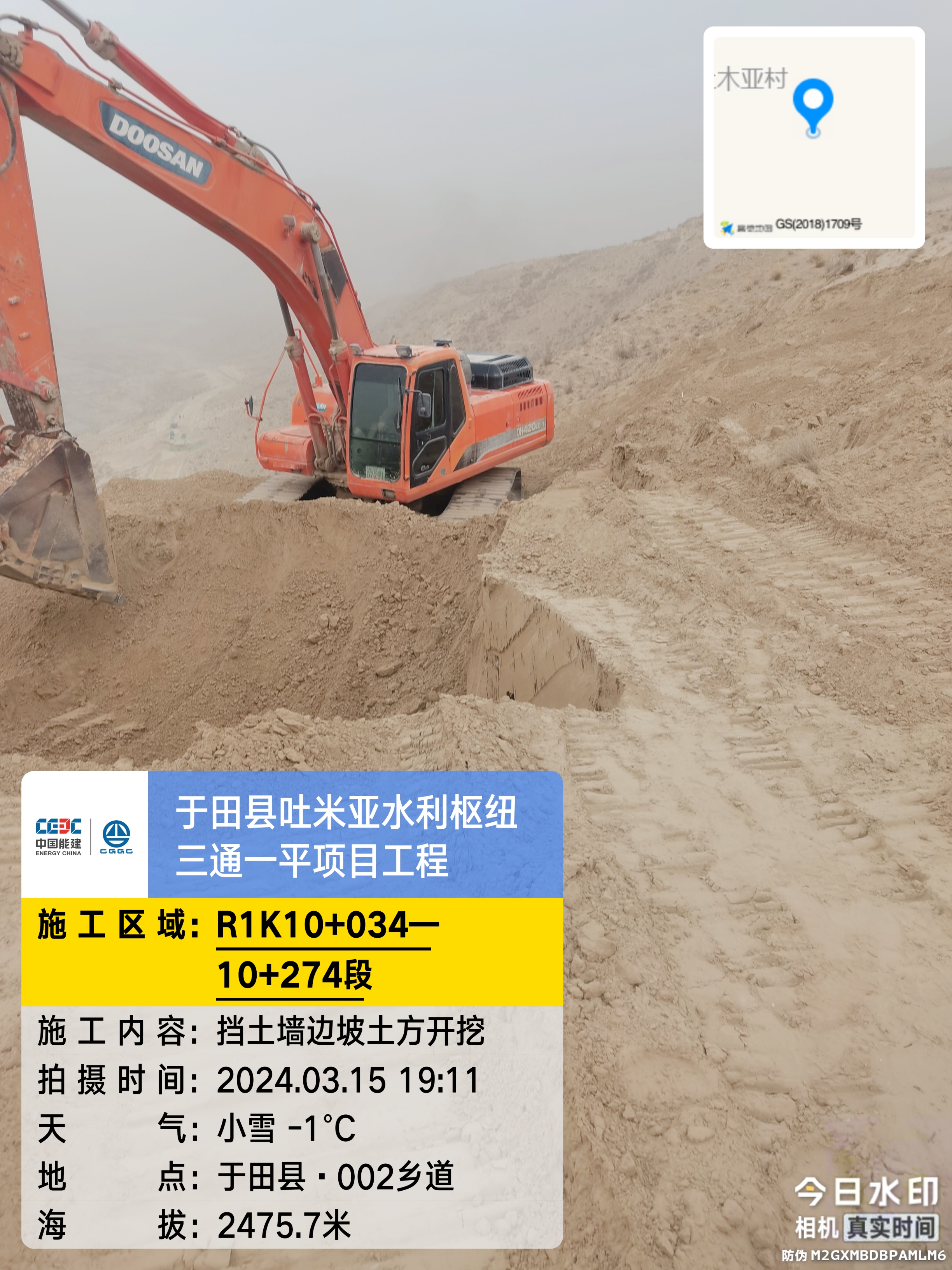

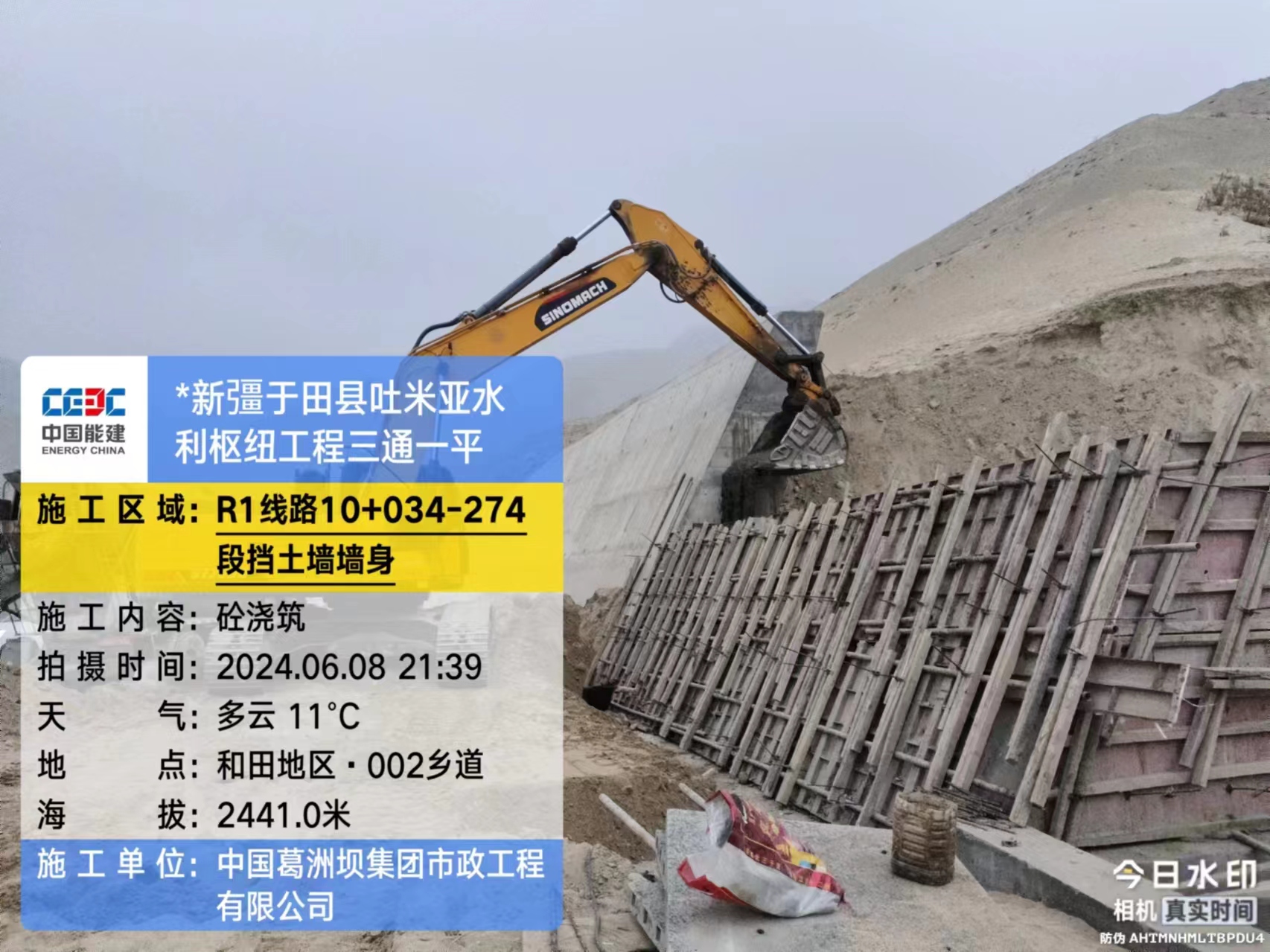

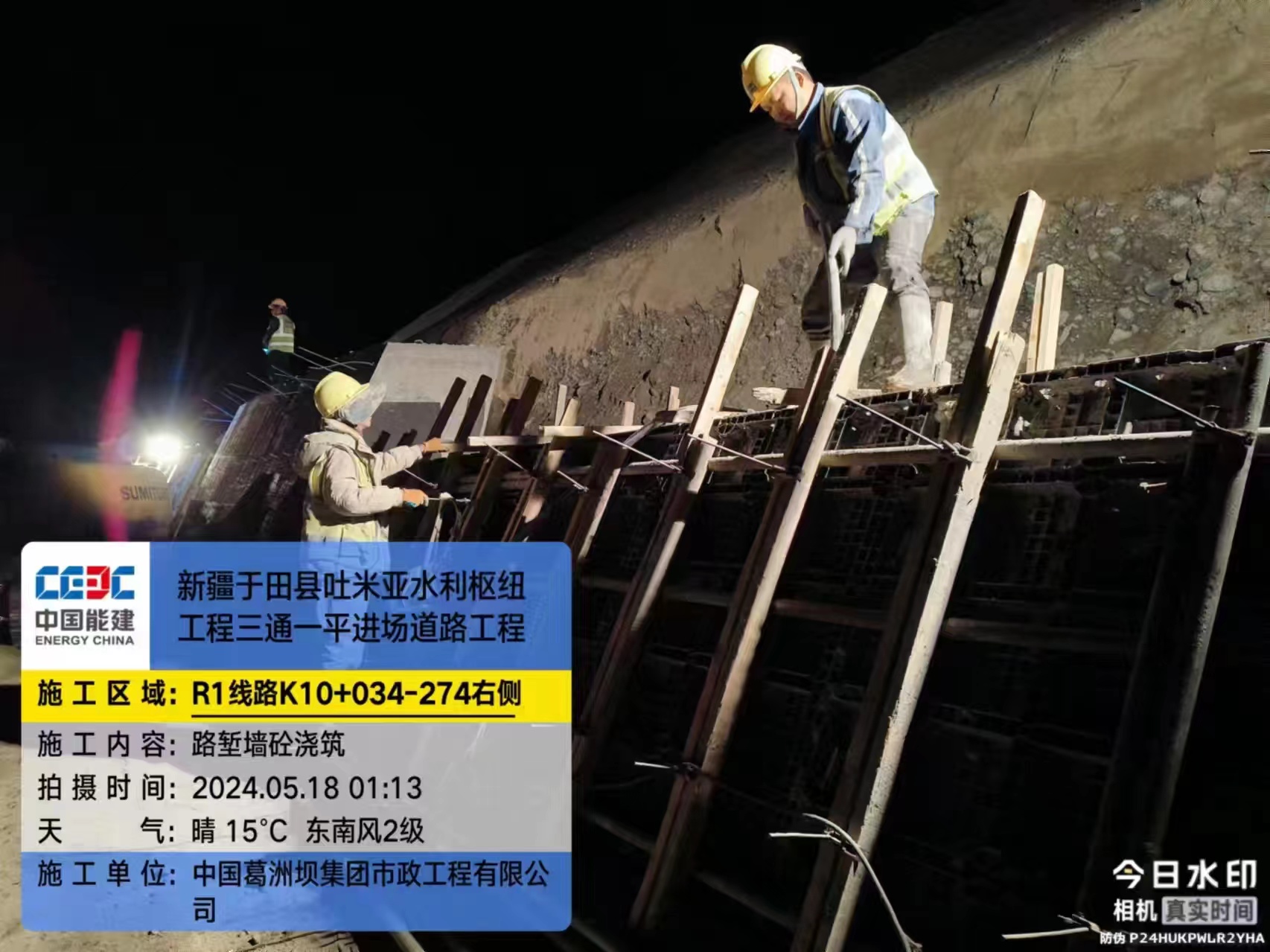

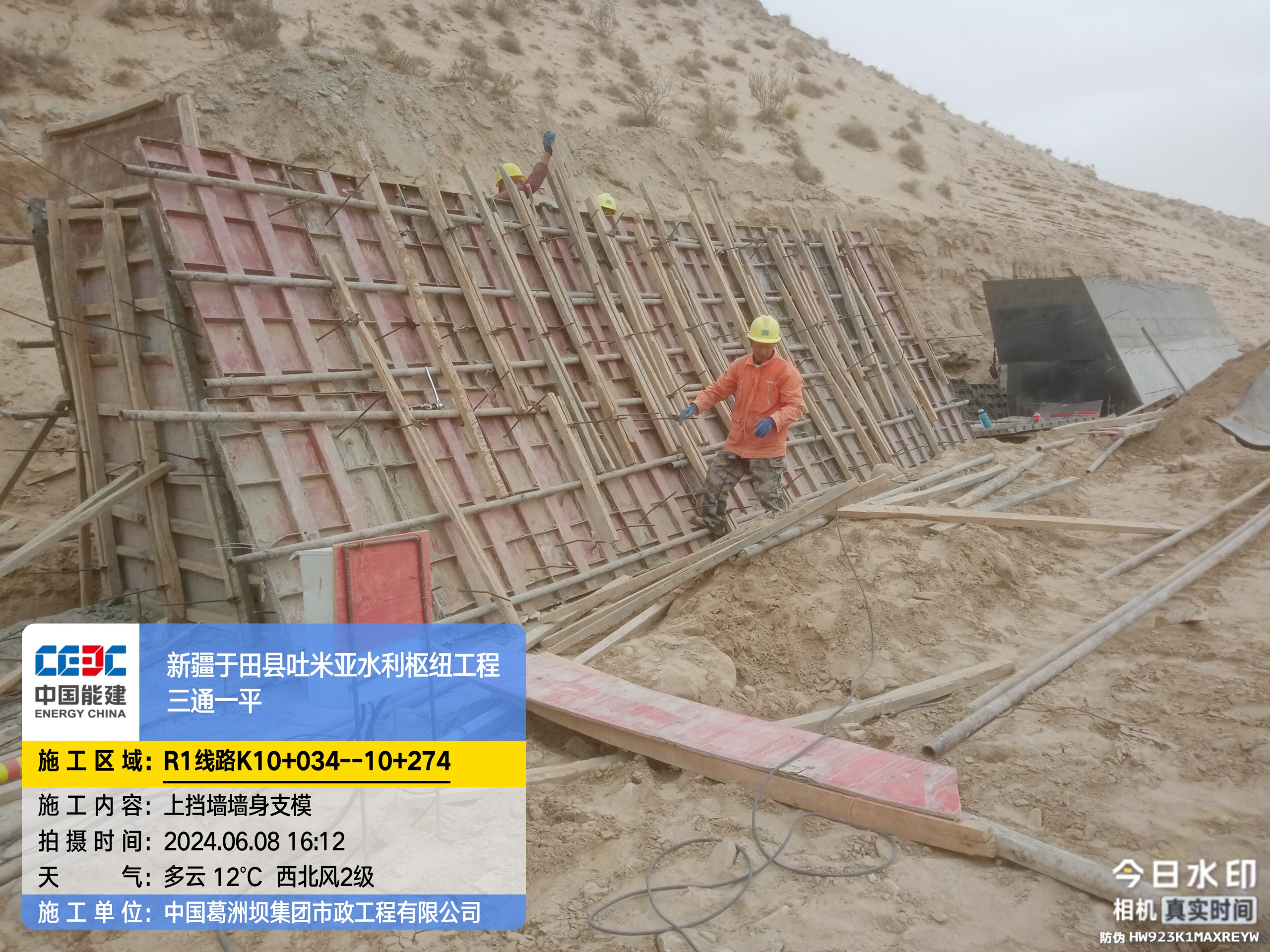

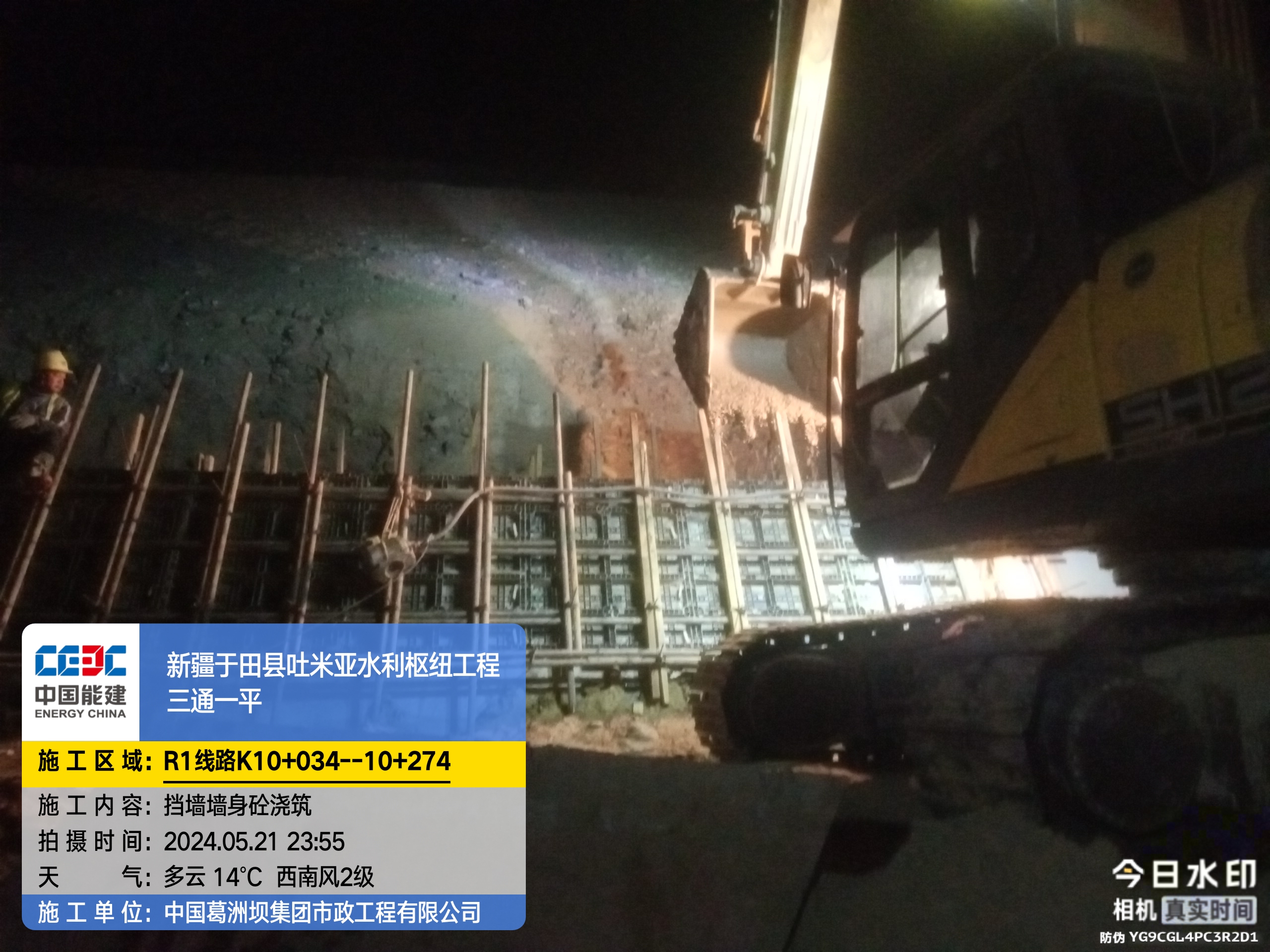

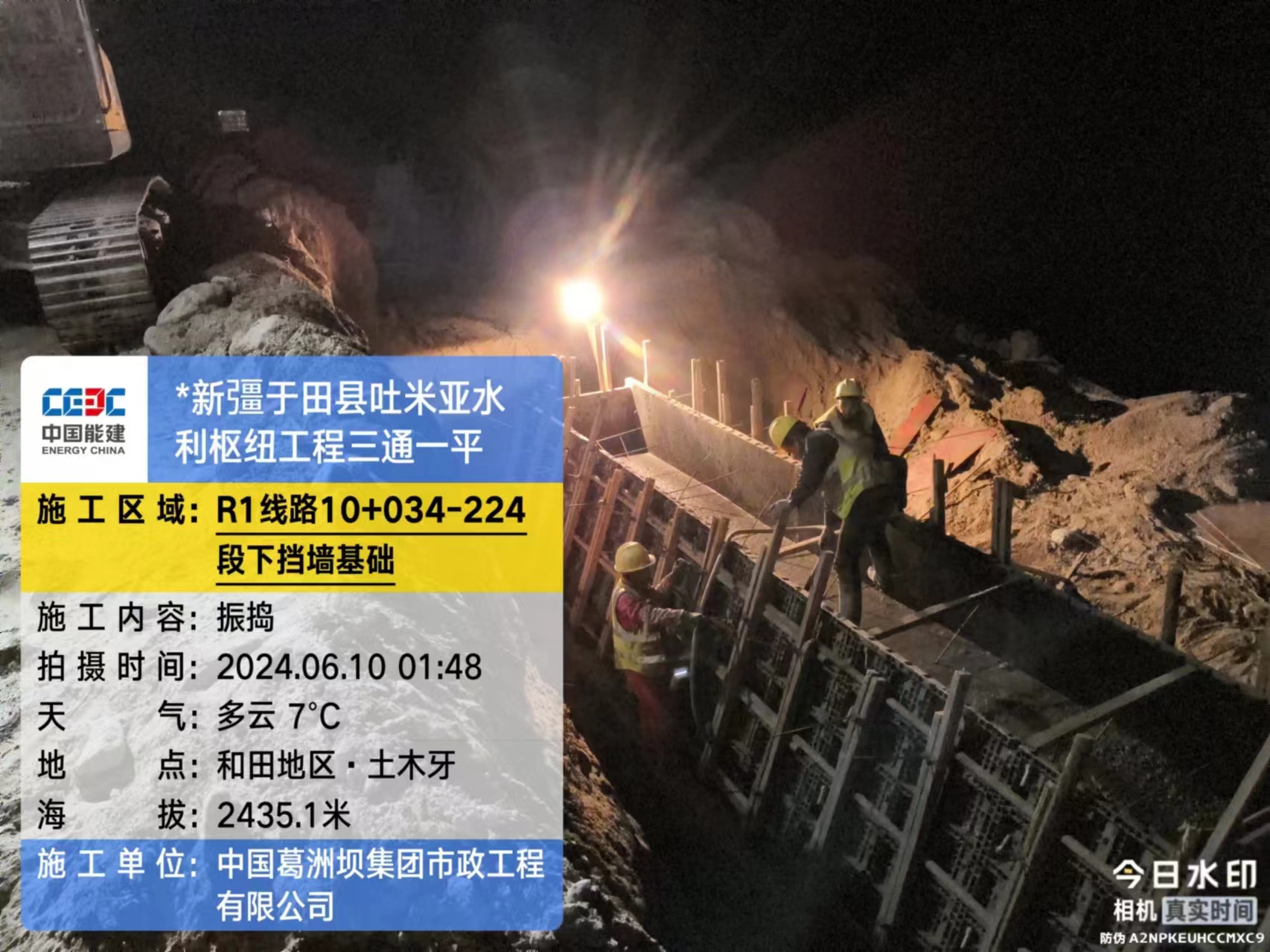

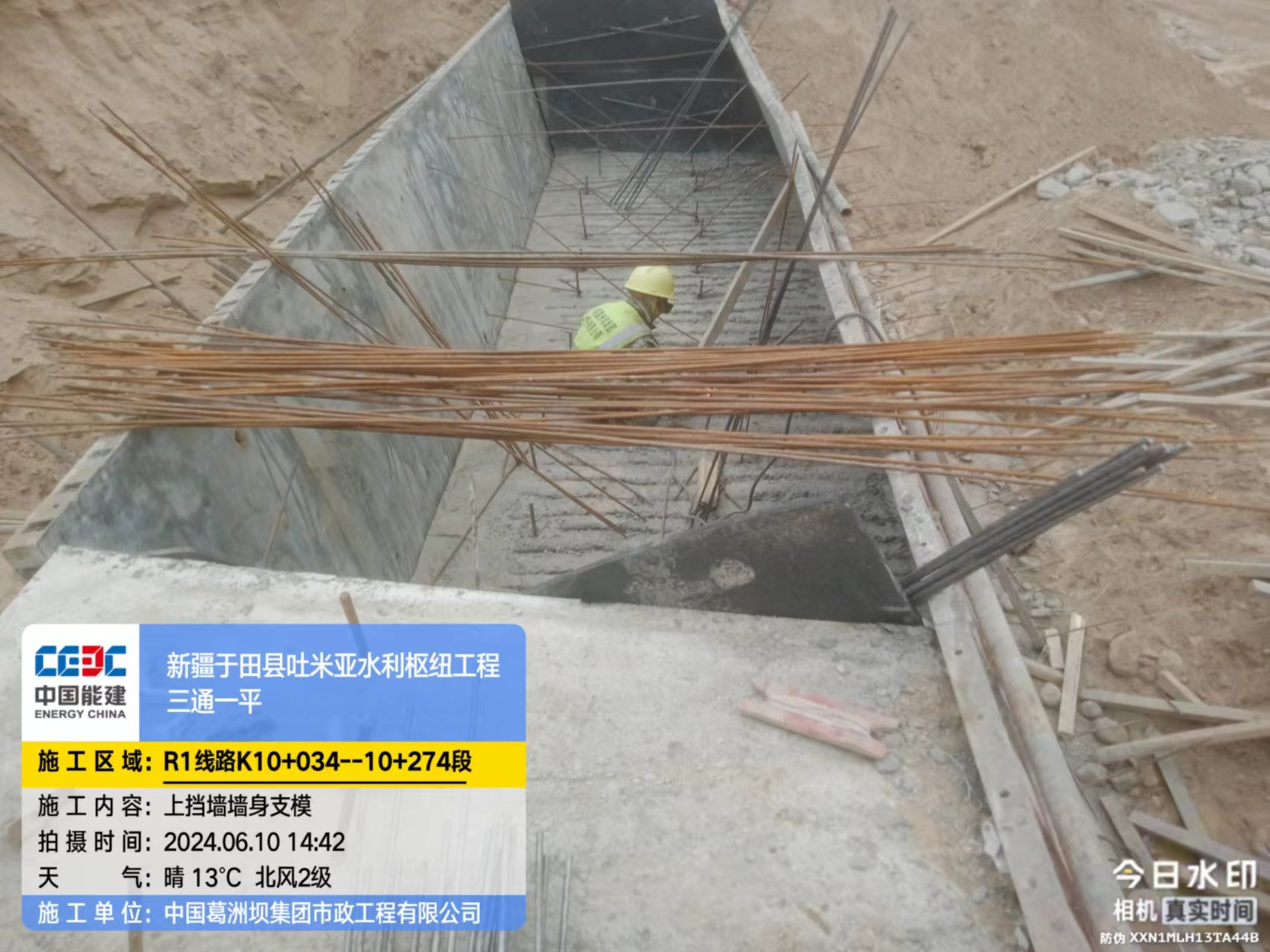

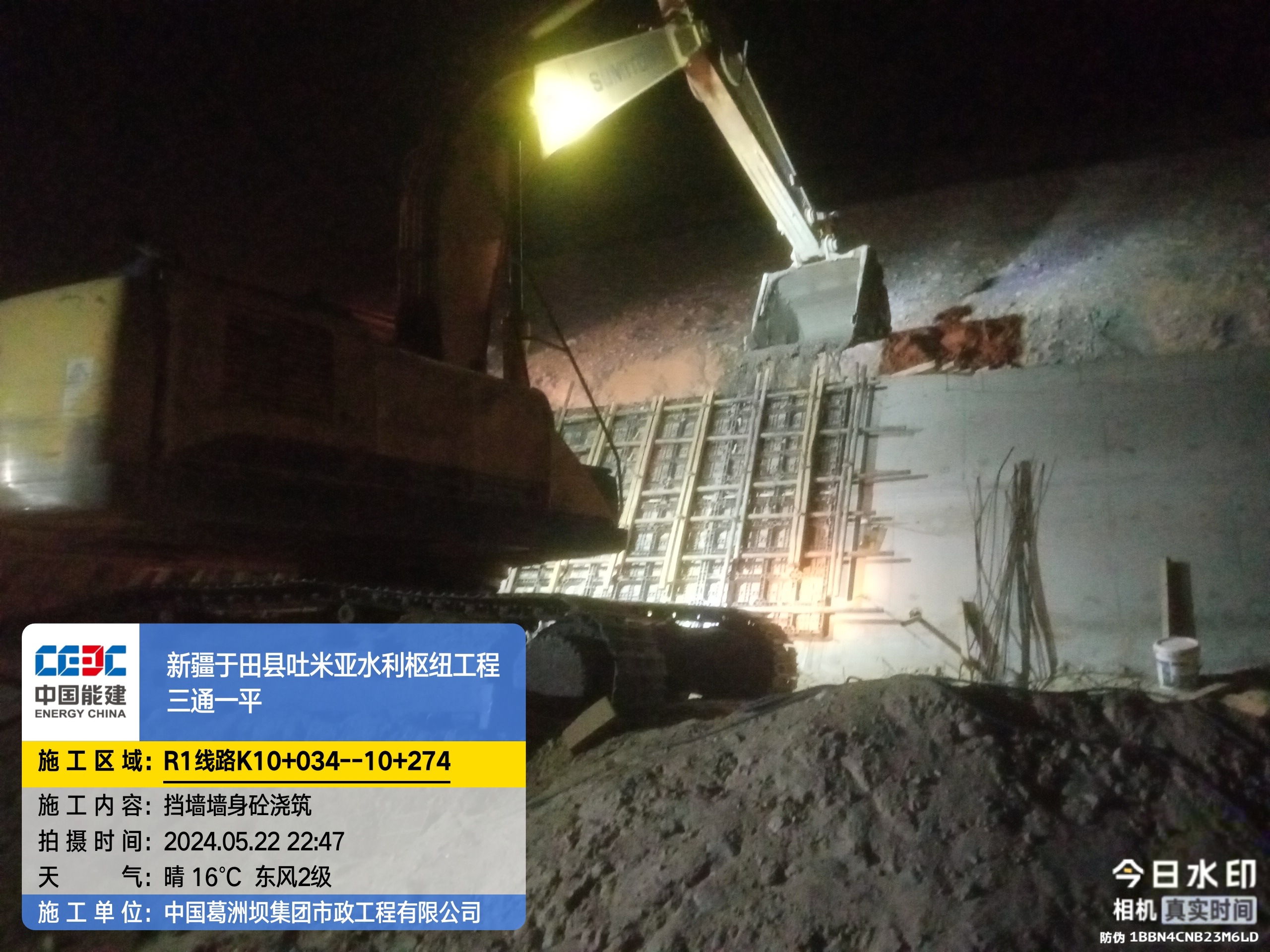

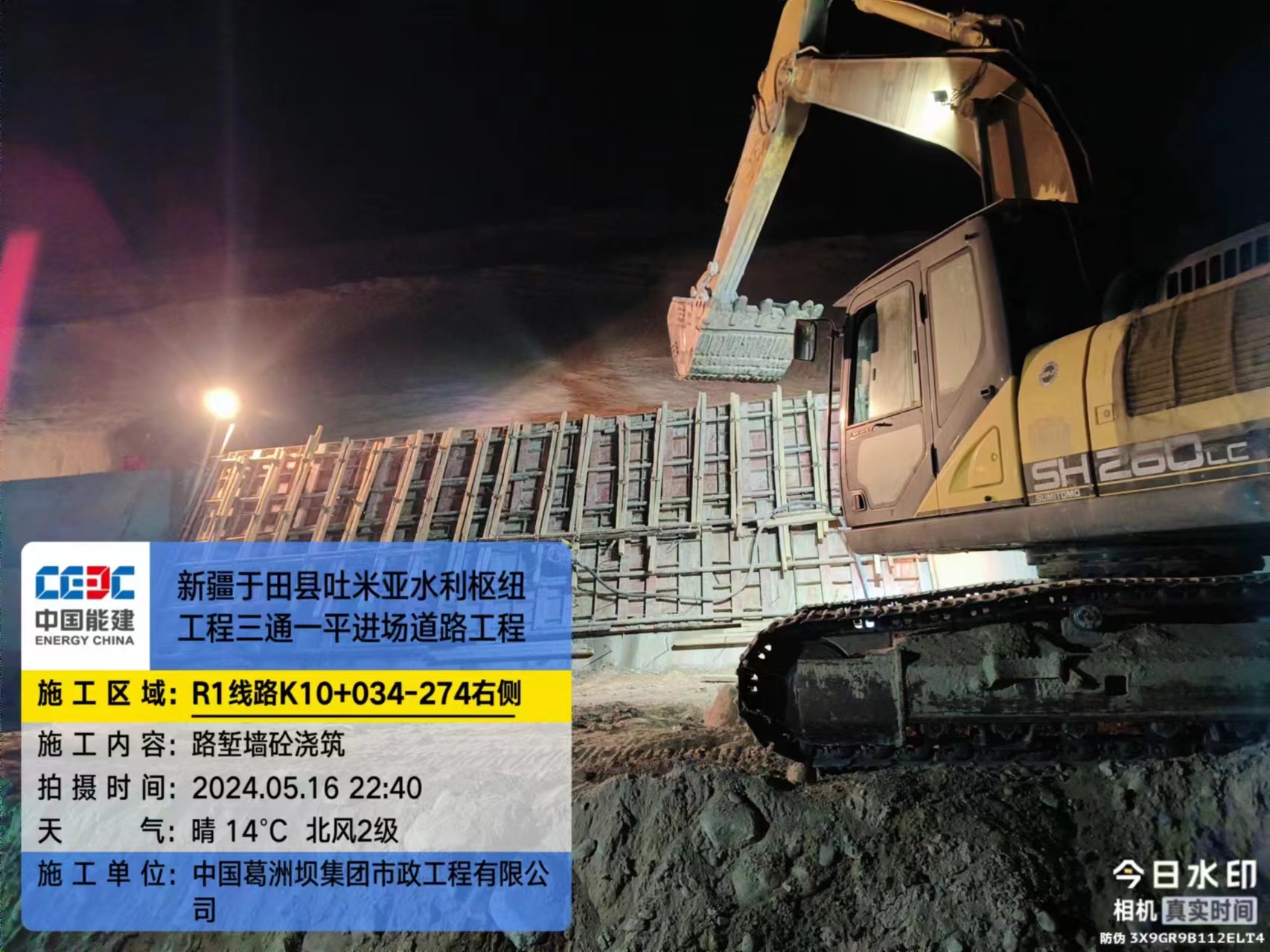

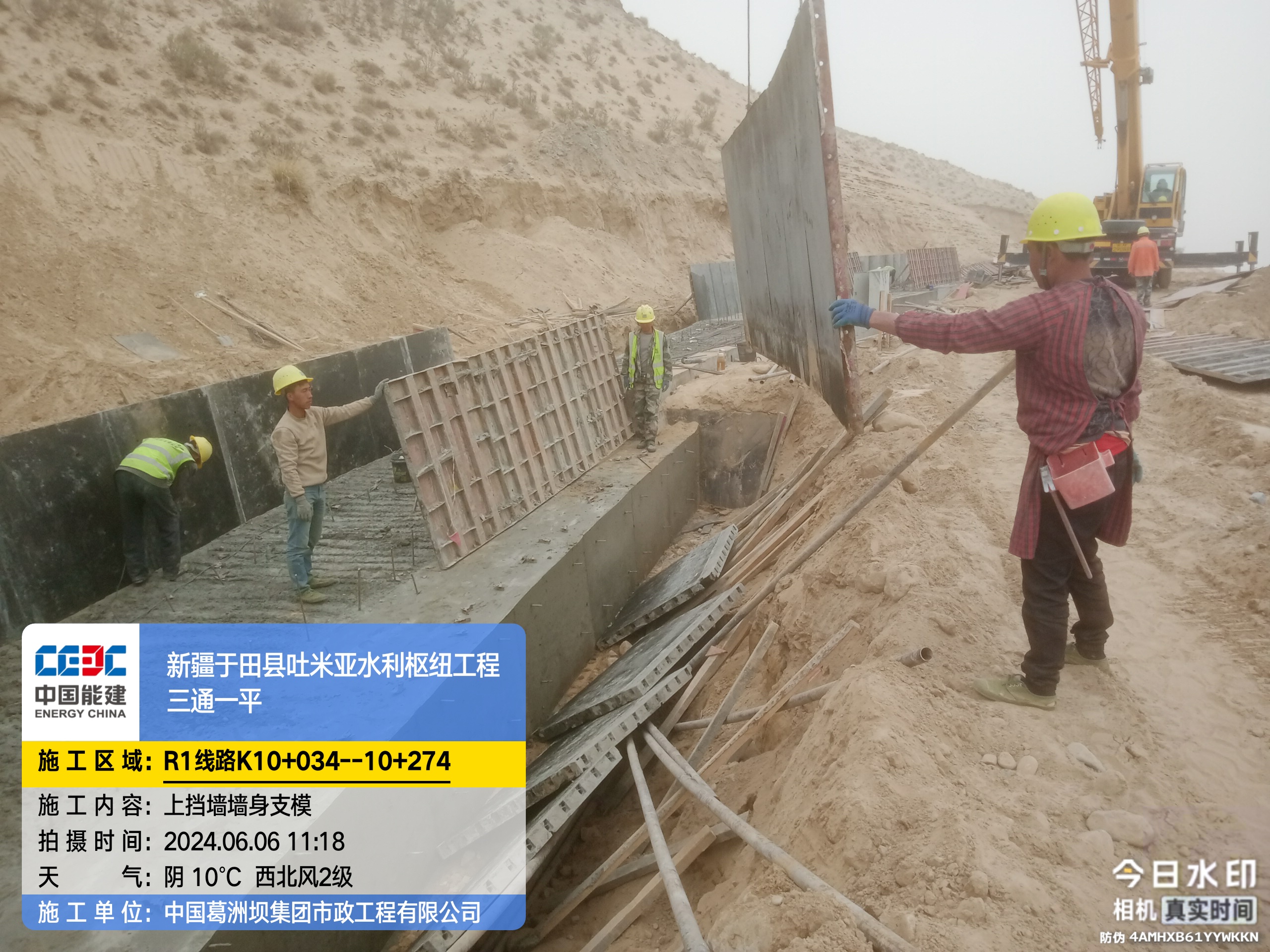

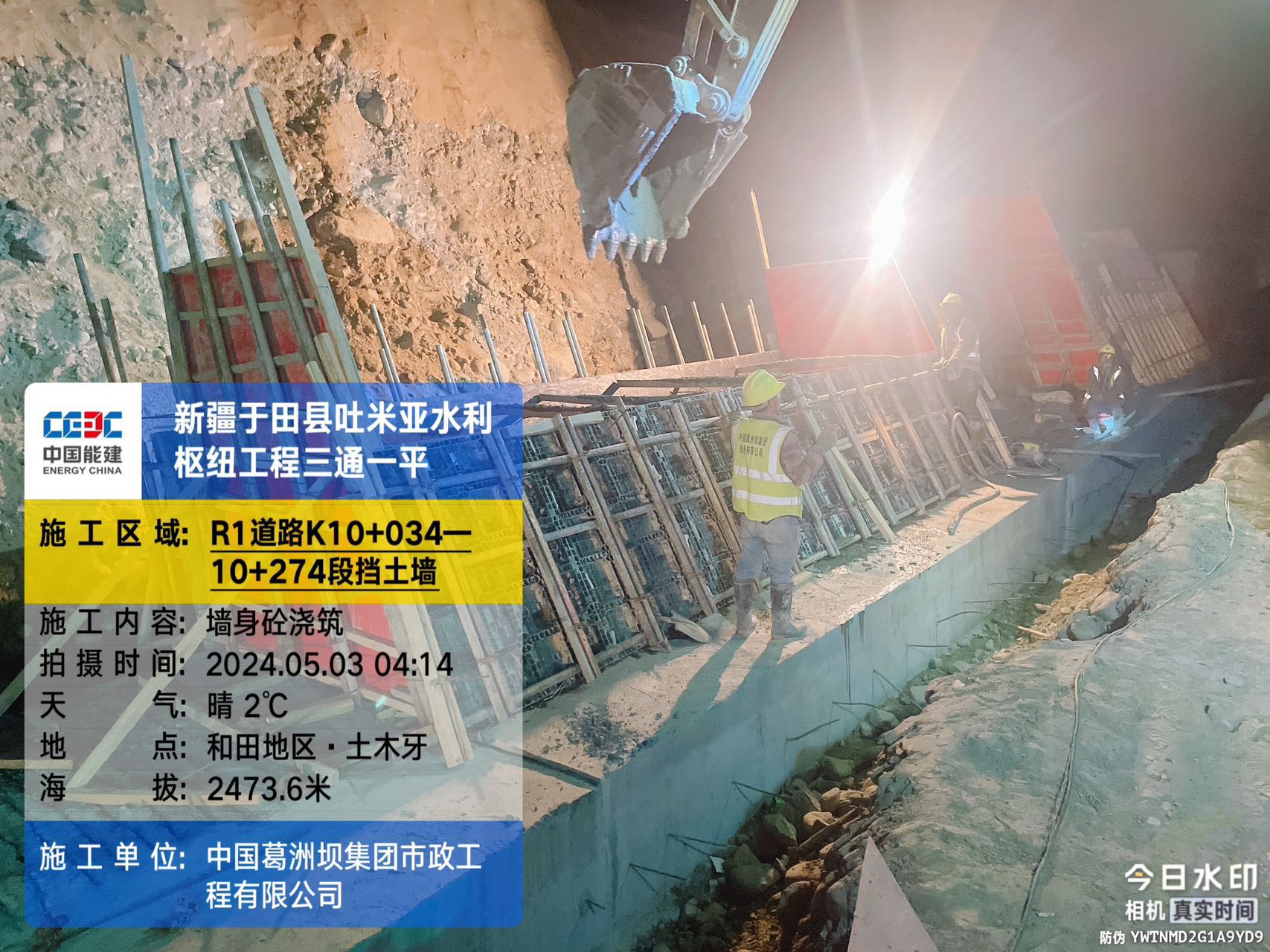

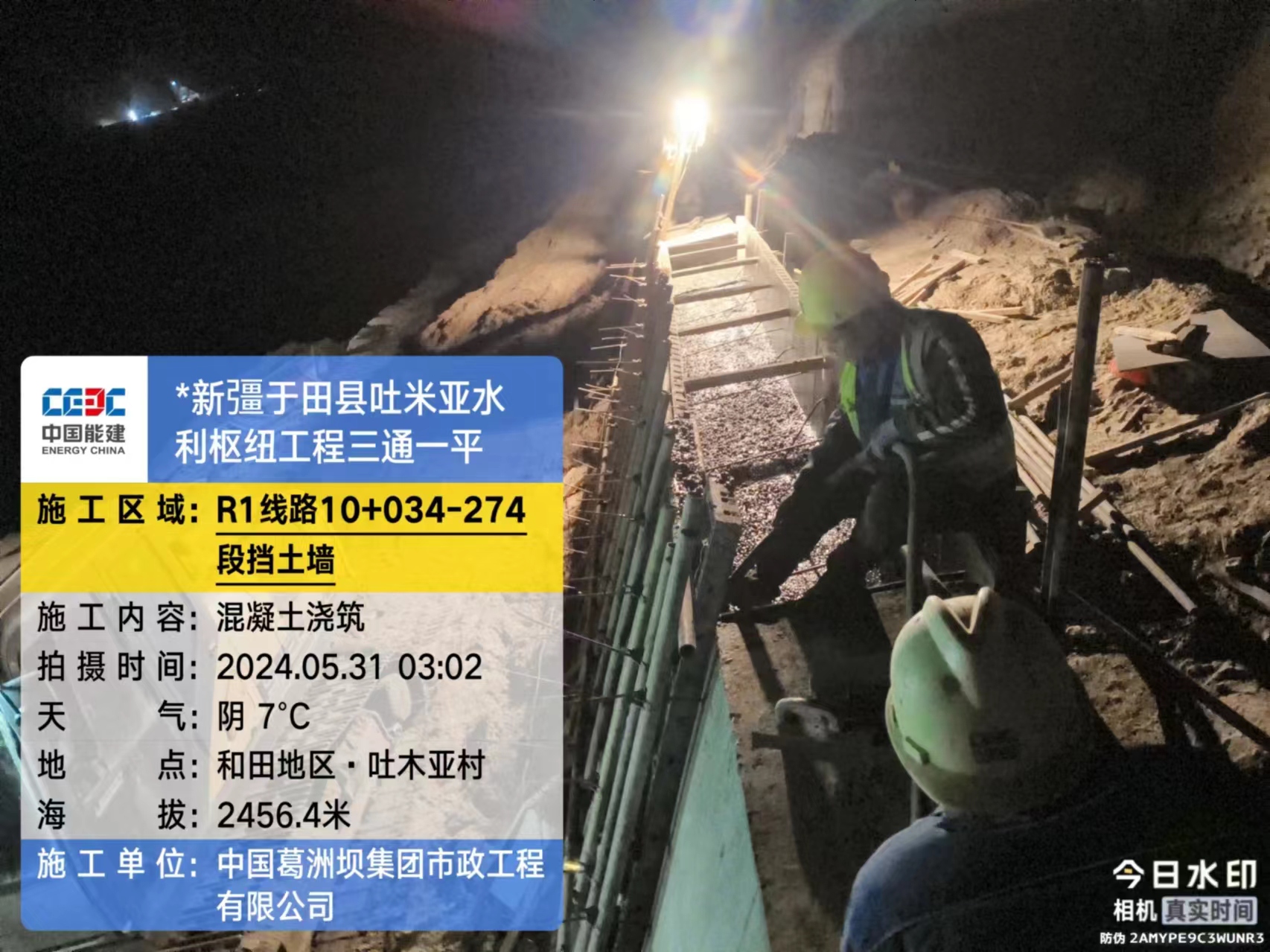

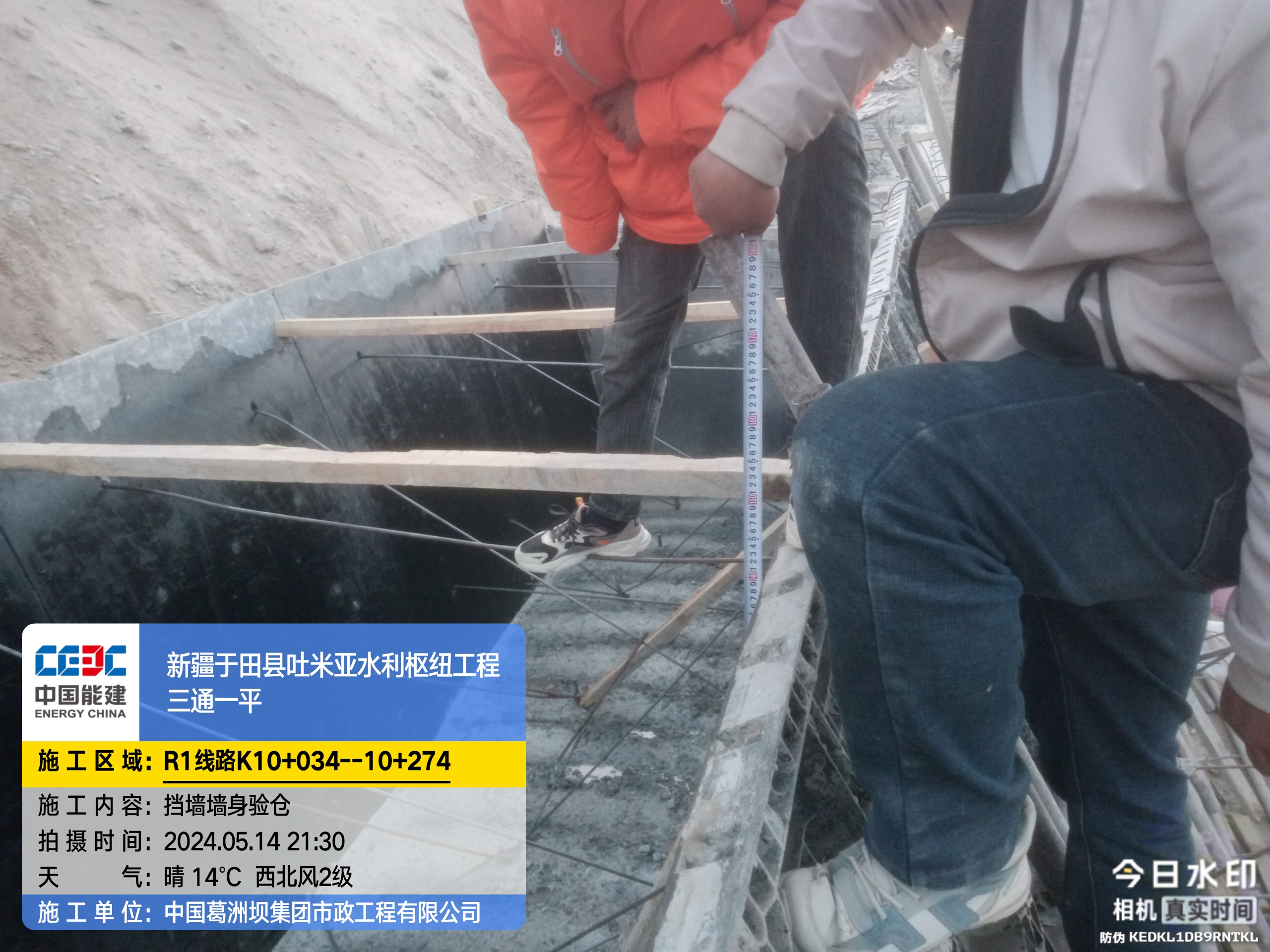

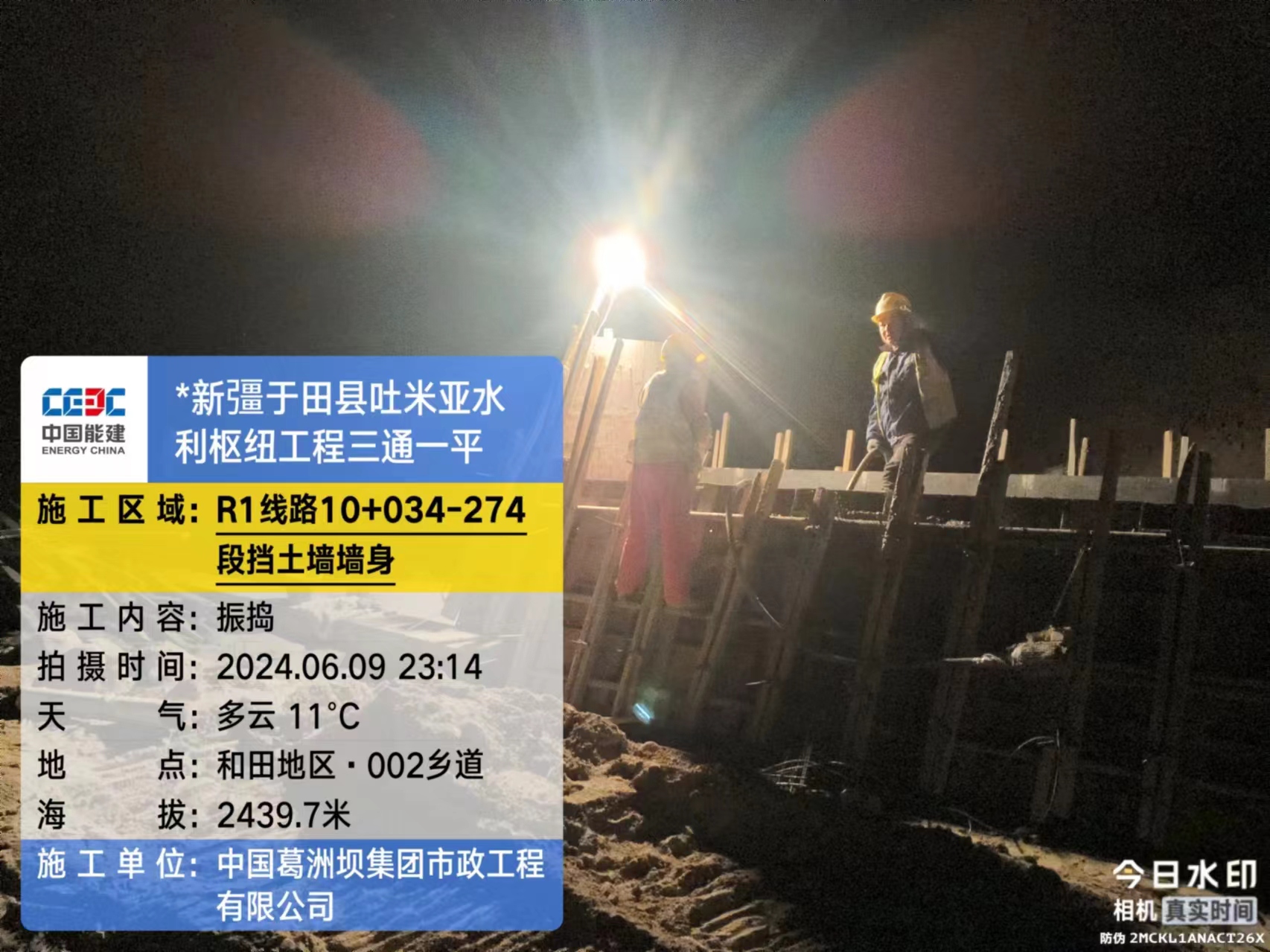

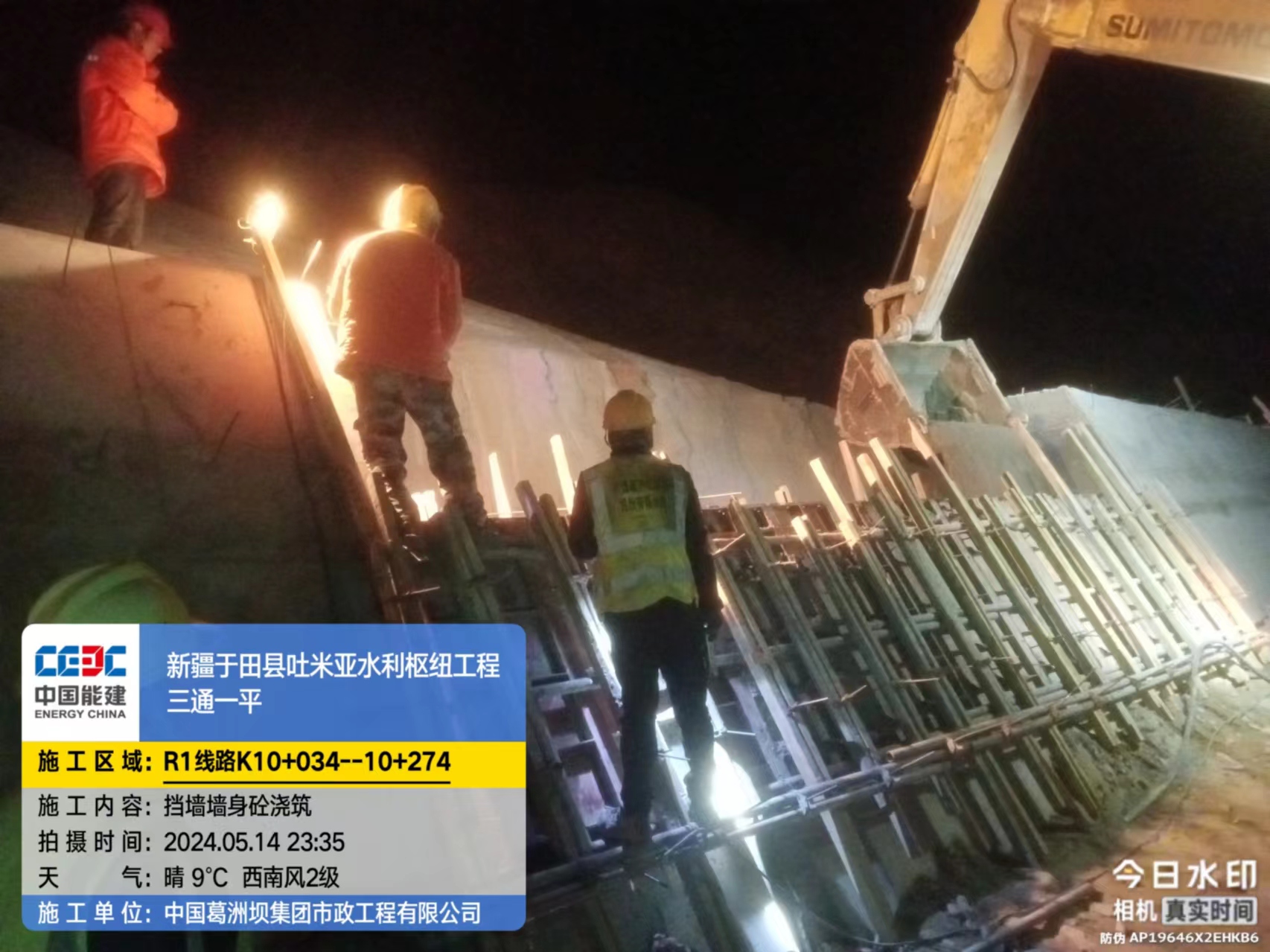

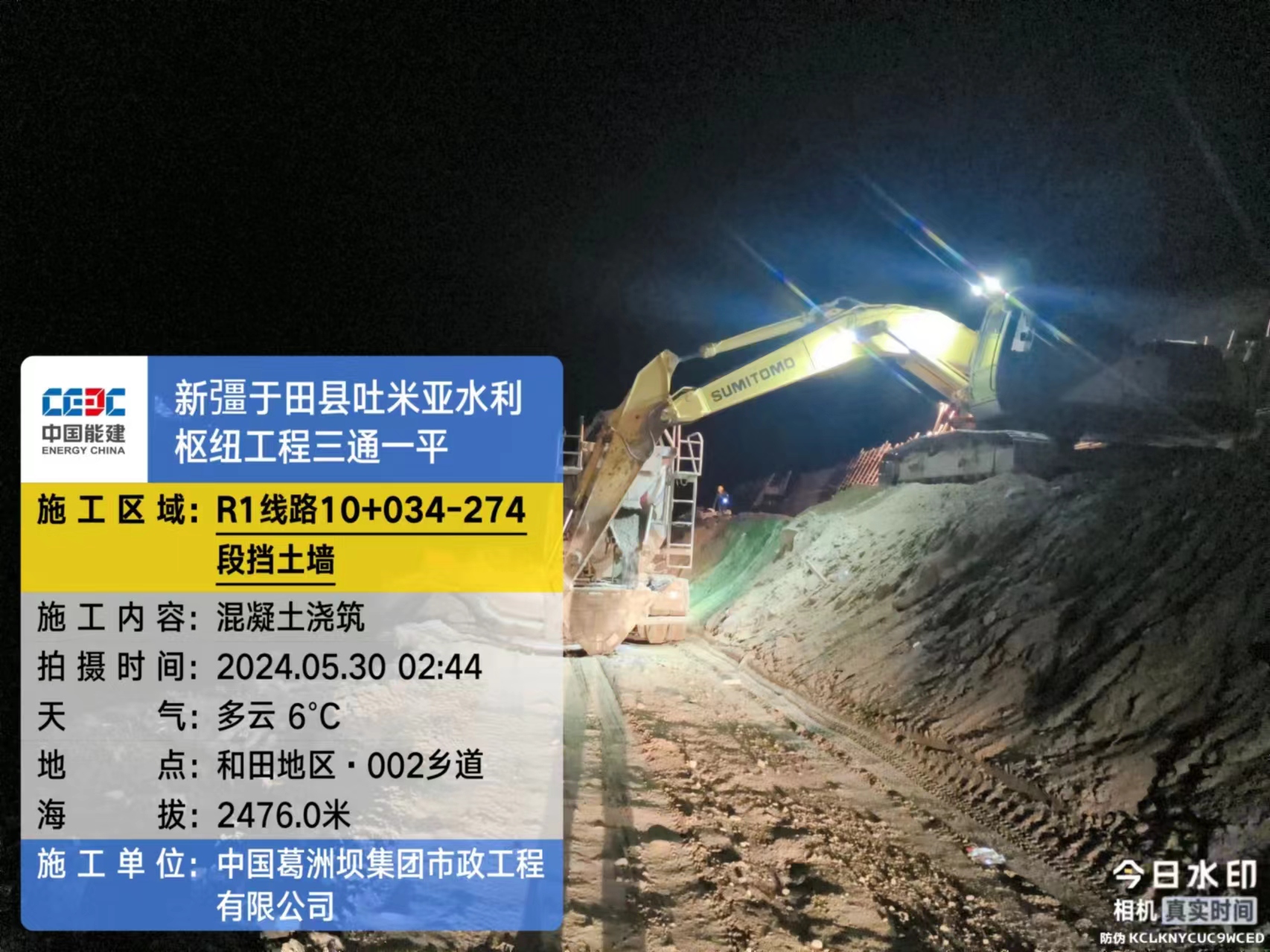

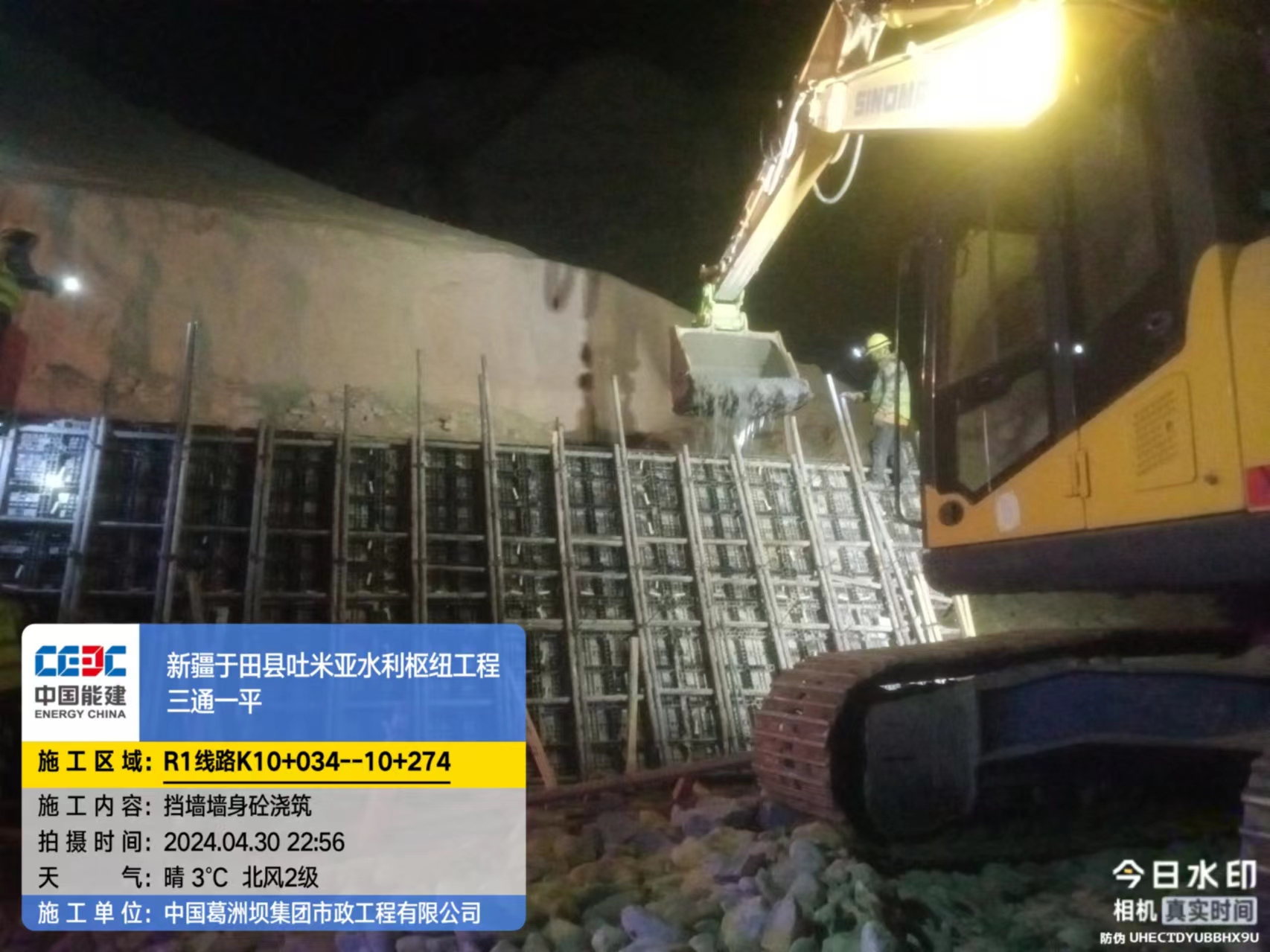

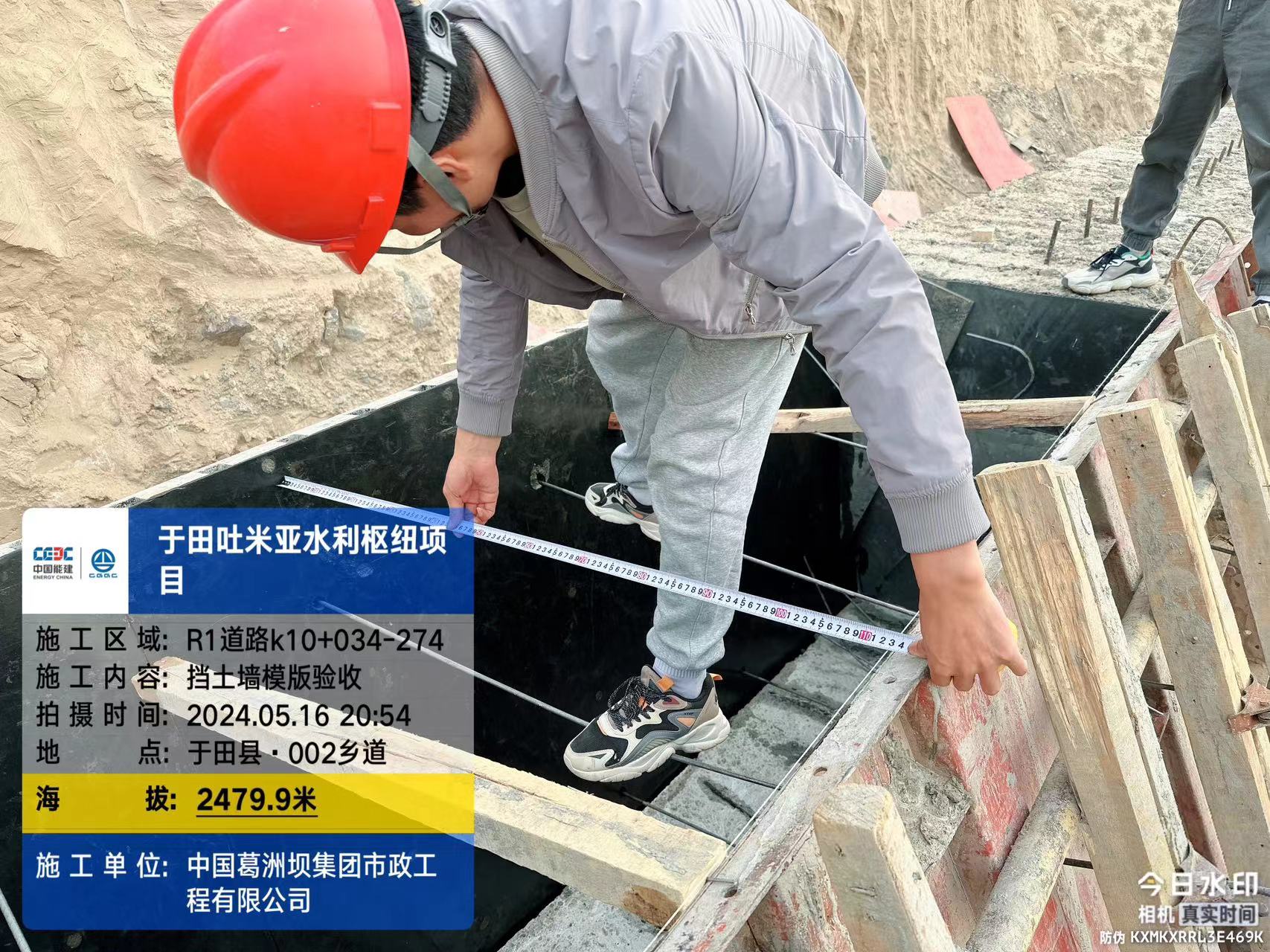

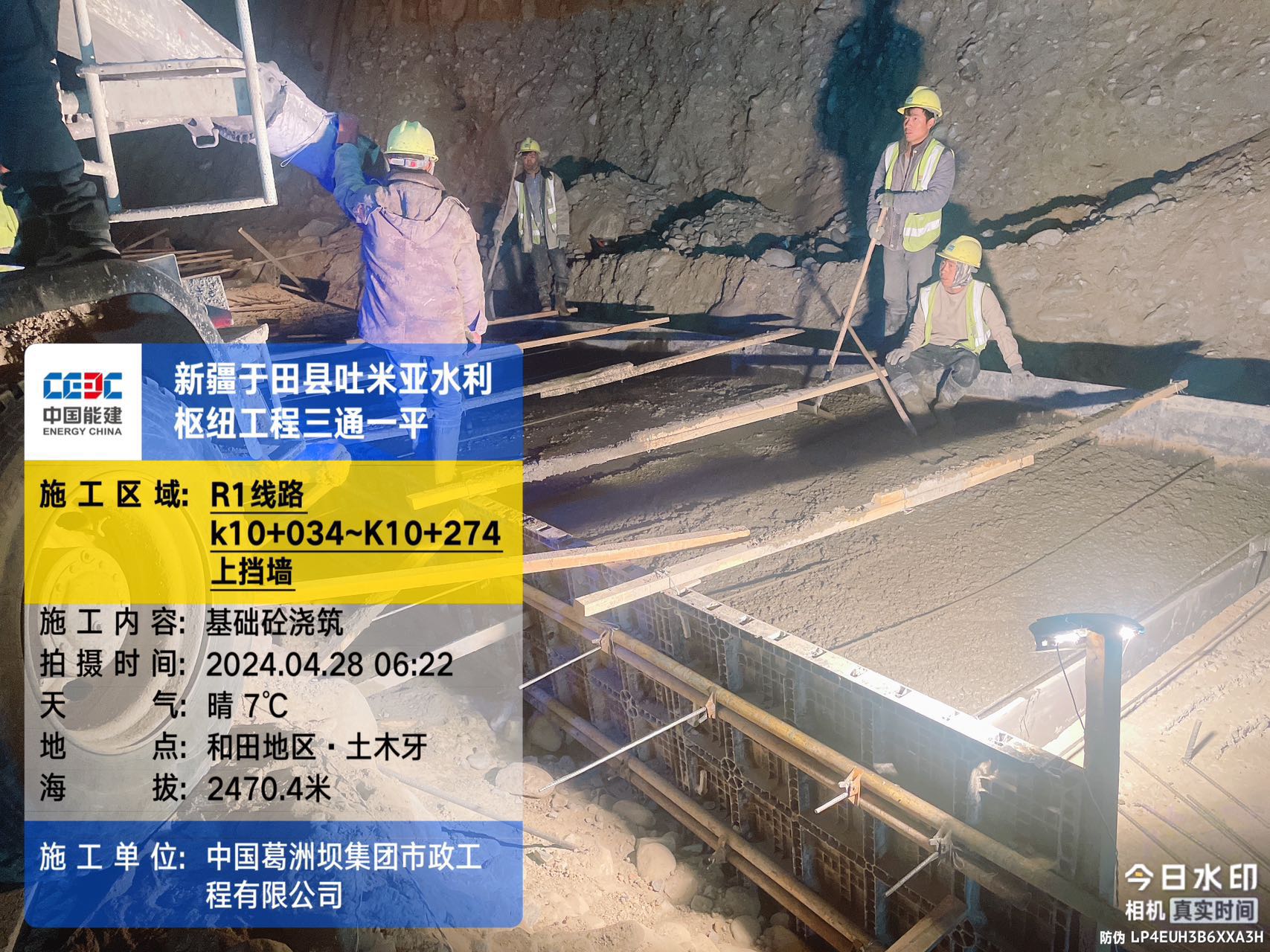

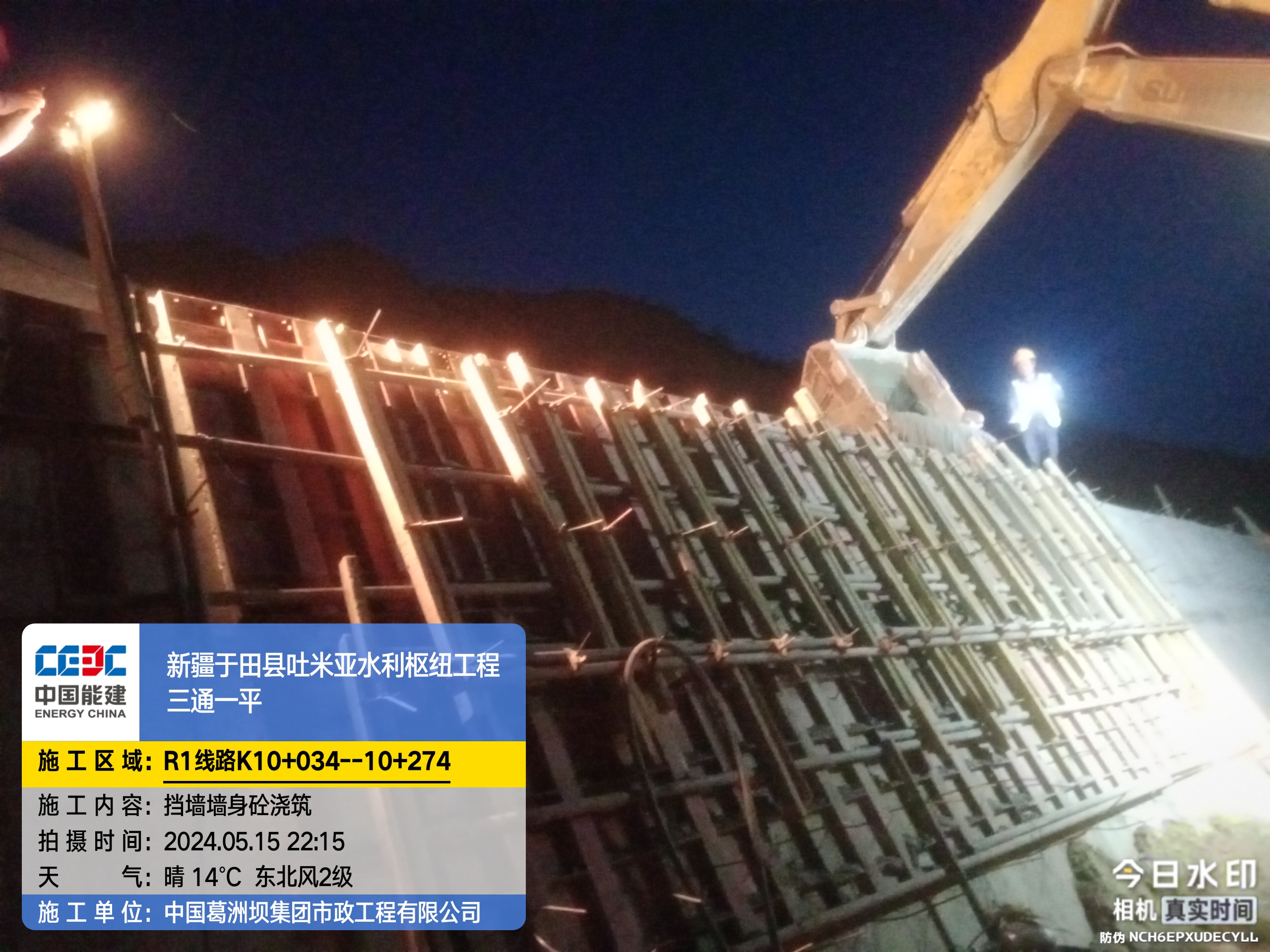

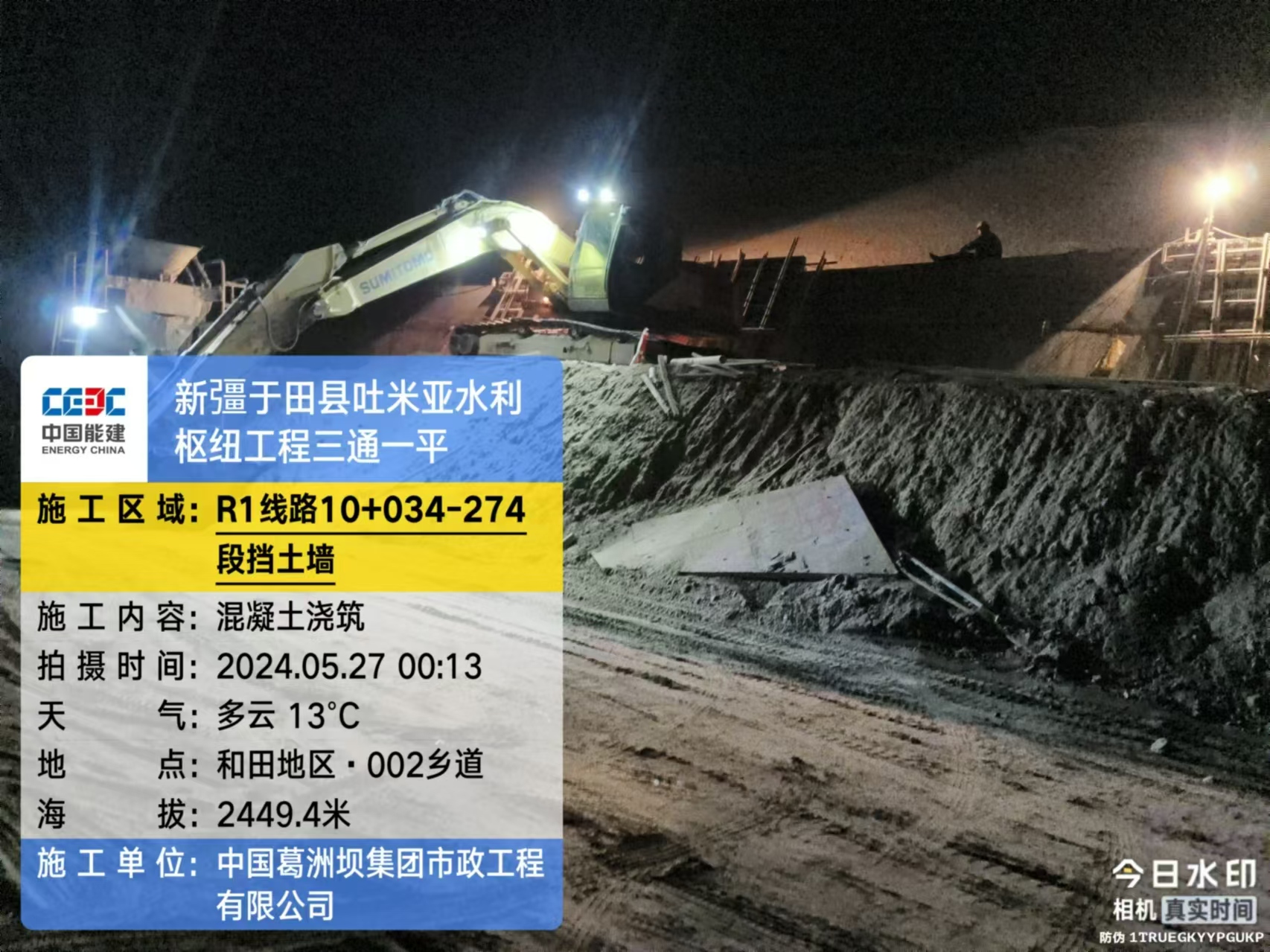

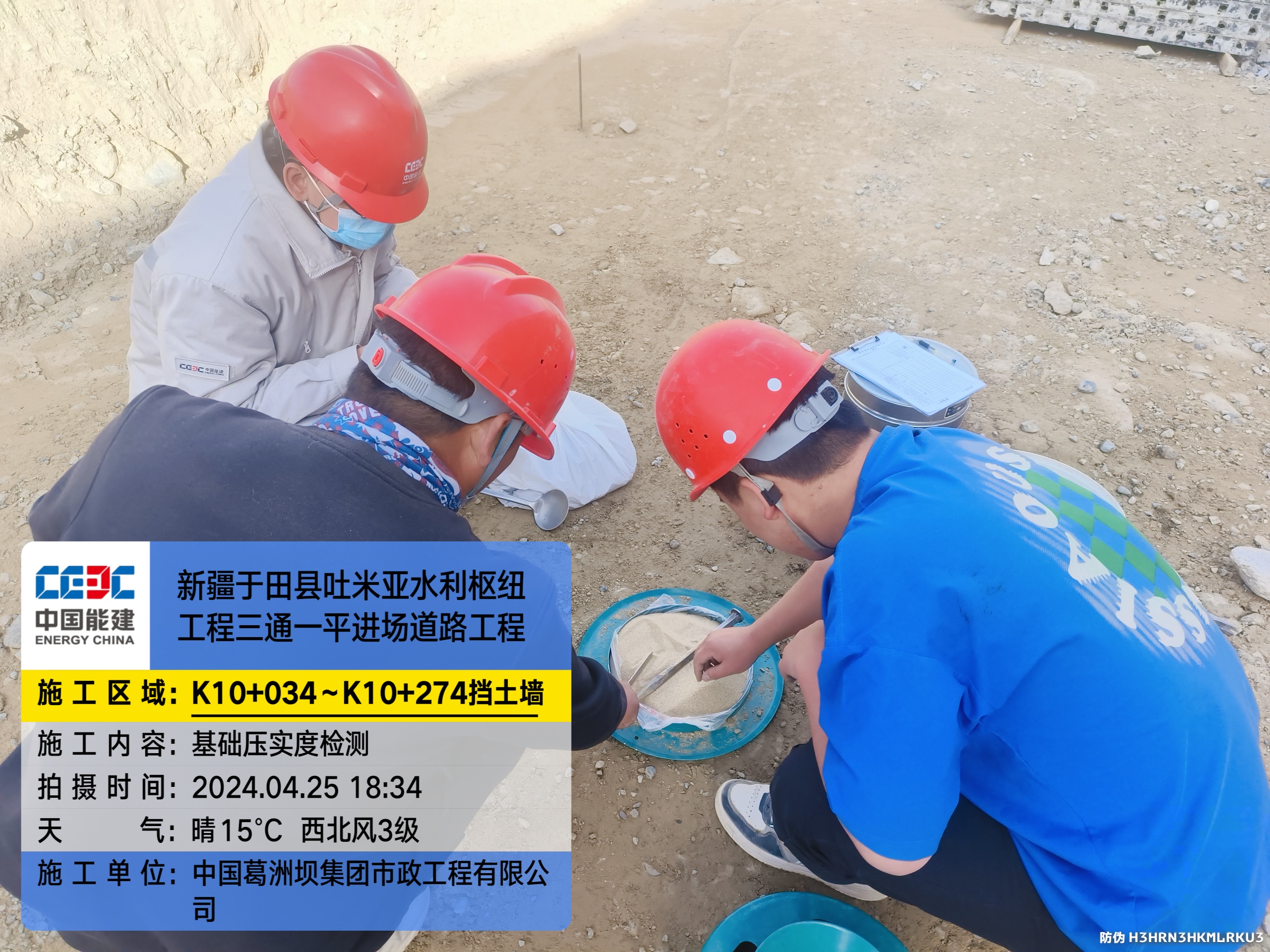

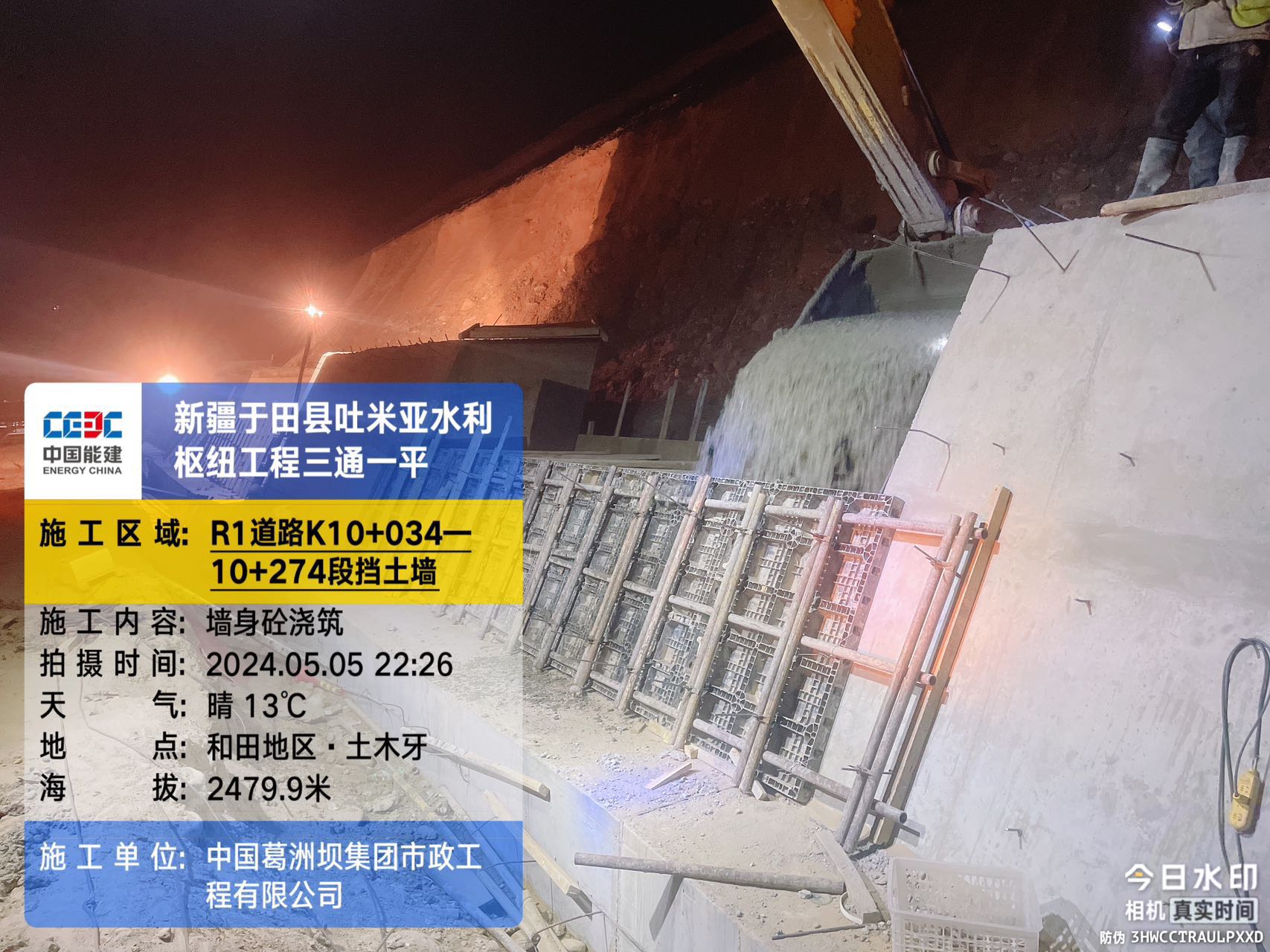

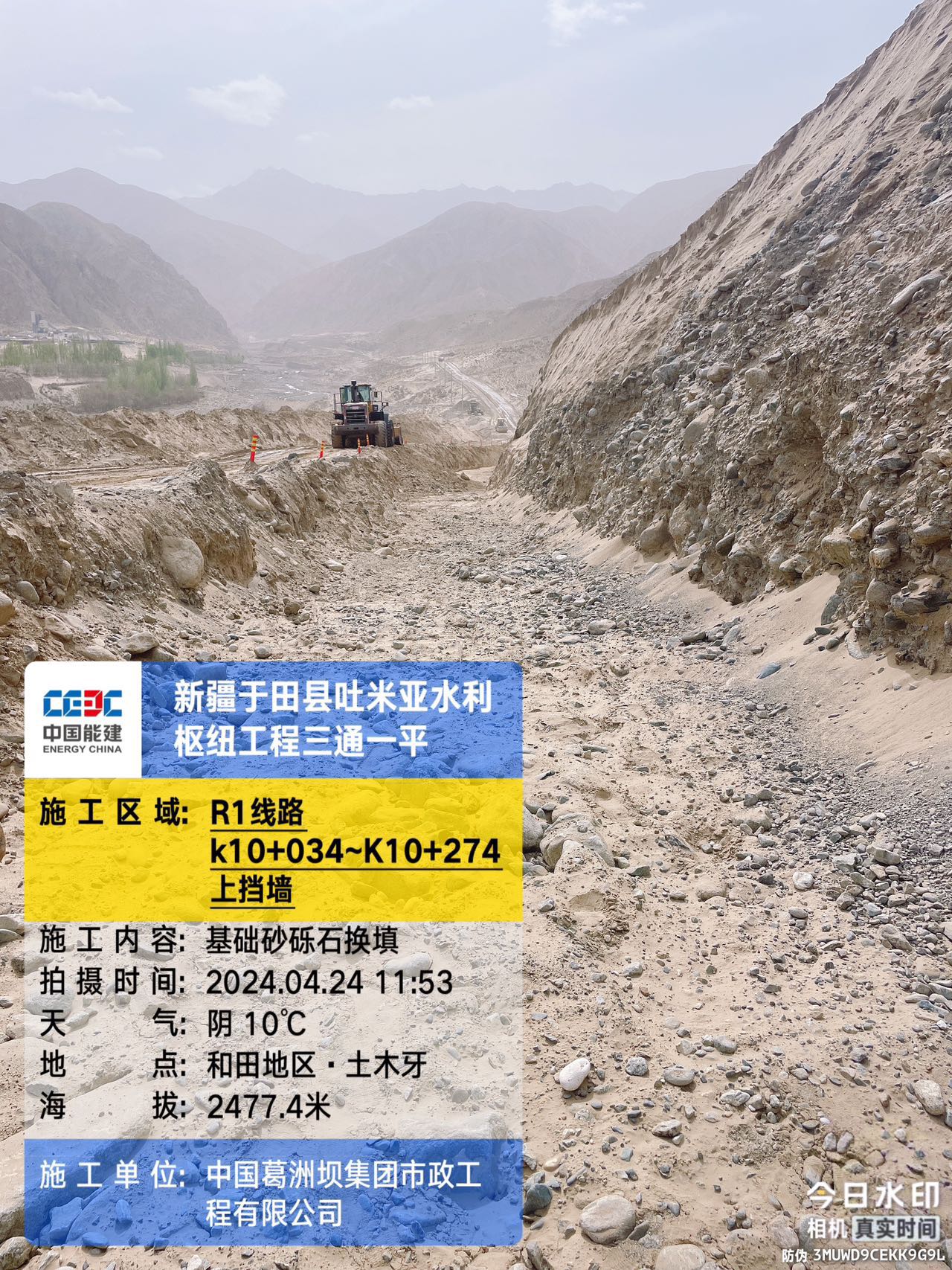

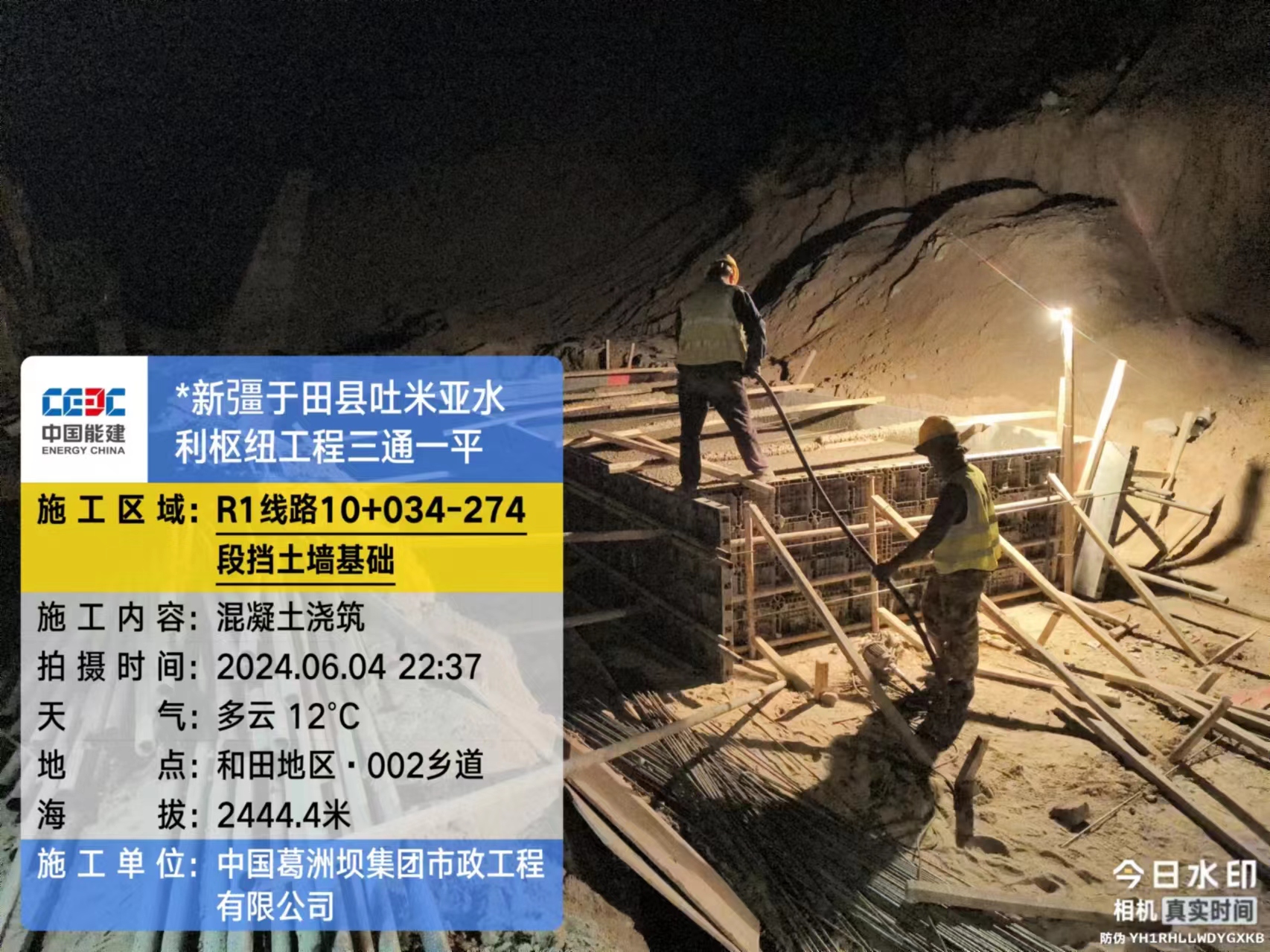

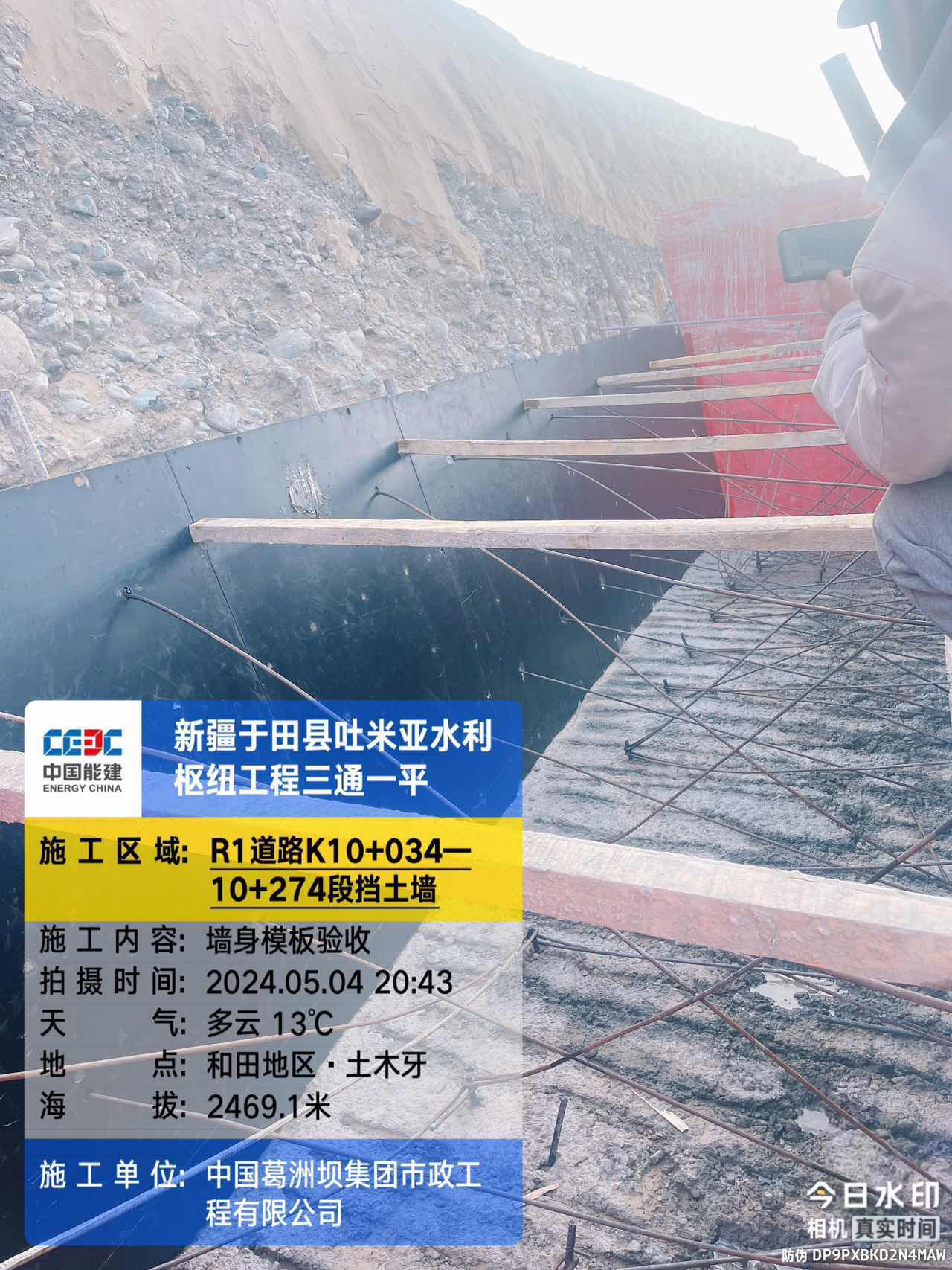

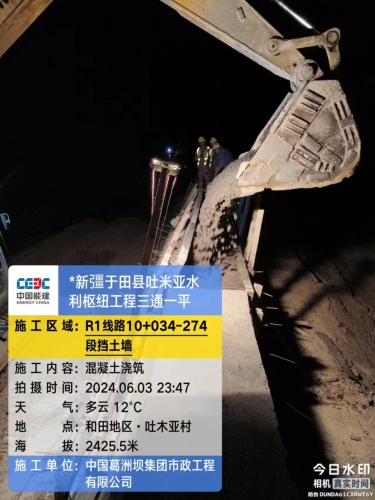

K10+034-274挡土墙  2024.3.15-3.27开挖完成,4.24换填完成,4.26--5.2浇筑混凝土,5.3-5.10进行模板验收及墙身浇筑,2024.5.12-13墙身浇筑,2024.5.14-15进行墙身模板验收及浇筑,2024.5.16-5.17进行模板验收及浇筑,2024.5.18进行墙身模板验收及浇筑,2024.5.21-5.25墙身浇筑,2024.5.28-5.30墙身模板验收及浇筑,2024.6.2-6.3进行墙身浇筑,2024.6.5下挡墙基础浇筑,2024.6.6-6.9上挡墙模板支护及浇筑,2024.6.8模板支护及浇筑,2024.6.10上挡墙墙身模板支护及浇筑

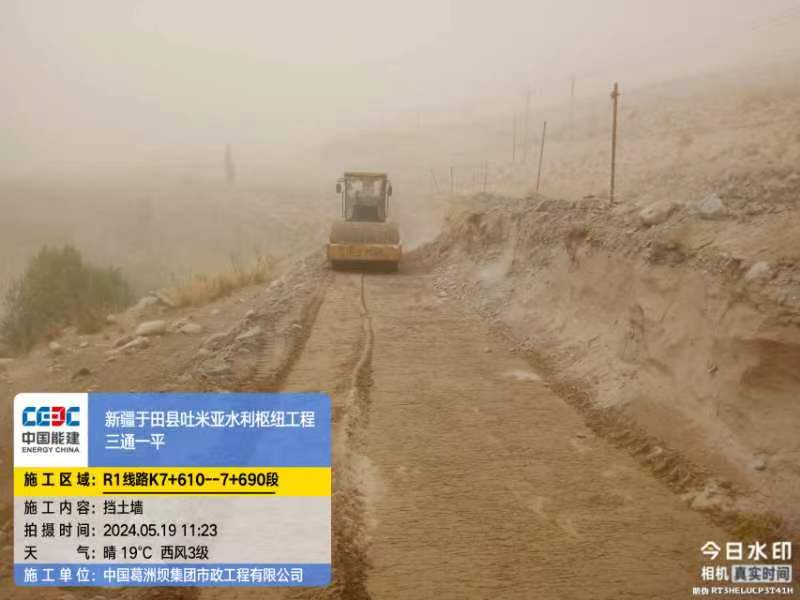

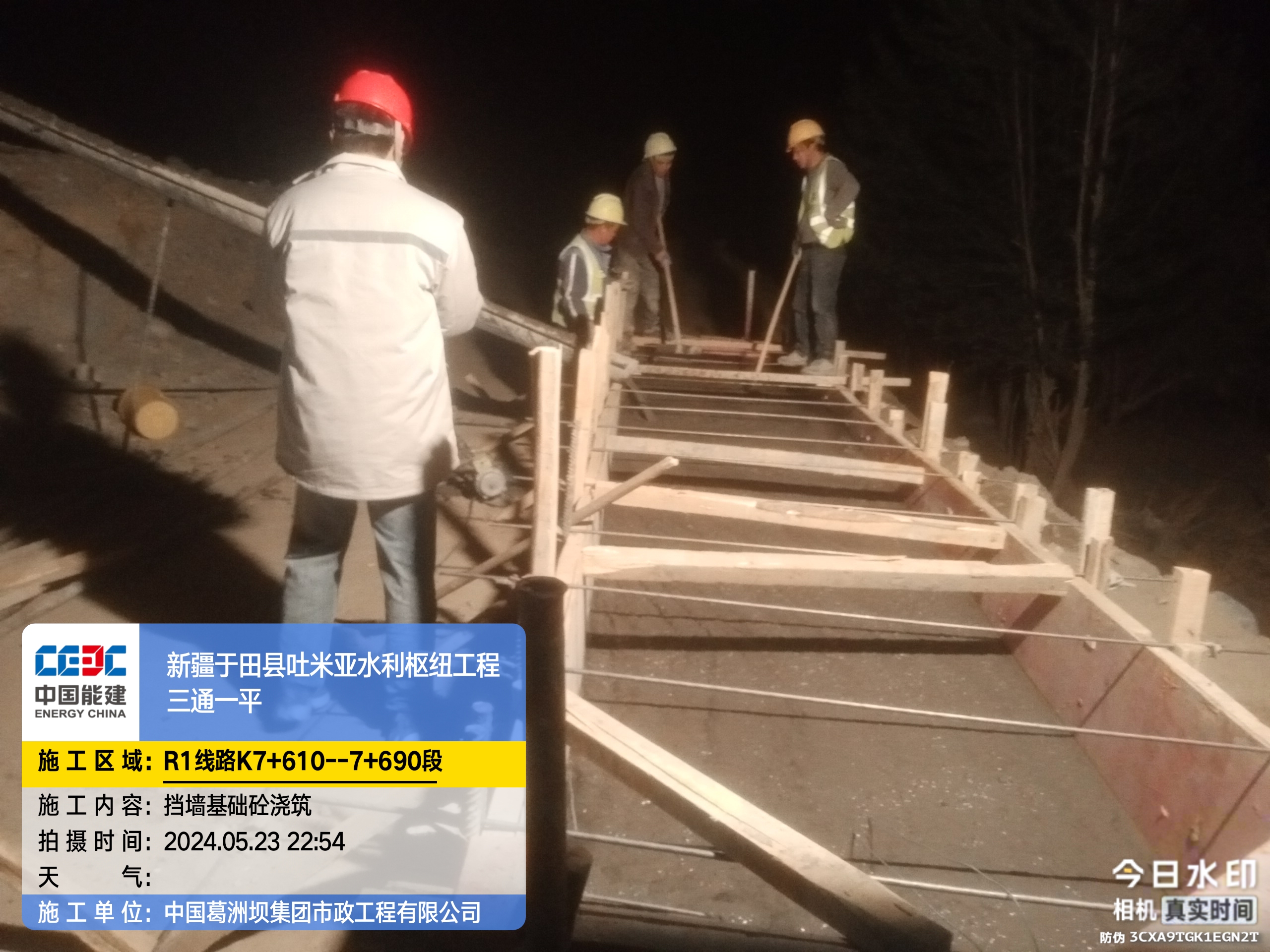

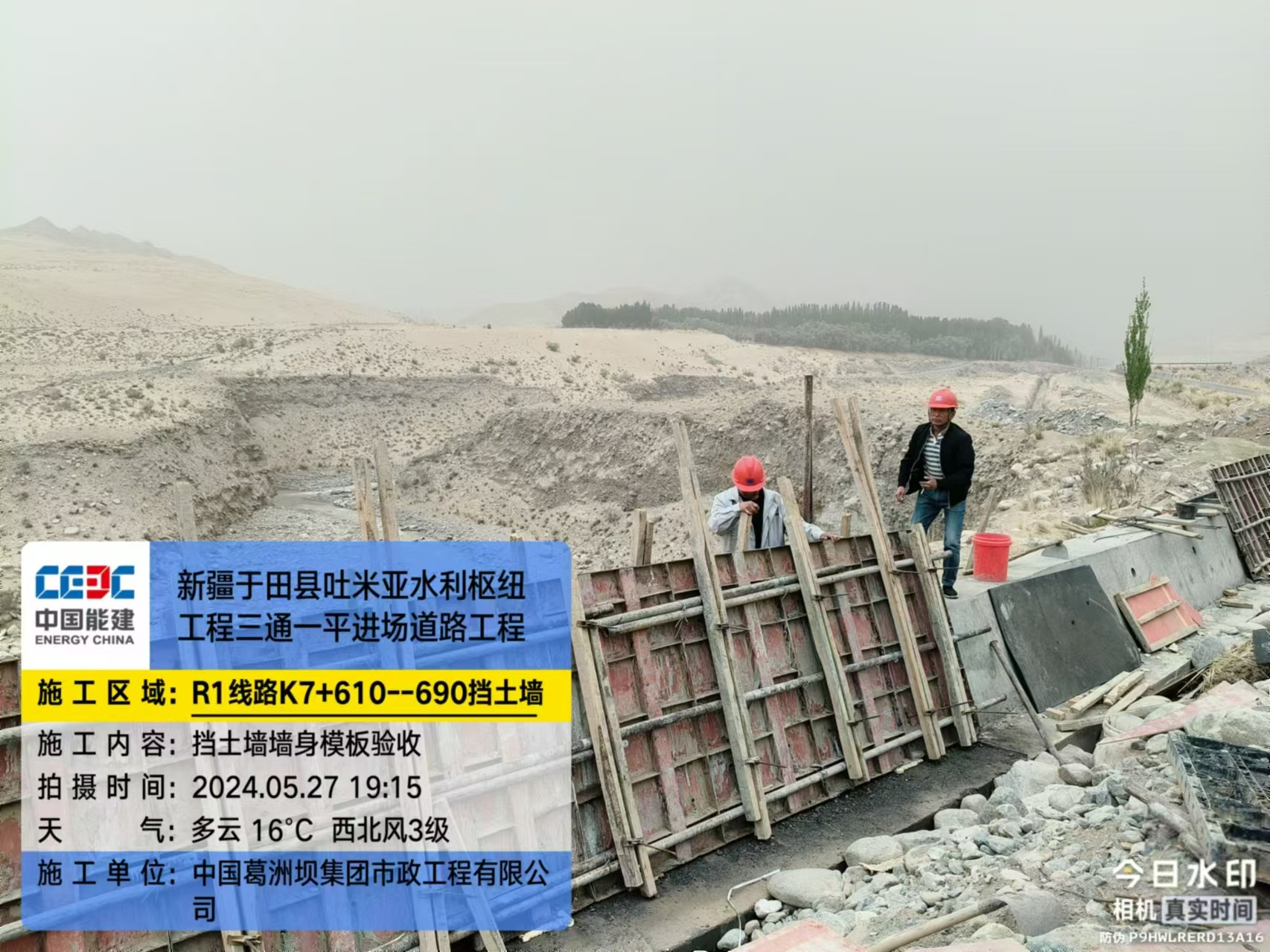

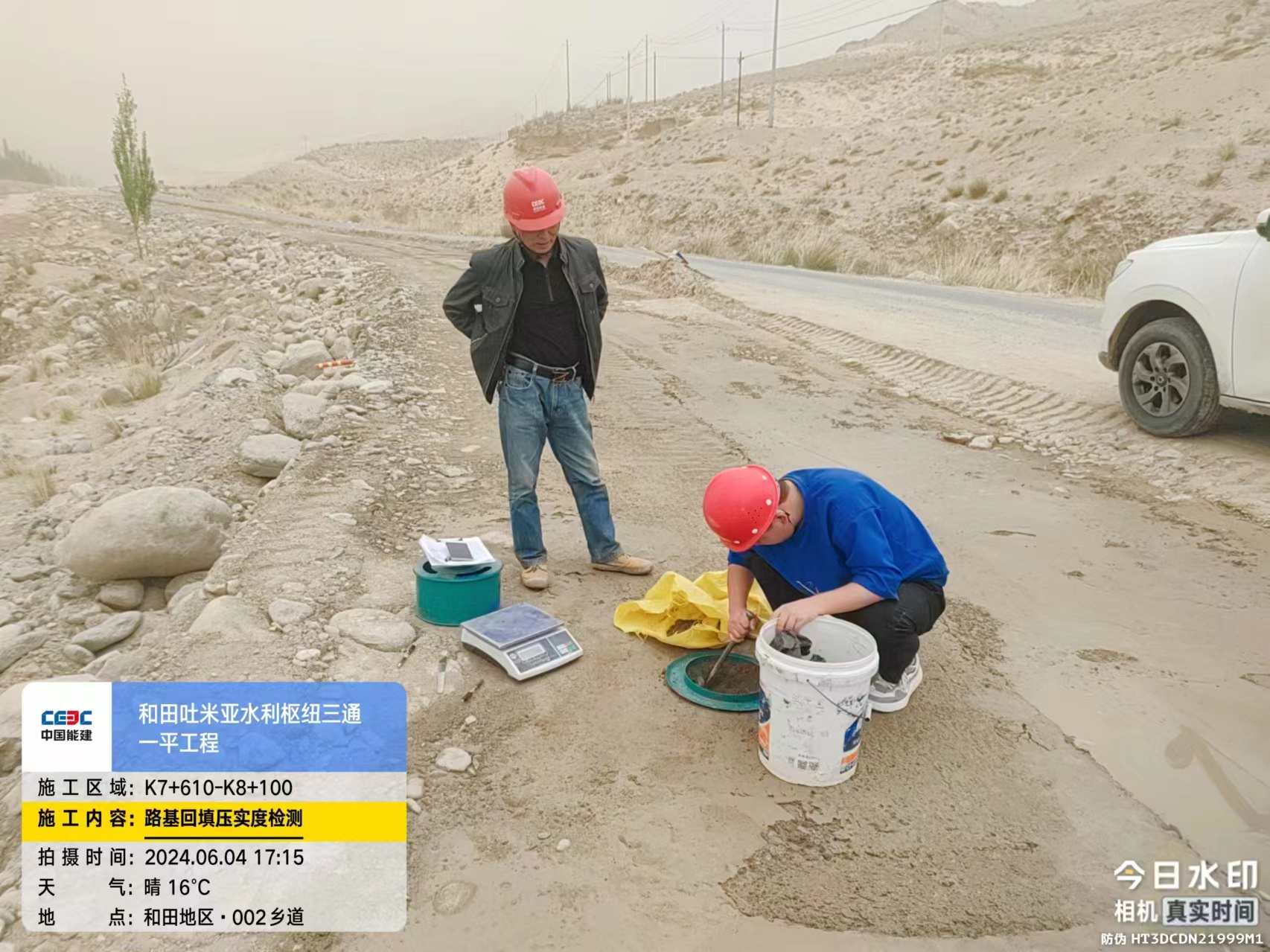

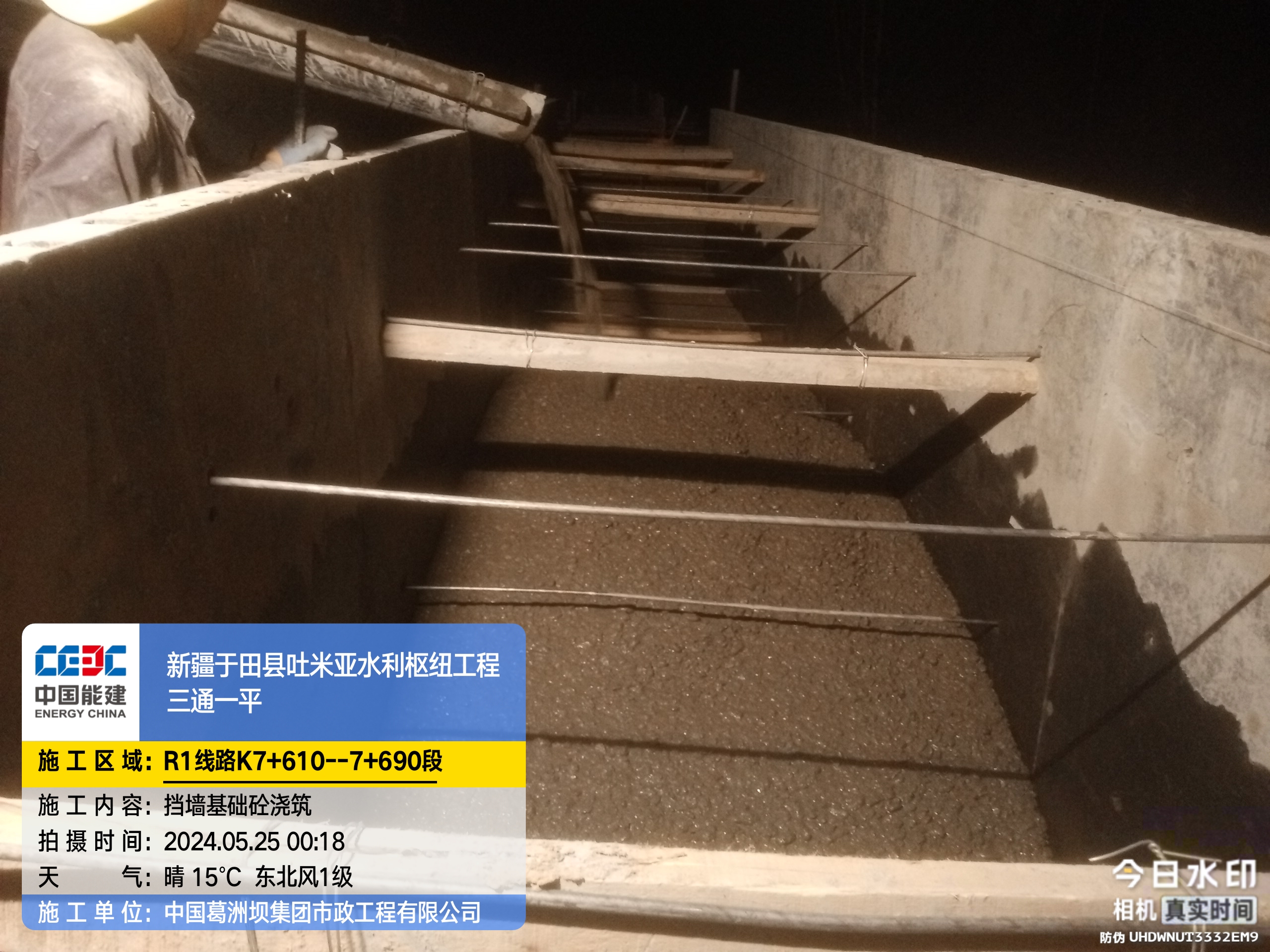

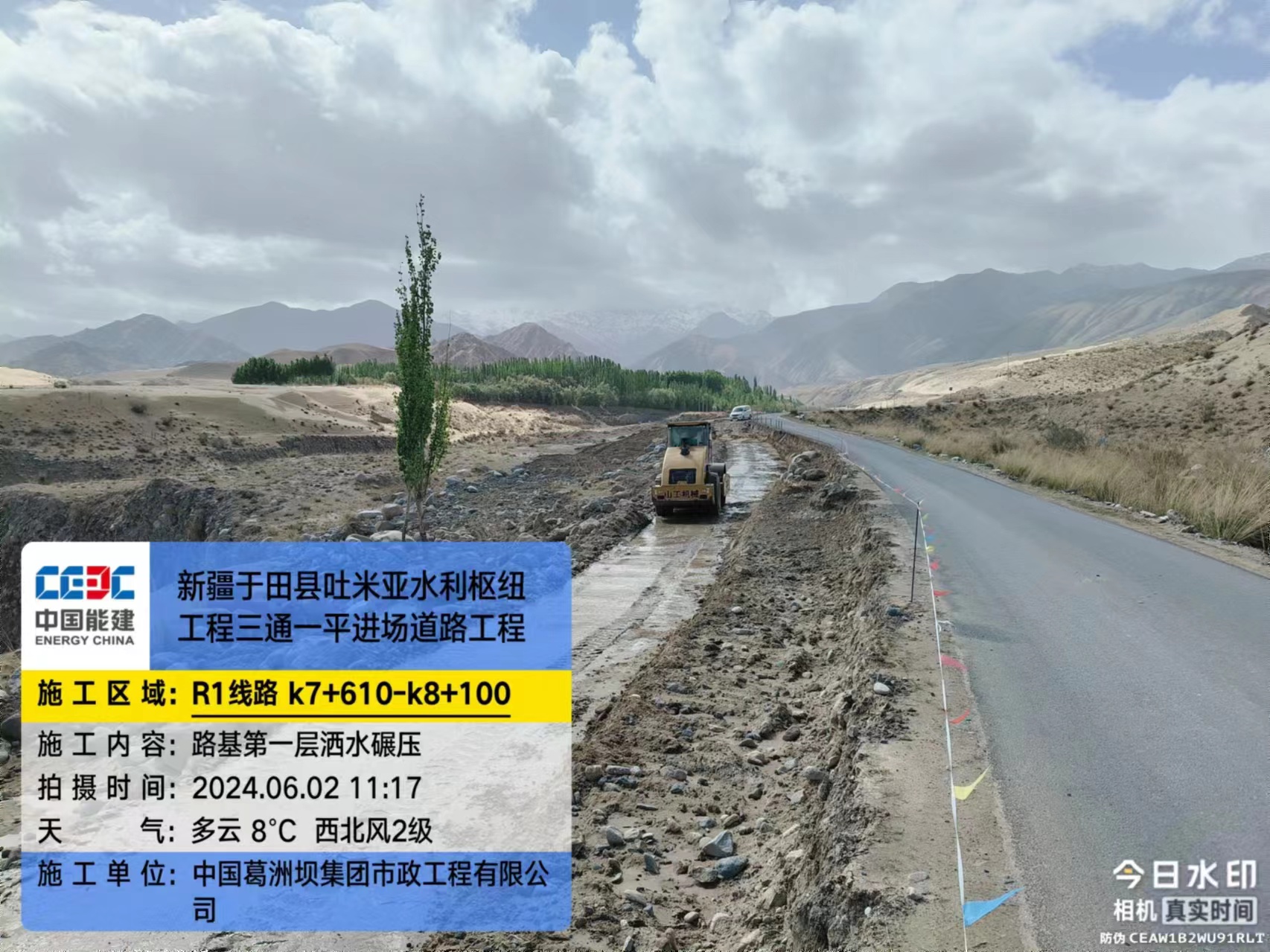

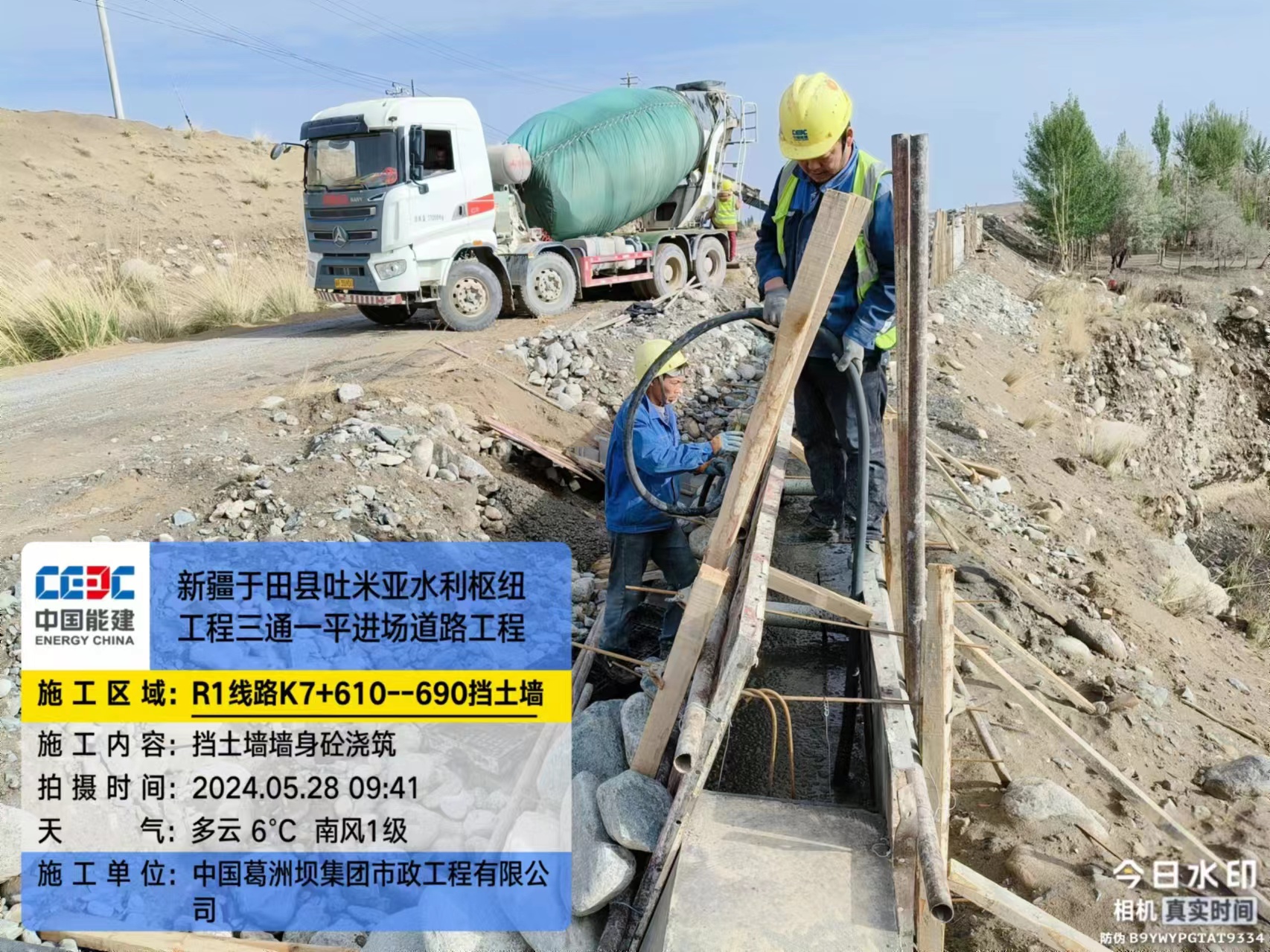

K7+610+690挡土墙 2024.5.19进行换填碾压平整及压实度检测完成,2024.5.23-5.26进行挡墙基础浇筑,2024.5.27墙身模板验收,2024.5.28进行浇筑,2024.5.31路基碾压平整,2024.6.2进行洒水碾压填筑,2024.6.3填筑第二层,2024.6.4填筑完成及压实度检测

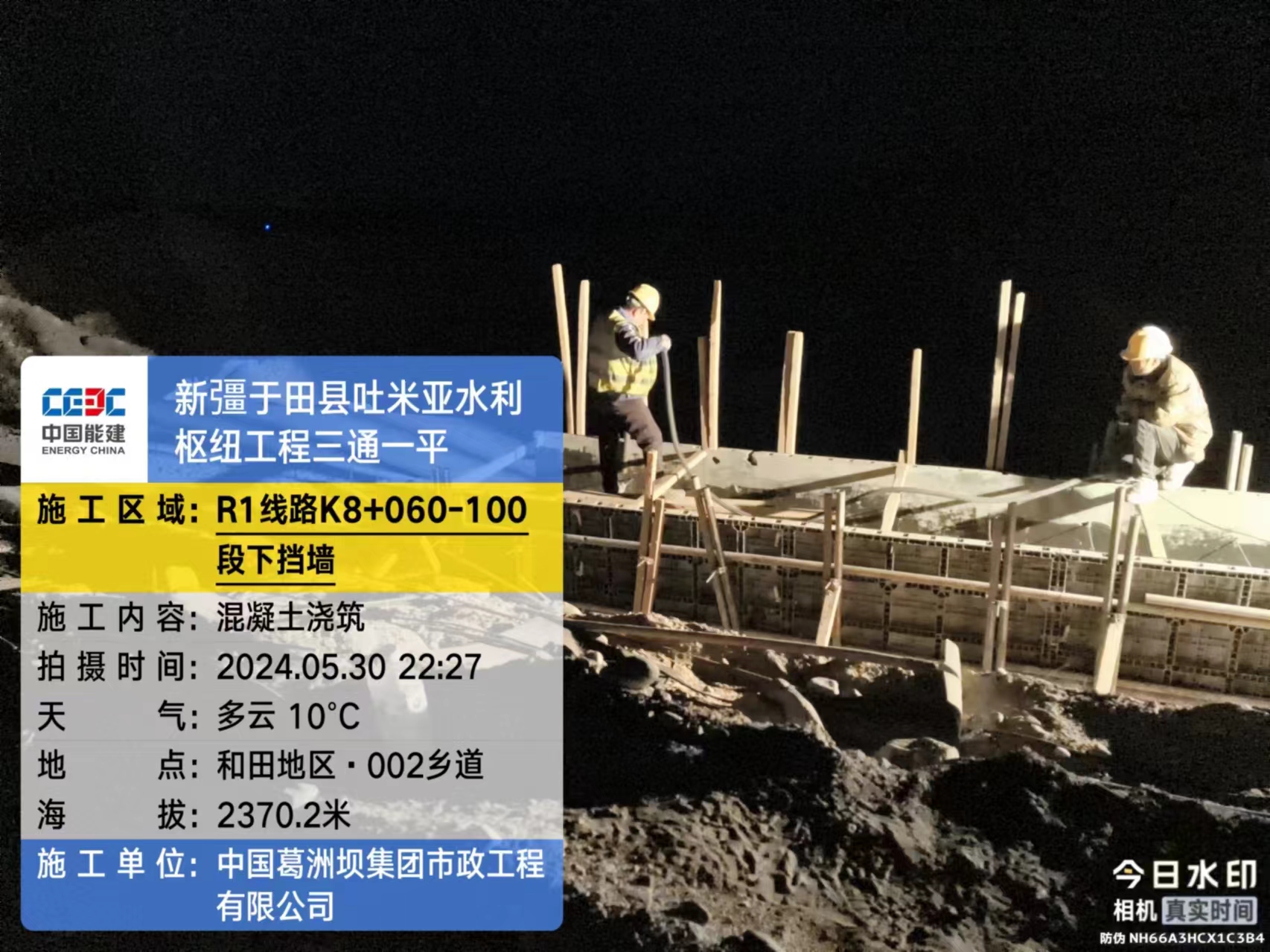

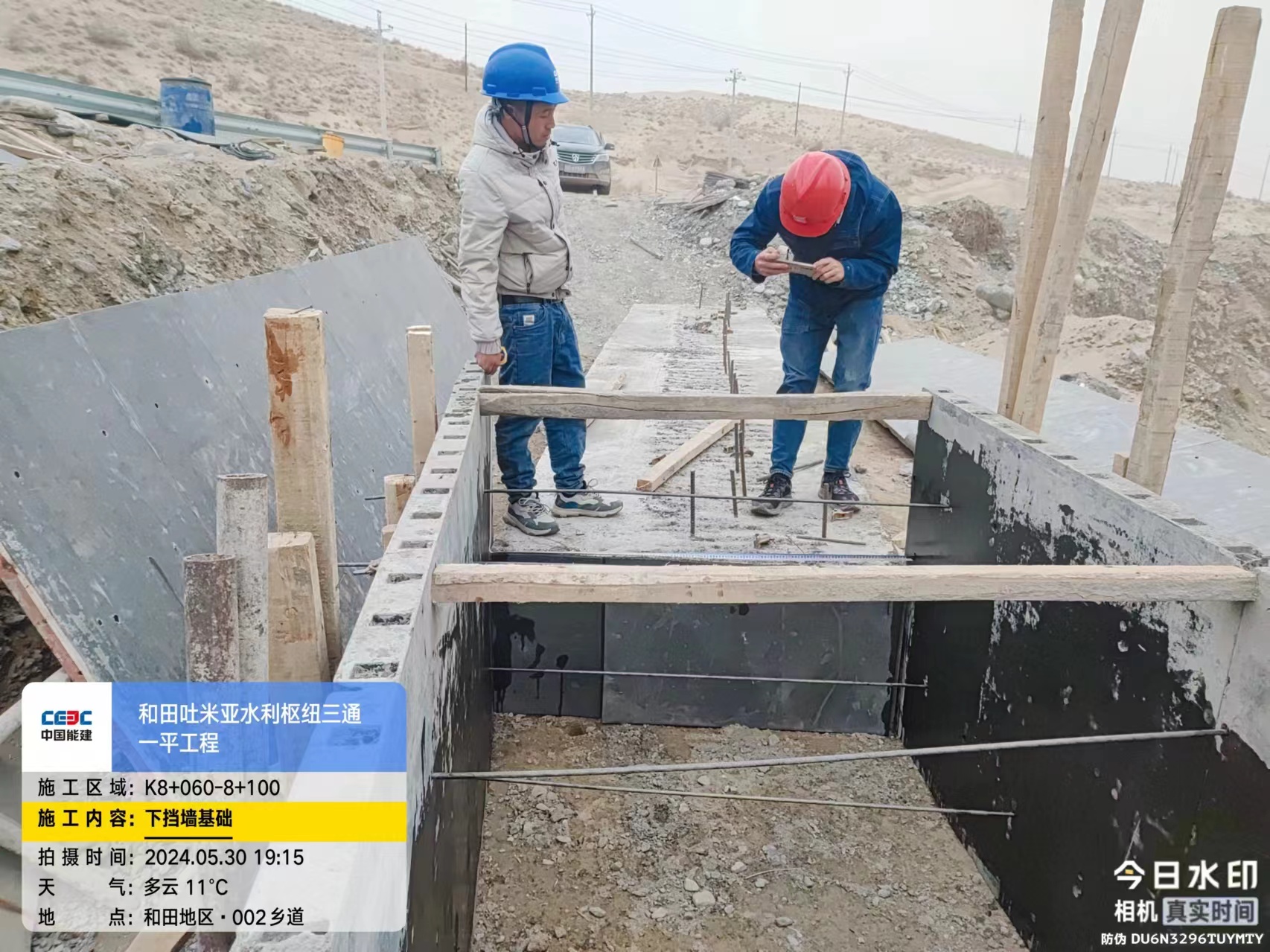

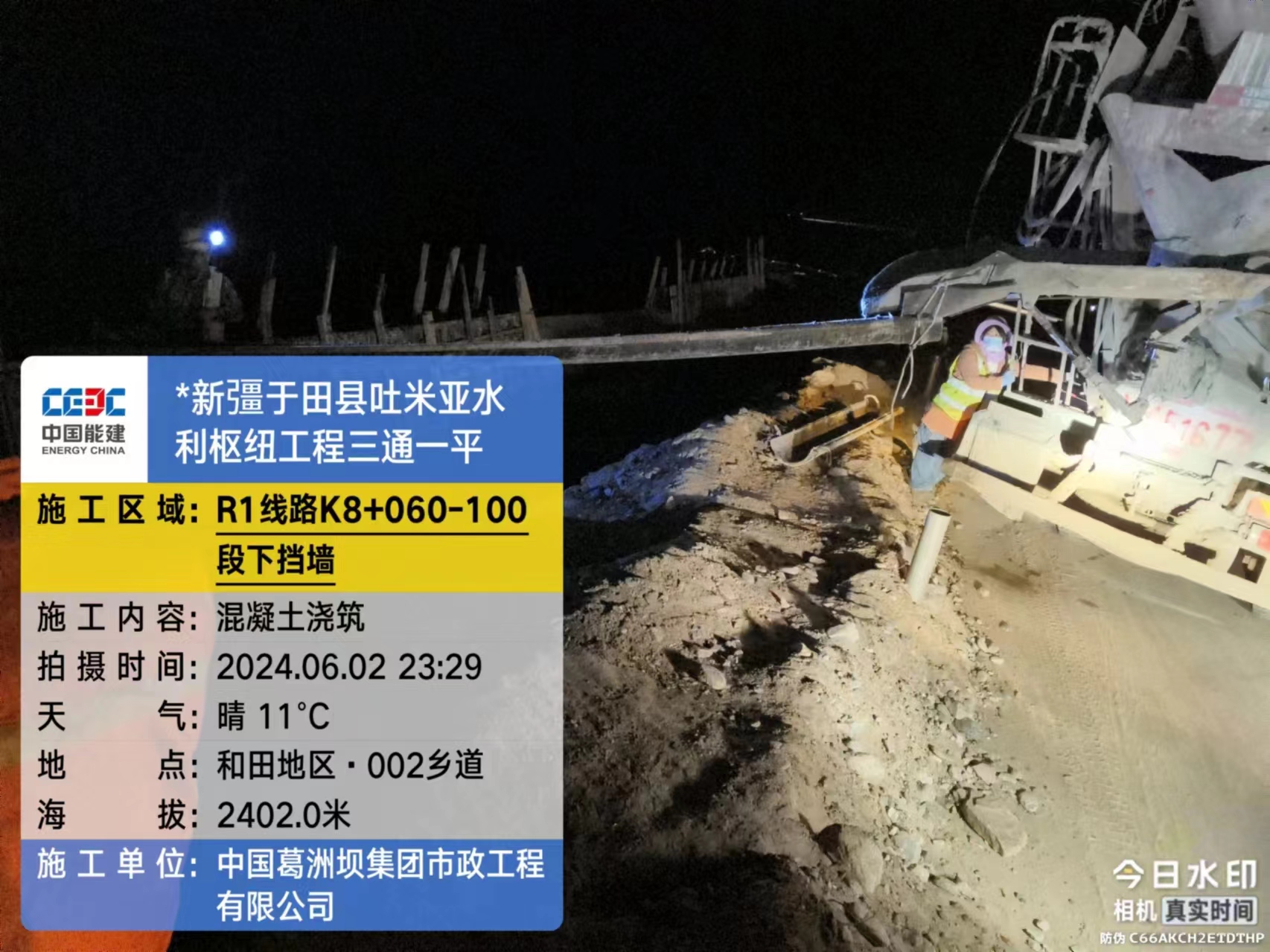

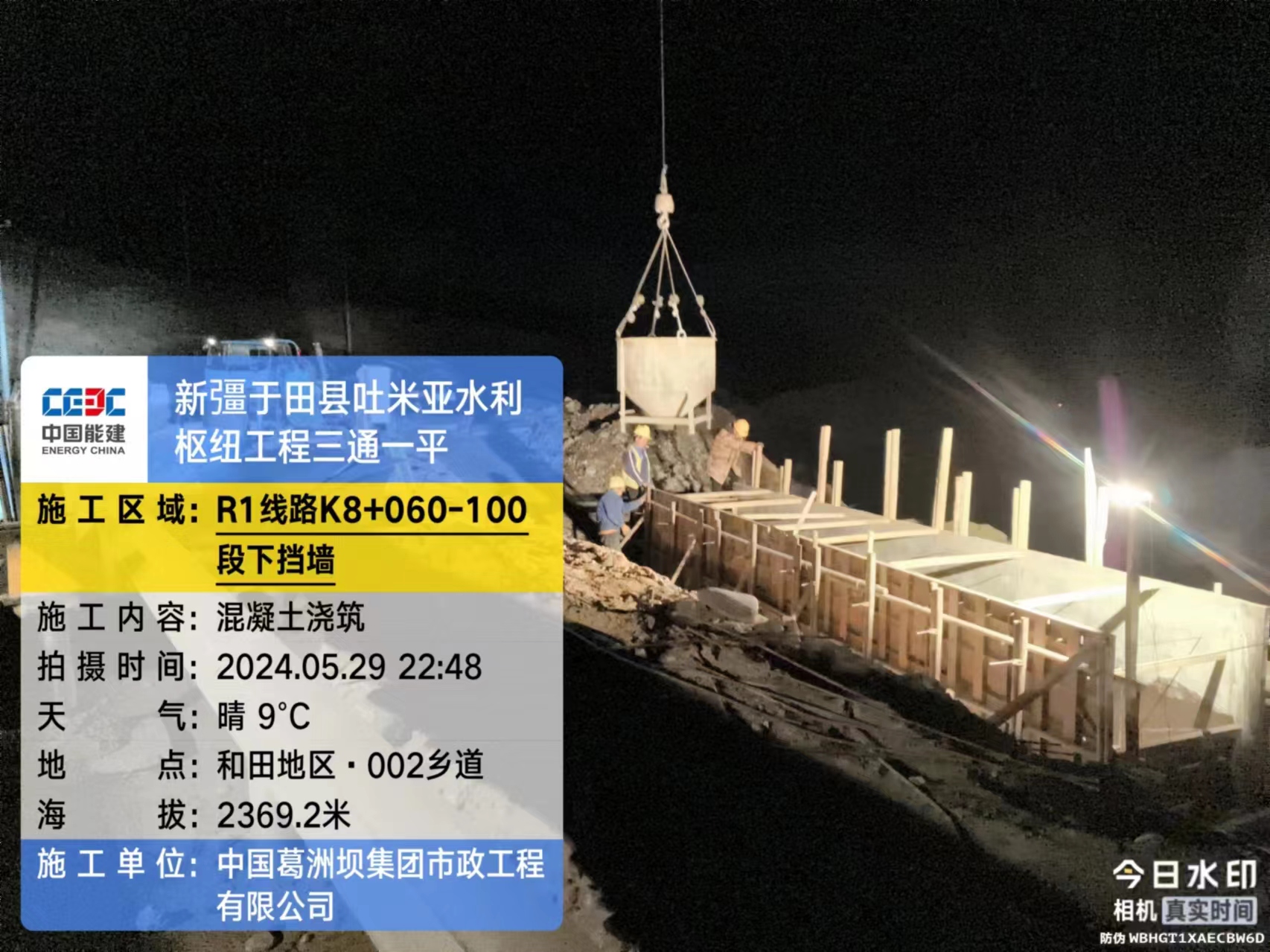

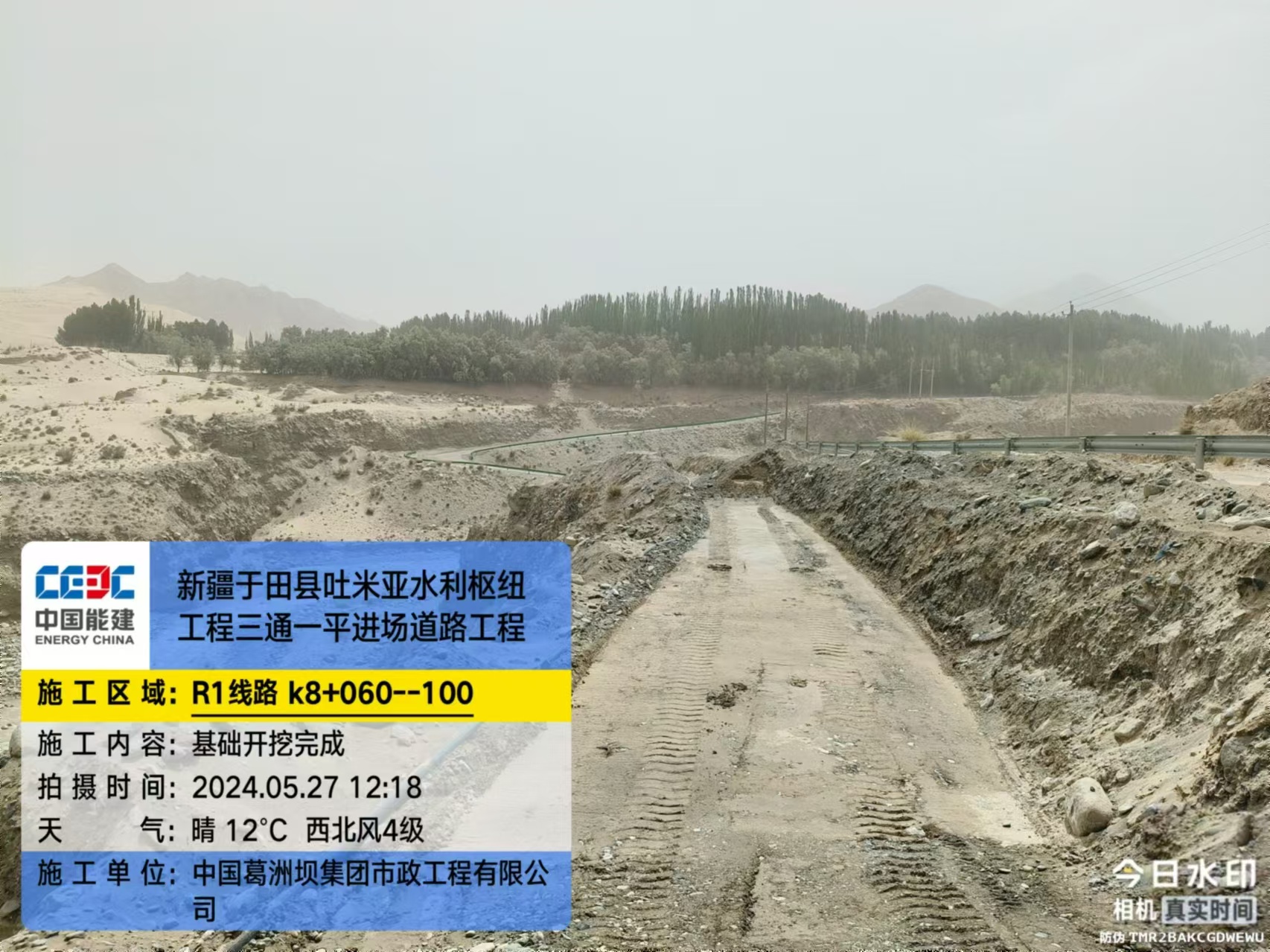

K8+060-K8+100 挡土墙,2024.5.27基础开挖完成, 2024.5.29-30进行模板验收及基础浇筑,2024.6.2进行墙身浇筑

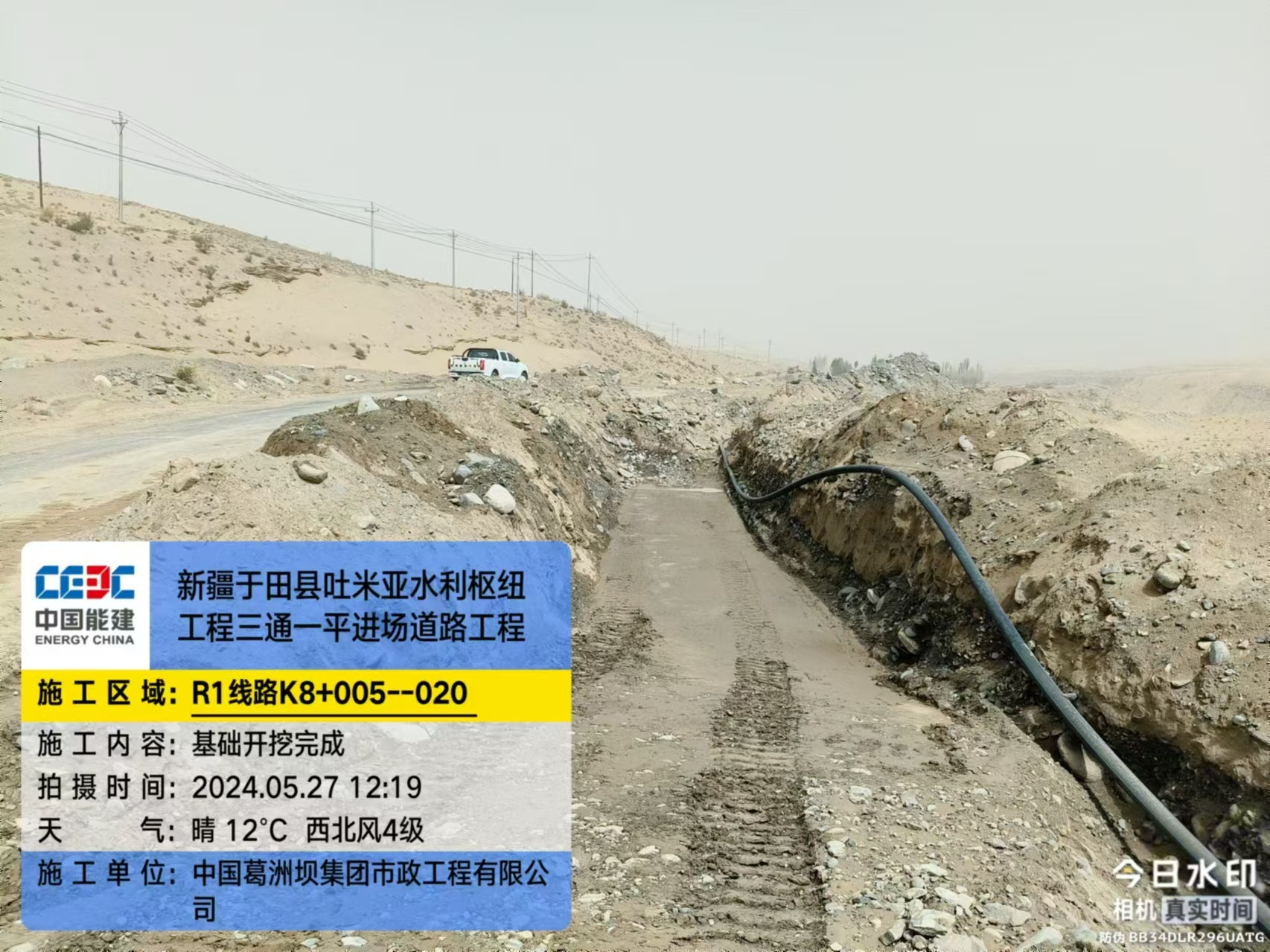

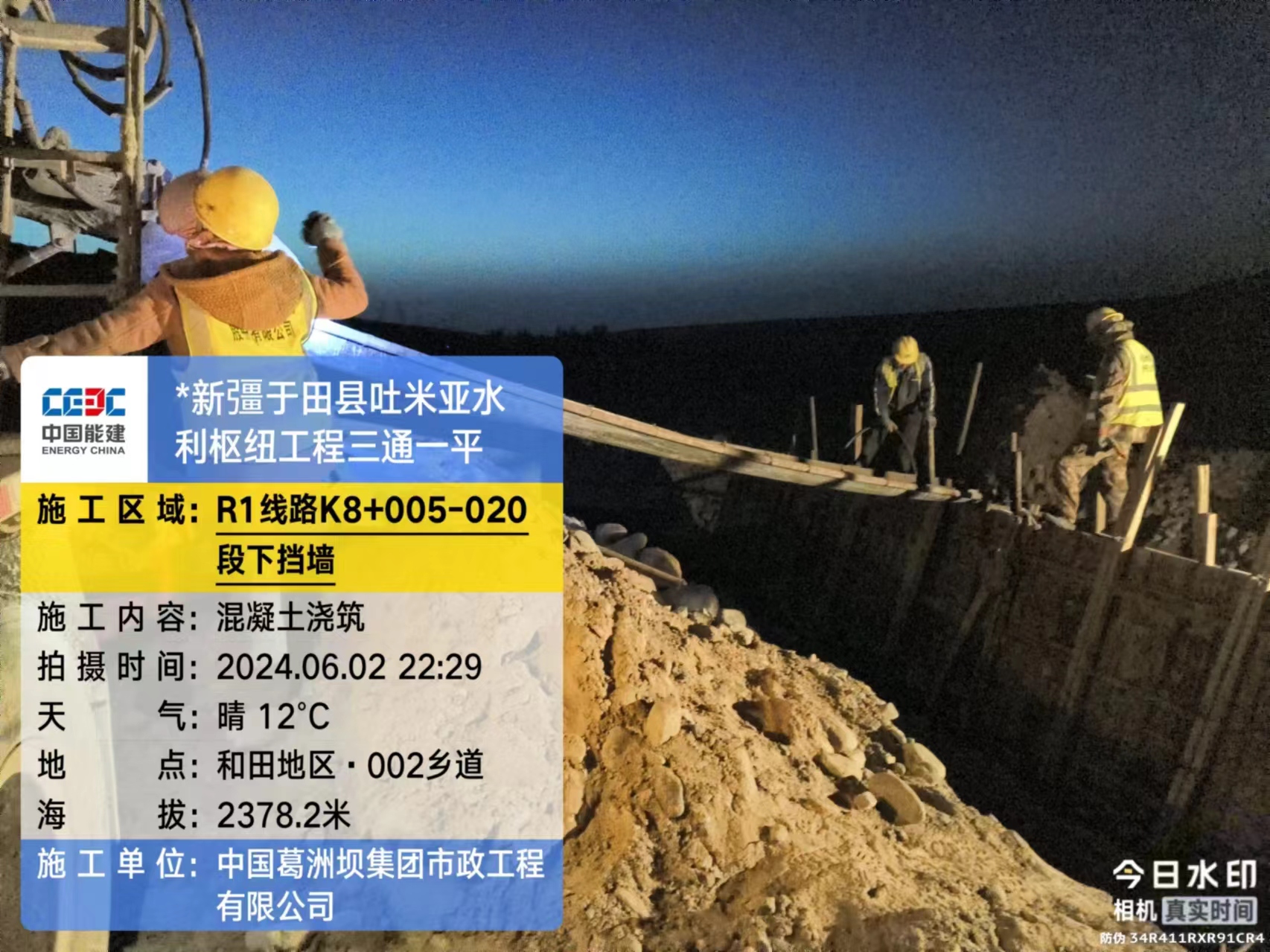

K8+005-K8+020 挡土墙 ,2024.5.27开挖完成 ,2024.6.2进行混凝土浇筑

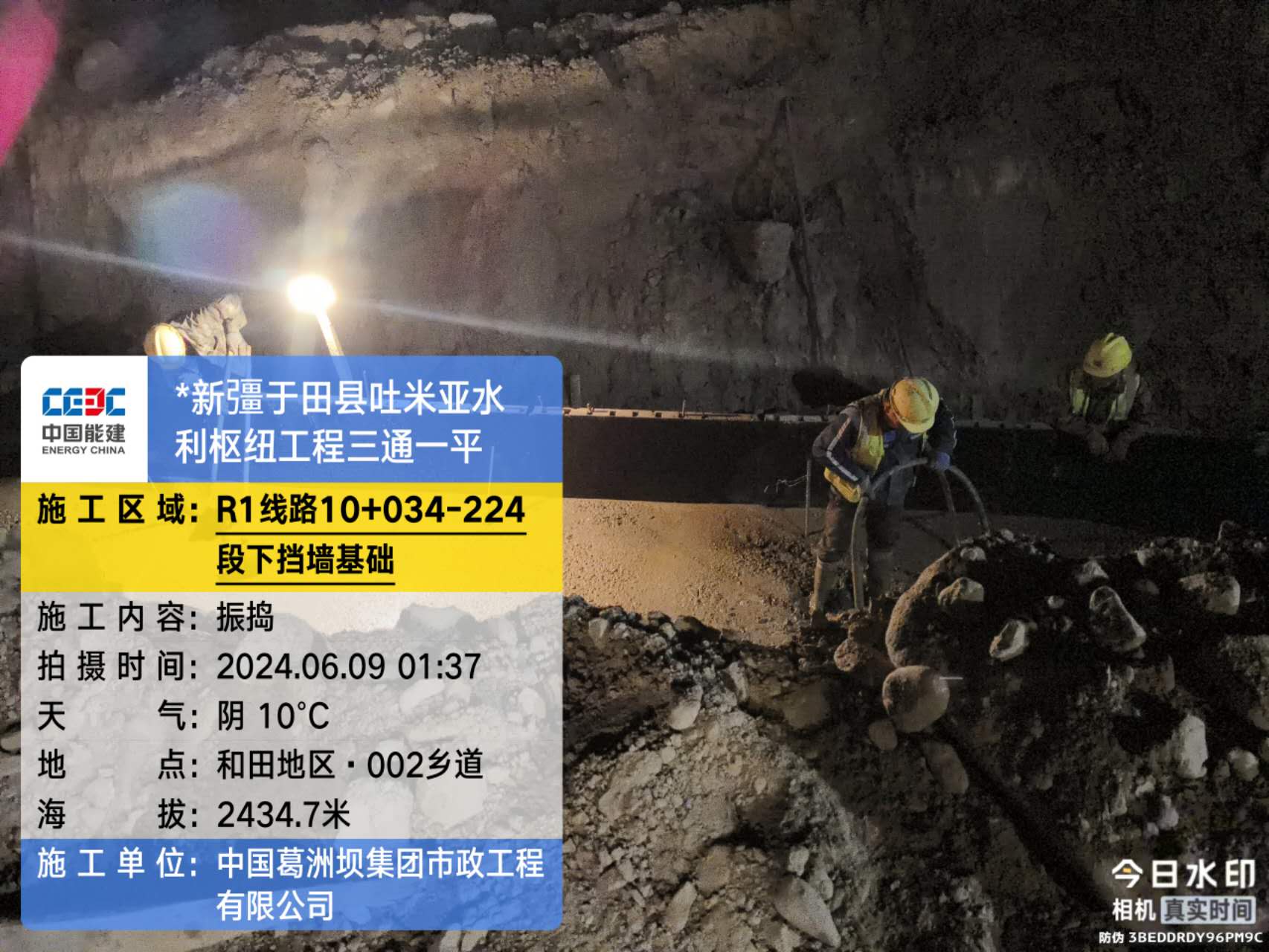

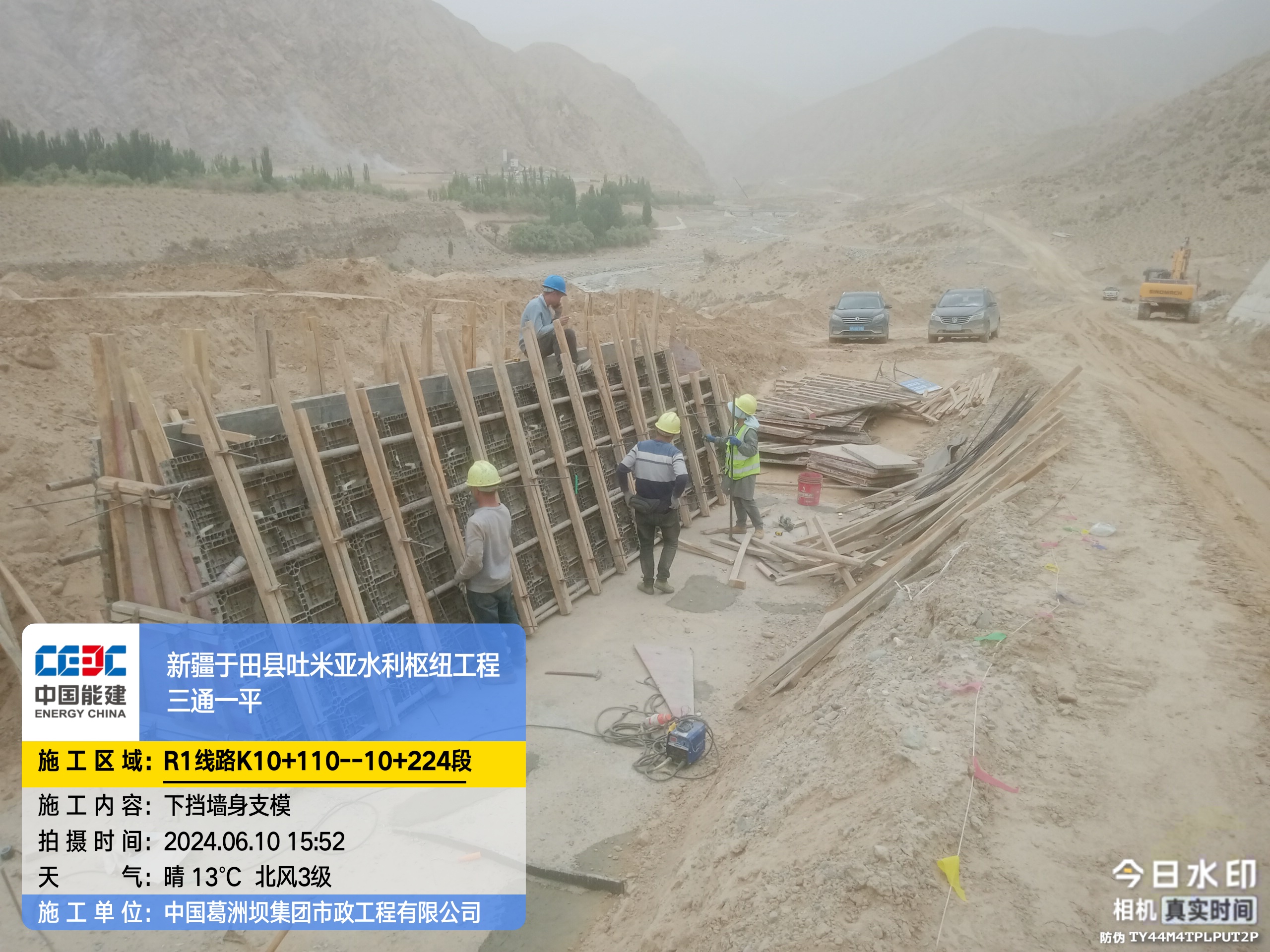

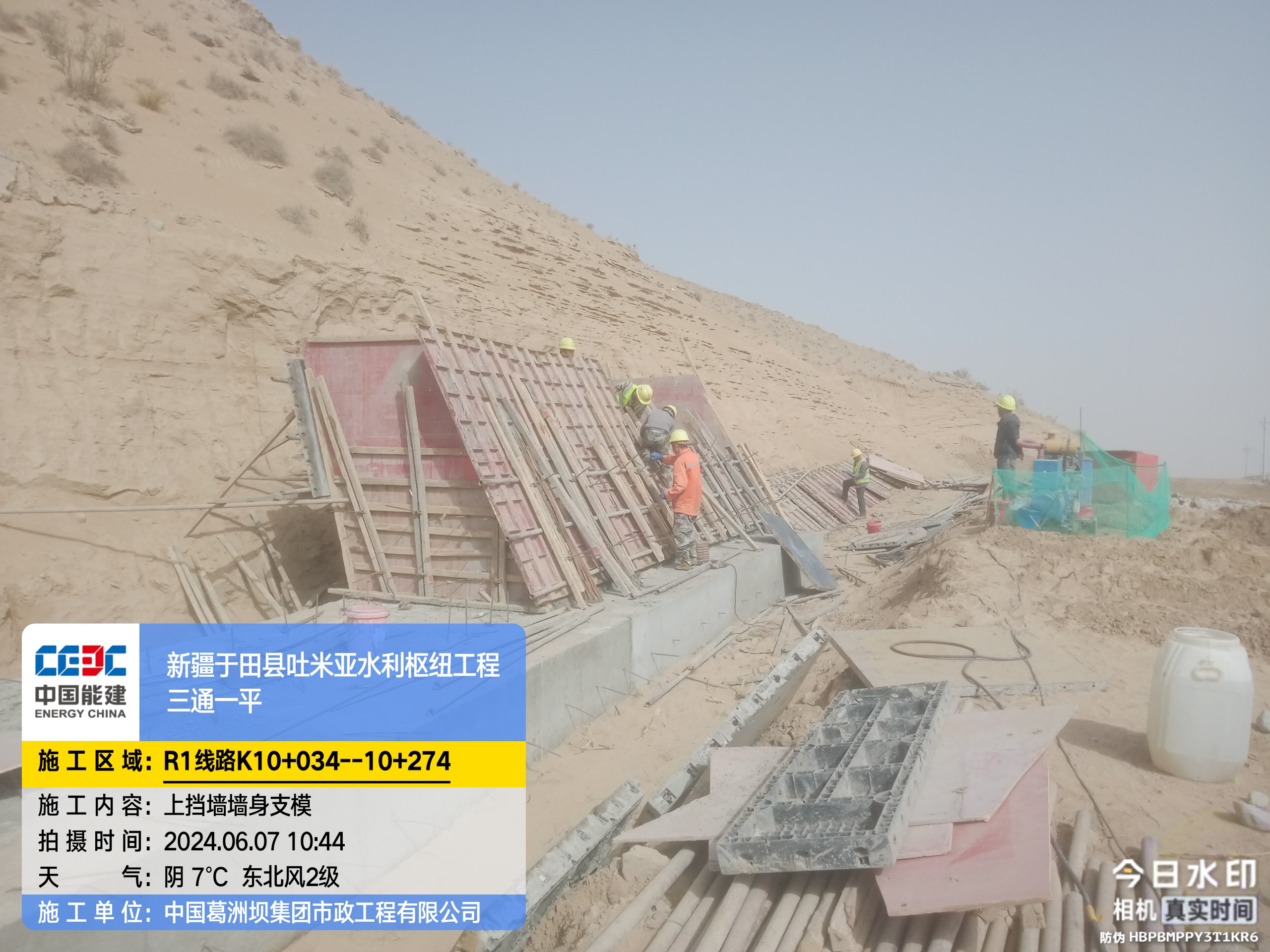

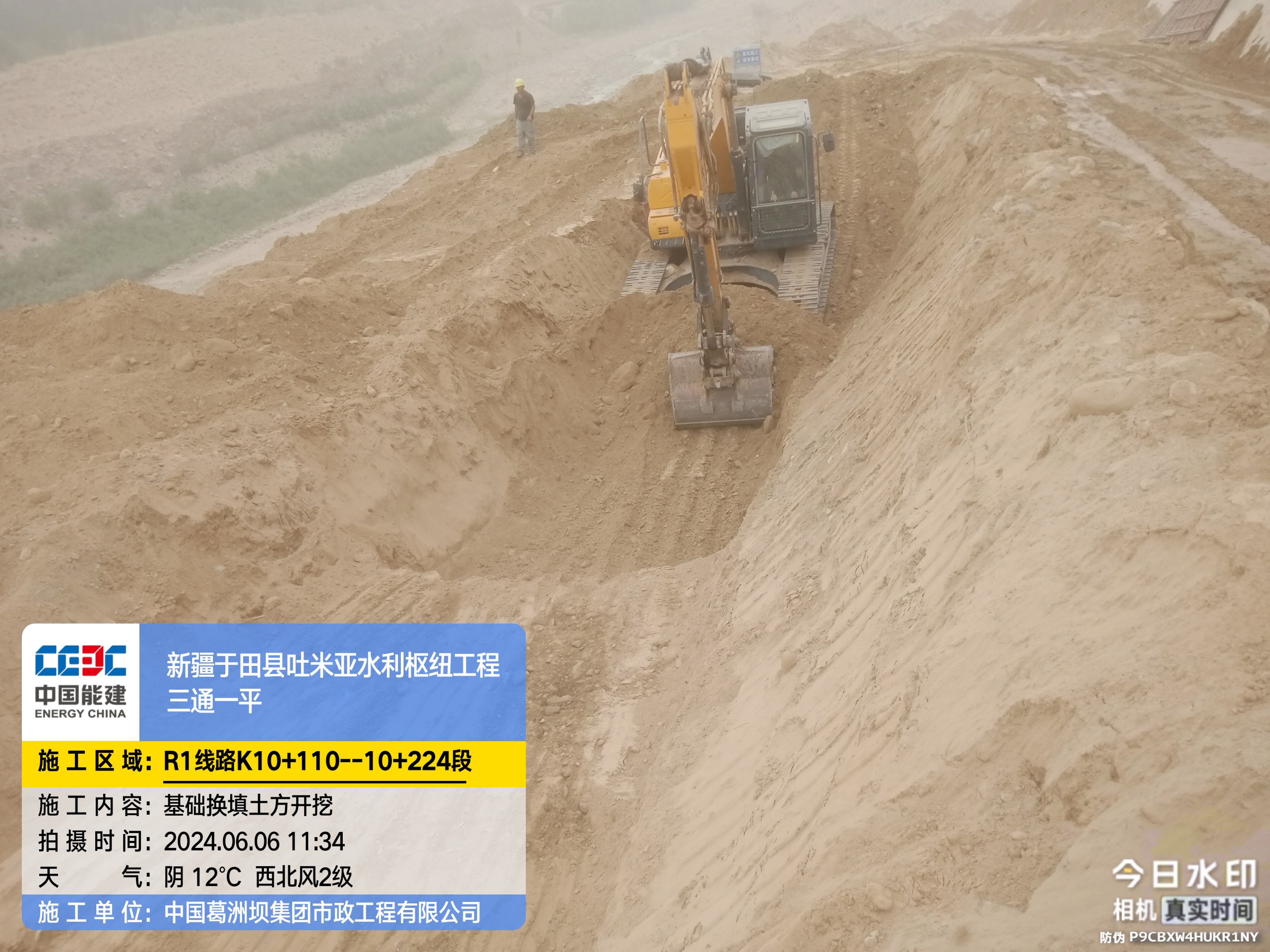

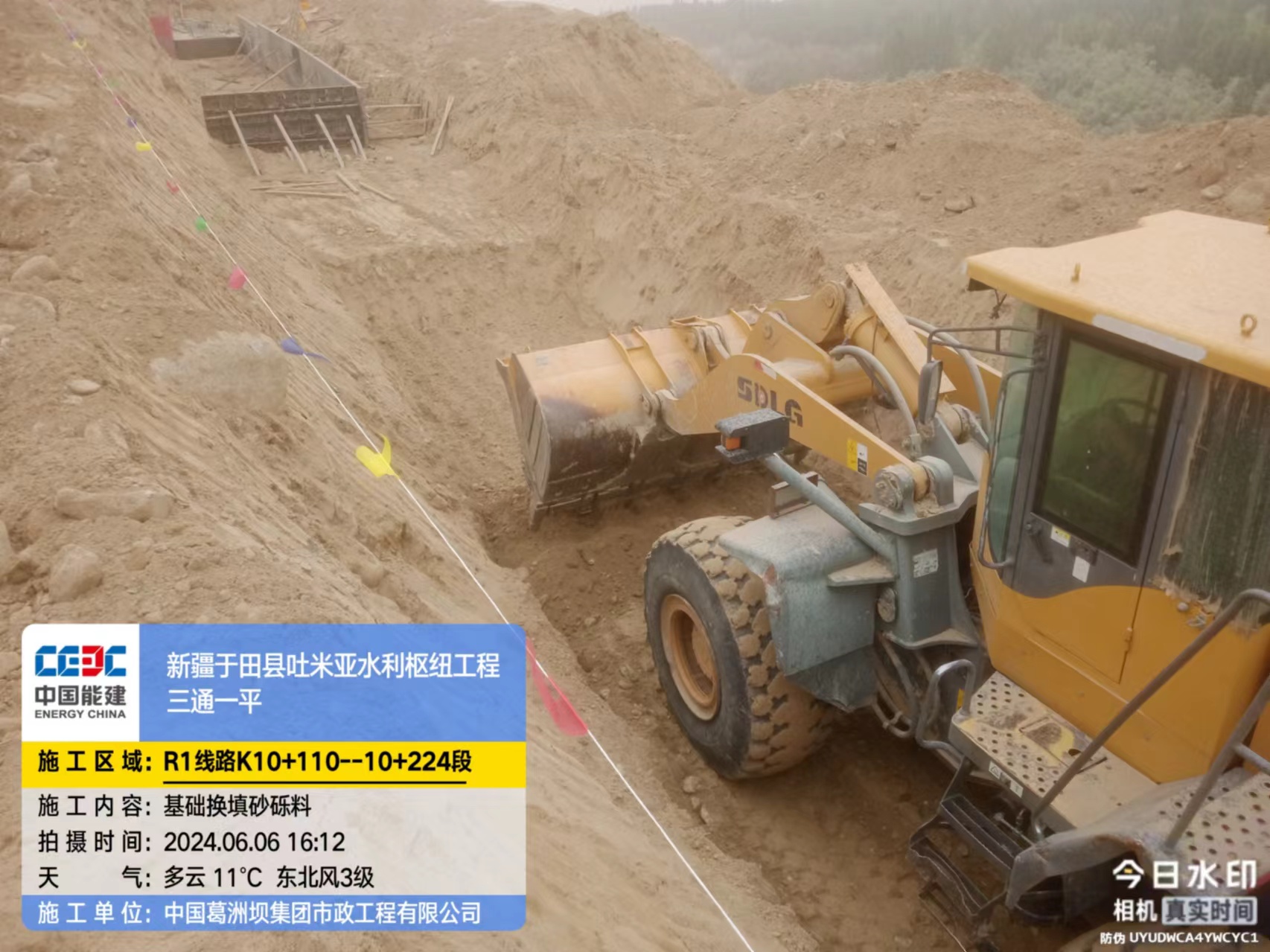

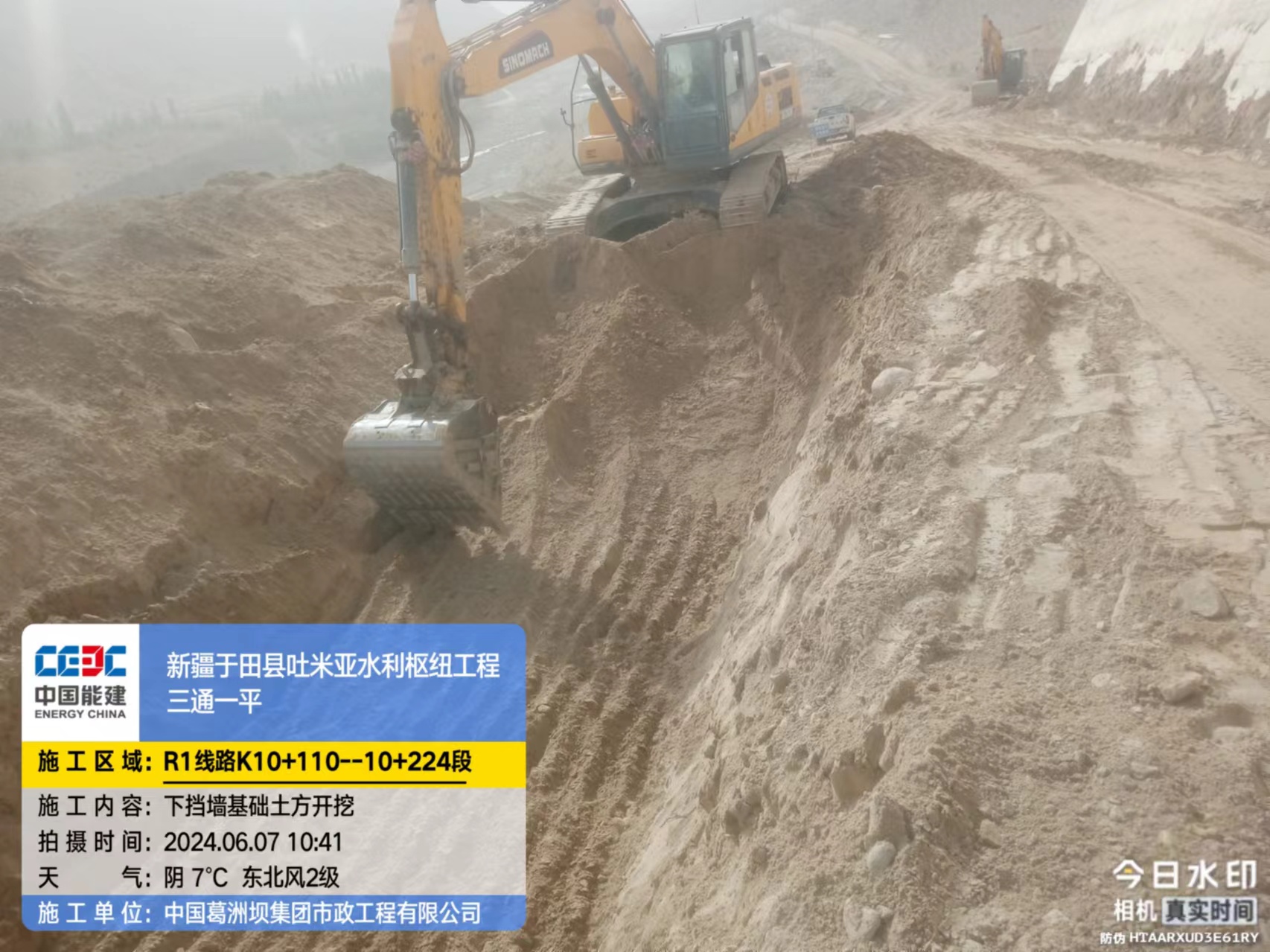

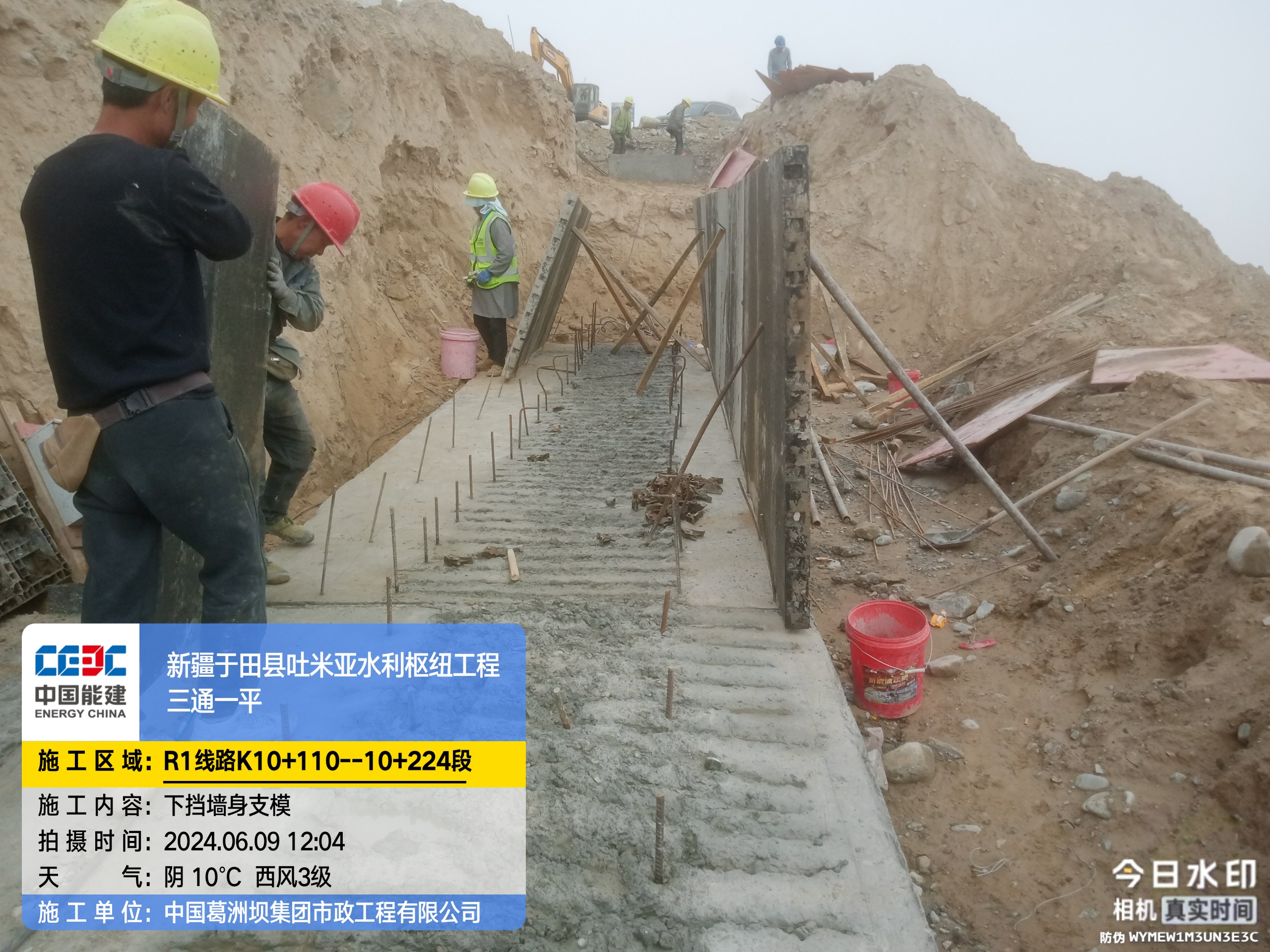

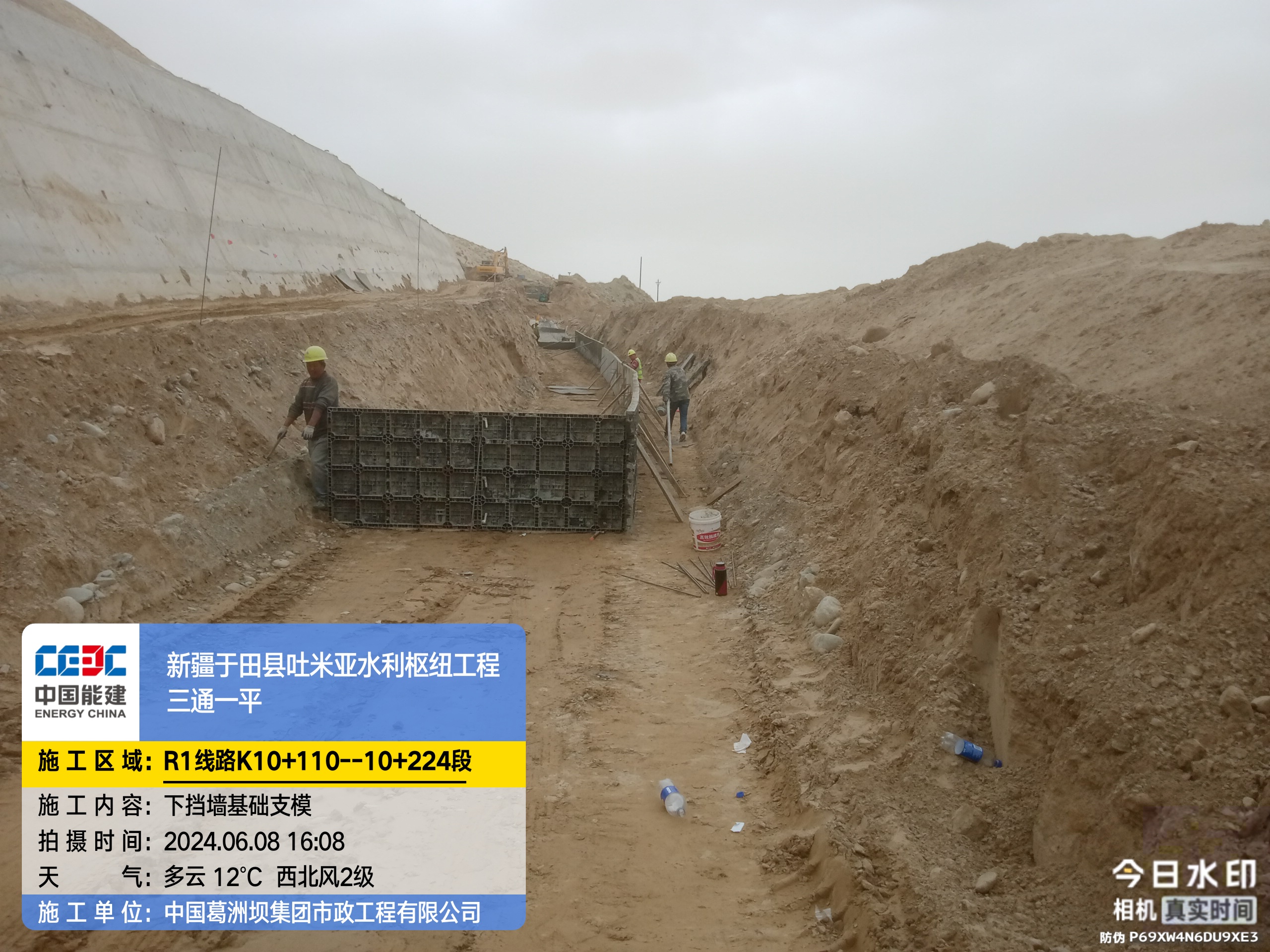

K10+110-224  2024.6.6-6.7基础换填开挖、铺设级配料、下挡墙基础模板支护及基础浇筑,2024.6.9模板支护及浇筑,2024.6.10下挡墙墙身模板支护及浇筑

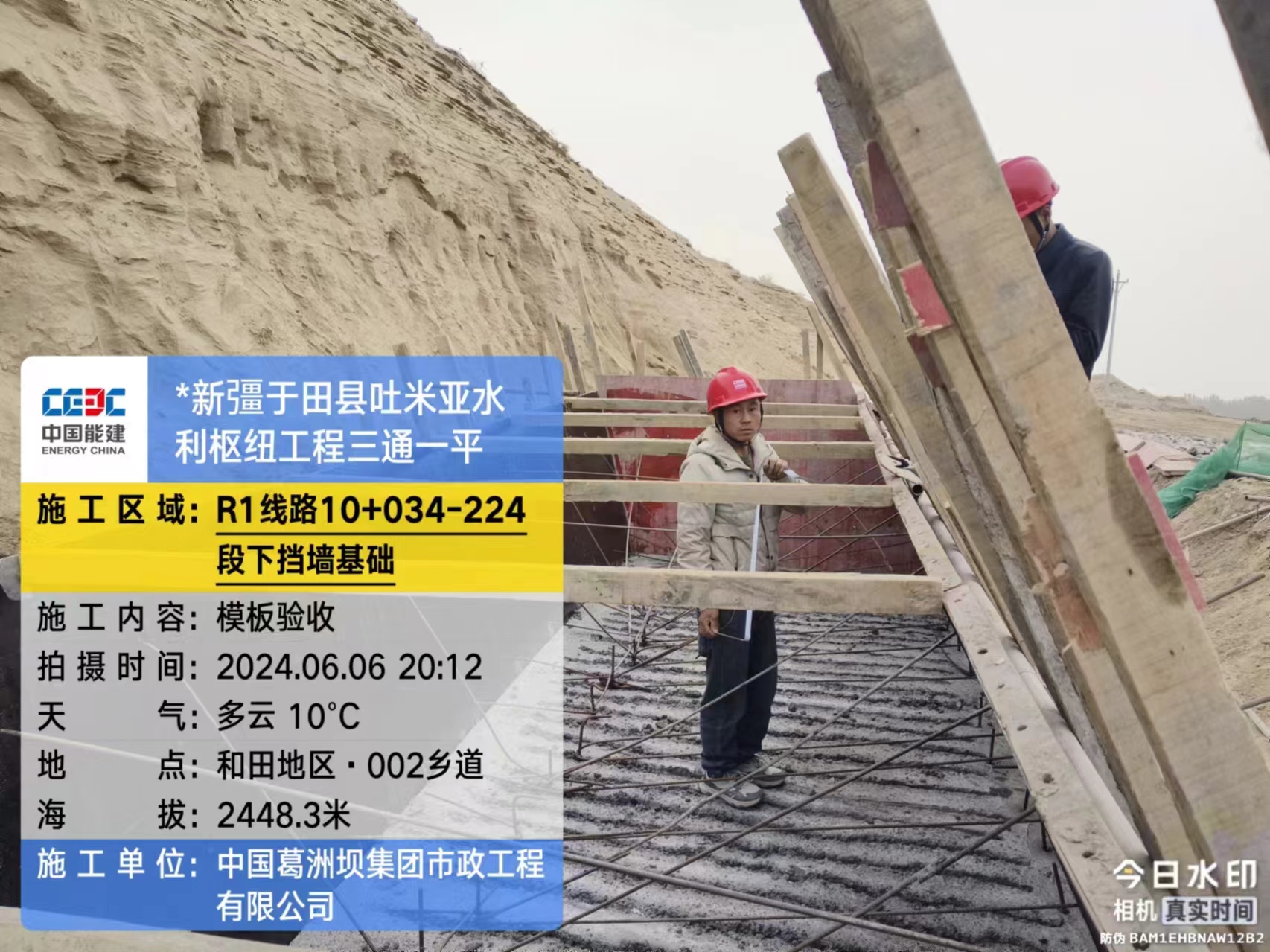

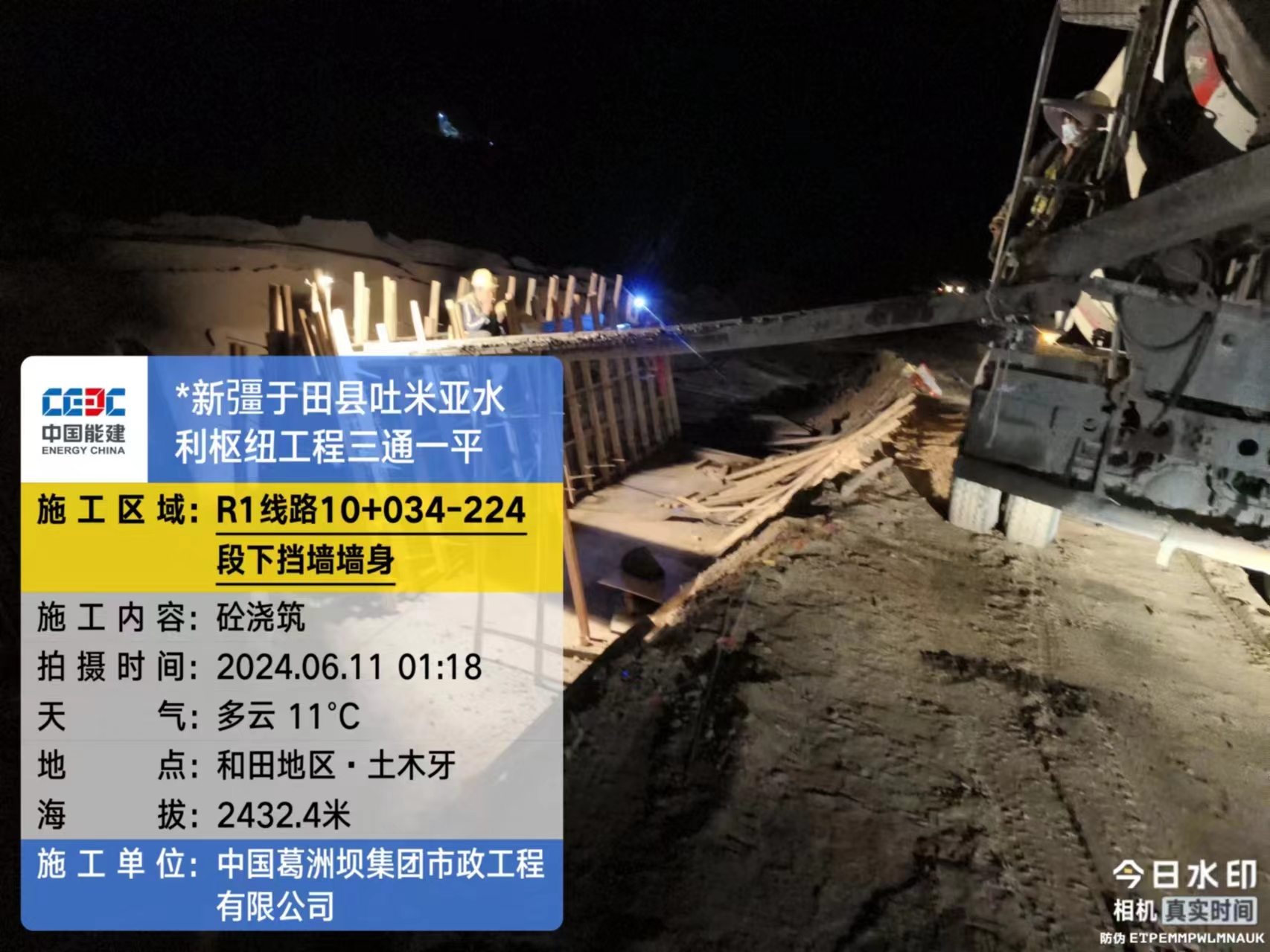

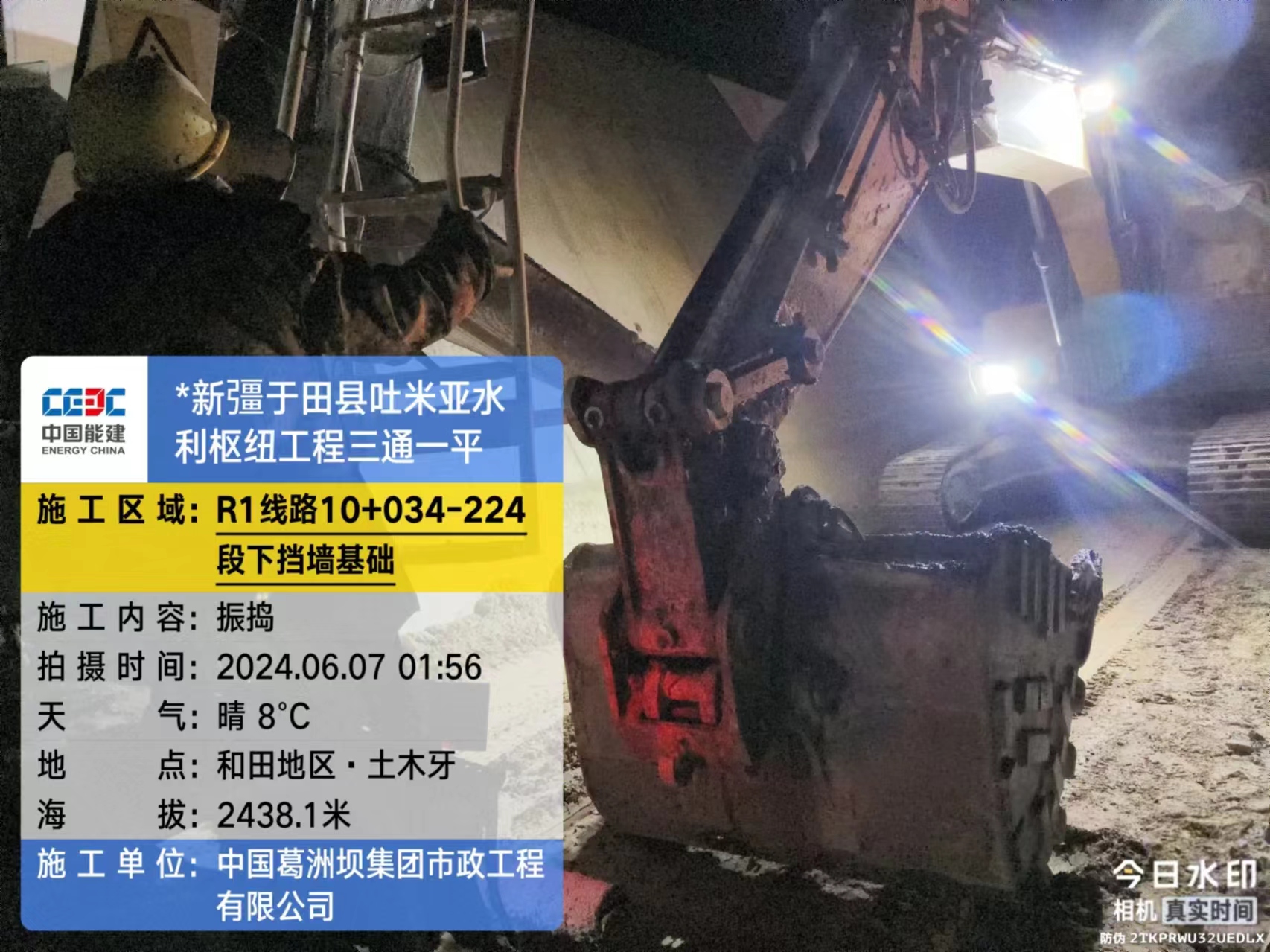

K10+034-224 下挡土墙2024.6.4下挡墙基础开挖换填完成,2024.6.6模板验收及基础浇筑,2024.6.7模板支护及浇筑
