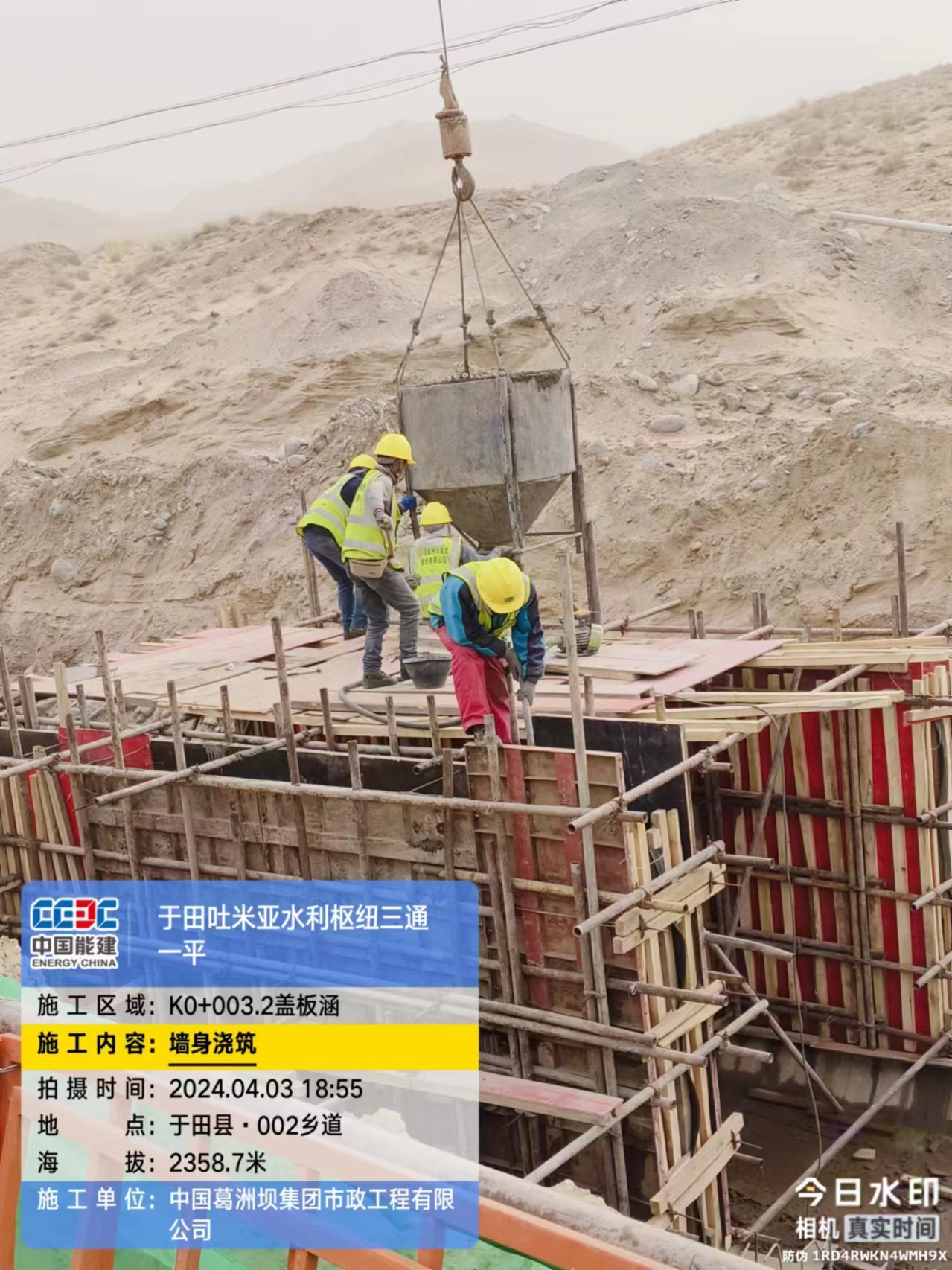

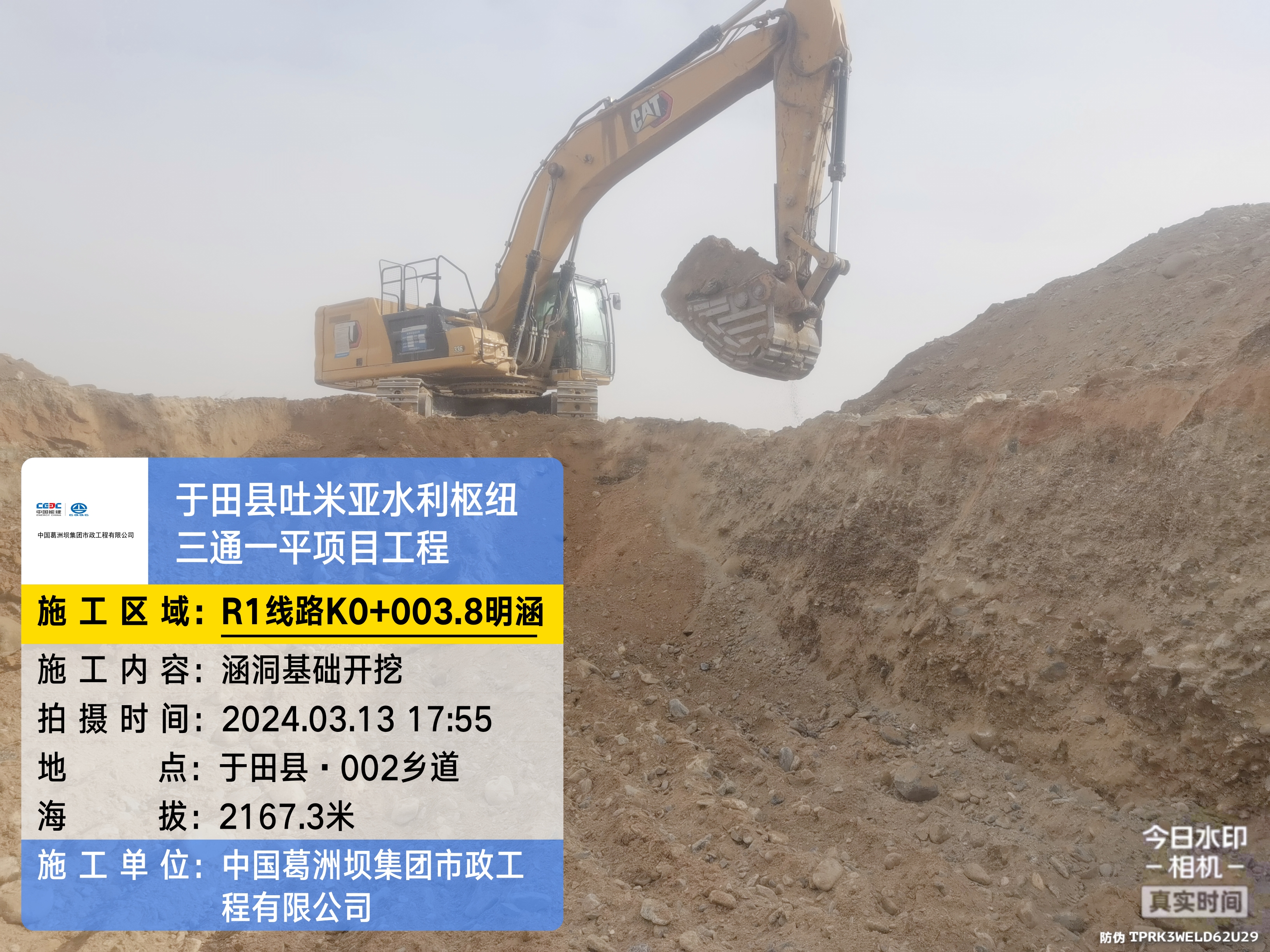

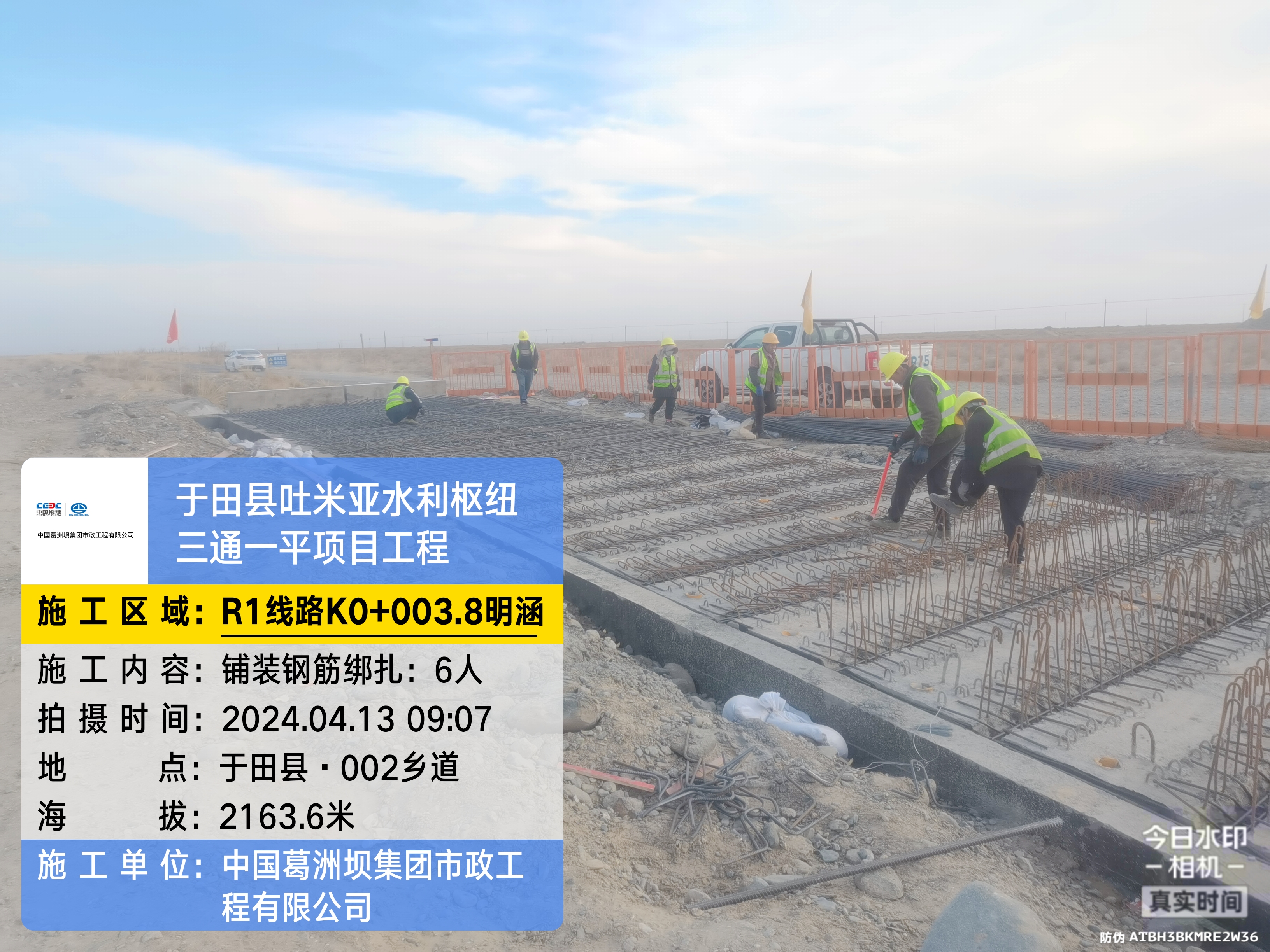

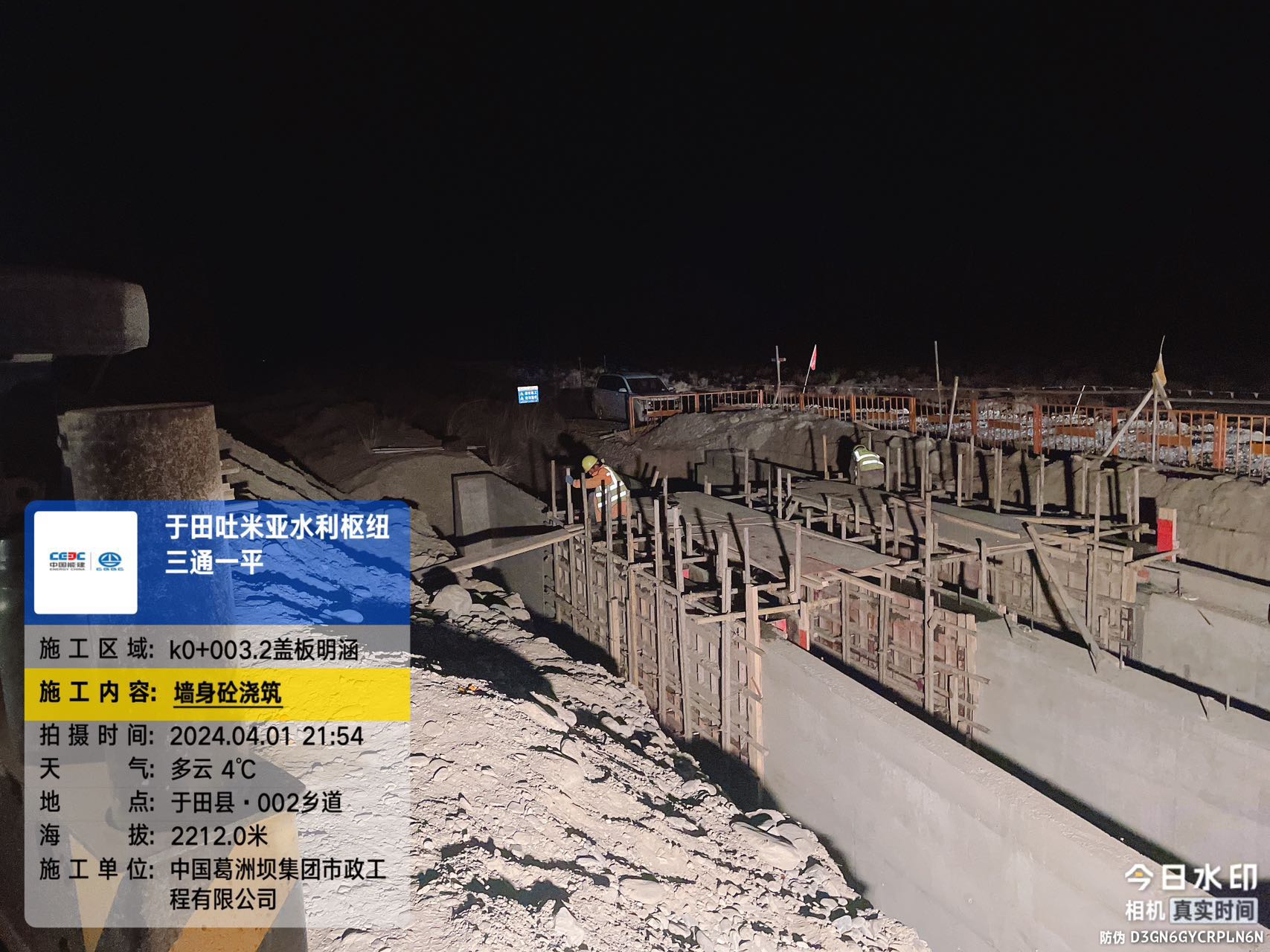

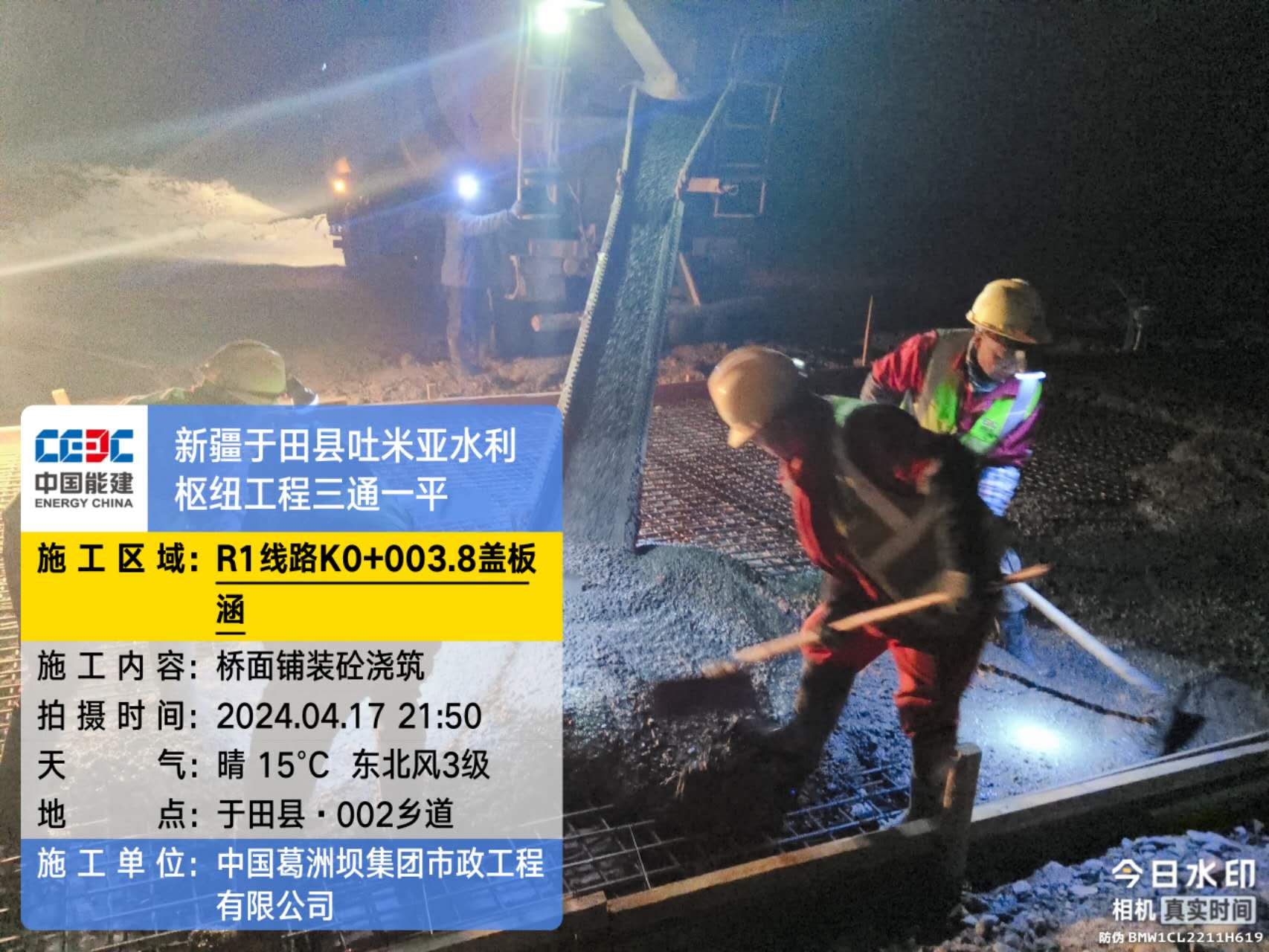

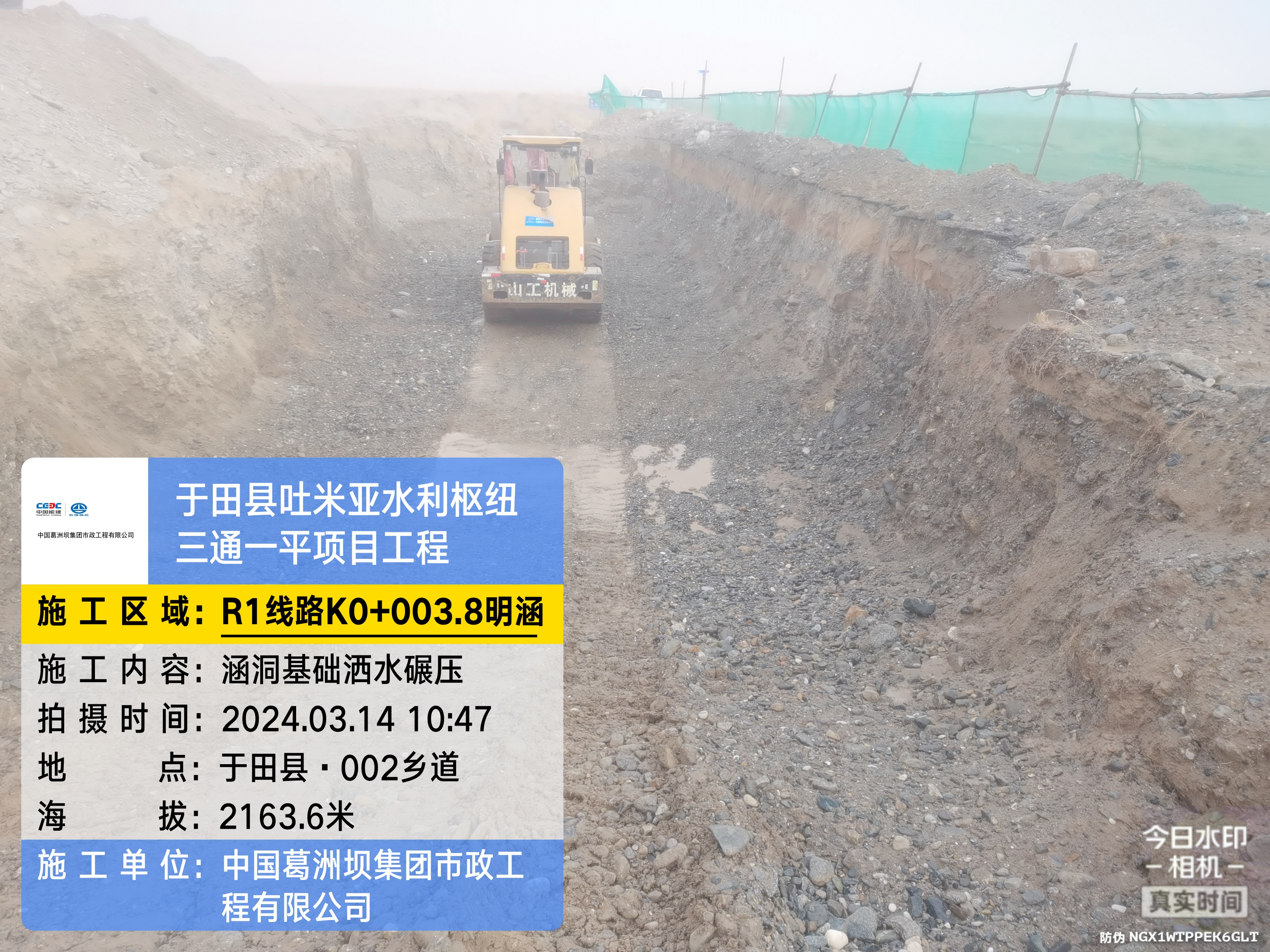

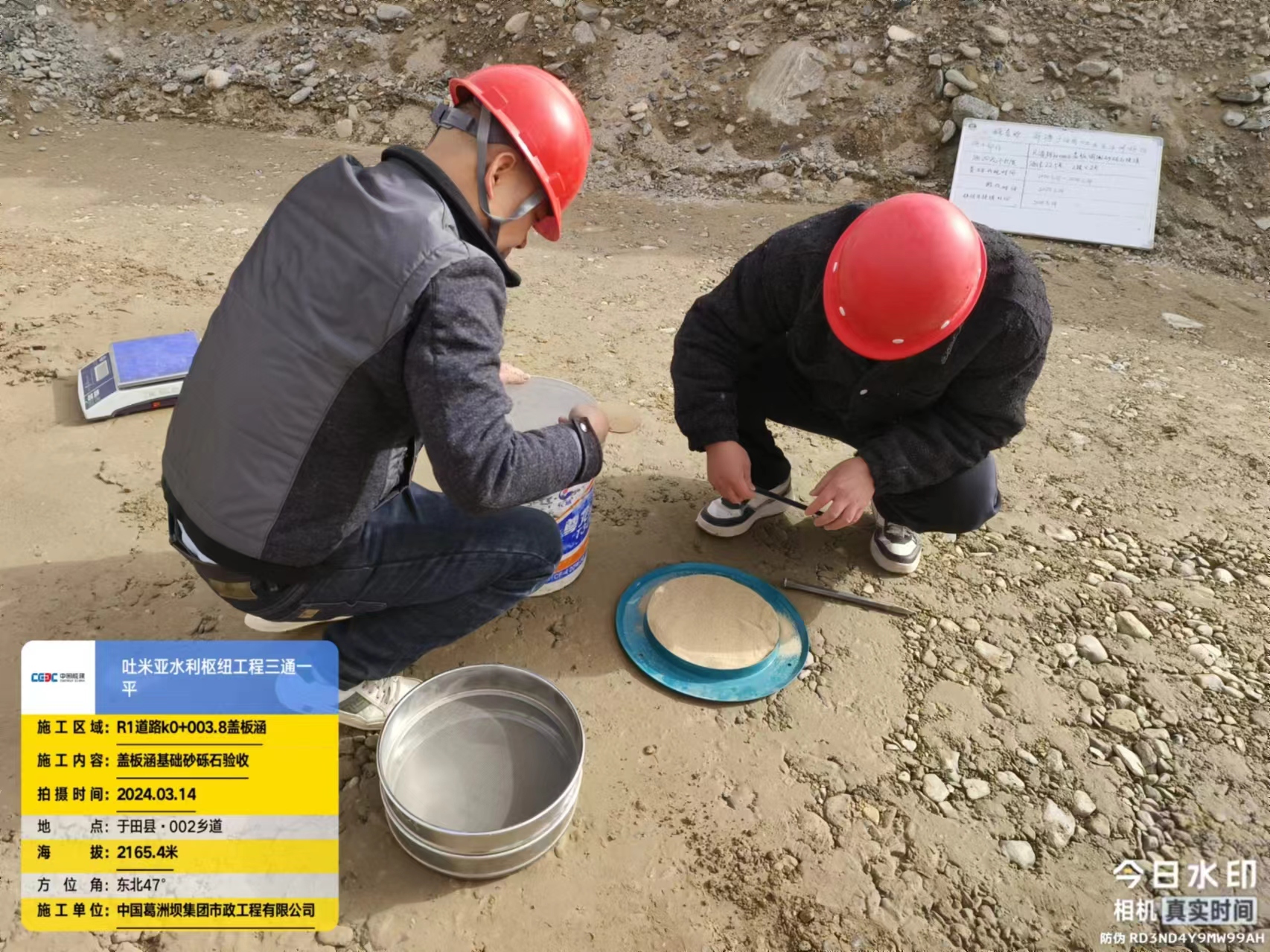

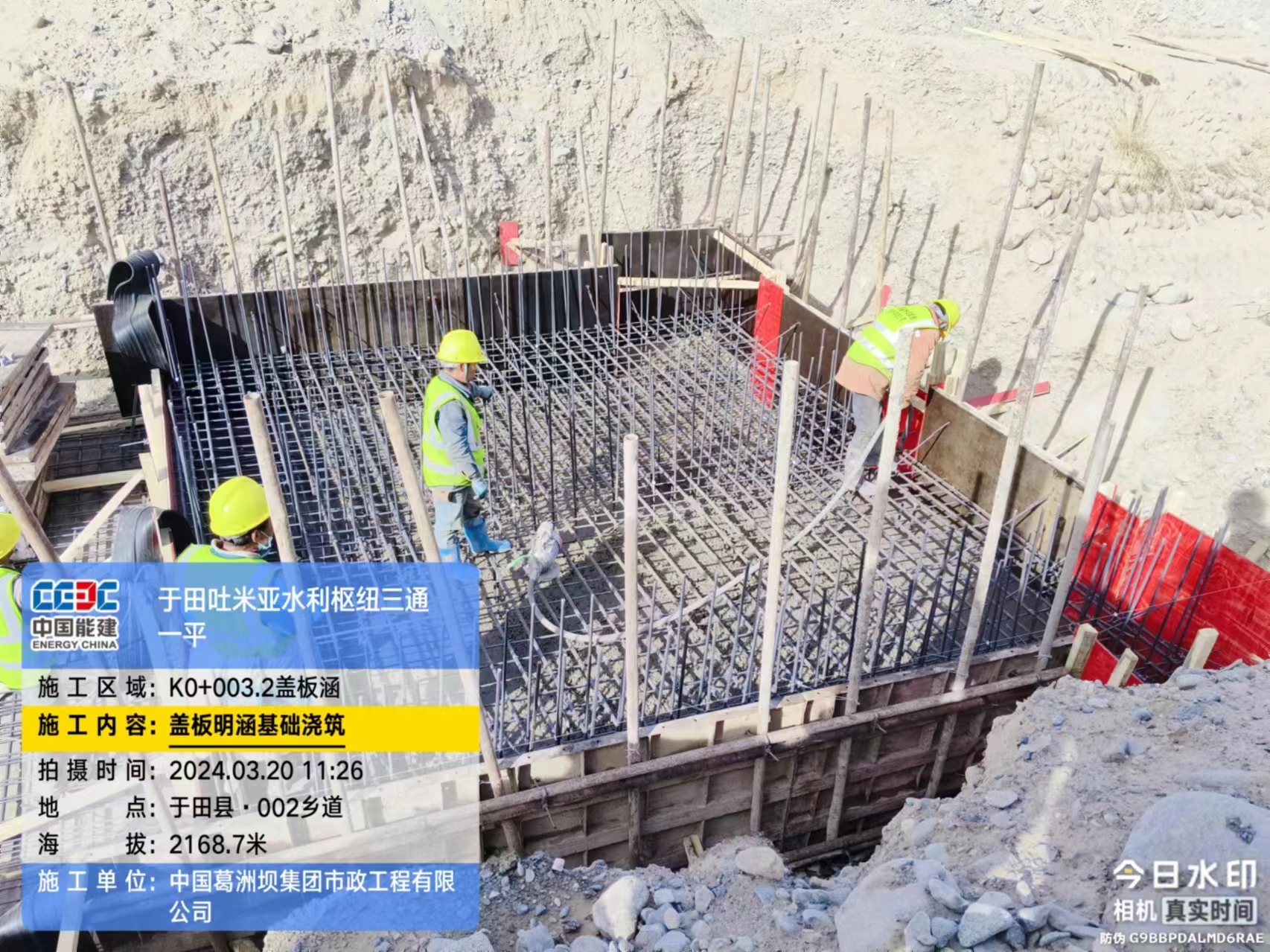

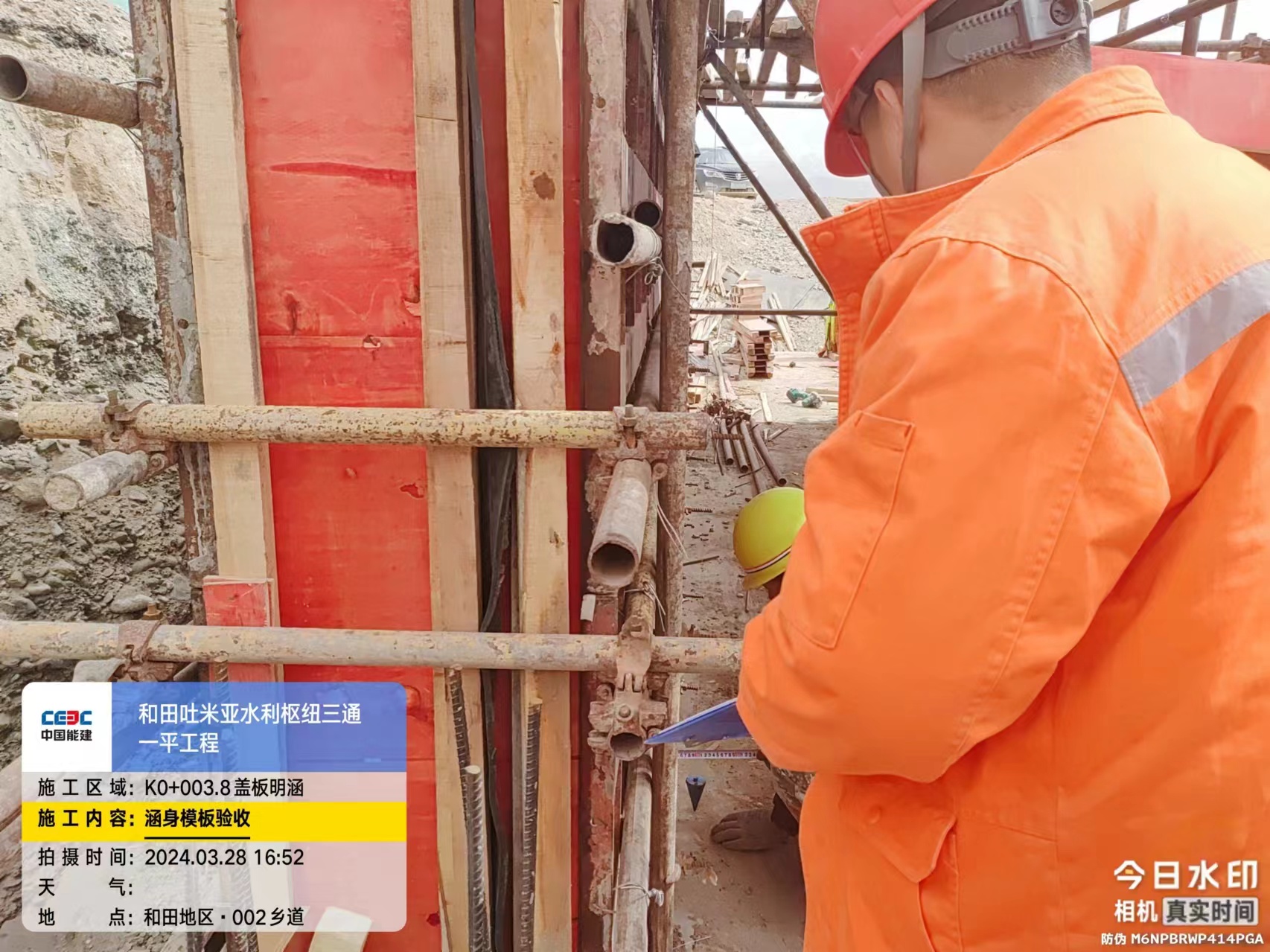

K0+003.2盖板涵明涵于2024年3月13日进行基础开挖作业,2024年3月14日进行基础换填、洒水碾压,2024年3月15日进行基础垫层砼浇筑,2024年3月16日进行基础钢筋绑扎,2024年3月19日进行基础支模,2024年3月20日进行基础浇筑,2024年3月22日进行墙身钢筋绑扎,2024年3月23日开始墙身模板支护,2024年4月1日完成墙身混凝土浇筑,2024年4月10日进行盖板吊装,2024年4月13日进行铺装层钢筋绑扎,2024年4月17日完成铺装层浇筑。
