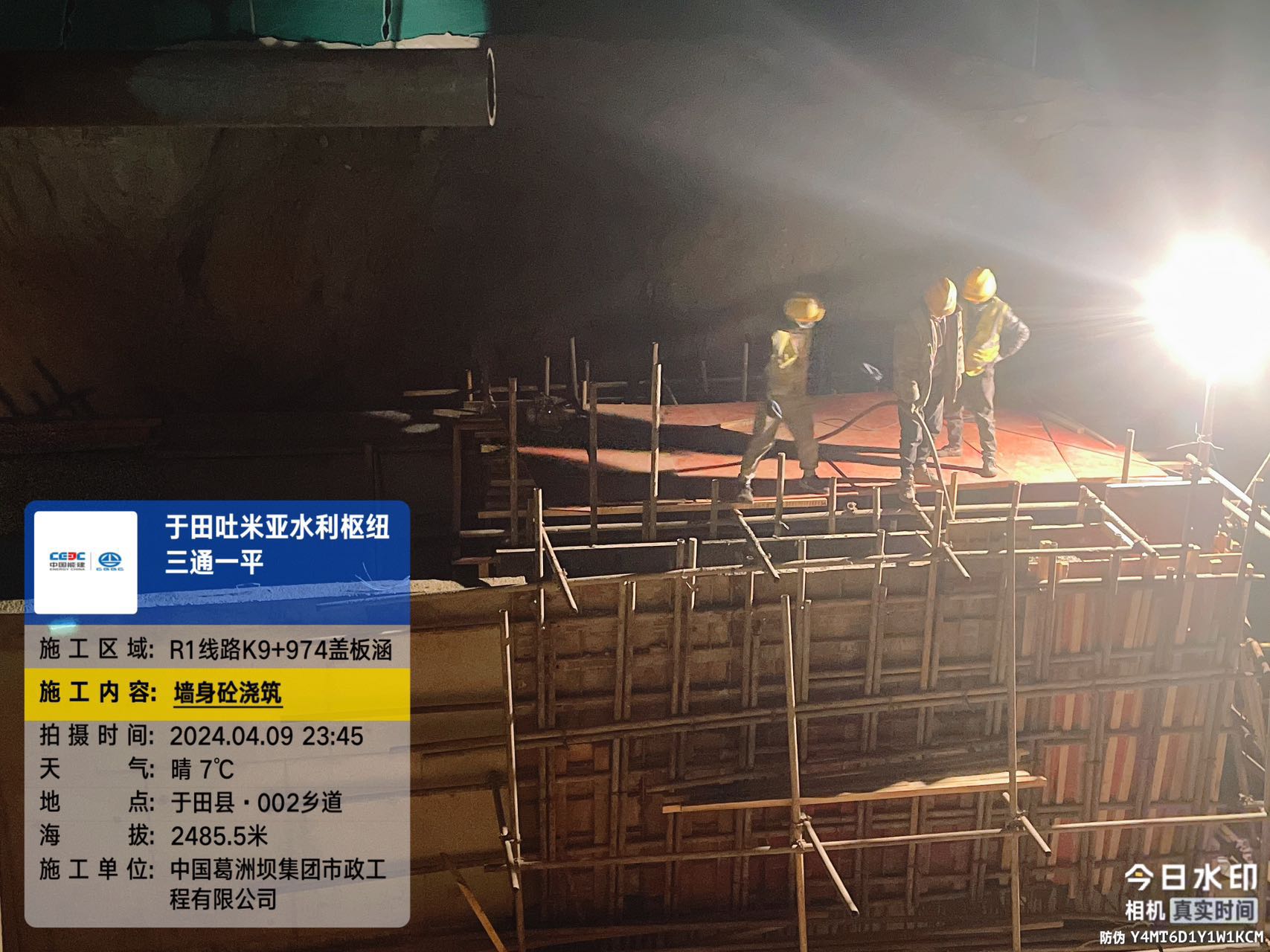

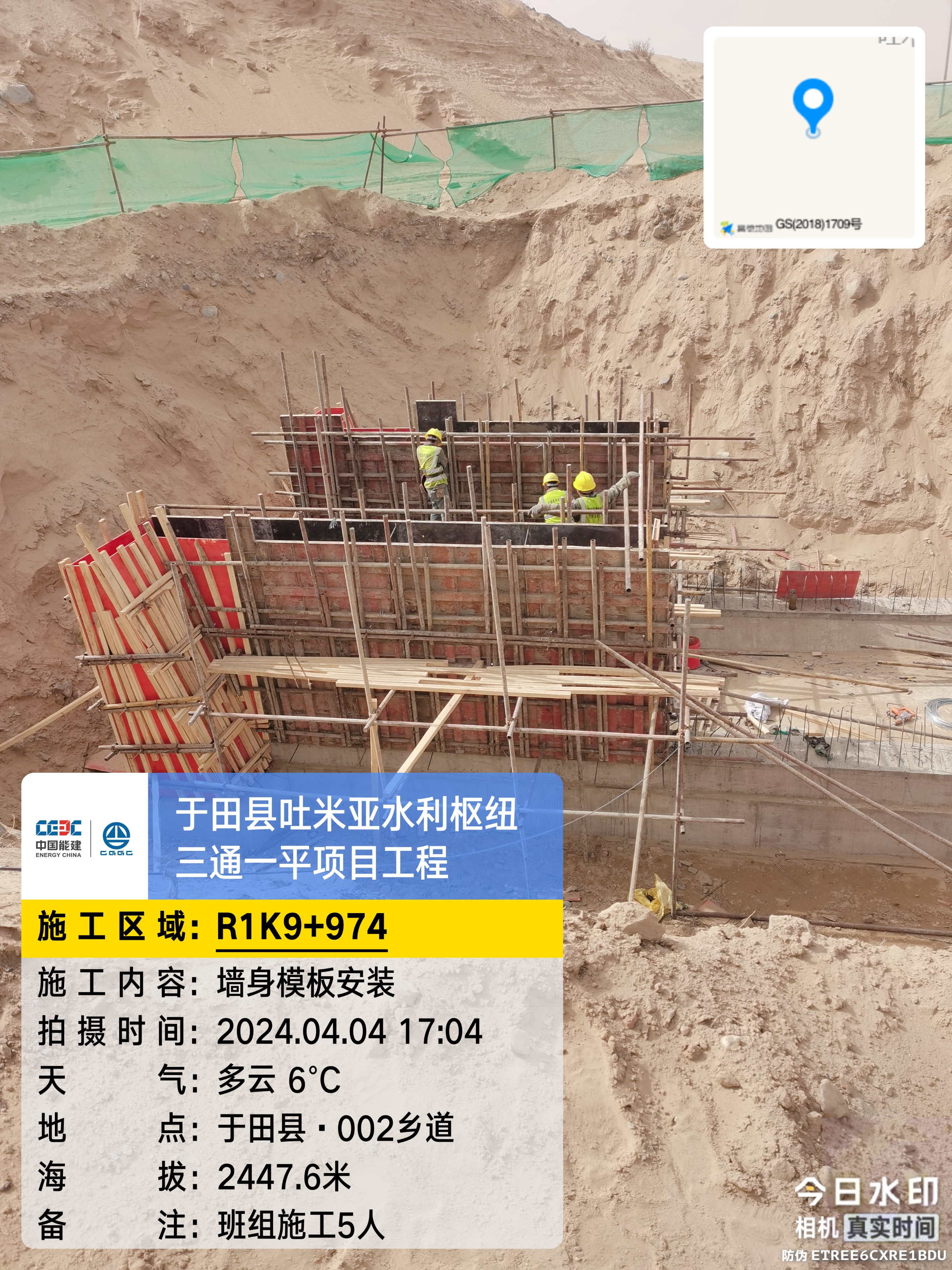

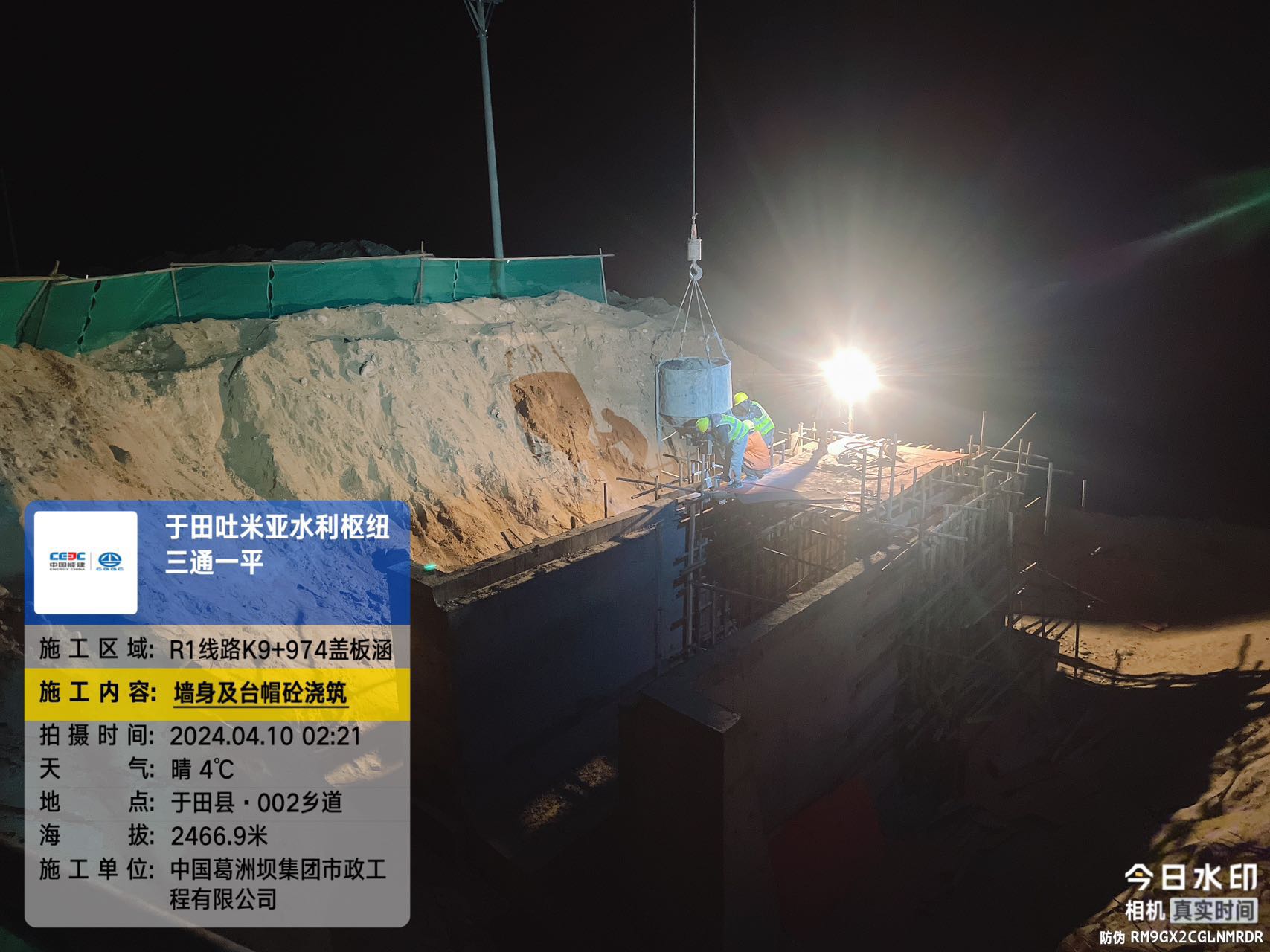

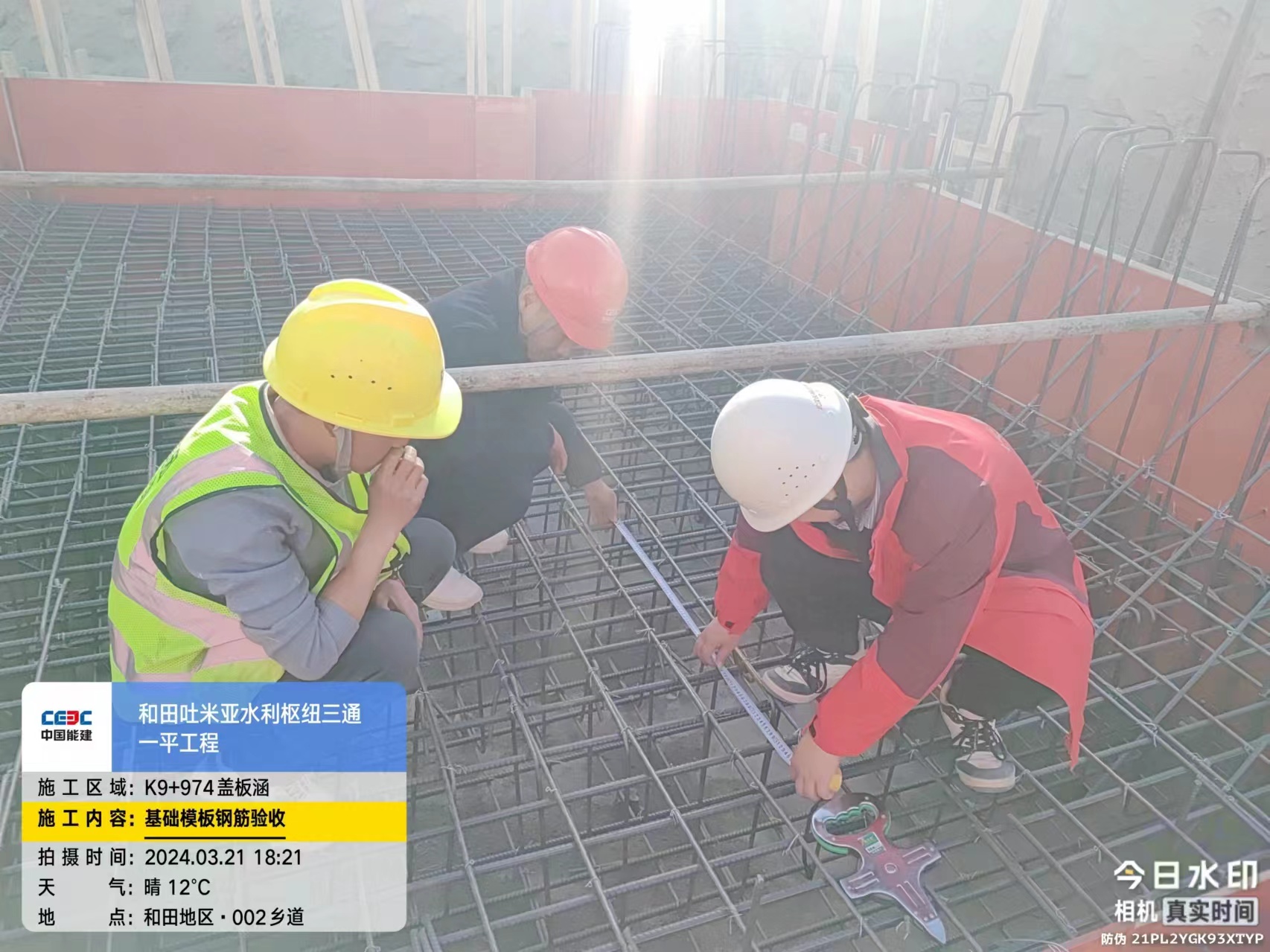

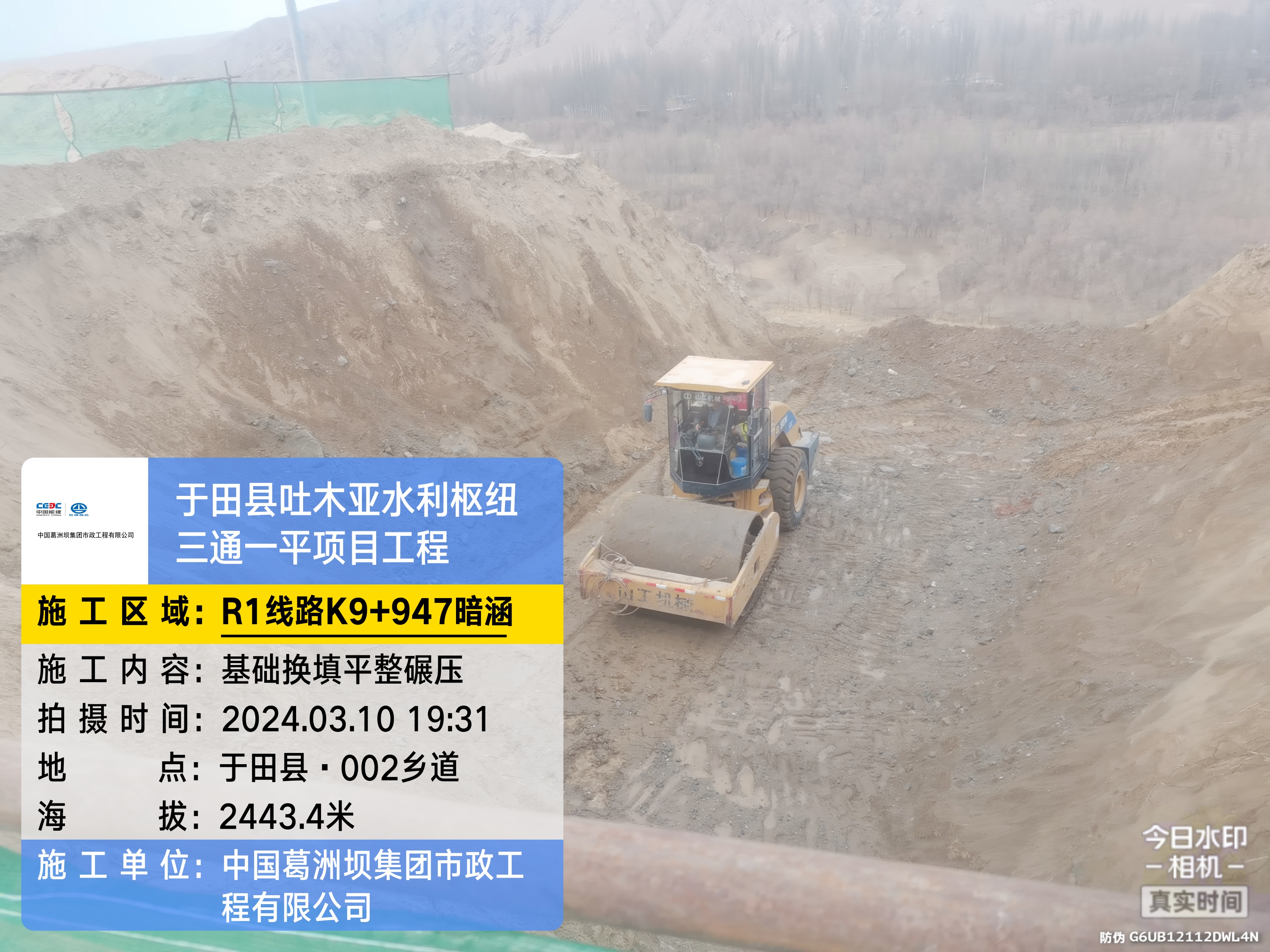

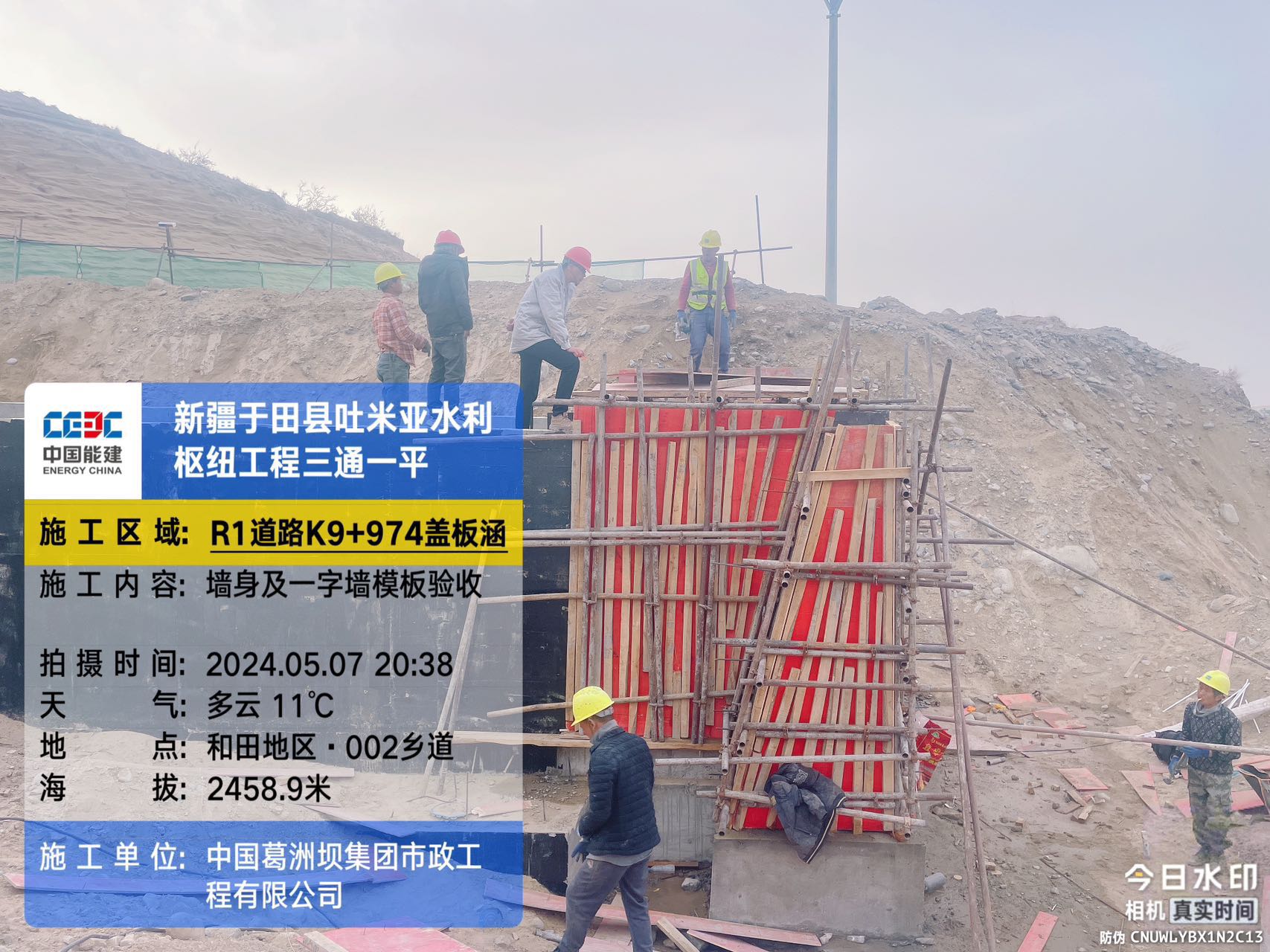

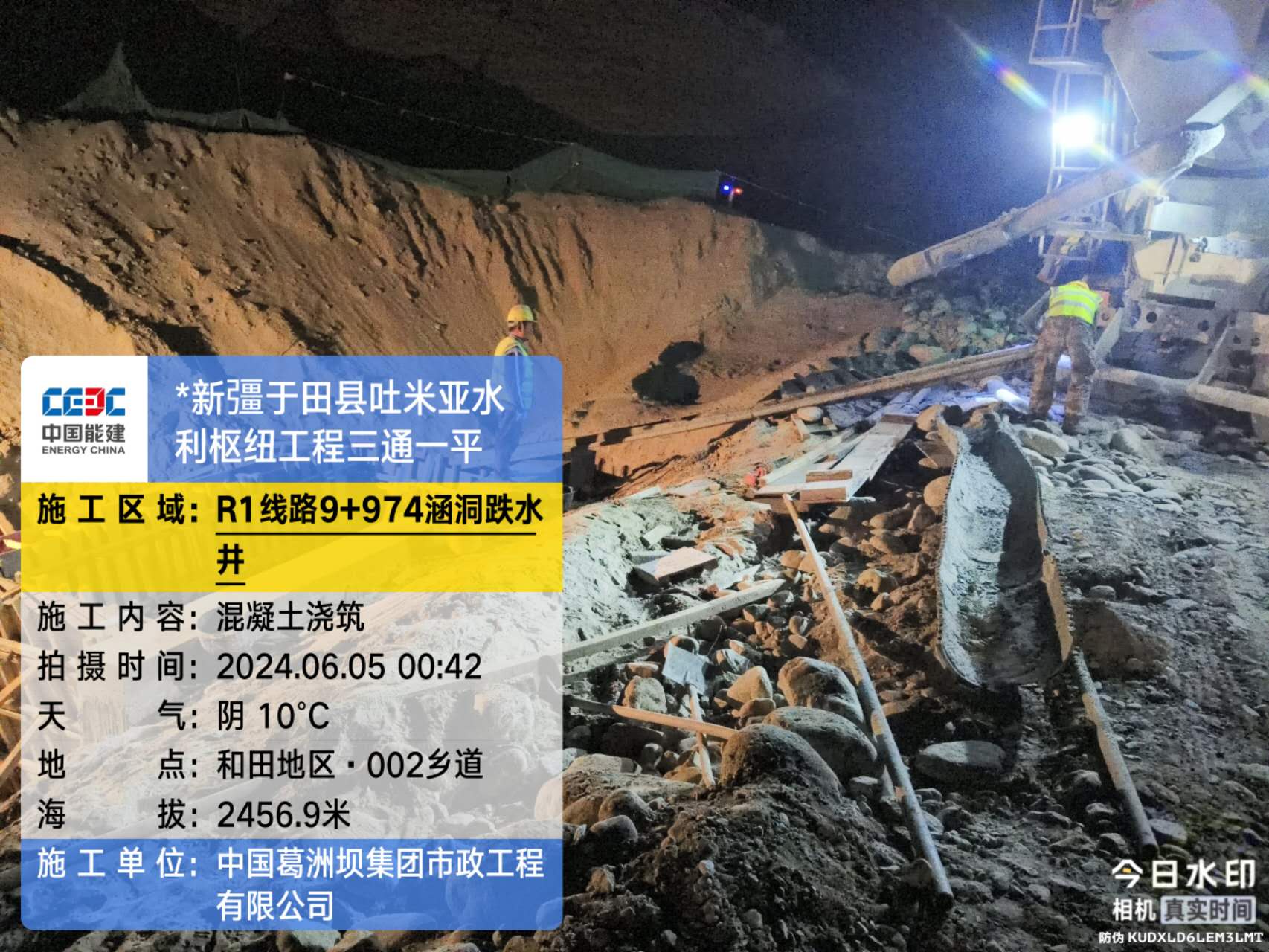

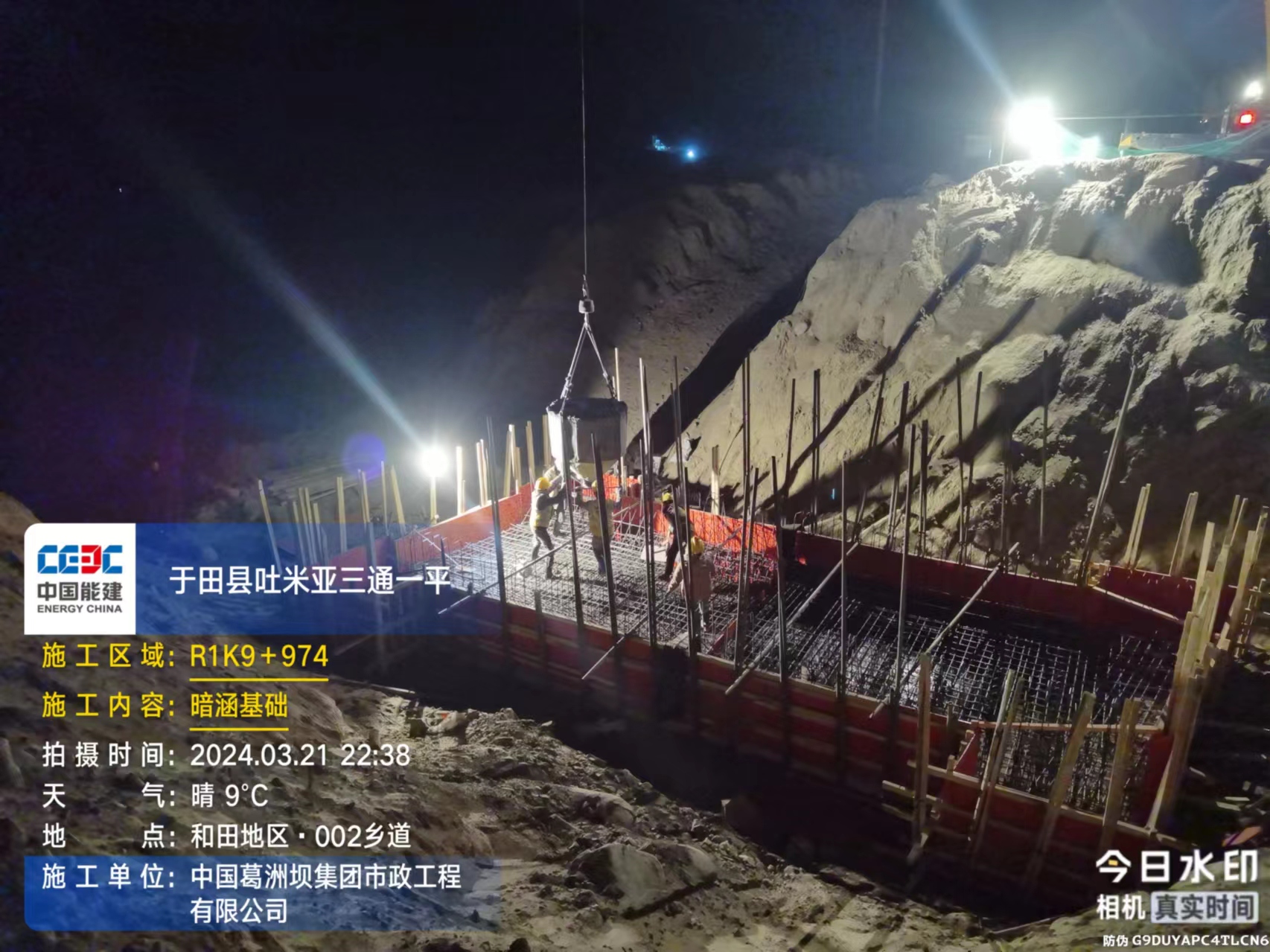

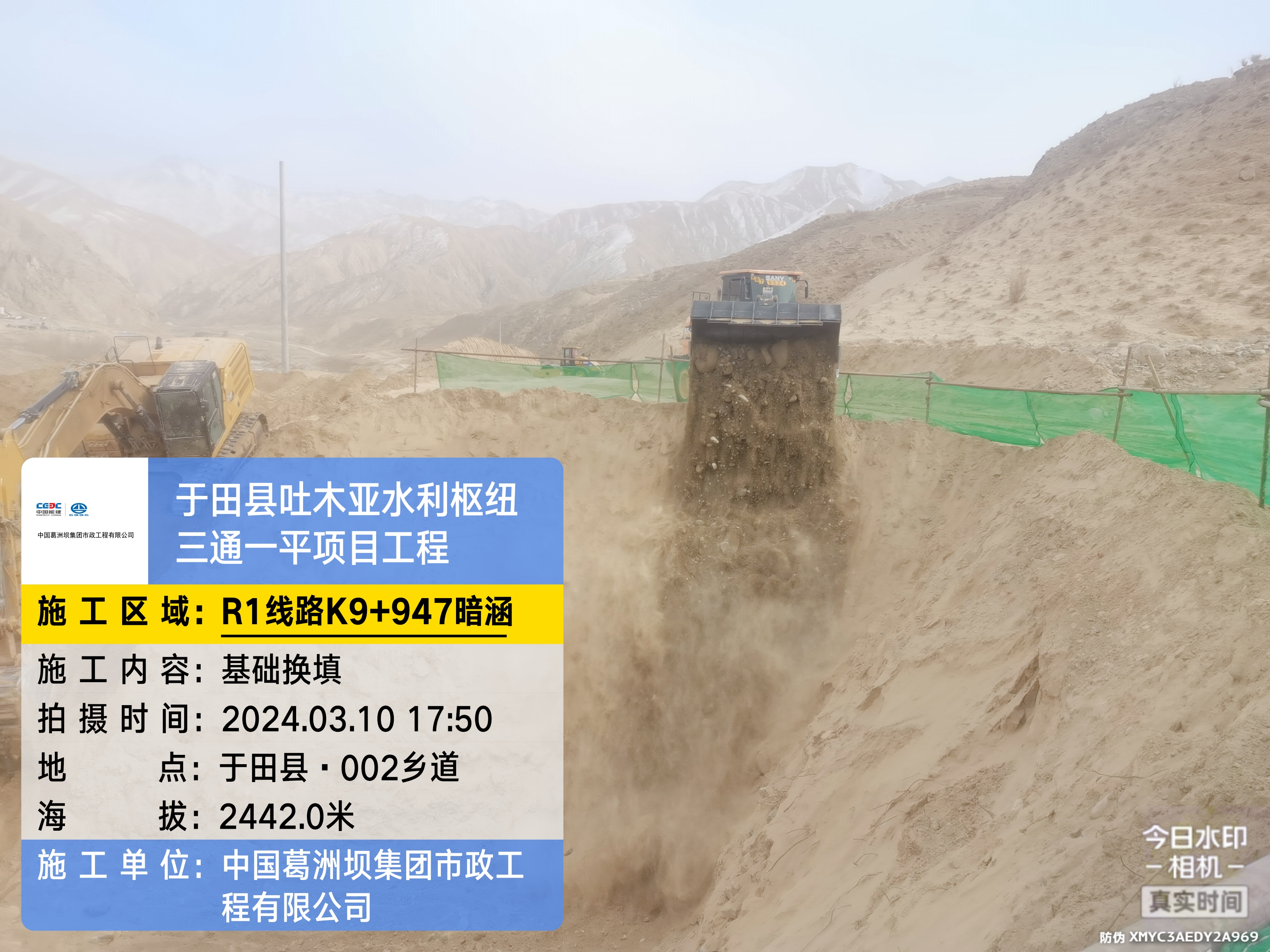

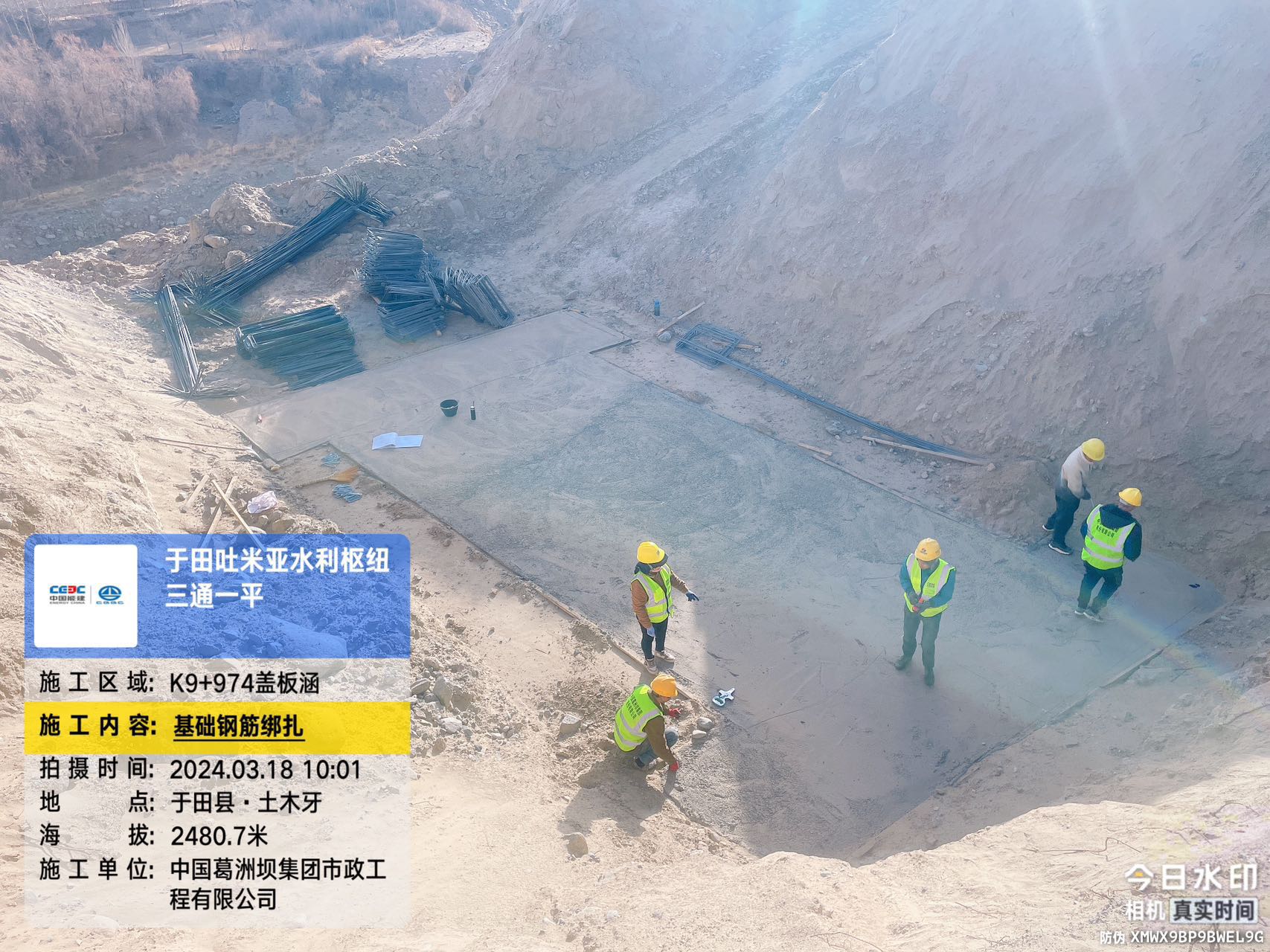

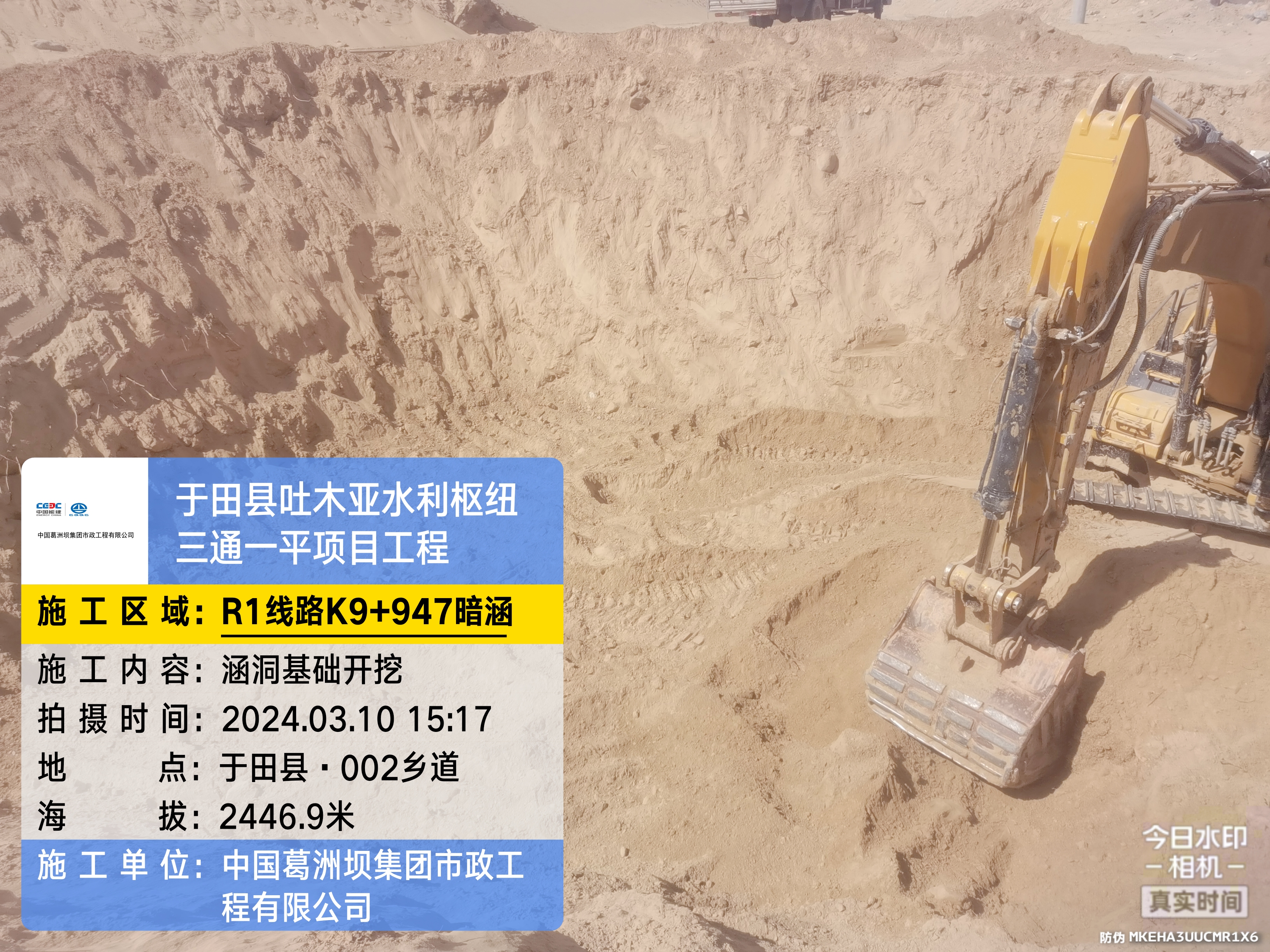

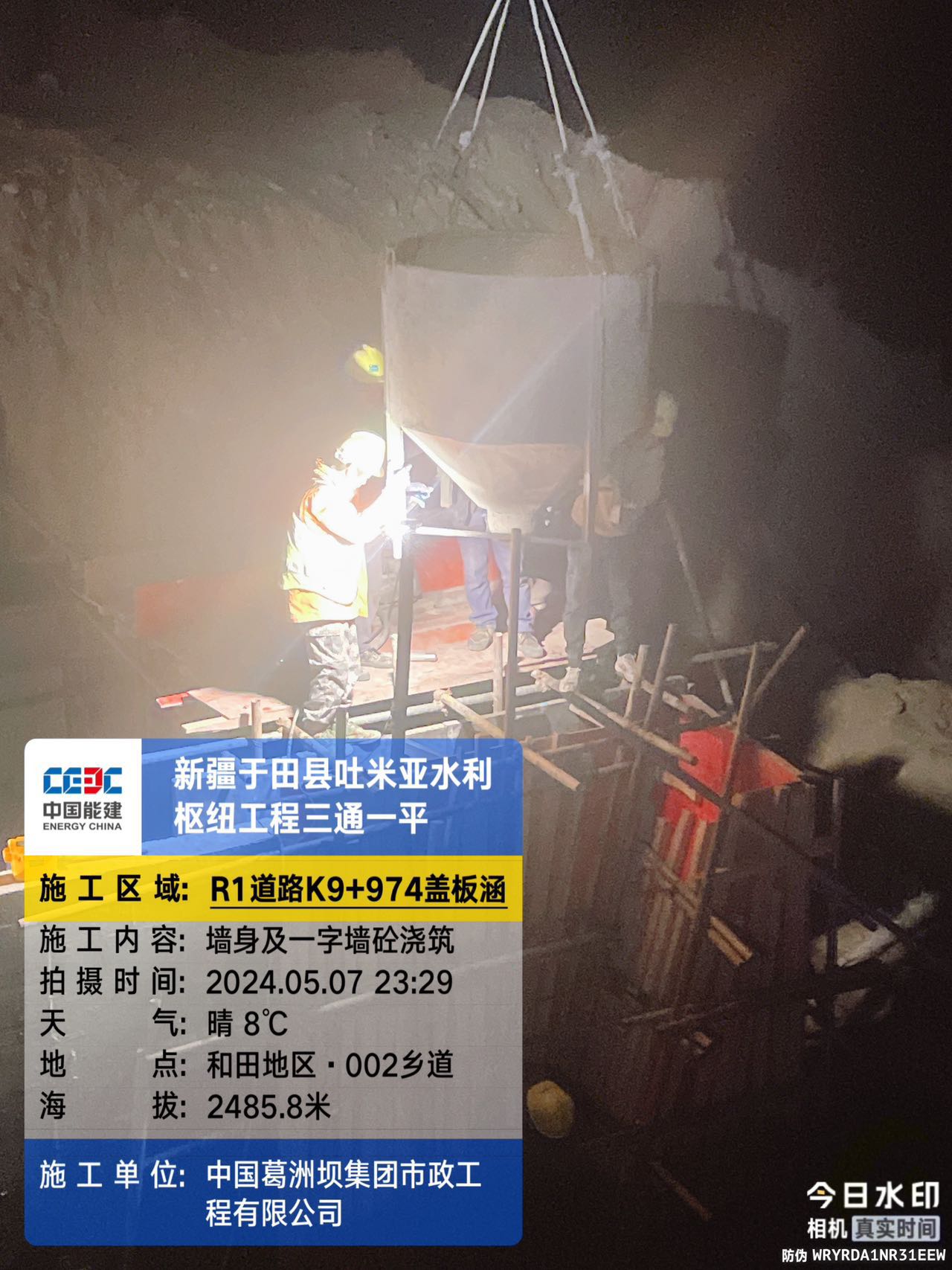

R1线路K9+947暗涵:于2024年3月10日基础开挖,换填、碾压,2024年3月11日进行基础垫层砼浇筑,2024年3月18日进行基础钢筋绑扎,3月21日进行铺装钢筋绑扎,2024年4月3日—4月4日进行墙身模板支护,2024年4月9日进行墙身混凝土浇筑,2024年4月10日完成混凝土浇筑,2024年5月7日一字墙模板验收及浇筑,2024年6月4日进行跌水井混凝土浇筑
