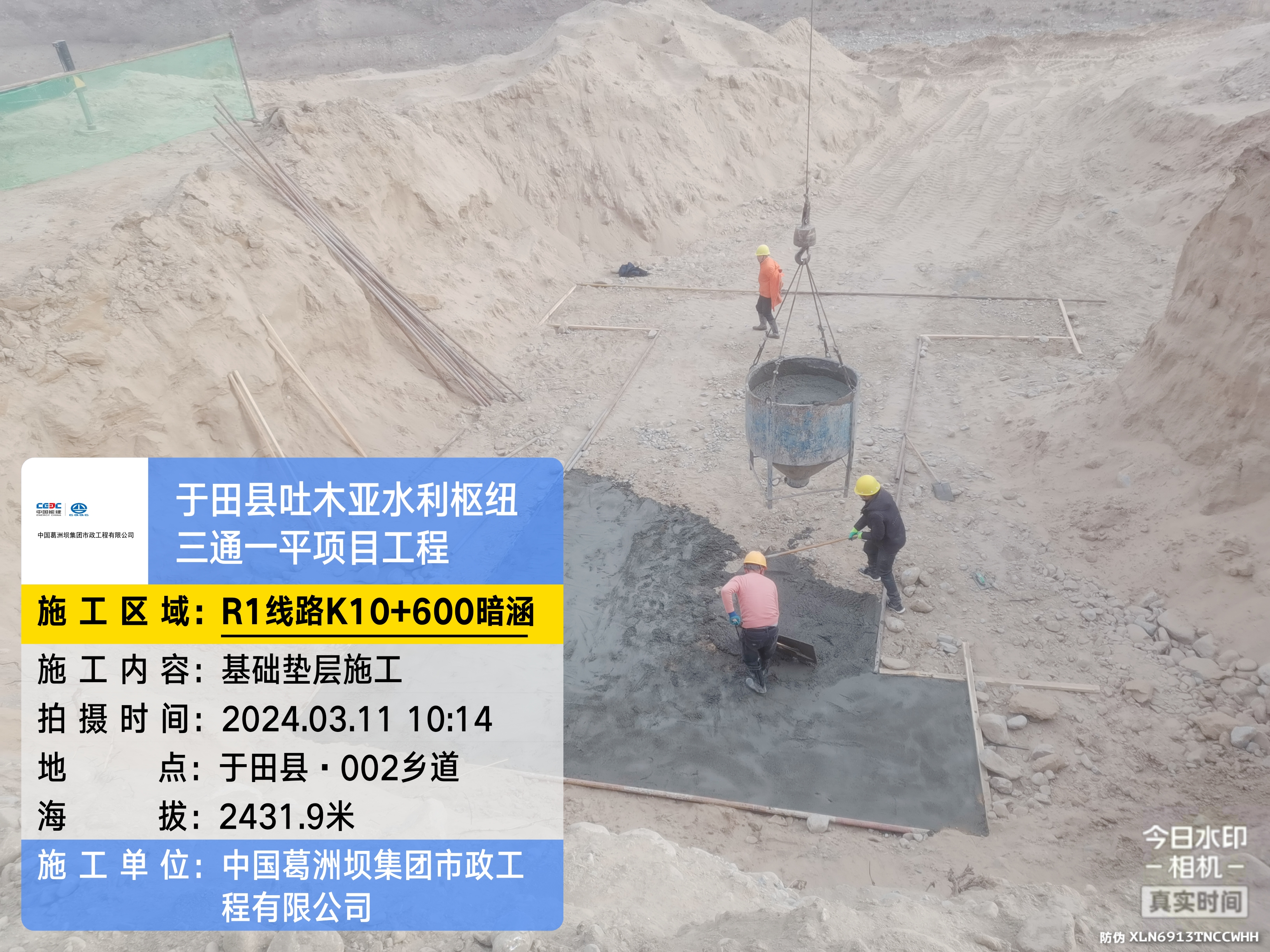

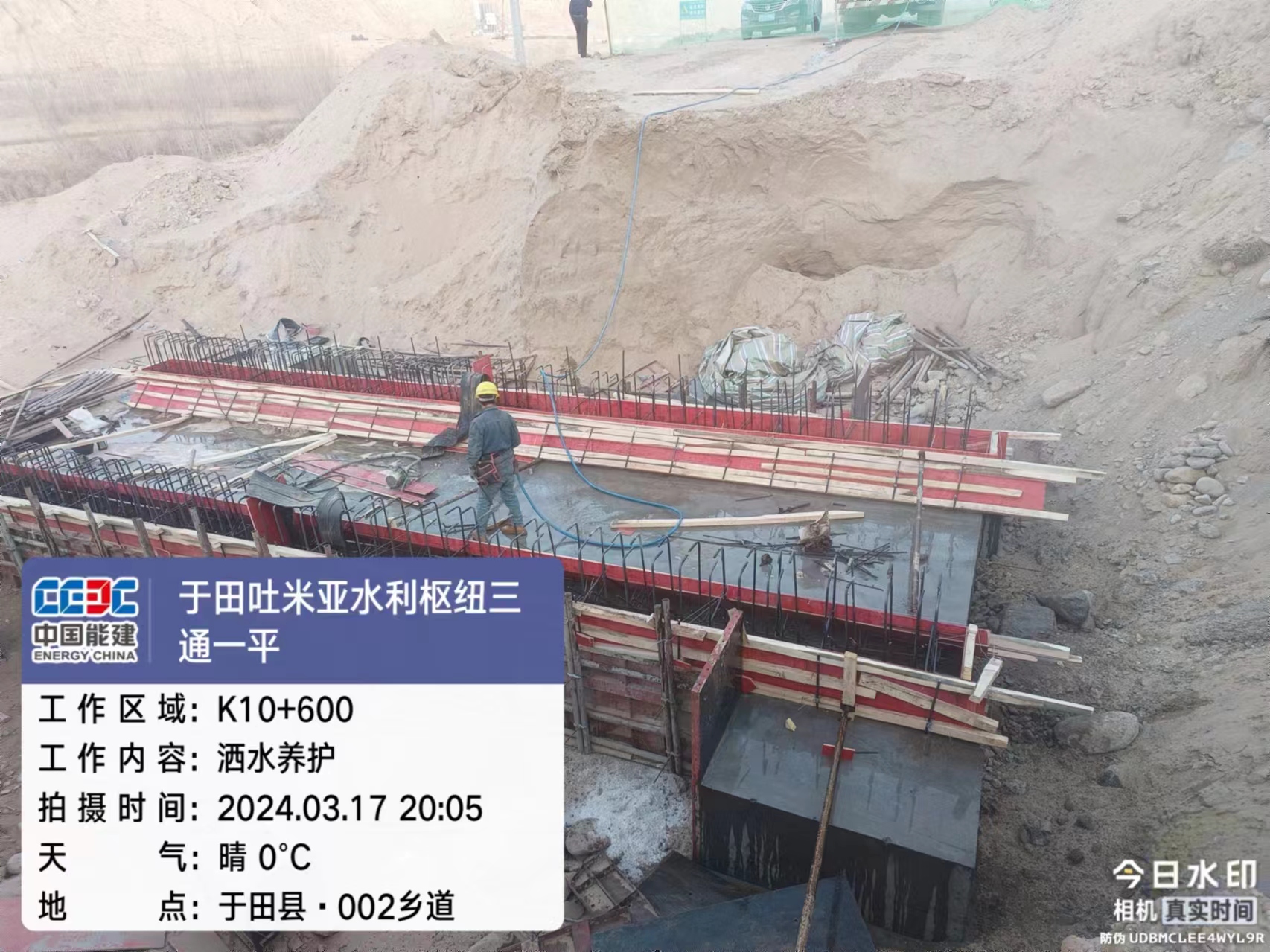

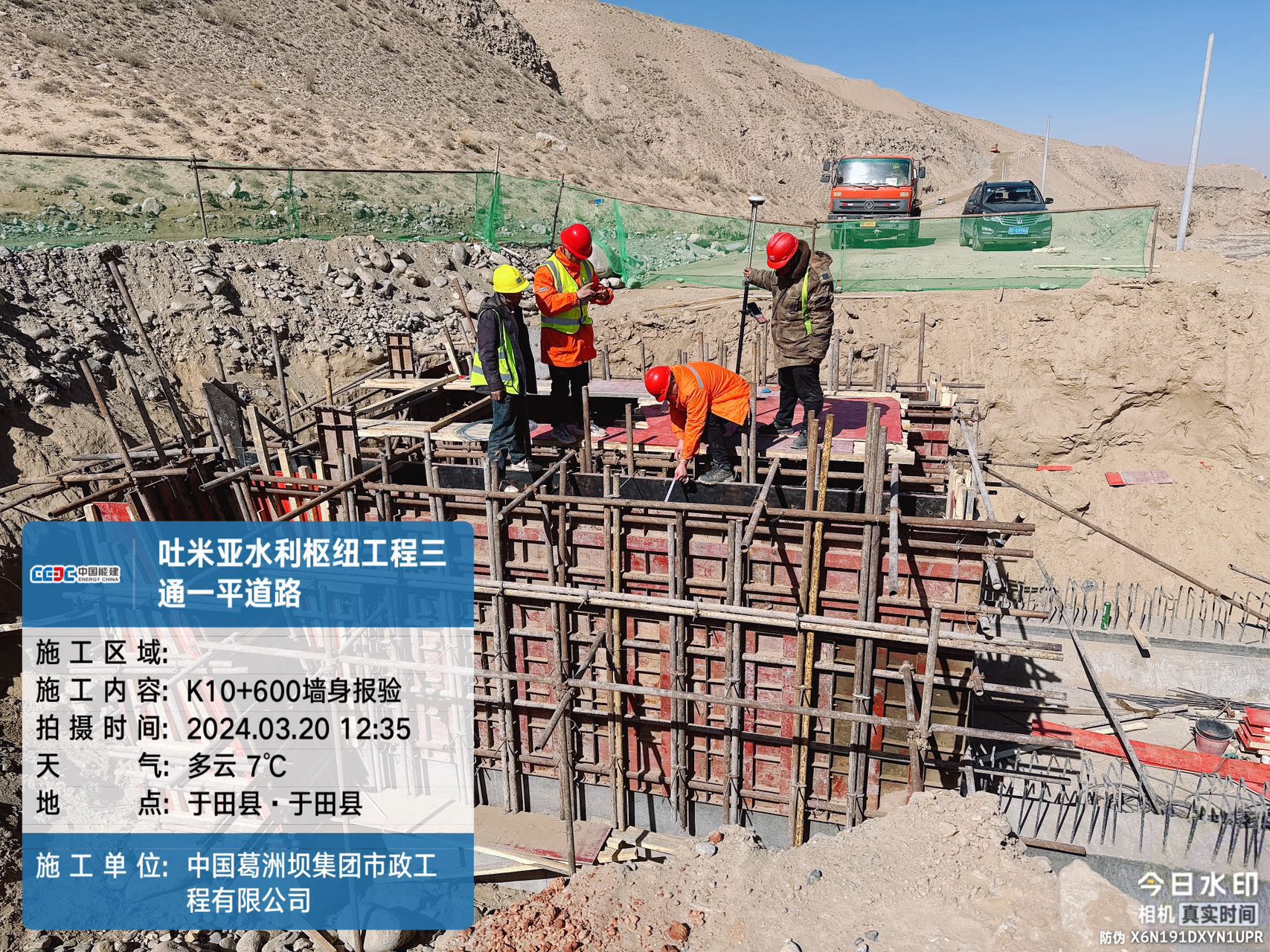

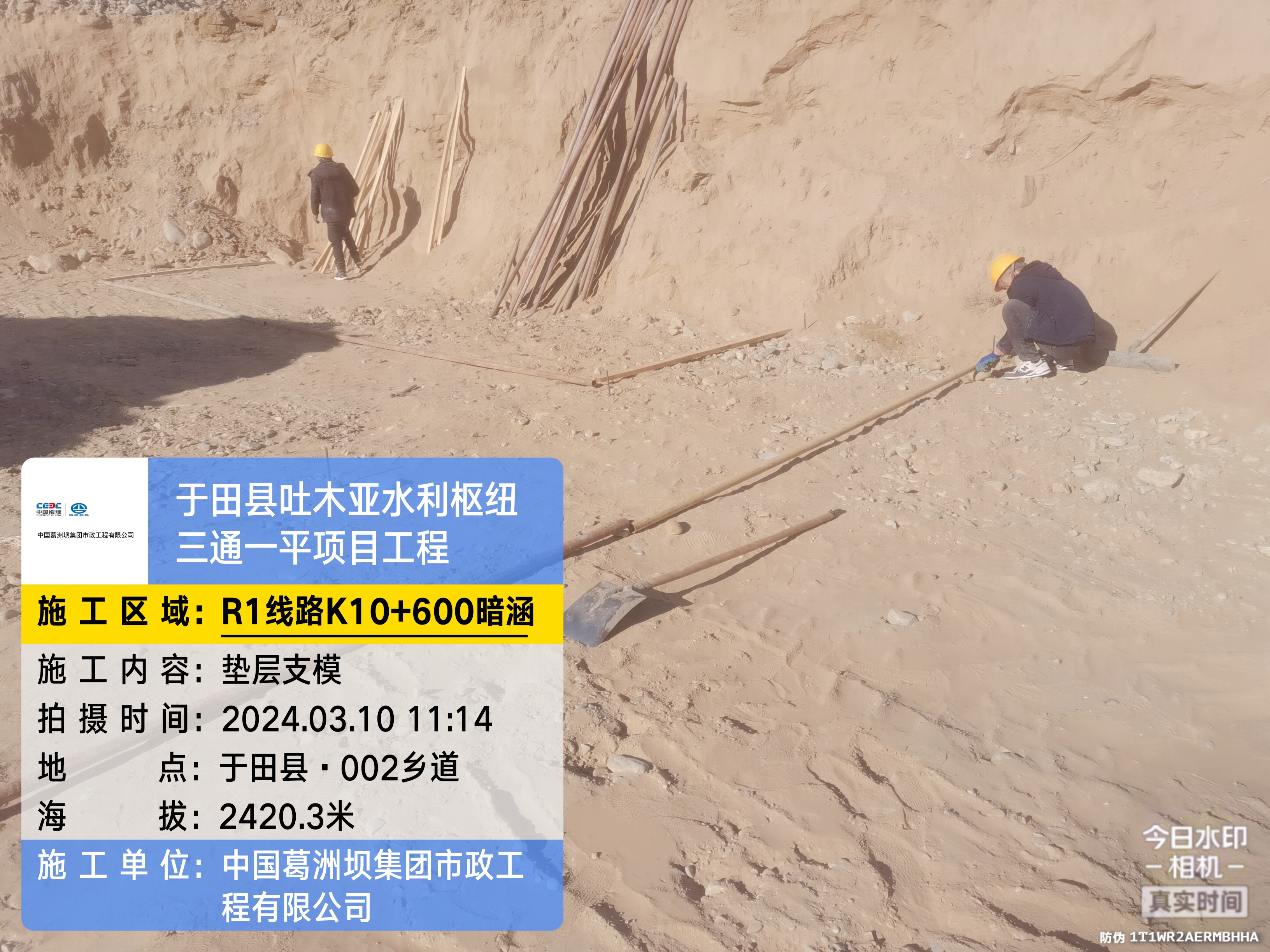

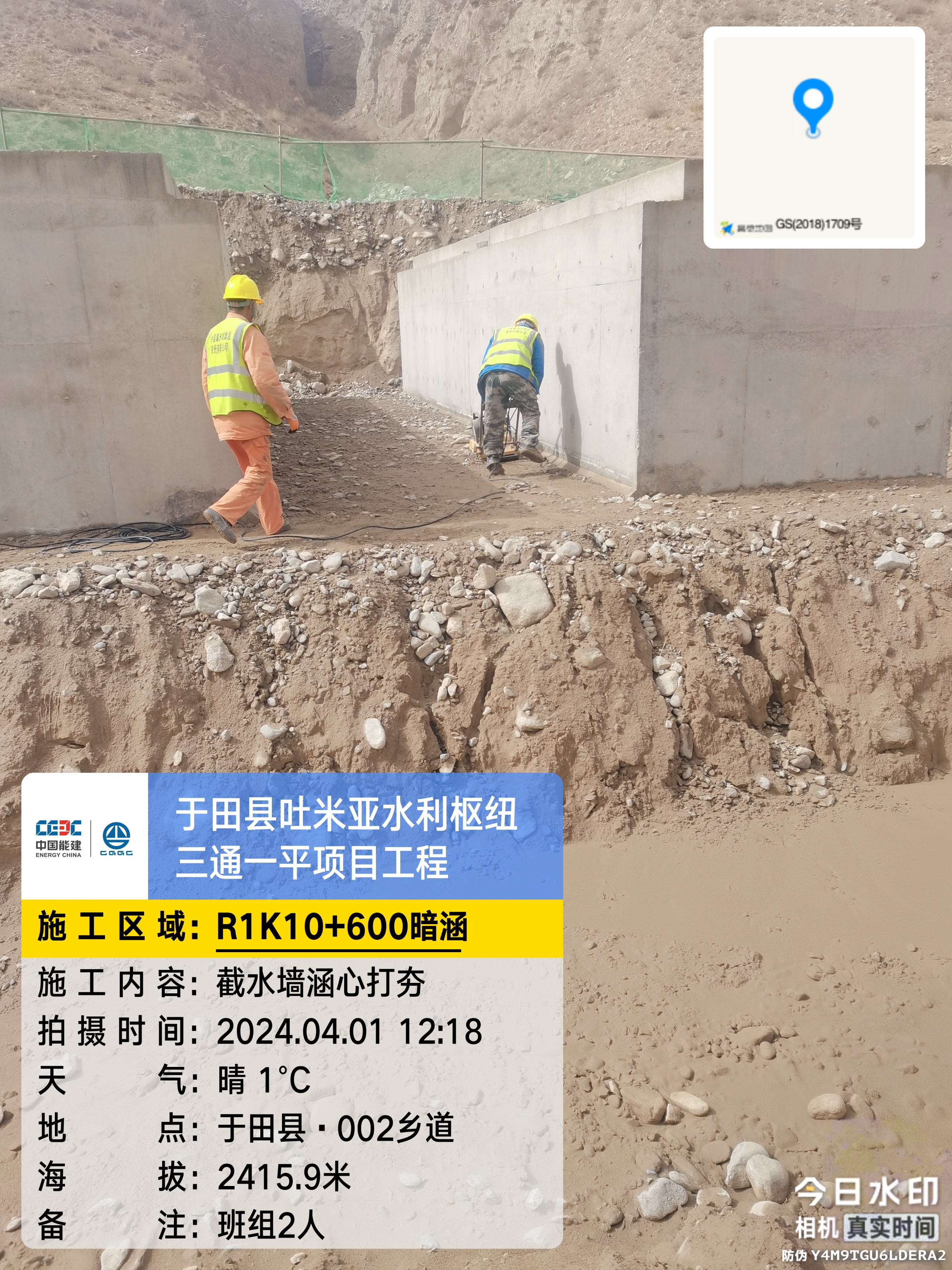

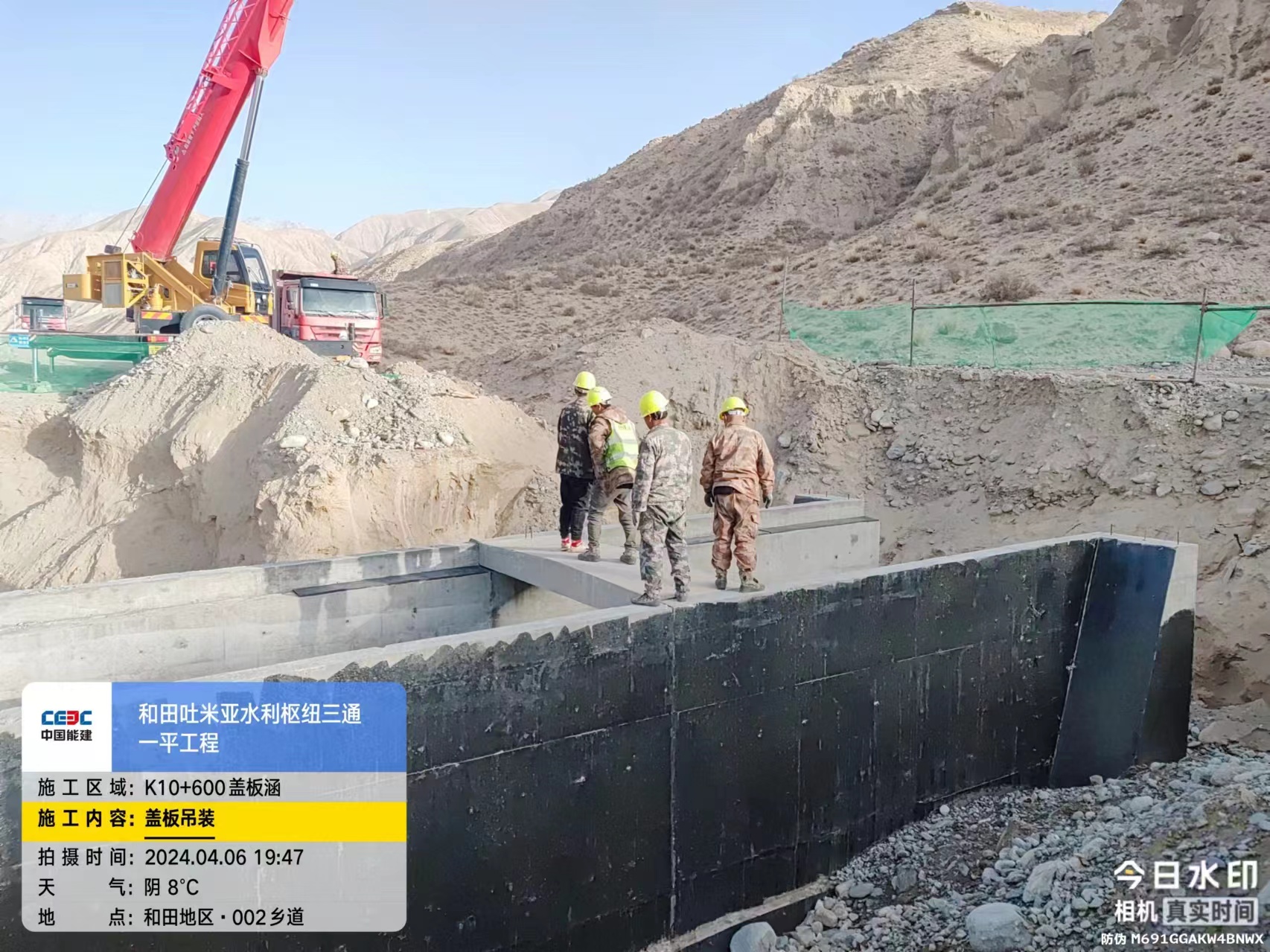

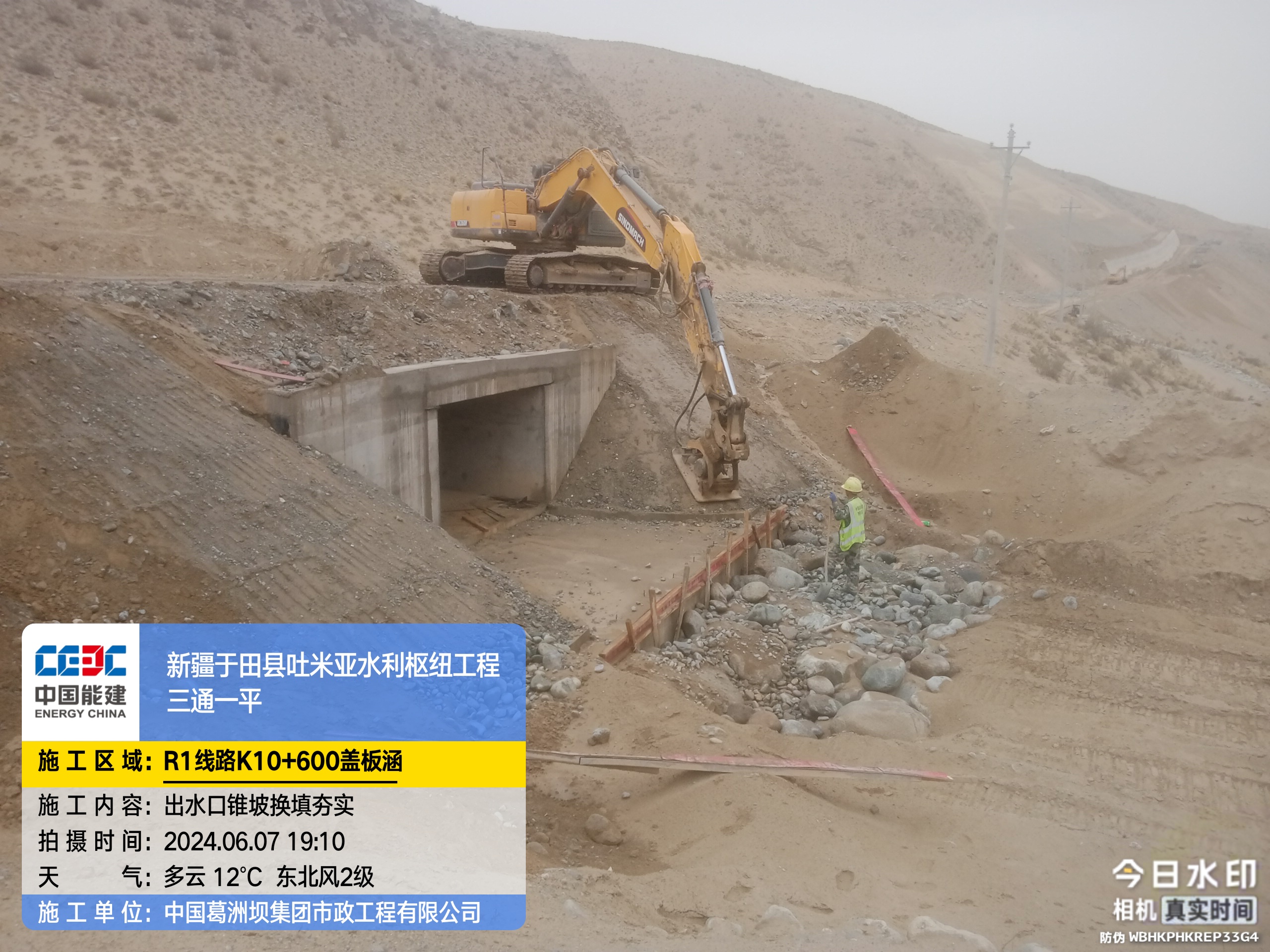

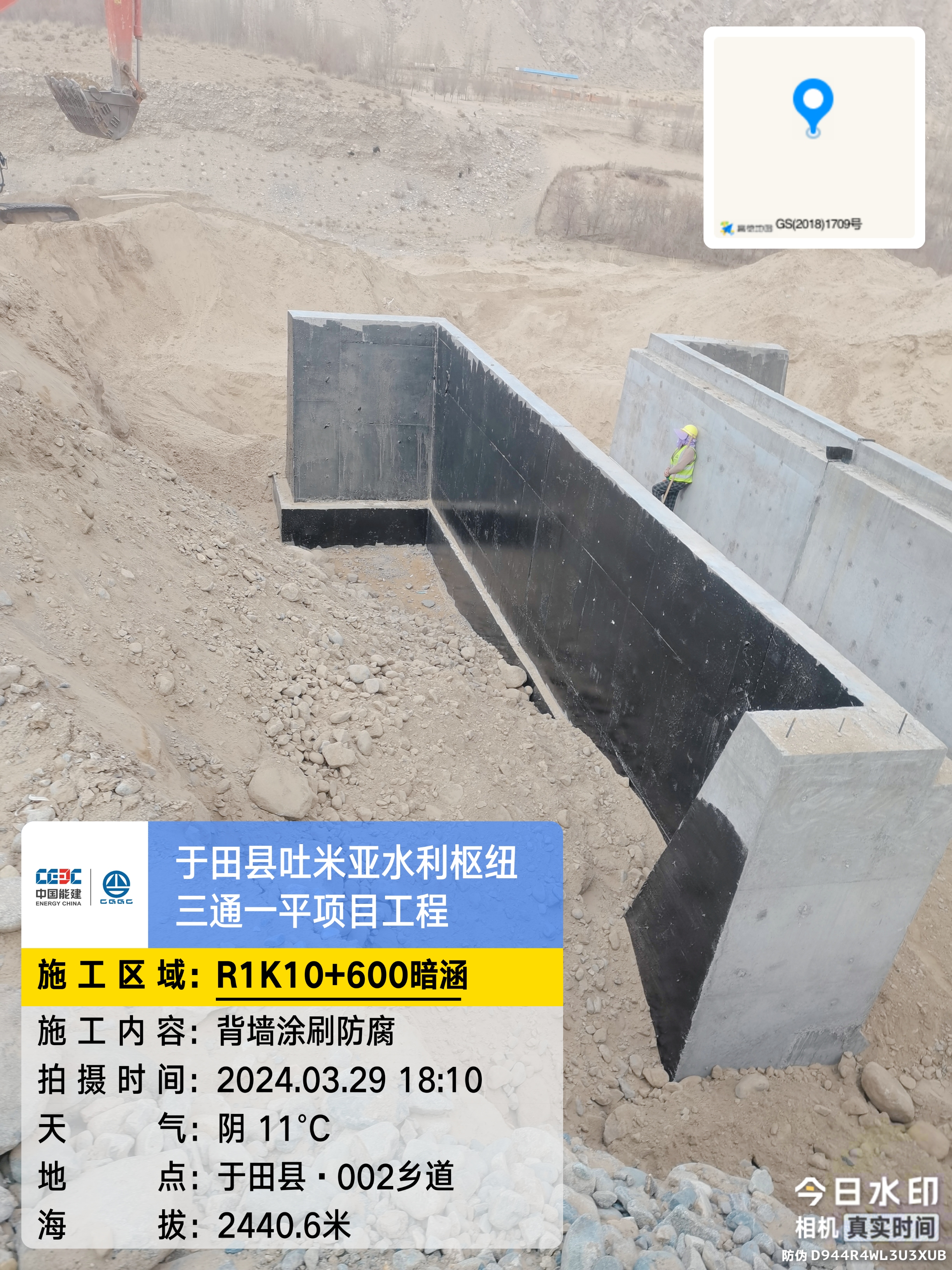

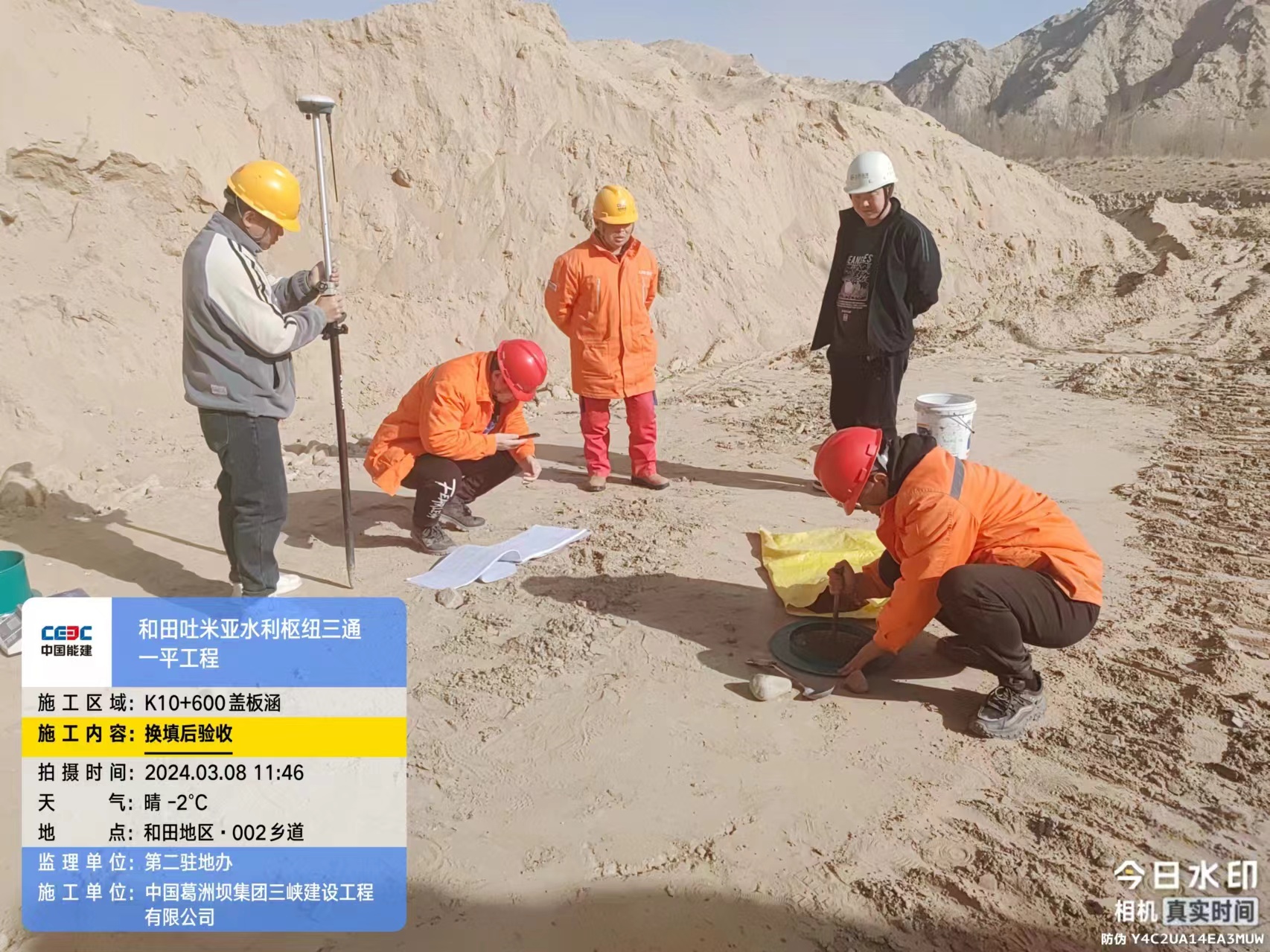

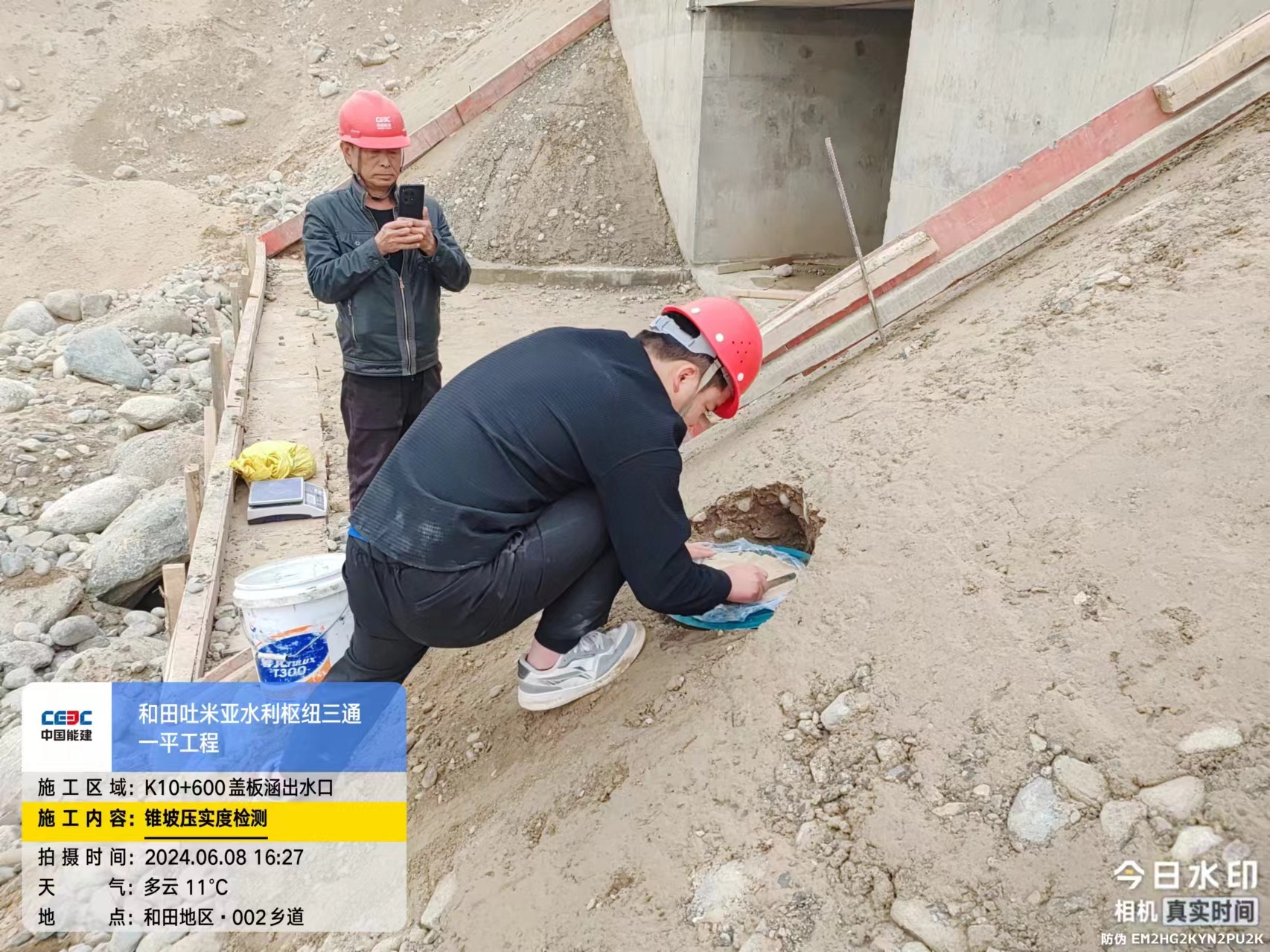

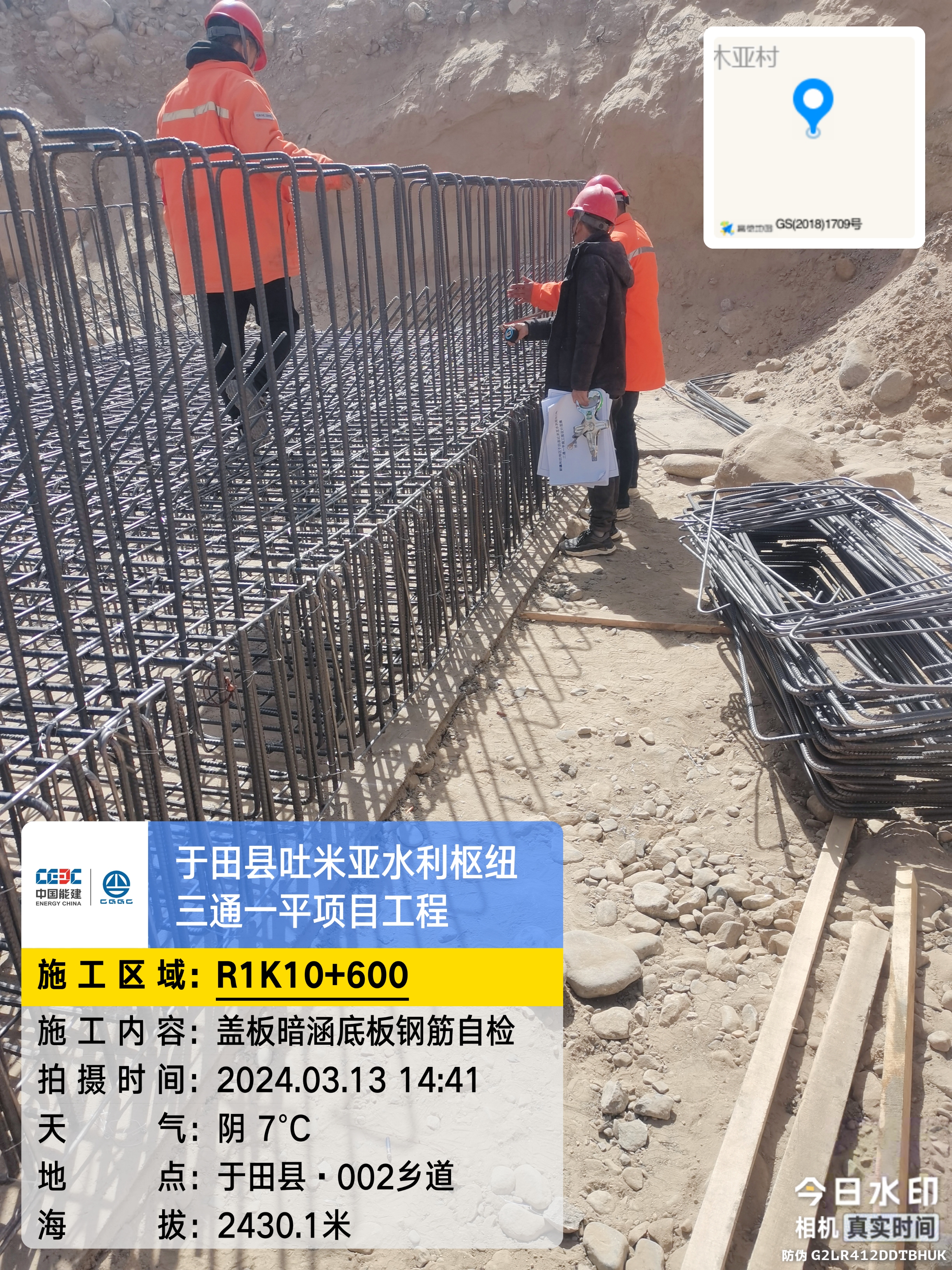

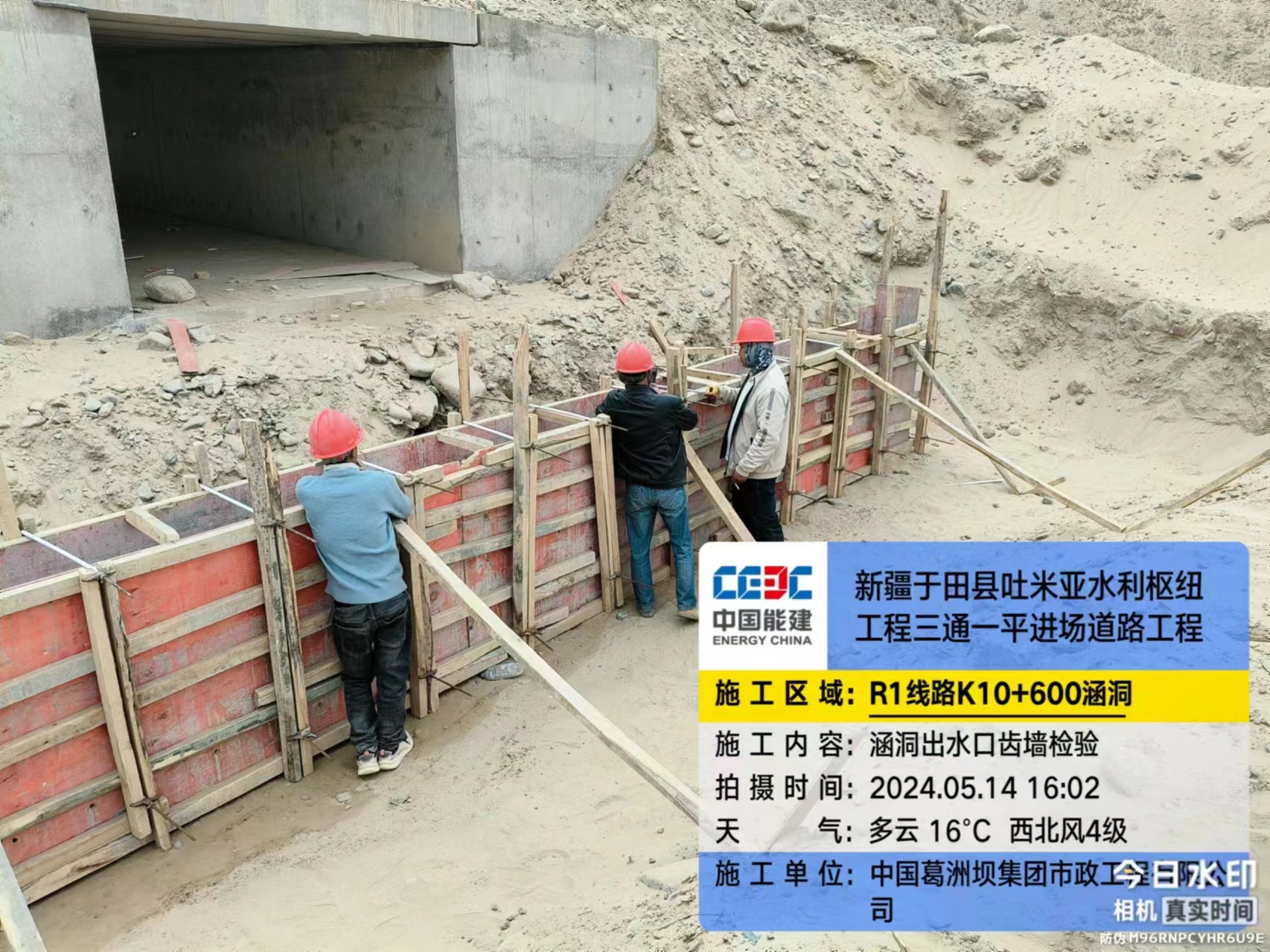

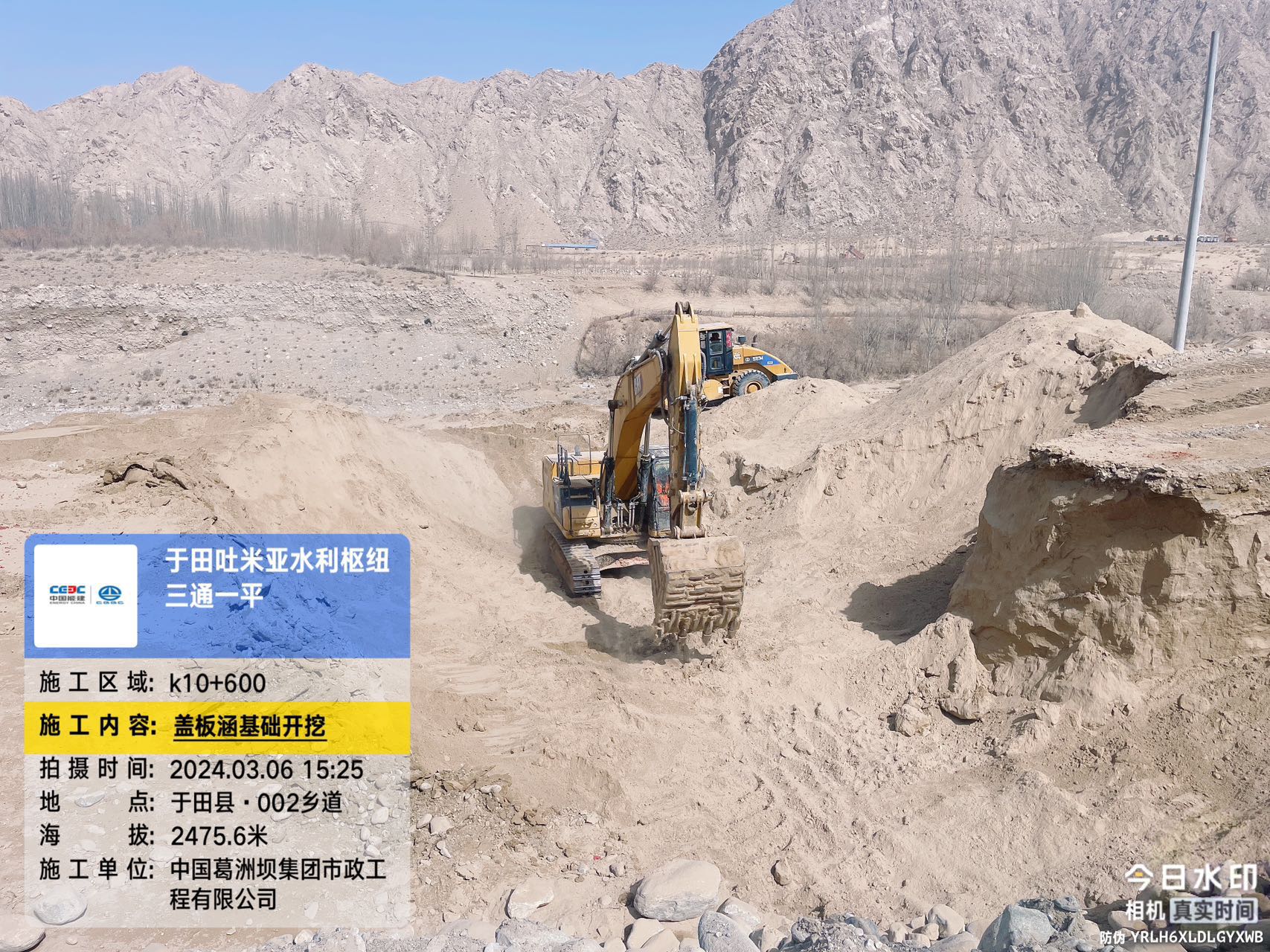

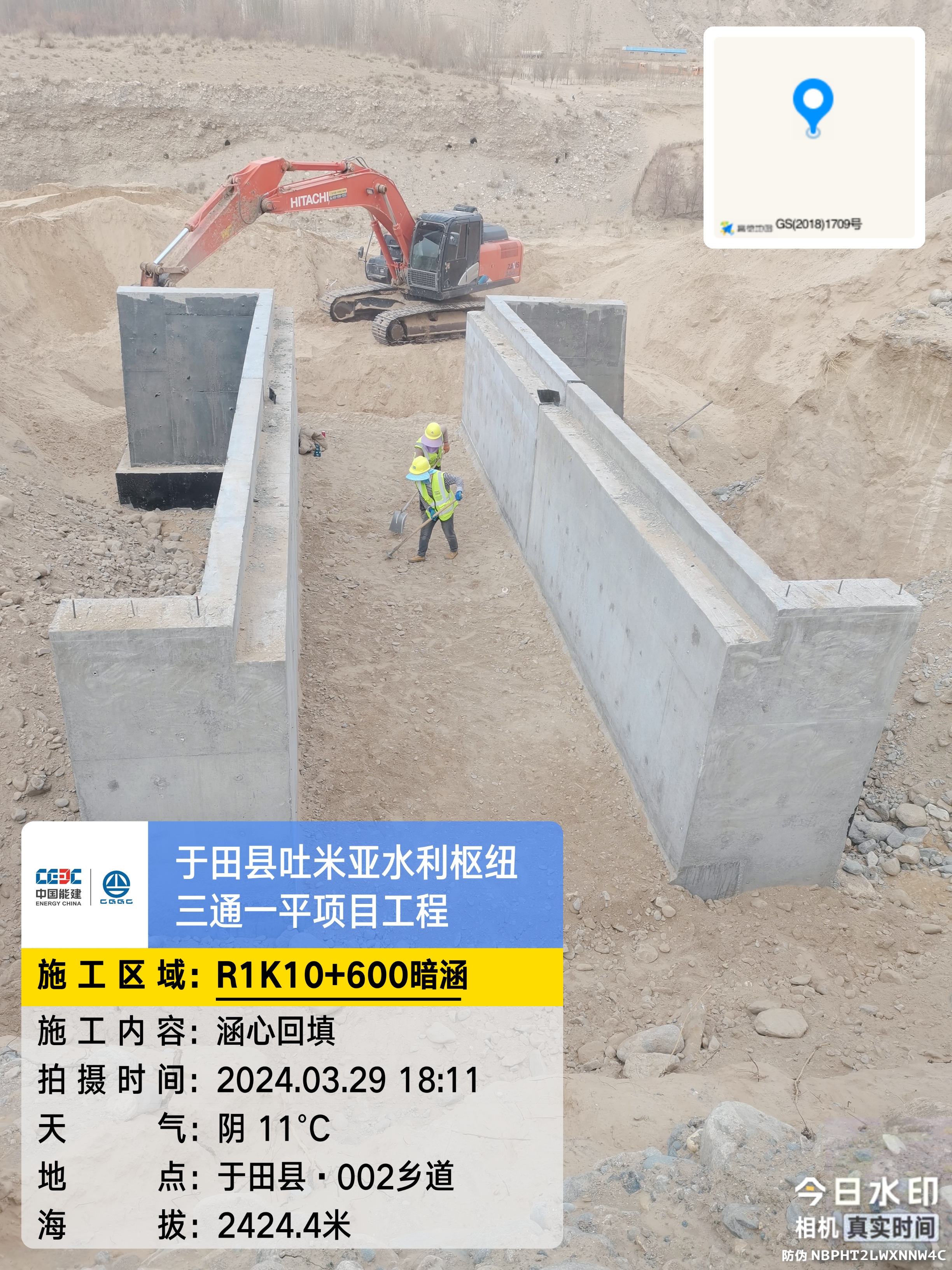

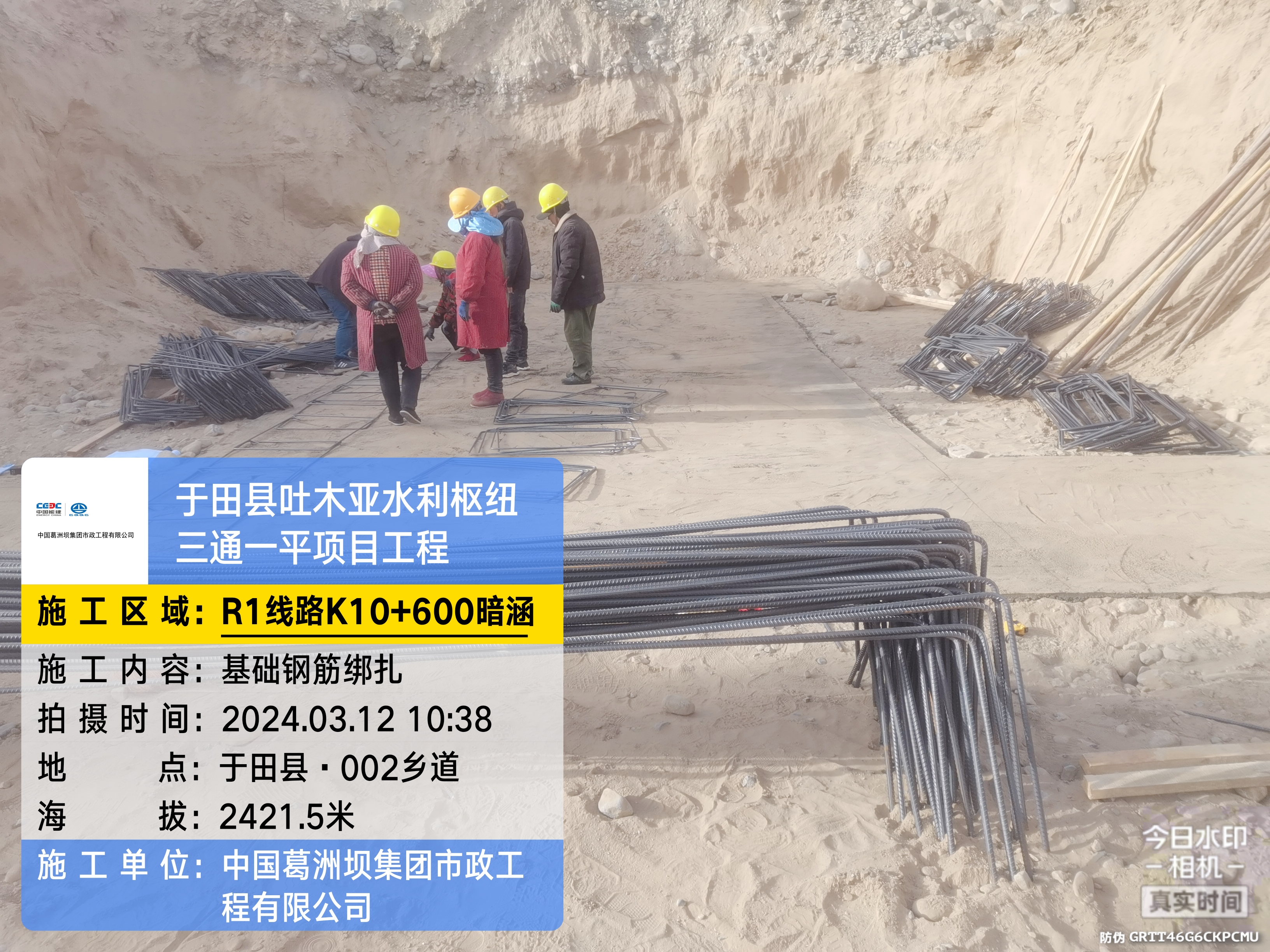

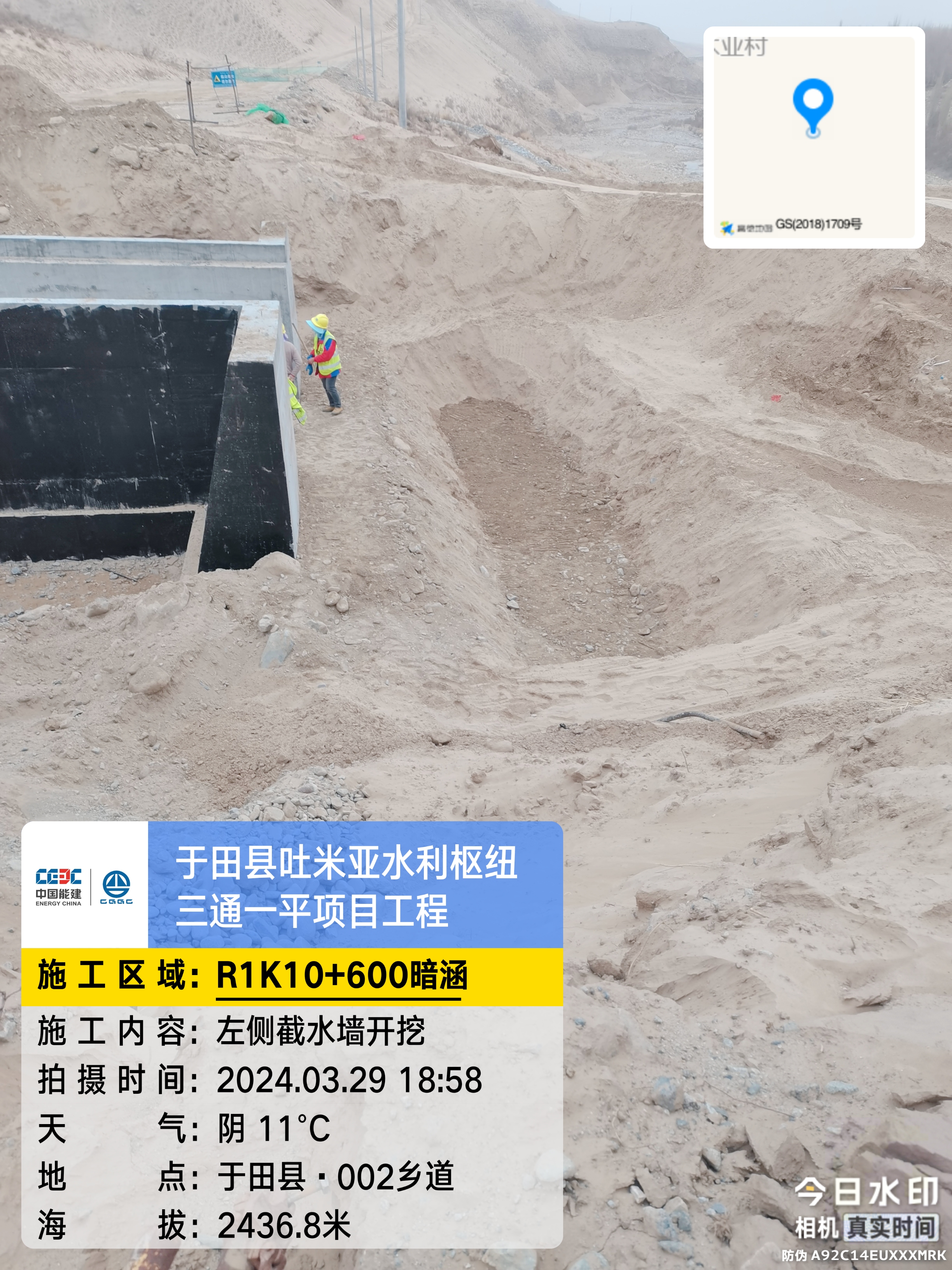

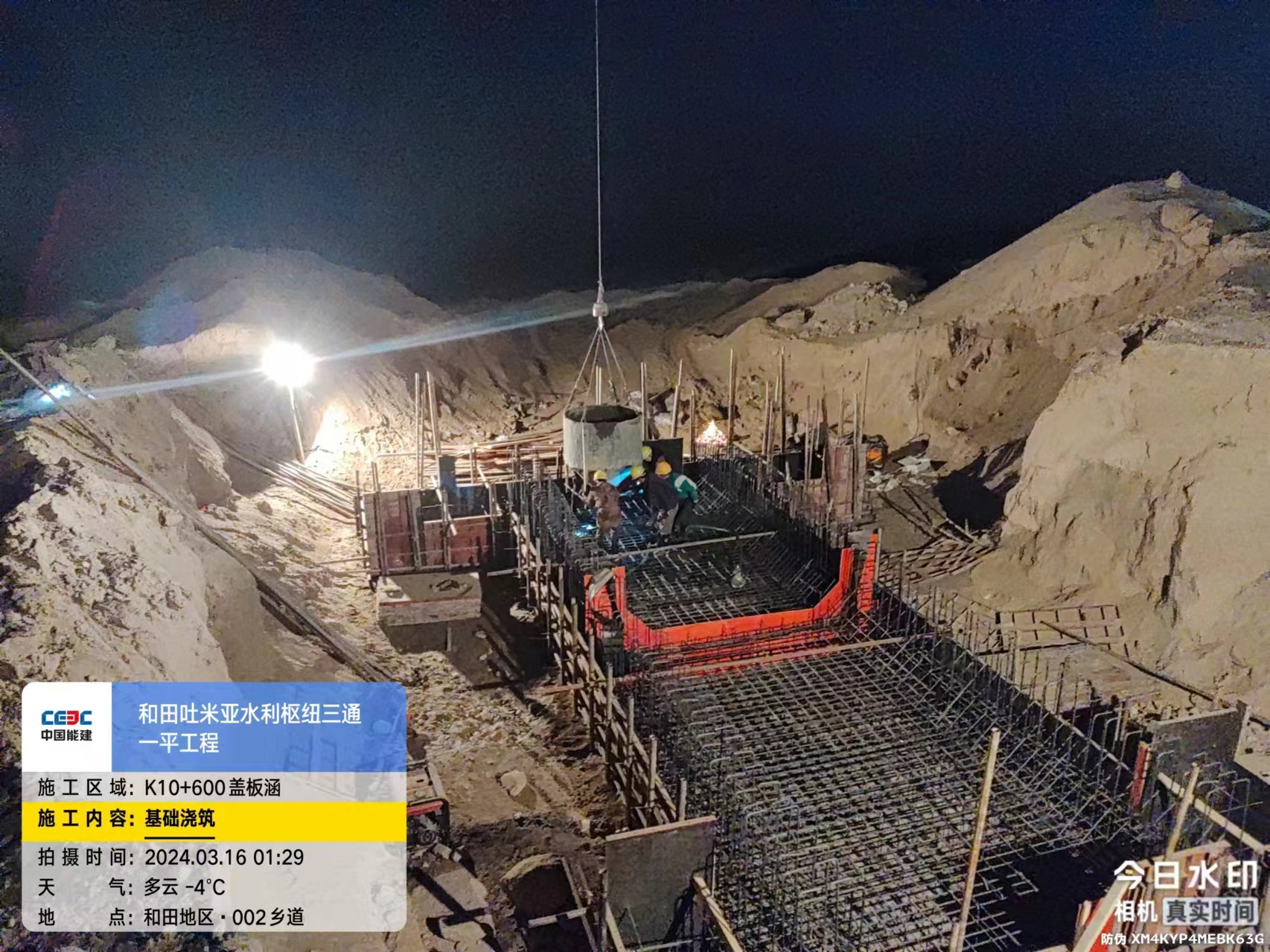

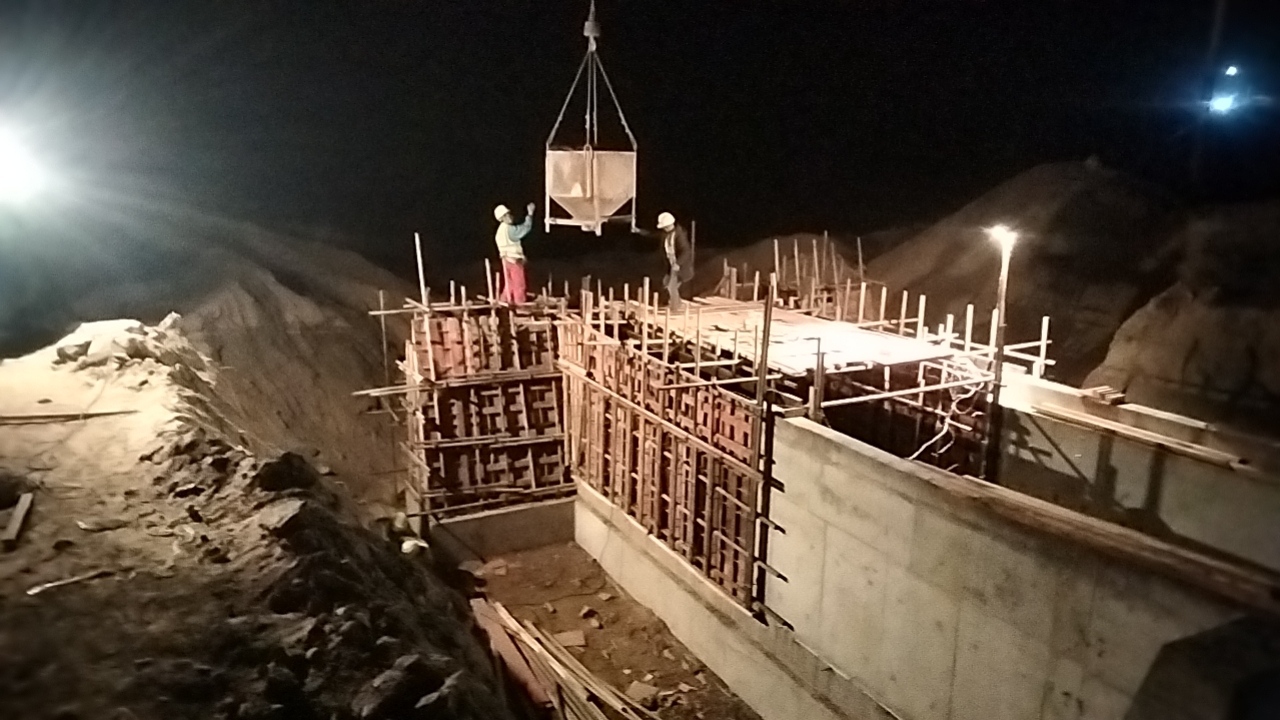

K10+600盖板涵,2024年3月6日进行基础开挖,2024年3月8日换填完成,2024年3月10日进行垫层模板支护,2024年3月11日进行垫层浇筑,2024年3月12日钢筋绑扎,2024年3月13日基础钢筋模板验收,2024年3月16日进行基础浇筑、2024年3月20日进行墙身模板安装,2024年3月22日进行墙身浇筑,2024年3月29日涂刷防腐、截水墙开挖,2024年4月1日涵心打夯,2024年4月6日进行盖板吊装。2024年5月14日进行出口齿水墙模板验收,2024年6月7日出水口锥坡换填夯实,2024年6月8日锥坡压实度检测
